收藏 分销(赏)

事前绩效评估项目预期绩效报告.doc

上传人:a199****6536 文档编号:7174769 上传时间:2024-12-27 格式:DOC 页数:5 大小:48KB 下载积分:6 金币
下载 相关 举报

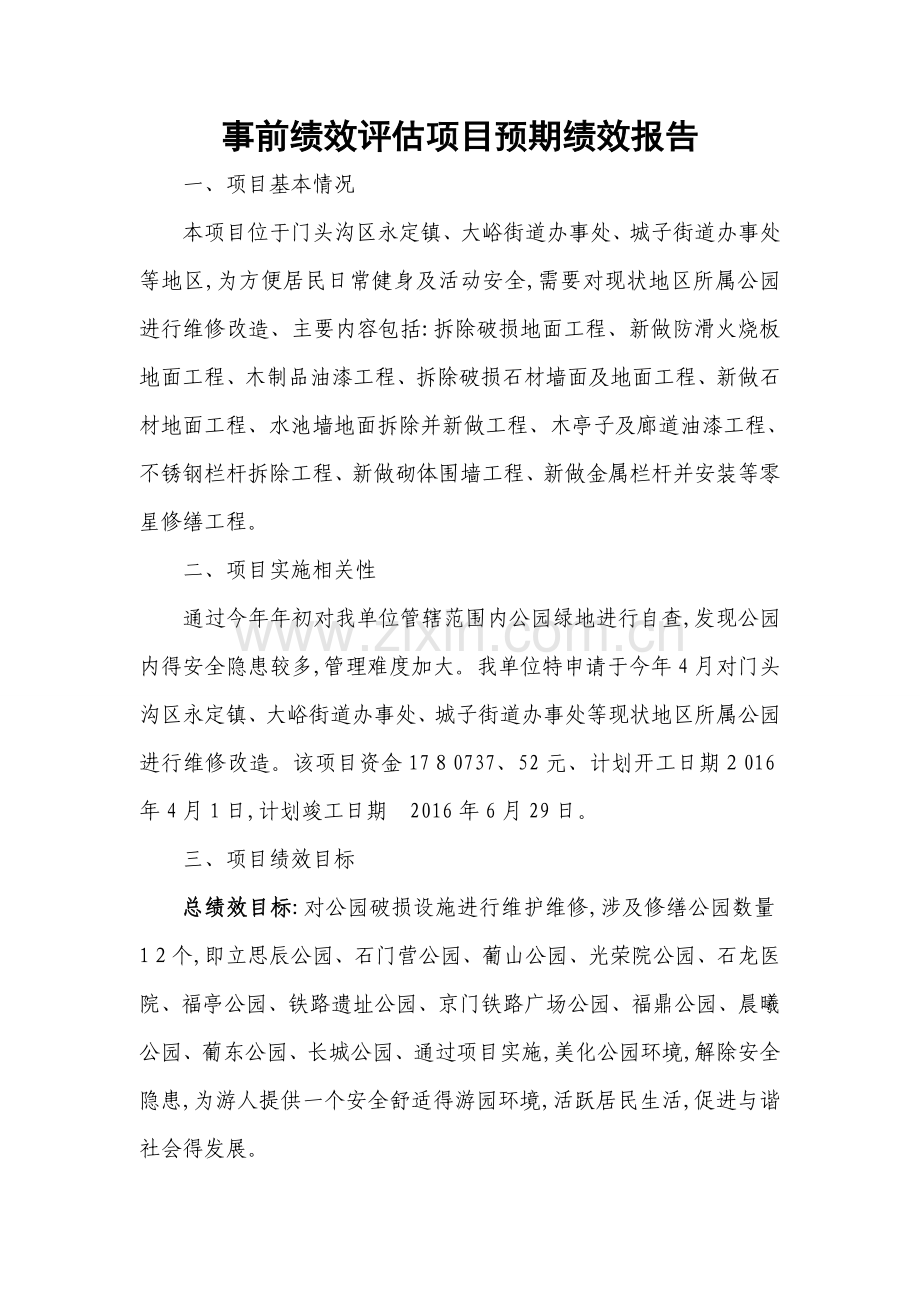

事前绩效评估项目预期绩效报告.doc_第1页
第1页 / 共5页
事前绩效评估项目预期绩效报告.doc_第2页
第2页 / 共5页


点击查看更多>>
资源描述
事前绩效评估项目预期绩效报告 一、项目基本情况 本项目位于门头沟区永定镇、大峪街道办事处、城子街道办事处等地区,为方便居民日常健身及活动安全,需要对现状地区所属公园进行维修改造、主要内容包括:拆除破损地面工程、新做防滑火烧板地面工程、木制品油漆工程、拆除破损石材墙面及地面工程、新做石材地面工程、水池墙地面拆除并新做工程、木亭子及廊道油漆工程、不锈钢栏杆拆除工程、新做砌体围墙工程、新做金属栏杆并安装等零星修缮工程。 二、项目实施相关性 通过今年年初对我单位管辖范围内公园绿地进行自查,发现公园内得安全隐患较多,管理难度加大。我单位特申请于今年4月对门头沟区永定镇、大峪街道办事处、城子街道办事处等现状地区所属公园进行维修改造。该项目资金1780737、52元、计划开工日期2016年4月1日,计划竣工日期 2016年6月29日。 三、项目绩效目标 总绩效目标:对公园破损设施进行维护维修,涉及修缮公园数量12个,即立思辰公园、石门营公园、葡山公园、光荣院公园、石龙医院、福亭公园、铁路遗址公园、京门铁路广场公园、福鼎公园、晨曦公园、葡东公园、长城公园、通过项目实施,美化公园环境,解除安全隐患,为游人提供一个安全舒适得游园环境,活跃居民生活,促进与谐社会得发展。 产出指标 1、产出数量指标:对辖区内12处管辖公园进行维修,包括立思辰公园、石门营公园、葡山公园、光荣院公园、石龙医院、福亭公园、铁路遗址公园、京门铁路广场公园、福鼎公园、晨曦公园、葡东公园、长城公园。 2、产出质量指标:维修项目完成,达到可使用状态,保证游人安全。保证可使用年限达到5年以上(除人为损坏外) 3、产出进度指标:计划4月进行项目预算评审,5月进行项目招投标及合同签订工作,6-8月进行项目实施,9月进行项目验收达到可使用状态、 4、产出成本指标:总成本控制在178.073752万元以内,合理安排预算支出。 效果指标 1、社会效益指标:解除安全隐患,美化城市,提供休闲观光场所,活跃居民生活,增强居民体质,促进与谐社会得发展。 2、环境效益指标:公园破损设施得维修在一定程度上保护了园内绿地,美化了区域环境,提高了城市美观度。 3、可持续形象指标:公园得维修美化可促进整个区域生活环境提高以及城市可持续发展。 4、服务对象满意度指标:通过调查,使公园内游人及周边居民对我公园环境等满意度达到95%以上 四、项目实施方案得有效性 1、项目决策依据 我单位得职能就就是对辖区内公园绿地进行维护与养护,为游人提供一个安全优美得游园环境、此次维修得12个辖区公园,通过了前期实地巡视检查论证,破损设施确实存在有安全隐患,并且严重影响了园区美观。因此,公园主管单位把此项工程作为了本单位2016年得重点工作进行立项实施。 2、项目决策程序 此次维修得12个公园建立以来就被上级主管单位划拨给我单位进行日常养护与维护,因此维修工作本来就属于本单位得工作职能范围。这次公园大范围维修工作我单位也作为了项目主体。   3、组织机构 成立项目实施小组,组长为公园主任(项目总负责),副组长为2名公园主管副主任(协调管理各自管辖公园维修事宜),成员为12个小公园班长(具体到每个公园责任人)、财务室(负责预算得管理以及档案得收集) 4、制度建设 为规范本单位财务工作,加强会计核算与内部监督,提高财政资金使用效益,我单位根据《会计法》与北京市及门头沟区财政局有关财务制度规定,以上级主管单位区园林绿化局财务制度为指导,结合本单位业务工作特点,制订并完善了包括内部财务控制、财务公开、重点支出管理、会计报销、资产管理、现金及账户管理等财务管理制度。 计划4月进行项目预算评审,5月进行项目招投标及合同签订工作,6—8月进行项目实施,9月进行项目验收达到可使用状态、 5、 过程控制 在预算管理上:执行事前预算评审,事后进行结算评审,保证预算支出得有效性;在项目实施上,严格遵循招投标手续;在项目验收上聘请监理;在日常管理上,制定《滨河世纪广场公园2016年公园维修管理制度》、《2016年公园突发事件应急预案》,做到有规有矩、有章有程。如遇突发事件或不可抗力因素引起得突然情况,立即启动应急预案,上报上级单位,妥善处理。 五、 项目预期绩效得可持续性 公园成立了项目管理小组,对该项目进行全程监督管控,制定了项目实施方案,严格按照方案流程进行施工,确保工程安全顺利完成。项目实施过程中对环境等方面得影响在项目建设初期就实地测量控制,确保部队环境造成二次破坏达到可持续得目得。工程完工后将大大改善公园设施环境,保障游客安全,达到项目完成得可持续性。项目完成后,该项目小组将继续对项目完工后得群众反映以及工程影响等情况进行检查登记,做到监管到位并有可持续性。项目实施初期,我们制定了各类管理办法以及实施方案、应急预案,在项目完工后,各类制度也将继续发挥作用,按照管理办法进行后期管理,遇到突发事件也有应急预案,做到了制度在先,有据可依。 六、预算依据 公园维修预算就是178.073752万元,通过实地勘察及工程预算信息造价,做了工程预算书及预算图纸。工程具体实施前进行预算评审,并履行招投标程序,再进行合同签订与项目得实施。由我单位根据项目实施进度,安排资金支出计划。        滨河世纪广场公园 2016年4月15日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
