收藏 分销(赏)

桩基础例题.doc

上传人:pc****0 文档编号:7151265 上传时间:2024-12-27 格式:DOC 页数:11 大小:171.50KB
下载 相关 举报
桩基础例题.doc_第1页
第1页 / 共11页
桩基础例题.doc_第2页
第2页 / 共11页
点击查看更多>>
资源描述

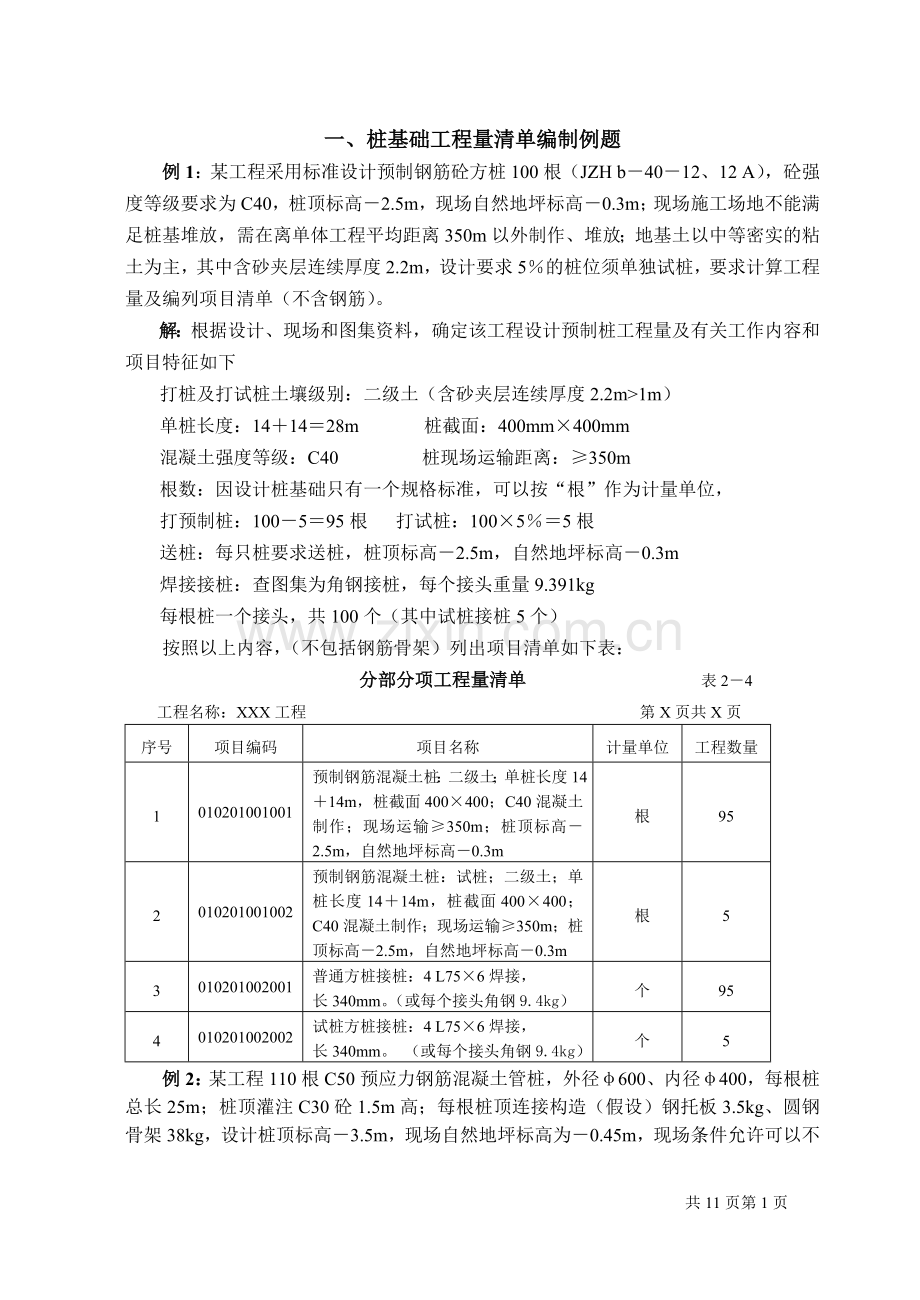

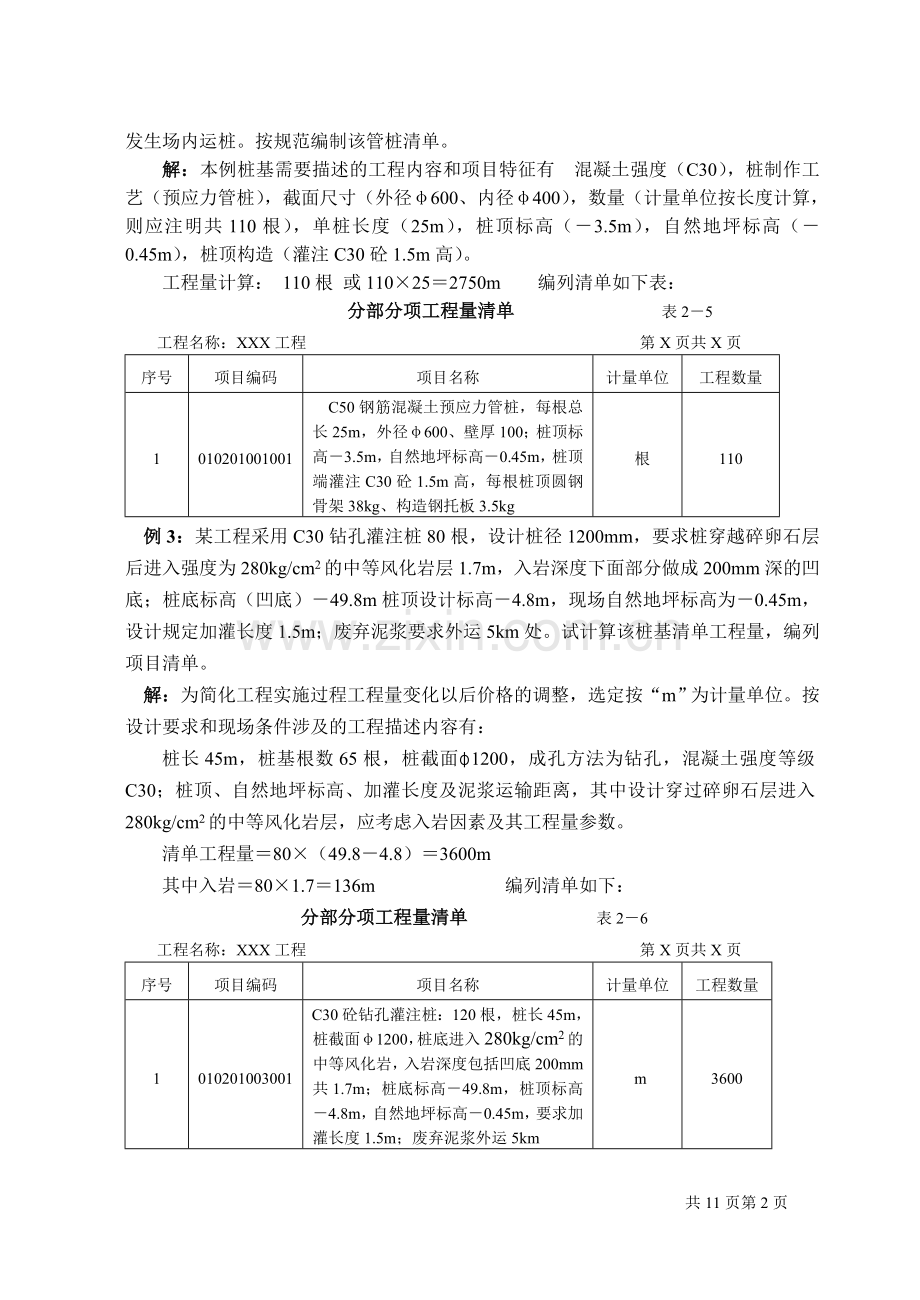

一、桩基础工程量清单编制例题 例1:某工程采用标准设计预制钢筋砼方桩100根(JZH b-40-12、12 A),砼强度等级要求为C40,桩顶标高-2.5m,现场自然地坪标高-0.3m;现场施工场地不能满足桩基堆放,需在离单体工程平均距离350m以外制作、堆放;地基土以中等密实的粘土为主,其中含砂夹层连续厚度2.2m,设计要求5%的桩位须单独试桩,要求计算工程量及编列项目清单(不含钢筋)。 解:根据设计、现场和图集资料,确定该工程设计预制桩工程量及有关工作内容和项目特征如下 打桩及打试桩土壤级别:二级土(含砂夹层连续厚度2.2m>1m) 单桩长度:14+14=28m 桩截面:400mm×400mm 混凝土强度等级:C40 桩现场运输距离:≥350m 根数:因设计桩基础只有一个规格标准,可以按“根”作为计量单位, 打预制桩:100-5=95根 打试桩:100×5%=5根 送桩:每只桩要求送桩,桩顶标高-2.5m,自然地坪标高-0.3m 焊接接桩:查图集为角钢接桩,每个接头重量9.391kg 每根桩一个接头,共100个(其中试桩接桩5个) 按照以上内容,(不包括钢筋骨架)列出项目清单如下表: 分部分项工程量清单 表2-4 工程名称:XXX工程 第X页共X页 序号 项目编码 项目名称 计量单位 工程数量 1 010201001001 预制钢筋混凝土桩:二级土;单桩长度14+14m,桩截面400×400;C40混凝土制作;现场运输≥350m;桩顶标高-2.5m,自然地坪标高-0.3m 根 95 2 010201001002 预制钢筋混凝土桩:试桩;二级土;单桩长度14+14m,桩截面400×400;C40混凝土制作;现场运输≥350m;桩顶标高-2.5m,自然地坪标高-0.3m 根 5 3 010201002001 普通方桩接桩:4 L75×6焊接, 长340mm。(或每个接头角钢9.4kg) 个 95 4 010201002002 试桩方桩接桩:4 L75×6焊接, 长340mm。 (或每个接头角钢9.4kg) 个 5 例2:某工程110根C50预应力钢筋混凝土管桩,外径φ600、内径φ400,每根桩总长25m;桩顶灌注C30砼1.5m高;每根桩顶连接构造(假设)钢托板3.5kg、圆钢骨架38kg,设计桩顶标高-3.5m,现场自然地坪标高为-0.45m,现场条件允许可以不发生场内运桩。按规范编制该管桩清单。 解:本例桩基需要描述的工程内容和项目特征有 混凝土强度(C30),桩制作工艺(预应力管桩),截面尺寸(外径φ600、内径φ400),数量(计量单位按长度计算,则应注明共110根),单桩长度(25m),桩顶标高(-3.5m),自然地坪标高(-0.45m),桩顶构造(灌注C30砼1.5m高)。 工程量计算: 110根 或110×25=2750m 编列清单如下表: 分部分项工程量清单 表2-5 工程名称:XXX工程 第X页共X页 序号 项目编码 项目名称 计量单位 工程数量 1 010201001001 C50钢筋混凝土预应力管桩,每根总长25m,外径φ600、壁厚100;桩顶标高-3.5m,自然地坪标高-0.45m,桩顶端灌注C30砼1.5m高,每根桩顶圆钢骨架38kg、构造钢托板3.5kg 根 110 例3:某工程采用C30钻孔灌注桩80根,设计桩径1200mm,要求桩穿越碎卵石层后进入强度为280kg/cm2的中等风化岩层1.7m,入岩深度下面部分做成200mm深的凹底;桩底标高(凹底)-49.8m桩顶设计标高-4.8m,现场自然地坪标高为-0.45m,设计规定加灌长度1.5m;废弃泥浆要求外运5km处。试计算该桩基清单工程量,编列项目清单。 解:为简化工程实施过程工程量变化以后价格的调整,选定按“m”为计量单位。按设计要求和现场条件涉及的工程描述内容有: 桩长45m,桩基根数65根,桩截面φ1200,成孔方法为钻孔,混凝土强度等级C30;桩顶、自然地坪标高、加灌长度及泥浆运输距离,其中设计穿过碎卵石层进入280kg/cm2的中等风化岩层,应考虑入岩因素及其工程量参数。 清单工程量=80×(49.8-4.8)=3600m 其中入岩=80×1.7=136m 编列清单如下: 分部分项工程量清单 表2-6 工程名称:XXX工程 第X页共X页 序号 项目编码 项目名称 计量单位 工程数量 1 010201003001 C30砼钻孔灌注桩:120根,桩长45m,桩截面φ1200,桩底进入280kg/cm2的中等风化岩,入岩深度包括凹底200mm共1.7m;桩底标高-49.8m,桩顶标高-4.8m,自然地坪标高-0.45m,要求加灌长度1.5m;废弃泥浆外运5km m 3600 本例也可将入岩部分单独编码列项,以避免由于工程实际施工时非入岩和入岩部分尺寸发生变异,不同的价格调整互相影响。 例4:某地下室工程采用地下连续墙作基坑挡土和地下室外墙。设计墙身长度纵轴线80m两道、横轴线60m两道围成封闭状态,墙底标高-12m,墙顶标高-3.6m,自然地坪标高-0.6m,墙厚1000mm,C35混凝土浇捣;设计要求导墙采用C30混凝土浇筑,具体方案由施工方自行确定(根据地质资料已知导沟范围为三类土);现场余土及泥浆必须外运5km处弃置。试计算该连续墙清单工程量及编列清单。 解: (1)计算清单工程量: 连续墙长度=(80+60)×2=280m 成槽深度=12-0.6=11.4m 墙高=12-3.6=8.4m V=280×11.4=3192m3 (2)根据清单规范附录提示结合工程具体资料、拟订的施工方案及清单编制确定的工程内容和特征编列项目清单如下表: 分部分项工程量清单 表2-9 工程名称:XXX工程 第X页共X页 项目编码 项目名称 计量单位 工程数量 010203001001 C35钢筋砼地下连续墙:成槽长度280m,深度11.4m, 墙厚1m,墙底标高-12m,墙顶标高-3.6m,自然地坪标高-0.6m; C30素砼导墙浇捣;余土及泥浆外运5km m3 3192 二、桩基础工程量清单计价例题 例5:根据企业设定的投标方案,按例题1提供的清单计算预制混凝土桩的综合单价以及分部分项和措施项目综合报价。(投标方设定的方案:混凝土桩自行在现场制作,制作点按照施工平面确定平均为400m,根据桩长采用3000KN净力压桩机一台压桩,现场采用15t载重汽车配以二台15t履带式起重机吊运;工程消耗工料机价格按定额取定标准考虑市场价格增加幅度为人工费10%、材料费2%、机械费5%;施工取费按企业管理费12%、利润8%计算,不再考虑其他风险) 解:按照综合单价的计算方法,计算计价工程量有两种办法(见表2-12、13),且均可以在计价软件有关窗口根据工程量清单描述直接计算。 一种办法是计算出每个清单项目计价工程量的总数量: 计价工程量计算表 表2-12 序号 项目名称 工程量计算式 单位 数量 分部分项项目计价工程量 1 压(沉)桩 95×28×0.4×0.4 m3 425.6 送桩 95×0.4×0.4×(2.5-0.3+0.5) m3 41.47 C40预制方桩 425.6×(1+1.5%损耗率) m3 431.98 汽车运输400m 425.6 m3 425.6 2 压(沉)试桩 5×28×0.4×0.4 m3 22.4 送桩 5×0.4×0.4×(2.5-0.3+0.5) m3 2.16 C40预制方桩 22.4×(1+1.5%损耗率) m3 22.74 汽车运输400m 22.4 m3 22.4 3 角钢接桩 95×4×0.34×6.905 (或95×9.391) kg 892 4 试桩角钢接桩 5×4×0.34×6.905 (或5×9.391) kg 47 措施项目工程量计算 1、预制方桩模板 431.98+22.74 m3 454.72 2、桩机进退场费 1台 台次 1 3、桩机安拆费 1台 台次 1 4、15t履带吊进退场 2台 台次 2 或将分部分项计价工程量折算至清单工程量每个单位的含量,如下表: 清单项目计价工程量含量计算表 表2-13 序号 项目名称 计算式 单位 数量 压(沉)桩 28×0.4×0.4 m3/根 4.48 送桩 0.4×0.4×(2.5-0.3+0.5) m3/根 0.432 C40预制方桩 4.48×(1+1.5%损耗率) m3/根 4.547 汽车运输400m 4.48 m3/根 4.48 压(沉)试桩 28×0.4×0.4 m3/根 4.48 送桩 0.4×0.4×(2.5-0.3+0.5) m3/根 0.432 C40预制方桩 ×(1+1.5%损耗率) m3/根 4.547 汽车运输400m 4.48 m3/根 4.48 角钢接桩 4×0.34×6.905 kg/个 9.391 试桩角钢接桩 4×0.34×6.905 kg/个 9.391 (措施项目同上表,只算出总量即可) 如为购入成品桩,则以上表中桩的损耗率按1%计算。 按表2-13方法,套用计价定额,计算每个分部分项清单项目的综合单价如下表: 分部分项工程量清单项目综合单价分析表 表2-14 序号 项目编码或 定额编号 项目 名称 计量单位 工程数量 人工费 材料费 机械费 企业管理费 利润 综合 单价 1 010201001001 预制桩 根 1 263.49 1028.86 801.38 127.79 82.50 2306.72 2-11 压桩 m3 4.48 52.53 21.15 382.40 52.19 34.79 543.06 2-15 送桩 m3 0.432 7.29 0.50 47.20 6.54 4.36 65.89 4-319 制桩 m3 4.547 174.26 988.0 53.47 27.33 18.22 1261.28 4-415H 运桩 m3 4.48 29.41 19.21 318.31 41.73 27.83 436.49 2 010201001002 预制桩 根 1 293.41 1028.86 1016.18 157.16 104.78 2600.39 2-11H 压试桩 m3 4.48 78.80 21.15 573.60 78.29 52.19 804.03 2-15H 送试桩 m3 0.432 10.94 0.50 70.80 9.81 6.54 98.59 4-319 制桩 m3 4.547 174.26 988.0 53.47 27.33 18.22 1261.28 4-415H 运桩 m3 4.48 29.41 19.21 318.31 41.73 27.83 436.49 3 010201002001 接桩 个 1 7.82 26.83 10.17 2.16 1.44 48.42 2-18 角钢 kg 9.39 7.82 26.83 10.17 2.16 1.44 48.42 4 010201002002 接试桩 个 1 11.72 26.83 15.26 3.24 2.16 59.21 2-18H 角钢 kg 9.39 11.72 26.83 15.26 3.24 2.16 59.21 以普通压桩子目各费计算说明表中各数值的计算方法如下: 人 工 费=4.48×10.66×(1+10%风险)=52.53元/根 材 料 费=4.48×4.629×(1+2%风险)=21.15元/根 机 械 费=4.48×81.293×(1+5%风险)=382.40元/根 企业管理费=(52.53+382.40)×12%=52.19元/根 利 润=(52.53+382.40)×8%=34.79元/根 现场汽车运桩在500m以内,定额按说明乘系数0.85;施工方案选定的履带吊,定额机械费换算为:94.11+(454.25-787.64)×0.0435=79.61元/m3 运桩距离超过200m,如现场场地不适宜用汽车运输的,按施工方案采用的运输机械内容组价计算;场地修整内容列入措施费项目计算。 按照确定的综合单价,填报分部分项工程量清单计价表: 分部分项工程量清单计价表 表2-15 工程名称:XXX工程 第X页共X页 序号 项目编码 项目名称 计量单位 工程 数量 金额(元) 综合 单价 合价 1 010201001001 预制钢筋混凝土桩:二级土;单桩长度14+14m,桩截面400×400;C40混凝土制作;现场运输≥350m;桩顶标高-2.5m,自然地坪标高-0.3m 根 95 2306.72 212138 2 010201001002 预制钢筋混凝土桩:试桩;二级土;单桩长度14+14m,桩截面400×400;C40混凝土制作;现场运输≥350m;桩顶标高-2.5m,自然地坪标高-0.3m 根 5 2600.39 13002 3 010201002001 普通方桩接桩:4 L75×6焊接, 长340mm 个 95 48.42 4600 4 010201002002 试桩方桩接桩:4 L75×6焊接, 长340mm 个 5 59.21 296 本页小计 230036 措施项目计价: 桩制作模板未考虑现场地模不同调整因素,套用4-238定额计价, 人 工 费=454.72×58.5×(1+10%)=29261元 材 料 费=454.72×50.491×(1+2%)=23418元 机 械 费=454.72×5.502×(1+5%)=2387元 企业管理费=(29261+2387)×12%=3798元 利 润=(29261+2387)×8%=2532元 合 计=61396元 大型机械进退场及安拆费套用定额附录(二)相应价格计算,其中工料机价格标准同分部分项工程计价,按照施工取费定额,不计企管费和利润: 3000KN压桩机安拆及退场费(编号2011+3015) 人工费=[1872+1248×(1+40%)]×(1+10%)=3981元 材料费=[26.47+66.1×(1+40%)]×(1+2%)=121元 机械费=[8604.35+15711.5×(1+40%)]×(1+5%)=32130元 小计=36232元 式中:40%为机械回程费用,按定额取定比例计算,定额台次单价计价内已列入,本例按定额架线费计算基数及比例分解,列入相应费用内计算。 15t履带式起重机退场费(编号3005,其中架线费不考虑价格调整) 人工费=312×(1+25%)×(1+10%)=429元 材料费=173.54×(1+25%)×(1+2%)=221元 机械费=312×(1+25%)×(1+5%)=410元 架线费=315×(1+25%)=394元 小计=1454元/台×2台=2908原 大型机械进退场及安拆费合计:39140元 措施项目计价列表如下: 措施项目清单计价表 表2-16 工程名称:XXX工程 第X页共X页 序号 项目名称 金额(元) 1 模板工程 61396 2 大型机械进出场及安拆 39140 3 ······ 合计 100536 例6:计算例题2的清单计算预应力钢筋混凝土管桩的综合单价和涉及的措施项目计价。(投标方设定的方案:管桩向市场采购以160元/m,根据桩长采用4000KN多功能压桩机一台压桩,现场采用25t履带式起重机一台配合吊运;除管桩外,其他工料机价格按定额取定标准考虑市场价格增加幅度为人工费10%、材料费2%、机械费5%;施工取费按企业管理费12%、利润8%计算,不再考虑其他风险) 解:(1)计算分部分项清单项目综合单价 按照综合单价的计算方法,计算计价工程量有两种办法(见附表1、2)。一种办法是计算出每个清单项目计价工程量的总数量: 计价工程量计算表 附表-1 序号 项目名称 工程量计算式 单位 数量 分部分项项目计价工程量 1 压管桩 2750 m 2750 2 送桩 110× (3.5-0.45+0.5) m 390.5 3 桩顶灌芯 110×(0.6-0.2)2×0.7854×1.5 m3 20.73 4 钢托板 110×3.5/1000 t 0.385 5 钢骨架 110×38/1000 t 4.18 措施项目工程量计算 1、桩机进退场费 1台(4000KN多功能压桩机) 台次 1 2、桩机安拆费 1台 台次 1 3、25t履带吊进退场 1台 台次 1 或将分部分项计价工程量折算至清单工程量每个单位的含量,如下表: 清单项目计价工程量含量计算表 附表-2 序号 项目名称 计算式 单位 数量 1 压管桩 25 m/根 25 2 送桩 (3.5-0.45+0.5) m/根 3.55 3 桩顶灌芯 (0.6-0.2)2×0.7854×1.5 m3/根 0.1885 4 钢托板 3.5 kg/根 3.5 5 钢骨架 38 kg/根 38 (措施项目同上表,只算出总量即可) 按附表-2方法,套用计价定额,计算分部分项清单项目的综合单价: 分部分项工程量清单项目综合单价分析表 附表-3 序号 项目编码或 定额编号 项目 名称 计量单位 工程数量 人工费 材料费 机械费 企业管理费 利润 综合 单价 1 010201001001 管桩 根 1 88.4 4308.3 680.4 92.2 61.5 5230.8 2-33 压桩 m 25 52.5 4159.8 569.0 74.6 49.7 4905.6 2-38 送桩 m 3.55 10.9 0.8 101.0 13.4 9.0 135.1 2-89H 灌芯 m3 0.1885 7.5 39.0 4.2 1.4 0.9 53.0 4-410 钢托板 kg 3.5 2.0 15.6 1.3 0.4 0.3 19.6 4-398 钢骨架 kg 38 15.5 93.1 4.9 2.4 1.6 117.5 以压桩子目各项费用计算说明表中各数值的计算方法如下(套2-33定额): 人 工 费=25×1.95×(1+10%风险)=52.5元/根 材 料 费=25×[132.8299+(160-130)×1.01]×(1+2%风险)=4159.8元/根 机 械 费=25×21.6766×(1+5%风险)=569.0元/根 企业管理费=(52.52+569.01)×12%=74.6元/根 利 润=(52.52+569.01)×8%=49.7元/根 小 计=4905.6元/根 按照确定的综合单价,填报分部分项工程量清单计价表: 分部分项工程量清单计价表 附表-4 工程名称:XXX工程 第X页共X页 序号 项目编码 项目名称 计量单位 工程 数量 金额(元) 综合 单价 合价 1 010201001001 C50钢筋混凝土预应力管桩,外径φ600、壁厚100,共110根,每根总长25m,桩顶标高-3.5m,自然地坪标高-0.45m,桩顶端灌注C30砼1.5m高,每根桩顶构造钢托板3.5kg、圆钢骨架38kg 根 110 5230.8 575388 (2)措施项目计价 本工程涉及桩基础施工的大型机械进退场及安拆费套用定额附录(二)相应价格计算,其中工料机价格标准同分部分项工程计价,按照施工取费定额,不计企管费和利润。 4000KN多功能压桩机安拆及退场费(编号2012+3016) 人工费=[2184+1248×(1+40%)]×(1+10%)=4324元 材料费=[30.25+66.1×(1+40%)]×(1+2%)=125元 机械费=[10751.72+18242.06×(1+40%)]×(1+5%)=38105元 小计=42554元 式中:40%为机械回程费用,按定额取定比例计算,定额台次单价计价内已列入,本例按定额架线费计算基数及比例分解,列入相应费用内计算。 25t履带式起重机退场费(编号3005,其中架线费不考虑价格调整) 人工费=312×(1+25%)×(1+10%)=429元 材料费=173.54×(1+25%)×(1+2%)=221元 机械费=3115.82×(1+25%)×(1+5%)=4090元 架线费=315×(1+25%)=394元 小计=5134元 大型机械进退场及安拆费合计:47688元,列入措施项目计价表。 例7:按照例3提供的工程量清单项目,计算“钻孔灌注桩”的综合单价。(混凝土按商品水下砼考虑计价) 解:经计价人确定商品砼按285元/m3、其余按照定额取定工料机价格计算,企管费按10%、利润按8%计算,不再考虑市场风险。 (1)按照清单工程特征结合本省工程量清单计价指引列项并计算工程量。 ①.钻孔桩成孔:按直筒(按入岩与否划分)、凹底三个部分计算 V1=120×0.62×3.14×(49.8―1.7-0.45)=6463.63m3 V2=120×0.62 ×3.14×1.5=203.47 m3 V3=120×(3×0.62+0.22)×3.14×0.2÷6=14.07 m3 成孔工程量 ∑Vk=6681.17m3 其中:入岩V4=217.54m3 ②.商品水下混凝土灌注:直筒部分扣除空钻部分,凹底同上 空钻部分V5=120×0.62×3.14×(4.8-加灌1.5-0.45)=386.60m3 ∴成桩工程量Vz=6681.17-386.60=6294.57 m3 ③.泥浆池建造和拆除、泥浆外运:Vn=6681.17m3 (2)套用计价定额,计算综合单价: ①.钻孔桩成孔(基本成孔加入岩增加) 套用2-59+62定额计价: 人工费=6681.17×33.54+217.54×172.12=261529元 材料费=6681.17×10.299+217.54×1.808=69203元 机械费=6681.17×74.891+217.54×256.168=556086元 小计:886818元 ②.C30商品水下混凝土灌注 套用2-74H定额计价: 人工费=6294.57×5.98=37642元 材料费=6294.57×[320.378+(285-266.06)×1.2]=2159705元 小计:2197346元 ③.泥浆池建造和拆除、泥浆外运 套用2-77+78定额计价: 人工费=6681.17×(1.04+14.508)=103879元 材料费=6681.17×(1.317+0 )=8799元 机械费=6681.17×(0.018+47.779)=319340元 小计:432018元 ④.(企管费+利润)综合费用: ¥=(261529+556086+37642+103879+319340)×(10%+8%) =1278476×18%=230126元 ①~④合价=886818+2197346+432018+230126=3746308元 ⑤.综合单价=3746308元÷3600m=1040.64元/m 例8:某工程招标中的深层水泥搅拌桩工程量清单如下表,投标人根据设定的投标计价方案为:人工35元/工日,水泥280元/t,其他材料按计价定额不变,机械费按定额标准降低5%计算;企业管理费按10%、利润按8%计算,不再考虑其他风险因素。计算该搅拌桩的综合单价。 分部分项工程量清单 表2-18 工程名称:XXX工程 第X页共X页 序号 项目编码 项目名称 计量单位 工程数量 1 010202004001 深层水泥搅拌桩:共80根,桩顶标高-2.0m,桩底标高-12m,自然地面标高0.2m,桩截面0.8m2;加固土重2t/m3,水泥掺量15%,水泥强度32.5级;设计要求双头喷浆施工 m 800 解:根据清单描述的特征,参照本省工程量清单指引,列出组合内容,计算工程量。 搅拌桩搅拌工程量V1=80×0.8m2×(12-2+0.5)=537.6m3 空搅工程量 V2=80×0.8m2×(2+0.2-0.5)=87.04 m3 套用2-102定额计价,按照设计要求调整水泥用量,加固土重为2000kg/m3,水泥掺量15%,则:水泥用量=2000×15%×(1+损耗率1%)=303kg/m3 水泥浆拌制所用配合比材料(石膏粉、木质素磺酸钙、硅酸钠和水)均按水泥用量同比例调整,水泥价格同时调整。每m3搅拌桩: 材料费=(74.146-1.5)×303÷236.3+1.5+(0.28-0.271)×303=97.38元/m3 人工费=35元×0.28工日=9.8元/m3 机械费=13.384×(1-5%)=12.71元/m3 每m3空搅部分:人工费=35元×0.28工日×0.5=4.9元/m3 机械费=0.028×316.75×(1-5%)×0.5=4.21元/m3 ∴搅拌桩清单工程量每m价格为: 人工费=(537.6×9.8+87.04×4.9)÷800=7.12元/m 材料费=(537.6×97.38+87.04×0)÷800=65.44元/m 机械费=(537.6×12.71+87.04×4.21)÷800=9.00元/m 综合费用=(7.12+9.00)×(10%+8%)=2.90元/m 综合单价=7.12+65.44+9.00+2.90=84.46元/m 共11页第11页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
