资源描述
百色市右江区龙川镇林河村百腊屯新村工程
施工管理工作报告
一、工程概况:
百色市右江区龙川镇林河村百腊屯新村工程是右江区2009年第一批大中型水库移民基础设施建设工程项目之一,主要是建设屯内道路砼硬化735.31m,屯内排水排汚沟建设861m,过路涵管15m, 垃圾收集池2座,屯内小学办公楼1栋,公侧1栋,小型码头1处及景观工程等。建设地点在右江区龙川镇林河村百腊屯,工期要求35天,发包方式为包工包料,质量要求为合格。
二、工程投标
右江区2009年第一批大中型水库移民基础设施建设百色市右江区龙川镇林河村百腊屯新村工程项目施工招标公开招标公告是于2009年12月14日在中国政府采购网、广西招投标网、广西财政网、百色政府采购网上发布的,招标代理机构为广西建通工程咨询有限责任公司,建设单位为右江区水库移民工作管理局。我公司看到网上发布的施工招标公开招标公告后,抱着重在参与的态度,积极报名参加投标,在2009年12月23日截标评标后,我公司幸运的中标,实现了迫切要求参与建设水库移民新村点工程的愿望。
三、施工进度管理

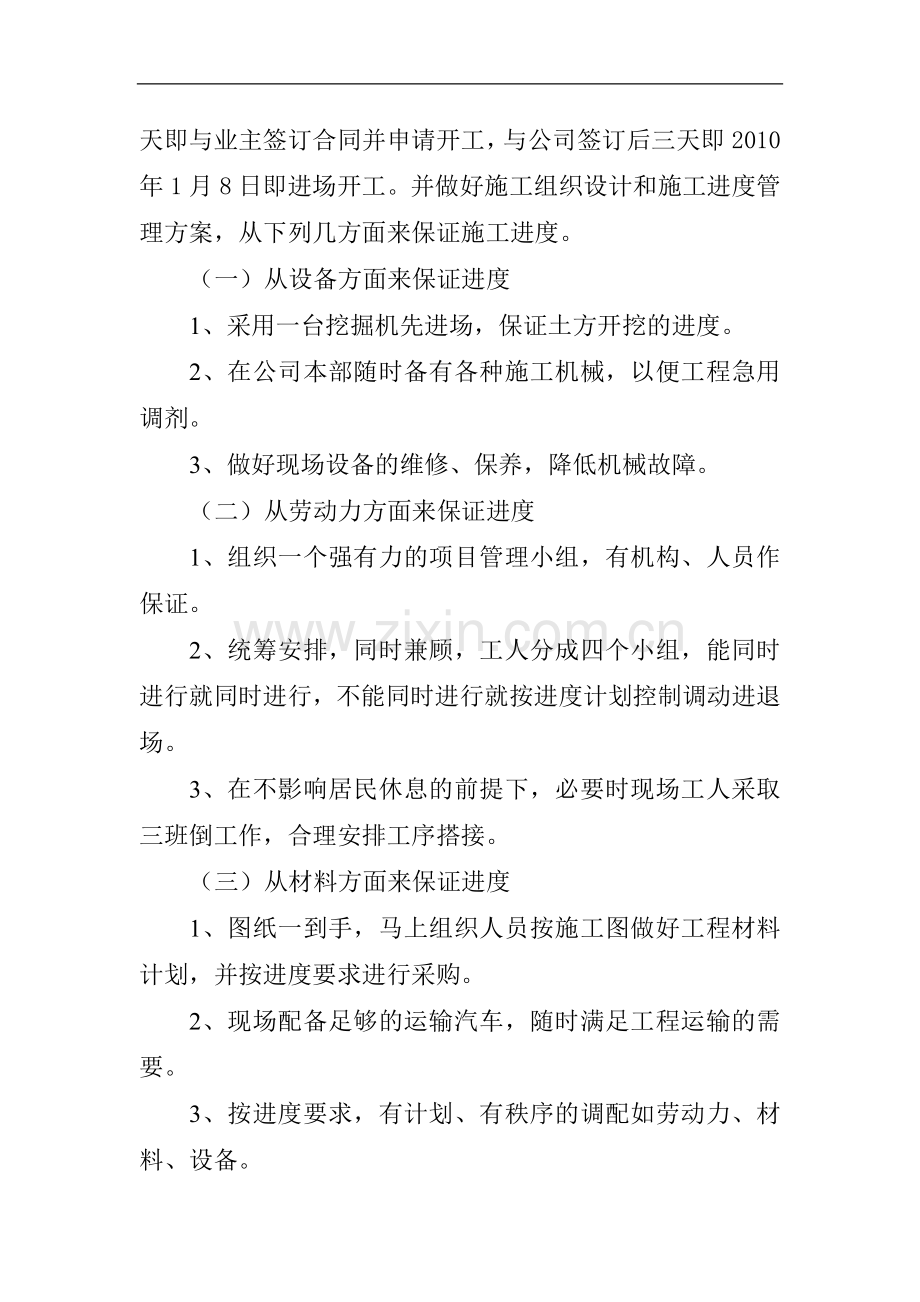

公司为加快施工进度能如期完成,收到中标通知书后三天即与业主签订合同并申请开工,与公司签订后三天即2010年1月8日即进场开工。并做好施工组织设计和施工进度管理方案,从下列几方面来保证施工进度。
(一)从设备方面来保证进度
1、采用一台挖掘机先进场,保证土方开挖的进度。
2、在公司本部随时备有各种施工机械,以便工程急用调剂。
3、做好现场设备的维修、保养,降低机械故障。
(二)从劳动力方面来保证进度
1、组织一个强有力的项目管理小组,有机构、人员作保证。
2、统筹安排,同时兼顾,工人分成四个小组,能同时进行就同时进行,不能同时进行就按进度计划控制调动进退场。
3、在不影响居民休息的前提下,必要时现场工人采取三班倒工作,合理安排工序搭接。
(三)从材料方面来保证进度
1、图纸一到手,马上组织人员按施工图做好工程材料计划,并按进度要求进行采购。
2、现场配备足够的运输汽车,随时满足工程运输的需要。
3、按进度要求,有计划、有秩序的调配如劳动力、材料、设备。
(四)从组织、管理方面来保证进度
1、公司各职能部门协调帮助项目部及时解决施工中存在的问题。
2、公司各职能部门监控项目部的各项管理工作,保证项目部各项管理落实到位。
3、按总进度计划排月计划,按月计划排周计划,按计划保进度。
4、保证后勤部门为施工现场服务。
四、主要施工方法
(一)排水及排污沟
1、渠道工程施工流程
土方开挖→验槽→断面欠方回填土→基础砌筑→渠肩砌筑→砂浆抹面→放水检验→交工灌溉渠工程
2、渠道构造
沟道机构一为两侧新砌M5浆砌砖,墙顶宽240,边墙高为660,沟底铺80厚C15砼,迎面及沟顶用1:2水泥砂浆抹面厚20。
3.基础开挖
4 基础填方
5、 浆砌水泥砖渠道
(1)材料要求
本工程均使用水泥砖,砖体要求无风化剥落和裂纹及结构缺陷。石砂不得含有妨碍砂浆的正常粘结或有损于外露面外观的污泥、油质或其它有害物质,水泥不失效,水中不先得含有对水泥有害的物质。
浆砌块石砂浆和砼的强度等级符合施工详图的设计标号。
(2)质量要求
① 水泥砂浆质量要求
除监理另有指示外,不同强度等级不同配合比的水泥砂浆每工作班分别各制取1组试件。
砂浆试样的强度为该组试样6个试件28天抗压极限强度的平均值。
② 砌筑质量要求
砖料规格和质量应符合有关规定;砂浆配合比应符合试验规定;砌石分层错缝,浆砌时坐浆挤紧,嵌填饱满密实,不得有空洞;墙背填料符合图纸要求;沉降缝、泄水孔的位置和数量应符合图纸要求。
(3)、外观鉴定
① 坚实牢固,勾缝平顺,无脱落现象。
② 泄水孔坡度向外,无堵塞现象。
③ 沉降缝整齐垂直,上下贯通。
④ 位于弯道处的挡土墙要平顺、圆滑、美观。
6、抹灰工程
本工程抹灰工程主要为灌渠渠道砌体三面光抹面。
(1)材料:本工程灌渠渠道抹灰设计按照图纸规定。
中(细)砂,42.5R水泥。
(2)作业条件
1)灌渠渠道砌筑工程验收完毕。
2)灌渠渠道较大缝隙已清理,并用砂浆分层堵塞严实。
3)墙面污物已经清理干净
(3)操作顺序
施工准备→抹底中层灰→抹面层灰→养护清理→验收
(二)屯内道路施工
1、施工准备:
(1)认真检查成型土基的高程、平整度,核对密实度、加回弹模量检测结果是否符合要求,不合格处重新施工,同时清除表面杂物;(2)按设计要求备料、洒水闷料;(3)作好试验选样工作,水泥选用425#或终凝时间较长,标号较低的水泥,石粉渣必须坚硬、清洁、无风化、无杂质。
2、垫层和水泥稳定石屑层施工:
a、 施工测量:测量出基层施工的边桩和摊铺石粉碴的高程。
b、摊铺石粉渣、水泥:摊铺集料前,先在基层上洒水,使其表面湿润,但不过份潮湿而造成泥泞,然后用推土机和平地机将集料均匀地摊铺在基层上,摊铺宽度比设计宽0.2∽0.3米,以保证整段稳定层碾压密实;摊铺厚度做到均匀一致,压实厚度为15∽20cm,一般考虑1.3左右的松铺系数;同时检查集料的含水量,必要时洒水闷料,再将整段石粉碴分块,按设计计算每块的水泥用量,摊铺在每块石粉碴上。
C、机械拌合:施工中水泥、石粉渣在最佳含水量下摊铺压实,摊至碾压时间不超过3小时,派专人在路拌机后检查翻拌深度和翻拌是否均匀,并同时检查水泥石粉碴的含水量是否合适,必要时适当洒水。
d、整形:用轻型压路机先静压一遍,自路边至路中每次重叠轮宽1/2,以暴露不平之处,再人工或平地机进行整形。严禁用薄层贴补的办法进行找平。
e、碾压:用12吨以上振动压路机碾压至设计密实度,同时注意找平,压路机在碾压时,不得在已完成或正在碾压的路段上“调头”和急刹车,以免表面受破坏,且除施工车辆外,禁止一切机动车辆通行。
f、养生:碾压检验合格后,立即覆盖或洒水养生,洒水次数以表面湿润为准,养生期不少于7天,水泥稳定石屑基层达到强度后即进行检测,抗弯拉强度S≥0.6Mpa,回弹模量E≥350Mpa。
(三)水泥砼面层施工
1、施工准备
基层的检查与整修。对基层的宽度、路拱和标高、表面平整度检查是否符合要求。如有不符之处,予以整修。摊铺前,基层表面洒水润湿,以免砼底部水分被干燥的基层吸去,以致产生细裂缝。检测完水泥石粉渣的密实度及回弹模量等合格后再进行面层的施工。
2、安装模板
模板采用定型钢模,立模前精确定出板块分界线(即纵缝),立模时挂线保证模顶平顺,侧模两侧用铁杆打入基层以固定位置,模板顶面用水准仪检查其标高,不符合予以调整。模板的平面位置和高程控制都重要,施工时经常校验,严格控制。模板内侧涂刷废机油或其它润滑剂,以便于拆模。
3、传力杆安设
模板安装好后,即在需要位置设置传力杆的胀缝或缩缝位置上安设传力杆,砼板续浇筑时则在嵌缝板上预留圆孔以便传力杆穿过,胀缝传力杆采用Φ30钢筋。对连续浇筑的砼设置传力杆,则在嵌缝板上设木制或铁板村缝板条,其旁再设一块胀缝模板,按传力杆的位置和间距,在胀缝板下部挖成倒U形槽,使传力杆由此通过,传力杆两端固定在钢筋支架上,支架脚插入基层内。对于砼不连续浇筑时设置的胀缝,宜用顶头模固定传力杆的安装方法。同时安设纵缝拉杆,利用预制砼块支撑,采用Φ20钢筋。
4、摊铺和振捣
砼采用机动翻斗车运输,将混合物运达摊铺地点后,将砼均匀地卸落到规定范围内,利用人工挖高补低,找平均匀。严禁抛使混合料产生离析,摊铺时还应注意考虑砼振捣后的沉降量,虚高可高设计厚度约10%左右。摊铺时还应注意角边及模板处应补实,防止蜂窝麻面。在人工初平后,放置横向缩缝传力杆Φ30钢筋,在需要放置防裂盘及角隅钢筋的地方按设计要求放置钢筋。振捣的应用平板振捣器、插入振捣器和振动梁配套作业。振捣应根据砼的厚度分两次进行,先用插入振动棒振捣,然后用平板振捣器从模板上沿纵边振动压平。压震过程中,多余的混合物将随着振动梁的滑移而刮去,低陷处应随时补足。随后用直径75mm的无缝钢管,两端设在侧模上,沿纵向滚压一遍。摊铺工作一定要在分缝处结束,不能在一块内有接茬。因故停工,在半小时内可用湿麻袋盖上,恢复工作是把此处砼耙松,再继续摊铺,在停工半小时以上而又达到初凝时间则作施工缝处理。在摊铺或振捣混合料时,不要碰撞麻布和传力杆及角隅钢筋,更严禁有脚踩,以避免移位变形。
5、真空吸水
在初步振捣并整平的混合料的表面铺设气垫薄膜,光面朝上,半球面凸头部分朝下,以构成真空腔及水流通道。气垫薄膜通过过滤布压于砼表面上。作业面处于负压状态,然后安装吸头,衔接吸垫与机组,起动真空泵,使真空度控制在60∽75Kpa即满足真空作业要求。真空时间(以分计)约为面板厚(以cm计)的1.0∽1.5倍。当吸水完毕,停机前先将吸垫掀开一角,然后再关机,以免波纹管内的存储水倒流入砼表面。在完成吸水作业的砼面层上,为增加其密实度,提高混凝土强度,再用振动梁作二次振捣找平。
6、表面整修及拉毛
振捣完成后砼面层过多的泥浆必须刮掉,要求原浆抹面。采用机械抹面,用小型电动抹面机进行粗光。再结合人工抹面,要求凹凸不超过3毫米,不合格即返工。抹面结束后,可用拖光带横向轻轻拖拉几次,撸边是在板体初凝后,用小角抹子站在砼板四周仔细压撸切割,然后用L型抹子仔细撸实,使板边呈现光滑、密实、有清晰美观的棱角边缘。拉毛是用金属丝梳子顺横向在抹平后的表面上轻轻梳成1∽2mm的横槽,要求纹迹均匀,且与路中线垂直。
7、养护与切缝
砼抹面2小时后,当表面已有相当的硬度,用手指轻压不出现痕迹时即可开始养护。采用氯橡胶养护剂进行养护,养护剂喷洒必须均匀,纵横方向不小于两遍,切缝工作宜在砼初步结硬后(砼湿度达到8∽12Mpa,一般湿度状态在砼摊铺后20小时)及时进行。切缝采用切割机切割。填缝前,首先将缝隙内泥沙杂物清除干净,然后浇灌填缝料。填料不宜填满缝隙深,最好在浇灌填料前先用柔性材料填塞缝底,然后再加填料。
折磨时间可在砼达到设计强度的75∽85%时进行,拆模时必须注意避免碰伤砼的边角。砼强度必须达到设计强度的90%以上时,方能开放交通。路面施工时要做好雨季施工准备,预备好防护雨棚等用具,保证施工质量。
(四)办公楼及公厕工程
1、土方开挖工程
(1)基坑(槽)开挖应按放线定出的开挖宽度,分块(段)分层挖土。根据土质和水文情况,采取在四侧或两侧直立开挖或放坡,以保证施工操作安全。
(2)在天然湿度的均质土中开挖基坑(槽)和管沟,且无地下水时,挖方边坡可作直立壁,不加支撑,但挖方深度不得超过规范规定,基坑(槽)宽度应稍大于基础宽度。如果深度较深,但不大于5m时,应根据土质和施工具体情况进行放坡。
(3)当开挖基坑(槽)的土体含水量大而不稳定时,或受到周围场地限制需用较陡的边坡或直立开挖而土质较差时,应采用临时性支撑加固。
(4)基坑(槽)开挖应尽量防止对地基土的扰动,应预留15-30cm一层土不挖,待下道工序开始再挖至设计标高。如有个别地方挖超过基底标高时,应用基土相同的土料补填,并夯实到要求的密度。在重要部位超挖时,可用低强度等级混凝土填补,并应取得设计单位同意。
(5)在基坑(槽)边缘上堆土或堆放材料时,应与基坑边缘保持1m以上距离,以保证坑边直立壁或边坡的稳定。当土质良好时,堆土或材料应距挖方边缘0.8m以外,高度不宜超过1.5m,并在已完成基础一侧不应过高堆土,以免使基础,墙、柱产生歪斜裂缝。
(6)在基坑(槽)挖土过程中,应随时注意土质变化情况,如基底出现较弱土层,应与设计单位共同研究,采取加深,换填或其他加固地基方法处理。遇有文物,应做好保护,妥善处理后再施工。
(7)雨期施工时,基坑(槽)应分段开挖,挖开一段浇筑一段垫层。并在基坑(槽)两侧围以土堤或挖排水沟,以防地水流入基坑(槽);同时应经常检查边坡和支护稳定情况,必要是适当放缓边坡坡度或设置支撑,以防止坑壁受水浸泡造成塌方。
(8)基坑(槽)或管沟挖至基底标高,应会同设计、勘察、建设单位以及质量监督部门,检查基底土质是否符合设计要求;对不符合要求的松软土层、坡坑、孔洞等,应作出现基处理记录,认真进行处理,完全符合设计要求后,参加各方应鉴定隐蔽工程记录,作为竣工资料保存。
2、模板工程
1、在模板工程中,模板应支撑牢固,并严格控制标高、轴线位置、截面几何尺寸,达到准确无误,消除爆模,轴线位移等质量问题。
2、本工程采用胶合板,现浇板用直径5mm 普通顶木加固的方案。对油质类等影响结构或防碍装饰工程施工的隔离剂不得采用,钢筋及混凝土接搓处及时清理,不使隔离剂沾污。
3、当梁长L>4m 时,按梁跨度的(1~3)‰起拱。
4、现浇板施工时注意到模板的平整度、梁板交接处接缝的严密性。
5、柱模板支设时自下而上每隔1.5m 留进料口、振捣孔,底部留清扫孔,以防止混凝土离析,提高振捣质量。
6、底模板拆除时按混凝土强度要求拆除,侧模拆除不致引起混凝土表面缺棱掉角;上层楼板浇混凝土时,下层梁板的模板支撑不得拆除,再下一层的模板保留一部分,跨度大于4m 的梁下均应保留支撑,且间距不大于2m。
3、钢筋工程
所有进场钢筋均有出厂质量证明和试验报告单,并按批分类架空堆放整齐,避免锈蚀和油污,应有覆盖防雨水措施。
(1)本工程所用全部钢筋均由现场加工制作,工地技术员校核下料尺寸、规格后,方可加工。Ⅰ级钢筋末端均应做180°弯钩。Ⅱ级钢筋做90°、135°弯钩时,其弯曲直径(D)不小于钢筋直径d 的4倍。箍筋均做135°弯钩,平直部分为钢筋直径的10 倍。
(2)进场钢筋合理计划,随用随进,不合格钢筋决不进场。
(3)钢筋的绑扎应符合下列规定
1)钢筋的交叉点都应绑扎牢。
2)板钢筋网,除靠近外围两行钢筋的相交点全部扎牢外,中间部分的相交点可相隔交错扎牢,但必须保证受力钢筋不位移;如采用一面顺扣绑扎,交错绑扎扣应变换方向绑扎;对于面积较大的网片,可适当地用钢筋作斜向拉结加固。双向受力的钢筋须将所有相交点全部扎牢。
3)梁和柱的箍筋,除设计有特殊要求外,应与受力钢筋保持垂直;箍筋弯钩叠合处,应沿受力钢筋方向错开放置。此外,梁的箍筋弯钩应尽量放在受压处。
4)绑扎柱竖向钢筋时,角部钢筋的弯钩应与模板成45°(多边形柱为模板内角的平分角;圆形柱应与模板切线垂直); 中间钢筋的弯钩应与模板成90°;当采用插入式振捣器浇筑小型截面柱时,弯钩平面与模板面的夹角不得小于15度。
5)绑扎基础底板钢筋时,要防止弯钩平放,应预先使弯钩朝上;如钢筋有带弯起直段的,绑扎前应将直段立起来,宜用细钢筋联系上,防止直段倒斜。
6)凡梁中双排钢筋间用ф25@1500 的钢筋头架设,以保证钢筋的排距正确;凡板中负弯短筋均使用ф8 的马凳筋支设。
7)现浇板钢筋绑扎成型后,浇筑混凝土时,应在木马凳上铺木跳板运输混凝土,以免压偏负弯矩筋。
8)柱纵向筋绑扎时,应采取以下措施施工,以防止纵向位移:1)底层柱下面与基础钢筋网片用点焊固定,上面钢管锁定位置。2)柱纵筋与箍筋采用十字扣法绑扎。3)支模前用预制砂浆垫块扎在纵筋的外侧以控制钢筋的保护层。
9)梁中水平钢筋接头采用闪光对焊,柱中竖向钢筋采用竖向电渣压力焊,焊条采用E43 系列,按规定制作试件,试件经试验合格后正式施焊于结构,另外每层应抽取试件检查,不合格不隐蔽。
4、混凝土工程
混凝土采用现场机械搅拌、机械振捣的方法施工,柱梁、楼梯采用插入式振捣振实,现浇板采用平板振捣器振实,使混凝土达到无蜂窝、麻面、漏筋等现象。
(1) 混凝土制作、搅拌
1)原材料合格,所有进场水泥都有出厂合格证及试验复核报告,进场水泥按进场先后及标号分批堆放,并做到先进场的先使用,存期超过三个月的按试验结果使用。受潮结块水泥不使用。
2)工地专职司称员按配合比盘盘过称;严格计量及记录。袋装水泥也应定期抽查重量是否达到要求。
3)混凝土搅拌按规范要求操作,严格控制加水量。先加1/2用水量,再加石子、砂、水泥均匀搅拌各1min,再加余下的用水量继续搅拌均匀,搅拌时间不得低于2min。
(2) 混凝土运输
混凝土竖向运输采用提升井架,水平运输用人力灰斗车。因为混凝土在现场拌制,运输距离短,因此不会产生离析,但是混凝土应随拌随用,避免在运输过程中存放时间太长,水平运输架设专用通道,严禁车子和人走在钢筋、模板或新浇混凝土上。
(3) 混凝土浇筑
1)浇筑混凝土前,对模板及支架、钢筋和预埋件进行检查;对模板内的杂物和钢筋上的油污等清理干净;对模板的缝隙和孔洞予以堵严;对木模板浇水湿润,并无积水。要求木工、钢筋工在混凝土施工过程中跟班检查,随时处理浇筑过程中出现的支架松动、模板变形、钢筋位移等问题。
2)在浇筑竖向结构(构造柱等)混凝土时,先在底部填以50~100mm 厚与混凝土内砂浆成份相同的水泥砂浆作引浆;浇筑过程中发现有离析现象,及时进行二次搅拌。
3)混凝土施工缝的留置在浇筑前确定,并留置在结构受剪力较小且便于施工的部位,主梁、悬挑梁不留施工缝,次梁梯板设在跨中1/3 区内,且为垂直缝。柱施工缝留置在每层梁下30~50mm 或每层板上,且为平缝;现浇板连续浇筑不留施工缝(工地配置小型发电机组作为备用电源)。施工缝的处理按规范要求处理。
4)混凝土应分层浇灌,分层振捣,用插入式振捣器每层厚度以40~50cm 为宜,用平板振捣器时每层厚度以小于20cm 为宜,振捣点应落点有序,振捣充分又不过振,严防漏振或蜂窝麻面。
(4) 混凝土养护
混凝土浇筑后及时进行“一养三防”(即浇水养护、防冻、防雨、防暴晒),新浇混凝土上面及刚拆模混凝土应用麻袋覆盖或包裹养护,以提高混凝土强度,混凝土养护设专人,分班定时养护,现场设养护水池,停水时采用潜水泵抽水养护,重点养护时间不小于7d,以后为一般养护阶段。新浇混凝土在强度未达到规范要求前不得在其上踩踏和施工。
5、砌体工程
(1)施工工艺及措施
砖墙的砌筑工艺:抄平、放线→立皮数杆→铺灰砌砖→修缝、清理等。
1) 抄平、放线:为保证建筑物平面尺寸正确及各层标高的正确,砌筑前应认真抄平、放线,各楼层标高引至楼板边缘或墙上,先放出墙轴线,再根据轴线放出砌墙轮廓及门洞口位置。
2) 砌体施工中做到无皮数杆不施工,皮数杆间距为15~20m,转角处均应设立,砌砖前应先对皮数杆进行预检。
3) 墙体砌筑时严格按照施工操作规程及设计要求施工,做好技术交底,砌体用砖提前浇水湿润,严禁干砖上墙,以确保砌筑及粉刷质量。
4) 砌筑砂浆采用重量配合比,计量准确,试块按规定留置。砂浆应随伴随用,水泥砂浆和水泥混合砂浆必须在拌成后3h 和4h 内使用完毕,隔夜砂浆不得使用。
5) 木砖的尺寸符合要求,数量足够,并作防腐处理。
6) 构造柱处墙体砌成凸凹槎,槎深为60mm,高度为5 皮砖,从底部先退后进,并按要求设置拉结筋。
7) 砖砌体的转角处和交接处尽量同时砌筑,如在转角处砌筑确有困难时考虑留斜槎,斜槎底长不小于高度的三分之二,槎子必须平直、通顺;分段位置在变形缝、门口、构造柱处;隔墙与墙交接处留斜槎确有困难时可留直槎,且为阳槎,并加设拉结筋,拉结筋的数量为120mm 厚墙加根φ6 钢筋,间距沿墙高不超过500mm,埋入深度从墙的留槎处算起大于500mm,外露长度大于500mm,末端成90°弯钩。接槎时,将接槎处的表面清理干净,浇水湿润,并填实砂浆,保证灰缝顺直。后砌隔墙顶应用立砖斜砌挤紧。
8) 沉降缝两边的墙角应按直角要求砌筑。先砌的墙要把舌头灰刮尽,后砌的墙可采用缩口灰的方法。掉入沉降缝内的砂浆和杂物,应随时清除干净。
9) 在操作过程中,要认真进行自检,如出现偏差,应随时纠正,严禁事后砸墙。
(2)成品保护
1) 砂浆稠度应适宜,砌墙时应防止砂浆溅脏墙面。
2) 墙体拉结钢筋、抗震构造柱钢筋及各种预埋件、水电管线等,均应注意保护,不得任意拆改或损坏。
3) 基础墙两侧的回填土,应同时进行,防止回填土将墙挤歪、挤裂。
4) 尚未安装楼板或屋面的墙和柱,当可能遇大风时,应采取临时支撑等措施,以保证施工中的稳定性。
5) 构造柱、圈梁等支模过程中应单独考虑支架、支撑,保证稳定,严禁利用砖墙顶支加固而引起墙体移动、开裂等。
6) 雨天施工收工时,应覆盖砌体表面。
五、施工质量管理
为保证施工质量,我公司在施工建设中采取如下措施:
(一)把好技术关,严格坚持技术交底制度,交接班制度和三检制度。
(二)建立健全质量保证体系,按照ISO9002质量保证体系进行施工。做好岗位责任制,项目经理、总工程师、专业工程师各负其责,把关技术质量关。
(三)保证质量措施
1、质量方针:精心施工,科学管理,诚实守信,争创一流。
2、质量宗旨:质量第一,用户第一,信誉第一。
3、质量标准:质量保证体系采用中华人民共和国国家标准建筑安装工程质量验评标准GBJ/T19002-ISO9002标准。
4、质量目标为:合格以上。
(四)把好材料质量关。
六、文明施工与安全生产
(一)现场文明施工按照《建筑施工安全检查标准》(JGJ-99)的标准执行。
(二)控制施工噪音
(三)根据《环境管理系列标准》,建立项目环境监控体系,不断反馈监控信息,采取整改措施。
(四)安排专人负责文明施工和环境管理,保证环境卫生,定期进行文明施工检查管理,发现问题及时纠正,坚持文明施工。
(五)抓好人员进场安全生产教育,坚持安全技术交底制度。
(六)施工用电执行“施工现场临时用电安全技术规范”,严格执行《中华人民共和国消防条例》和公安部关于建筑工地防火的基本措施。
(七)实行安全责任制。公司经理对安全生产负第一责任,主管生产的公司副经理负领导责任,工程项目经理、施工员、工长负直接领导责任,安全员对安全生产及施工员负督促检查责任。
七、合同管理
我公司与业主签订的合同书一式6份,组成合同的文件包括:本合同协议书、中标通知书、投标书及其附件、本合同专用条款、本合同通用条款、标准规范及有关技术文件、图纸、工程量清单、工程报价单或预算书。
此外,还有廉政合同和安全生产合同,我公司本着“重合同守信用”的原则认真履行合同所赋予的责任和义务,以保证项目实施的规范有序。
八、经验与建议
百腊屯距离百色城50多公里,其中有15公里是屯级甘蔗路,路面凹凸不平,运输条件非常艰苦,群众思想复杂,阻力较大,在这种情况下,又能在那么短的时间里,完成那么多的工程量,基本能做到业主满意、群众满意、监理单位满意,实在不容易。其体会是:一是建设单位和当地党委政府对工程的鼓励、支持、指导,能给我们施工单位放开手脚,发挥潜力,调动积极性;二是做好群众的思想工作是关键。当地群众思想不够自觉,多次因不能满足要求而阻挠施工。但我们施工单位进村后能以积极态度面对,动之以情,晓之以理。尊重群众,听取群众意见,和群众打成一片,对群众要求的一些事情即使是原设计工程量没有计划,都能积极和业主沟通,和群众沟通,解决问题,化解矛盾,基本满足群众要求,使群众感到政府是真真正正为移民着想,在施工过程中体现党的政策的温暖;三是作为施工单位,不仅仅是考虑为施工而施工,而是提升到该工程是政府为移民点办实事的形象工程这个高度来认识。所以整个工程质量能过关,外观形象良好,又没有安全事故发生。当然,该工程也并非十全十美,也存在一些不足的地方待于改进。
九、附件:
1、施工管理机构设置及主要工作人员情况表
公司总经理
韦利农
预算员
罗丽琴
材料员
杨 政
安全员
郑贵天
质检员
罗海光
施工员
技术负责人:黄建新
项目经理:农世周
本工程项目经理部
工程部
办公室
投标部
投资部
公司总工程师
公司副总经理
技术部
总经理:负责公司一切行政事务;
副总经理:负责公司安全生产和ISO体系实施;
总工程师:技术、安全、质量规范的实施;
项目经理:工程的指挥、协调与管理;
技术负责人:负责执行各项国家规范、规程、标准;
质安负责人:落实质量安全规范。
项目经理
项目技术主管
材料部
内务部
施工部
预算员
统计员
机械工长
测量工长
水电工长
资料员
安全员
质量员
施工员
材料员
专业施工队组
序号
岗位职别
人数
岗位职责范围
1
项目经理
1
主持全面工作;全面负责工程施工进度、质量、安全、文明施工目标的实现。
2
项目副经理
1
负责工程施工生产的组织管理工作;负责单位工程施工的资源调配工作,确保资源的合理使用;采取措施确保安全施工。
3
项目工程师
1
全面负责项目部的施工技术与质量、安全技术的管理工作。
4
财务科
2
负责财务工作。
5
技术质量科
4
负责施工全过程的技术管理及质量监督、检查、验收、评定工作。
6
材料设备科
3
负责材料设备采购供应、检验、保管、发放。
7
施工安监科
3
负责施工进度、安全监督工作,协助项目副经理的工作。
8
综合办公室
2
在项目经理领导下,分管后勤工作及保卫工作。
2、投标时计划投入的资源与施工实际投入资源情况表
(1)拟投入的主要管理人员情况
职务
姓名
职称
执业或职业资格证明
已完工程项目情况
证书名称
级别
证号
专业
项目数
主要项目名称
项目经理
农世周
工程师
二级建造师证
二级
桂24506
0803248
工业与民用建筑
6个
罗城县白洞口至大福、白洞口至勒俄,通村提等改造砼市级道路工程等项目
技术负责人
黄建新
高级工程师
高级工程师证
高级
0802441
工业与民用建筑
13个
邕宁区新江镇那云小学教学楼工程等项目
施工员
罗海光
助理工程师
施工员证
中级
0184203
结构设计
7个
龙岸镇平安路改造工程等项目
质检员
郑贵天
助理工程师
质检员证
中级
0184197
工业与民用建筑
8个
龙岸镇平安路改造工程等项目
安全员
杨政
助理工程师
安全员证
中级
0184207
工业与民用建筑
8个
龙岸镇平安路改造工程等项目
预算员
韦利农
助理工程师
预算员证
中级
0184180
工业与民用建筑
6个
龙岸镇平安路改造工程等项目
材料员
罗丽琴
助理工程师
材料员证
中级
0184193
工业与民用建筑
6个
龙岸镇平安路改造工程等项目
(2)拟投入本工程的施工机械设备情况
序号
机械或设备名称
型号规格
数量
国别产地
制造年份
额定功率
(KW)
生产能力
备注
1
挖掘机
卡特
2台
美国
2005年
135千瓦
正常
自有
2
自卸汽车
蓝箭
15台
中国柳州
2005年
5T
正常
自有
3
砼搅拌机
JZ350
6台
中国南宁
2005年
7.5千瓦
正常
自有
4
附着式砼振动器
ZW-7
6台
中国新乡
2006年
1.5千瓦
正常
自有
5
发电机
PW100
3台
中国重庆
2007年
1.1千瓦
正常
自有
6
钢筋切断机
GJ40
1台
中国江阴
2005年
5.5千瓦
正常
自有
7
钢筋弯曲机
GW40
1台
中国长沙
2005年
3千瓦
正常
自有
8
钢筋对焊机
VN-100
1台
中国丹徒
2005年
75千伏安
正常
自有
9
砂浆搅拌机
VJ200A
6台
中国南昌
2006年
5.5千瓦
正常
自有
10
水准仪
DS3
2台
中国上海
2005年
正常
自有
11
经纬仪
ED-300
2台
中国上海
2005年
正常
自有
12
木工电锯
4台
中国四川
2006年
5.5千瓦
正常
自有
13
电焊机
BX-300
4台
中国昆明
2005年
8100A
正常
自有
14
计算机
P4
4台
中国组装
2008年
正常
自有
15
卷尺
7m
35把
中国桂林
2006年
正常
自有
16
全站仪
ED-200
2台
中国桂林
2008年
正常
自有
17
铁锤
30把
中国广州
2008年
正常
自有
18
铁铲
30柄
中国南宁
2007年
正常
自有
19
浆刀
40把
中国南宁
2008年
正常
自有
20
压路机
1台
中国广州
2006年
正常
自有
21
摊铺机
1台
中国山东
2006年
正常
自有
22
洒水车
1台
中国广州
2005年
正常
自有
拟投入本工程的施工机械设备与实际投入工程的施工机械设备有一定出入,因工程实际需要,所以增加抽水机等设备。
(3)拟投入本工程的劳动力计划与实际使用劳动力对照表
单位:人
工 种
按项目施工阶段投入劳动力情况
屯内道路工程
屯内排水、排污沟工程
进屯门、垃圾池工程
小学办公楼工程
公厕、小型码头工程
工程清理
计划
实际
计划
实际
计划
实际
计划
实际
计划
实际
计划
实际
砌筑工
15
10
30
15
15
10
20
15
20
10
10
5
模板工
10
5
15
10
15
10
25
10
10
5
5
2
砼工
15
10
25
15
15
10
25
15
20
10
5
2
测量工
6
3
6
3
6
3
6
3
6
3
机械工
15
10
15
10
15
10
15
10
15
10
10
5
修理工
5
2
5
2
5
2
5
2
5
2
电 工
4
2
4
2
4
2
4
2
4
2
4
2
抹灰工
10
10
20
20
10
10
20
10
20
20
10
10
焊 工
5
2
5
2
5
2
5
2
5
2
试验工
5
2
5
2
5
2
5
2
5
2
普 工
30
15
30
15
30
15
30
15
30
15
10
5
注:本计划表以每班八小时工作单位基础编制的
3、工程施工管理大事记
1、2010年1月8日开工,挖掘机进场。
2、2010年1月15日,劈山坡挖学校教室土方结束,开始清理屯内道路建筑废方。
3、2010年1月20日开工建设学校教室。
4、2010年1月22日屯内道路混凝土路面开工。
5、2月5日学校教室封顶。
6、2月8日原设计范围的屯内混凝土道路完工。
7、2月9日停工,工人放假过春节。
8、2月24日春节过后复工,进行学校背后挡土墙砌筑。
9、3月1日第一码头动工(码头问题因群众争议,迟迟未得动工)。
10、3月5日第一公厕动工。
11、3月15日,学校背面挡土墙,第一公侧,学校教室,垃圾室完工。
12、3月20日第一码头完工。
13、3月25日排水沟工程、原设计的第一码头工程、道路混凝土硬化工程等全部完工。
14、3月26日,业主同意群众关于增加工程量,全部完善百腊屯基础设施建设的建议,增加码头一个,公厕一个,往第二码头的道路硬化及第一排房门前增加一条路硬化以及完善排水排污工程等事项。
15、3月28日新增工程全面开工建设。
16、4月15日第二码头建成。
17、4月22日新增混凝土路面完工。
18、4月27日新增公厕完工。
19、4月30日新增排水排污工程完工。
20、5月8日全部工程最后完善完工,工人撤离工地。
4、技术标准目录
1 GB/TI9002-ISO9002质量保证体系
2(GB50026—93)《工程测量规范》
3(GB50202—2002《建筑地基基础工程质量验收规范》
4(GB50080—2002)《普通混凝土拌和物性能试验方法标准》
5 (GB50164—92)《混凝土质量控制标准》
6(GB50204—2002)《混凝土工程施工质量验收规范》
7(GB50203—2002)《砌体工程施工质量验收规范》
8(GB50224—95)建筑防腐蚀工程质量检验评定标准
9(GB50300—2001)建筑工程施工质量验收统一标准
10(GBJ301—88)建筑工程质量检验评定标准
11(JGJ-99)《建筑施工安全检查标准》
12(GB50330—2002)《建筑边坡工程技术规范》
13(JTJ001—97)《公路工程技术标准》
14 (JTGD30-2004)《公路路基设计规范》
15 (JTJ076-95)《公路工程施工安全技术规程》
16 (JTJ034-85)《公路路面基层施工及验收规范》
17(GB/TI6453.1—I6453.6—1996)《水土保持综合治理技术规范》
18(国土资发[2003]21号)《国家投资土地开发整理项目竣工验收暂行办法》
19(GB50188—93)《村镇规划标准》
20(TD/T1011—1013—2000)《土地整理标准》
21(TD/T1013—2000)《土地开发整理项目验收标准》
22 其他相关标准及设计图纸的要求。
广西华行建工有限责任公司
二O一O年六月十五日
展开阅读全文
