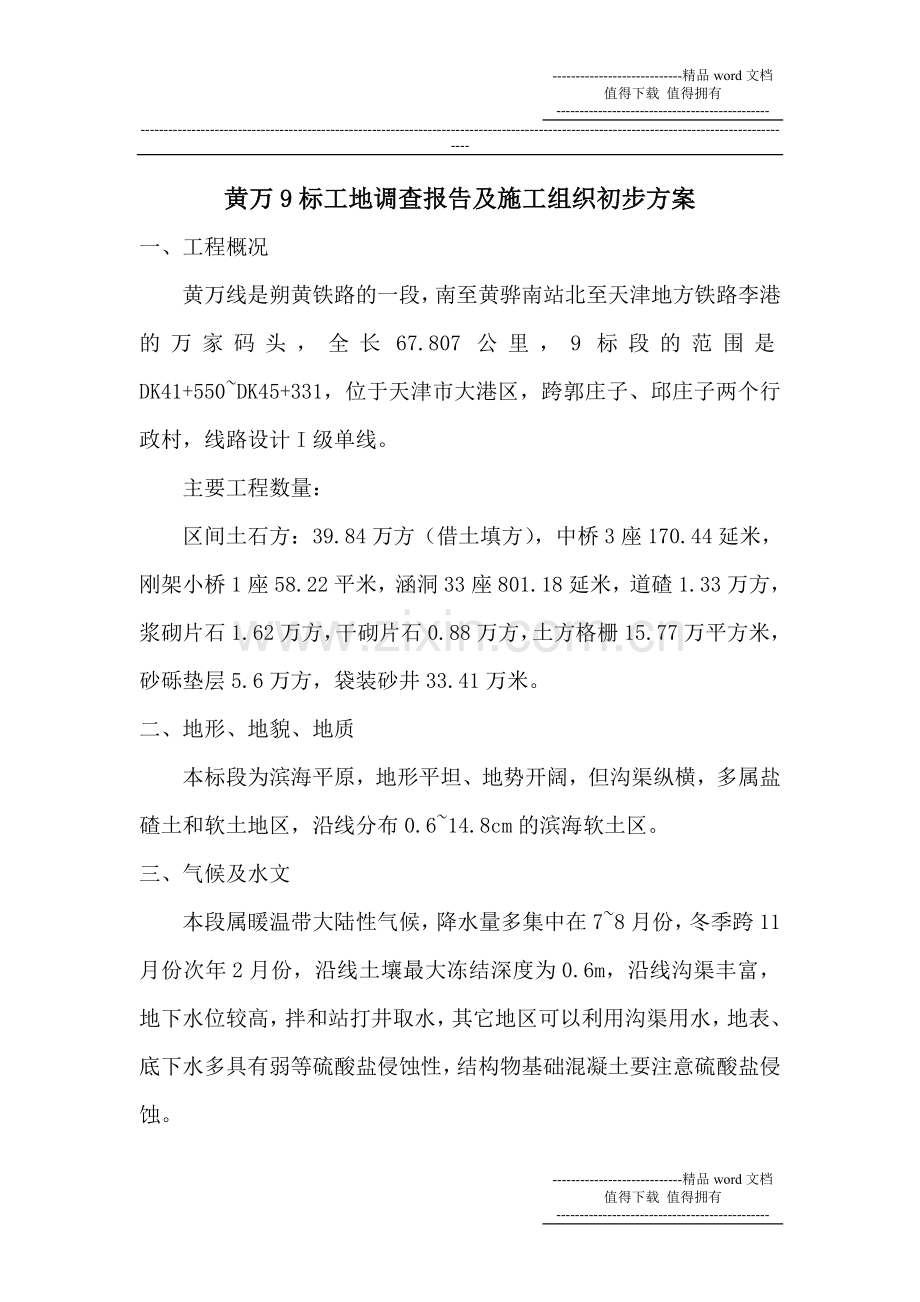

1、-精品word文档 值得下载 值得拥有-黄万9标工地调查报告及施工组织初步方案一、工程概况黄万线是朔黄铁路的一段,南至黄骅南站北至天津地方铁路李港的万家码头,全长67.807公里,9标段的范围是DK41+550DK45+331,位于天津市大港区,跨郭庄子、邱庄子两个行政村,线路设计I级单线。主要工程数量:区间土石方:39.84万方(借土填方),中桥3座170.44延米,刚架小桥1座58.22平米,涵洞33座801.18延米,道碴1.33万方,浆砌片石1.62万方,干砌片石0.88万方,土方格栅15.77万平方米,砂砾垫层5.6万方,袋装砂井33.41万米。二、地形、地貌、地质本标段为滨海平原,

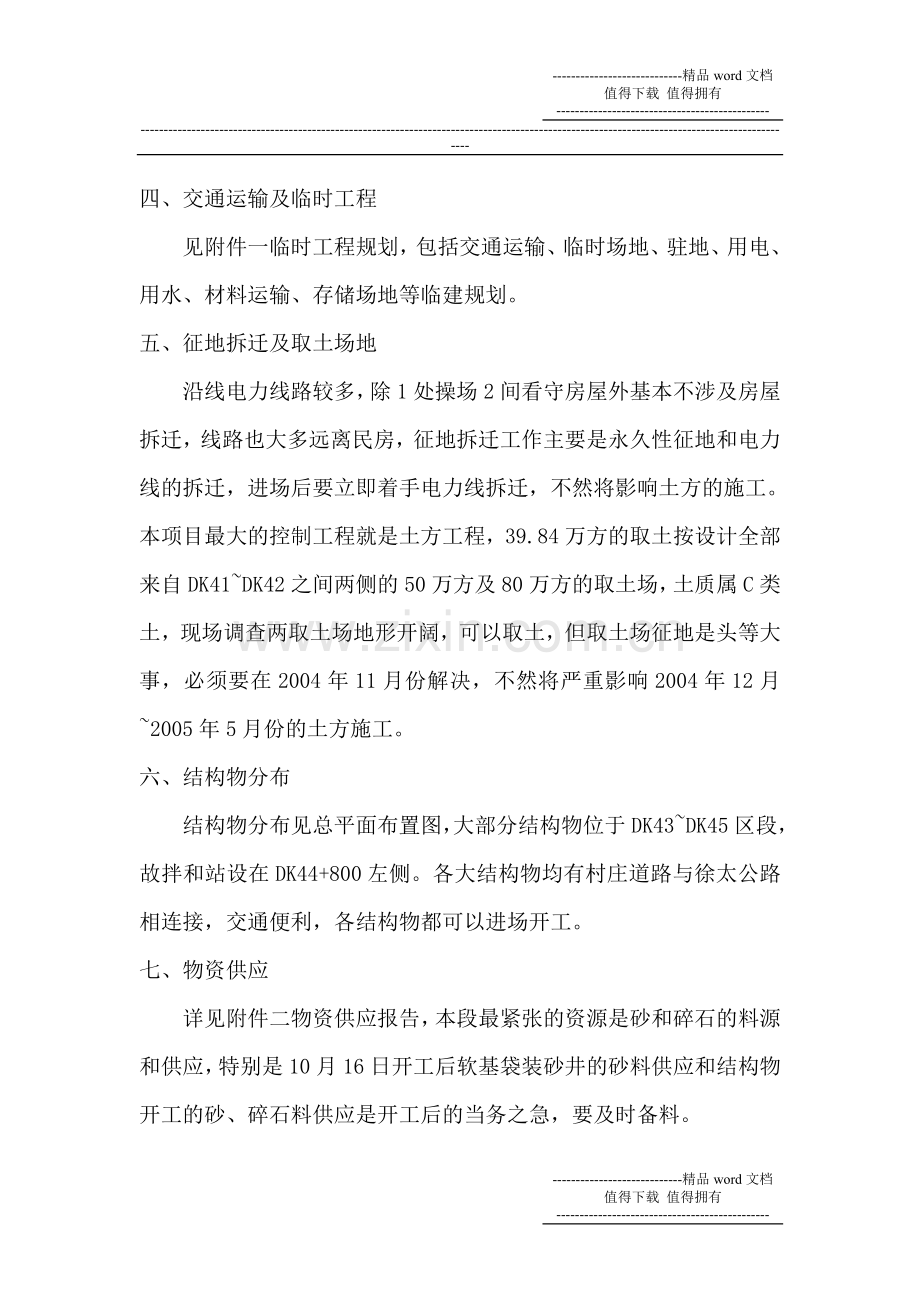

2、地形平坦、地势开阔,但沟渠纵横,多属盐碴土和软土地区,沿线分布0.614.8cm的滨海软土区。三、气候及水文本段属暖温带大陆性气候,降水量多集中在78月份,冬季跨11月份次年2月份,沿线土壤最大冻结深度为0.6m,沿线沟渠丰富,地下水位较高,拌和站打井取水,其它地区可以利用沟渠用水,地表、底下水多具有弱等硫酸盐侵蚀性,结构物基础混凝土要注意硫酸盐侵蚀。四、交通运输及临时工程见附件一临时工程规划,包括交通运输、临时场地、驻地、用电、用水、材料运输、存储场地等临建规划。五、征地拆迁及取土场地沿线电力线路较多,除1处操场2间看守房屋外基本不涉及房屋拆迁,线路也大多远离民房,征地拆迁工作主要是永久性征

3、地和电力线的拆迁,进场后要立即着手电力线拆迁,不然将影响土方的施工。本项目最大的控制工程就是土方工程,39.84万方的取土按设计全部来自DK41DK42之间两侧的50万方及80万方的取土场,土质属C类土,现场调查两取土场地形开阔,可以取土,但取土场征地是头等大事,必须要在2004年11月份解决,不然将严重影响2004年12月2005年5月份的土方施工。六、结构物分布结构物分布见总平面布置图,大部分结构物位于DK43DK45区段,故拌和站设在DK44+800左侧。各大结构物均有村庄道路与徐太公路相连接,交通便利,各结构物都可以进场开工。七、物资供应详见附件二物资供应报告,本段最紧张的资源是砂和碎

4、石的料源和供应,特别是10月16日开工后软基袋装砂井的砂料供应和结构物开工的砂、碎石料供应是开工后的当务之急,要及时备料。八、劳务队伍本标段的工程均为一般施工项目,劳务队伍可易寻找,但软基处理和结构物的施工队伍在开工后尽快进场,尽早形成生产高潮,原则要求框架涵、中小桥每个结构物1家施工队伍,其他圆管涵可以35个1家施工队伍,土方23家施工队伍,软基处理袋装砂井、水泥搅拌桩各2家施工队伍。九、重点工程施工方案及组织1、软基处理:袋装砂井33.41万米,工期是2004年11月1日到2005年元月31日,共3个月,袋装砂井机每台每天平均生产1500米,每个月按20天考虑,每月生产3万米左右,3个月生

5、产9万米,整个生产需砂井机共4台,为确保工期要求上6台,每家3台。2、涵洞及桥梁下部工程安排:工期是2004年11月1日到2005年4月30日,涵洞及桥背的水泥搅拌桩施工是制约桥涵进度的关键工序。3、土方工程:土方共39.84万方,工期安排在2004年12月1日到2005年5月15日,全部取土从DK41DK42右侧的2个取土场取土,因是共用取土场,因此进场后要立即专人在2004年11月份解决我管段土方的取土场问题。土方施工在2004年12月到2005年2月属冬季施工,如何保证冬季土方施工质量要尽快同业主、设计院联系方案,建议变更为掺5%的石灰改良土,不然土方的施工进度和质量无法保证。土方施工要

6、分23家施工队伍进行施工,建议2家外协队伍,1家租赁中心施工,以确保施工进度,施工机械宜配置4台挖掘机,32台自卸汽车、1台平地机、3台推土机、3台压路机,以保证施工生产需要。4、混凝土施工:本标段混凝土数量没有设计图纸,估计12万方,故初步拟订方案建1座25拌和站和1台750强制性搅拌机即可满足施工生产。混凝土拌和站集中拌和,场地拟设在1处废弃的扁钢场区,面积7亩左右,可以满足拌和站、预制场、及备料需要。混凝土运输采用3台混凝土运输车运输。5、试验及测量:本标段有混凝土、土工及钢筋等工程,故实验室需要配备1套混凝土实验设备,1套土工实验设备及1套钢筋实验设备,设备均为新购。测量设备拟配置1台

7、全站仪,1台经纬仪,2台水平仪,均为新购。实验室设在拌和站,房屋可以利用旧厂房。6、组织机构:本标段因只有3.781公里,故不设置项目队,只设经理部和拌和站2个管理机构,经理部下设:工程部、物资设备部、安质部、财务部、合计部、办公室,各部室人员原则上由朔黄项目经理部人员全部调入。工程部需要设专职测量工程师,结构和土方工程师和资料员及2名见习生。经理部在邱庄子租房居住。十、项目进场后前期的工作初步方案1、经理部驻地和拌和站场地要在进场后1周内完成,人员在10月16日开工时主要人员全部到位。2、经理部人员到位后要立即进行分工和责任分配,拟订前期的工作目标和任务分解,因为工期特别紧,因此目标和任务必

8、须有明确的责任人。经理要抓全盘工作特别是前期劳务队伍的进场是当务之急,书记要立即着手经理部驻地、征地拆迁及取土场征地工作,总工要在短期内完成图纸审核,交接桩和开工复测工作,实验室要和物资人员一起在1个月内完成所有原材料的实验和混凝土的配合比工作,物资人员要尽快组织材料进场备料。3、有关设计文件交接及施工组织设计编制开工报告:设计图纸到位后,总工要立即组织工程部技术人员审核图纸,熟悉图纸,将审核结果报公司工程部,并依据工地调查,图纸在1周内完成施工组织的编制和会议研究并进行经理部交底工作,尽快上报开工报告以保证11月1日软基和桥涵基础开工。4、有关测量工作:经理部在交接桩后通知公司,由公司测量工

9、程师立即现场测量,组织测量工作,项目工程部尽快组织各重点开工项目的施工放样工作。要求:经理部的测量工作要由测量工程师放样后,工程部长、总工进行重点项目和部位复核,没有经过平差复核的临时导线点严禁使用,交桩时要换点复核。5、有关实验工作:请朔黄经理部立即通知石小军回来组织实验室的组建工作,购置实验仪器,组建实验室,公司实验室要大力关注黄万实验室的前期组建和实验工作。要求:、实验仪器在进场后要在1周内完成标定和实验室的认证工作,建立完善的实验规章制度。、要在实验室认证后1周内完成所有的原材料实验工作,请物资部大力配合取样工作。、进场后第一要务是各种配合比和取土场取土实验工作。6、有关技术管理:、资

10、料管理:工程部要专人管理,建立完善的资料管理体系,要分项目建盒和台帐,资料员要每周收集开工报告、实验资料,技术交底,质检资料,分项分部平定,竣工验收等资料进行归档。、测量、技术交底必须建立复核制度。、技术交底要规范化、标准化,按公司下发的文件执行。7、有关宣传:经理部、拌和站的租用房屋要粉刷,各种宣传、规章制度要上墙,在徐太路中桥处设1个宣传彩门楼。8、有关二次经营工作:在保证按11月1日开工的前提下,要积极进行二次经营工作,工现场调查情况可以看到DK43+200、DK42+300有几处的沟渠设计没有跨渠的结构物,明显不太合适,可以积极要求变更成大中桥,土方按工期要求冬季施工,为保证质量、工期

11、可以要求变更改良,软基处理可以进行变大面积,变更长度等规划,获取更大的利益发掘更大的利润空间。参加人员:高传伟、李定国、鲁厚良、吴增云、肖仕红、屈惠林、朱玉峰2004年10月13日附件一临时工程规划一、 概况1、交通:徐太公路与本标段相距较近,乡镇公路贯通条件及路况较差,可作为机械设备物资运输通道。2、电力通讯:沿线农用电力线网密集,电力通讯较发达,可利用。二、 现状1、进场道路:沿线徐太公路进入施工现场道路共有4条。13K+000(前十里河)沿乡村土路(宽34米,路况较好)1.5km至DK41+619,该道路可通入前后十里河取土场。11K+400沿沥青路(宽3米,土路肩两侧各1米,路况一般)

12、0.8km至邱庄子中桥DK43+362.5。10K+700(右侧为天津市津冶扁钢扎制有限公司)沿乡村土路(宽34米,路况一般)0.6km至DK44+102立交,其中途径有两条乡村土路可进入DK44+334立交。10K+340与黄万铁路相交。2、跨越沟渠:沿线跨越沟渠共5处,DK43+200河渠,水面宽15米。DK42+592、DK42+602沟渠,无水,底宽45米。DK42+374沟渠,有水,深0.5米,宽56米。DK42+330河,水面宽25米,水深2米。3、电力线及房屋拆迁:电力线影响共6处,其中DK41+610、700、850有3条高压线,塔架已经安装完。DK43+610通讯线1根。DK

13、43+362.5通讯线3根。DK44+729处1条高压线,1条通讯线。房屋影响1处,DK43+610两间平房,共计20m2。4、临时房屋:邱庄子靠近徐太公路,有部分空闲房屋及停产的工厂可作为生产、生活用房。5、地上附着物:征地范围内有棉花、玉米、小麦、果树、坟墓、杂树、房屋等。三、 拟定方案1、施工便道:沿线路作侧施工宽4米的贯通便道(厚40cm8%灰土),每200米设会车道,进入现场4条乡村道路只作为机械设备、物资运输通道。2、DK42+330处搭设军用便桥1座,宽4米,长32米,DK42+590、602、374设置100cm圆涵,DK43+200处设置两排150cm圆涵。3、项目经理部设在

14、邱庄子,23间四和院,拌和站、实验室设在天津市津冶扁钢扎制有限公司院内(徐太公路10K+700右侧),利用平房10间,面积7亩,公路旁设120t磅秤,用高压线利用,备120kw发电机1台,315kv变压器1台,架线200米。机井1口。四、 存在问题线路跨越2处大河渠及新开沟渠4处设计均无桥涵,建议:DK42+330处设3-32米中桥1座,DK43+200设1-24米中桥1座,DK42+590、602设200cm圆涵各1座。附件二黄万铁路9标段地材调查情况黄万铁路9标段地处天津市大港区小王庄镇。本地不产地材,需要从较远的地区采购。下面将常用的地材的产地、单价、运距、质量情况,道路状况说明如下:1

15、、 碎石产地为天津蓟县,石场较多,产量较大。天津地区的碎石均来源于此,距9标段为190km,道路状况较好,从徐太进塘沽,从塘沽到蓟县为刚修好的高速公路,当地出厂价15元/t(包括装车费)。质量较好,满足施工要求。目前,9标段周围用碎石价为55元/t,不包括倒运至工地价。当地一般采用东风翻斗车、斯太尔运输。2、中粗砂本地不产中粗砂,一般使用闽砂。砂先用大船从福建运至天津塘沽的南疆码头,卸完倒运至周围货场,为50元/t。塘沽至9标段为70km左右。经调查,到9标段周围为70元/t(不包括运输价)。质量较好,数量一般,另这边中粗砂若紧缺,用石家庄新乐砂子(朔黄二期一直用此砂子),运距较远为300km,价格为较贵,价格为80元/t,质量较好,资源丰富,运输可采用斯太尔运输至料场,在倒运至工地,运距太远,组织存在一定困难。3、片石、石灰产地为河北唐山市、丰润地区,距9标段190km,片石当地出厂价为12元/t(包括装车费),质量一般,产量能满足要求,运至9标段附近为60元/t。石灰当地出厂价为100元/t,运至9标段附近为155元/t(以上不包括二次倒运费用)。运输道路状况较好,运力较大,应能满足施工需求。-精品word文档 值得下载 值得拥有-

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
