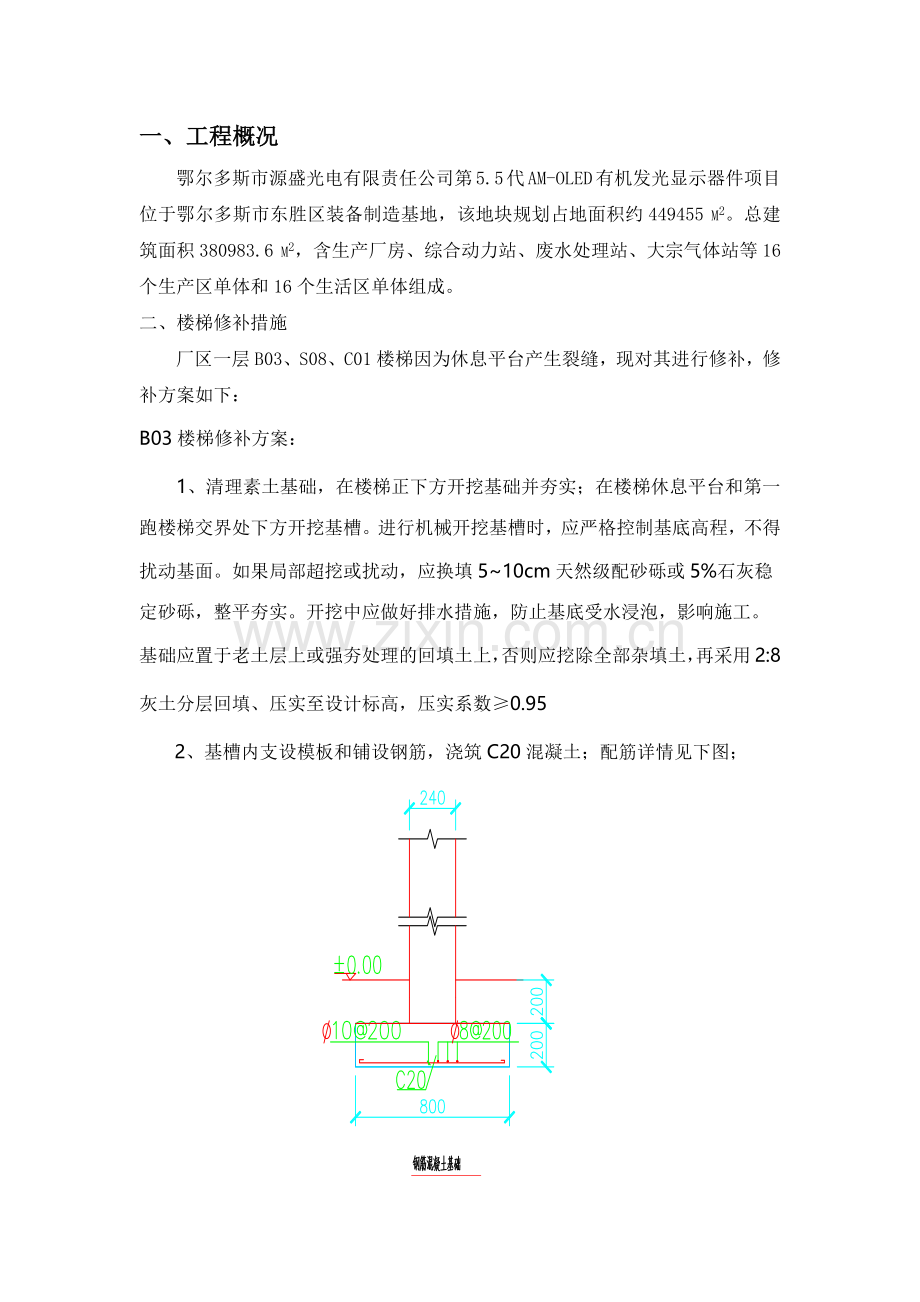

一、工程概况
鄂尔多斯市源盛光电有限责任公司第5.5代AM-OLED有机发光显示器件项目位于鄂尔多斯市东胜区装备制造基地,该地块规划占地面积约449455 m2。总建筑面积380983.6 m2,含生产厂房、综合动力站、废水处理站、大宗气体站等16个生产区单体和16个生活区单体组成。
二、楼梯修补措施
厂区一层B03、S08、C01楼梯因为休息平台产生裂缝,现对其进行修补,修补方案如下:
B03楼梯修补方案:
1、清理素土基础,在楼梯正下方开挖基础并夯实;在楼梯休息平台和第一跑楼梯交界处下方开挖基槽。进行机械开挖基槽时,应严格控制基底高程,不得扰动基面。如果局部超挖或扰动,应换填5~10cm天然级配砂砾或5%石灰稳定砂砾,整平夯实。开挖中应做好排水措施,防止基底受水浸泡,影响施工。
基础应置于老土层上或强夯处理的回填土上,否则应挖除全部杂填土,再采用2:8灰土分层回填、压实至设计标高,压实系数≥0.95
2、基槽内支设模板和铺设钢筋,浇筑C20混凝土;配筋详情见下图;

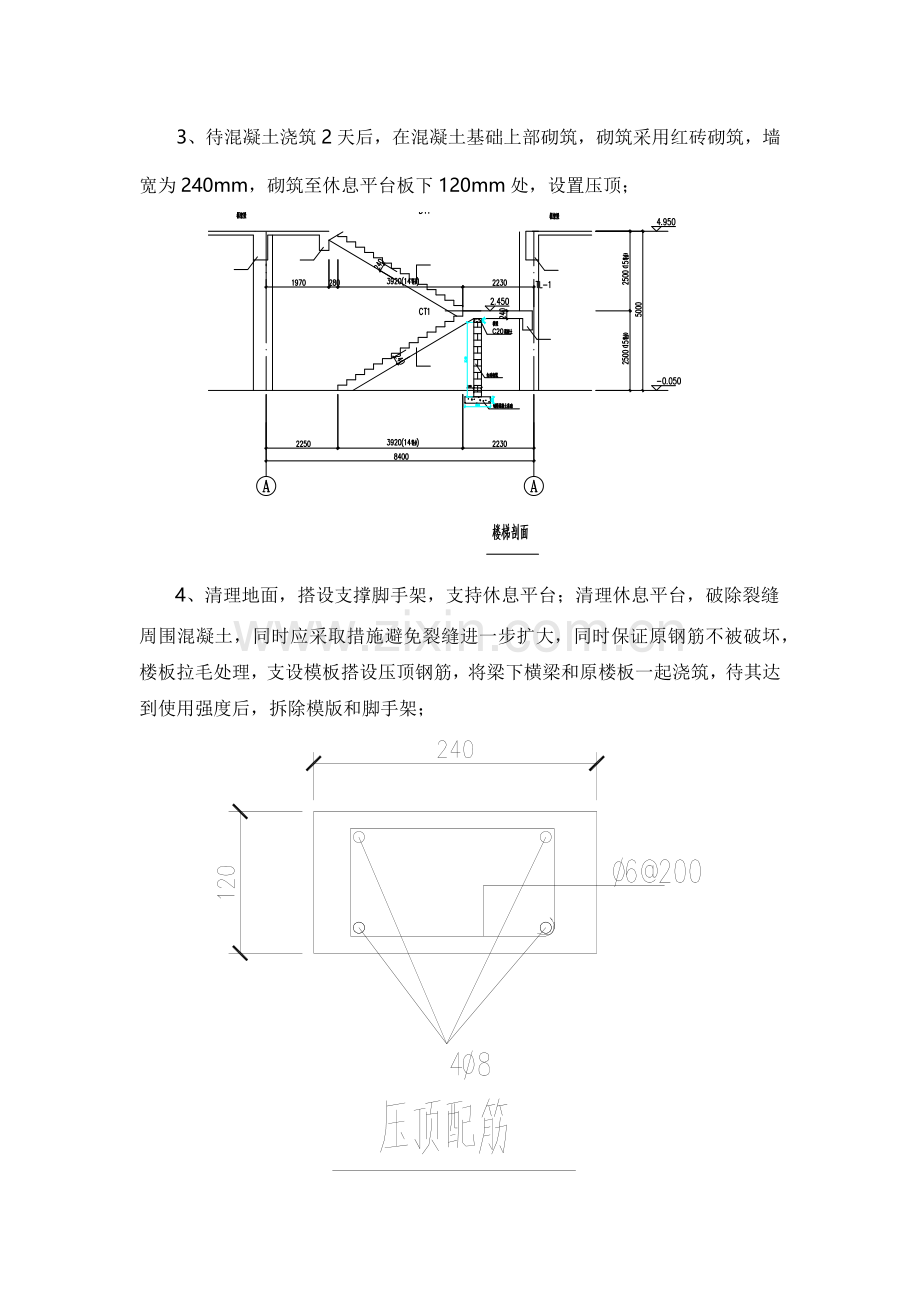

3、待混凝土浇筑2天后,在混凝土基础上部砌筑,砌筑采用红砖砌筑,墙宽为240mm,砌筑至休息平台板下120mm处,设置压顶;
4、清理地面,搭设支撑脚手架,支持休息平台;清理休息平台,破除裂缝周围混凝土,同时应采取措施避免裂缝进一步扩大,同时保证原钢筋不被破坏,楼板拉毛处理,支设模板搭设压顶钢筋,将梁下横梁和原楼板一起浇筑,待其达到使用强度后,拆除模版和脚手架;
5、墙体抹灰处理,抹灰处理同楼梯间。
C01、S08楼梯修补方案:
1、清理楼梯休息平台下土层并夯实处理,然后搭设支撑脚手架支撑休息平台;
2、破除楼梯第一跑和平台裂缝处混凝土;同时不得损坏原钢筋及其布置;
3、楼梯基础下方采用30cm厚碎石并夯实,压实系数≥0.95,严格控制基底标高;
4、搭设楼梯模板并浇筑C30混凝土;楼梯模板施工根据实际层高放样,先支设楼梯段底模,然后支设已按图纸预制好的楼梯外帮侧模,外帮侧模应先在其内侧弹出底板厚度线,钉好固定侧板的挡木,在现场装钉侧板。模板与混凝土接触面应涂刷脱模剂。
梯步高度要均匀一致,特别是最下一步及最上一步的高度,必须考虑到地面装修层厚度,防止因装修层厚度的不同而使踏步高度不协调。
5、养护楼梯,待其达到使用强度后,拆除模板和脚手架;
6、砼浇筑人员应熟悉结构尺寸和浇筑标高,浇筑砼的过程中派专人察看模板、支撑、钢筋的情况,如发现有特殊情况及时采取措施进行处理。
三、质量保证措施
1、按设计尺寸配模,支模要保证模板系统的整体稳定,模板拼缝严密。模板允许偏差符合规定要求。
2、在砼浇筑后应及时进行浇水养护。
3、砼强度达到1.2Mpa以上时方可上人作业.
