收藏 分销(赏)

土壤固化剂在公路路基施工中的应用.doc

上传人:xrp****65 文档编号:7038091 上传时间:2024-12-25 格式:DOC 页数:4 大小:39KB
下载 相关 举报
土壤固化剂在公路路基施工中的应用.doc_第1页
第1页 / 共4页
土壤固化剂在公路路基施工中的应用.doc_第2页
第2页 / 共4页
土壤固化剂在公路路基施工中的应用.doc_第3页
第3页 / 共4页
土壤固化剂在公路路基施工中的应用.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

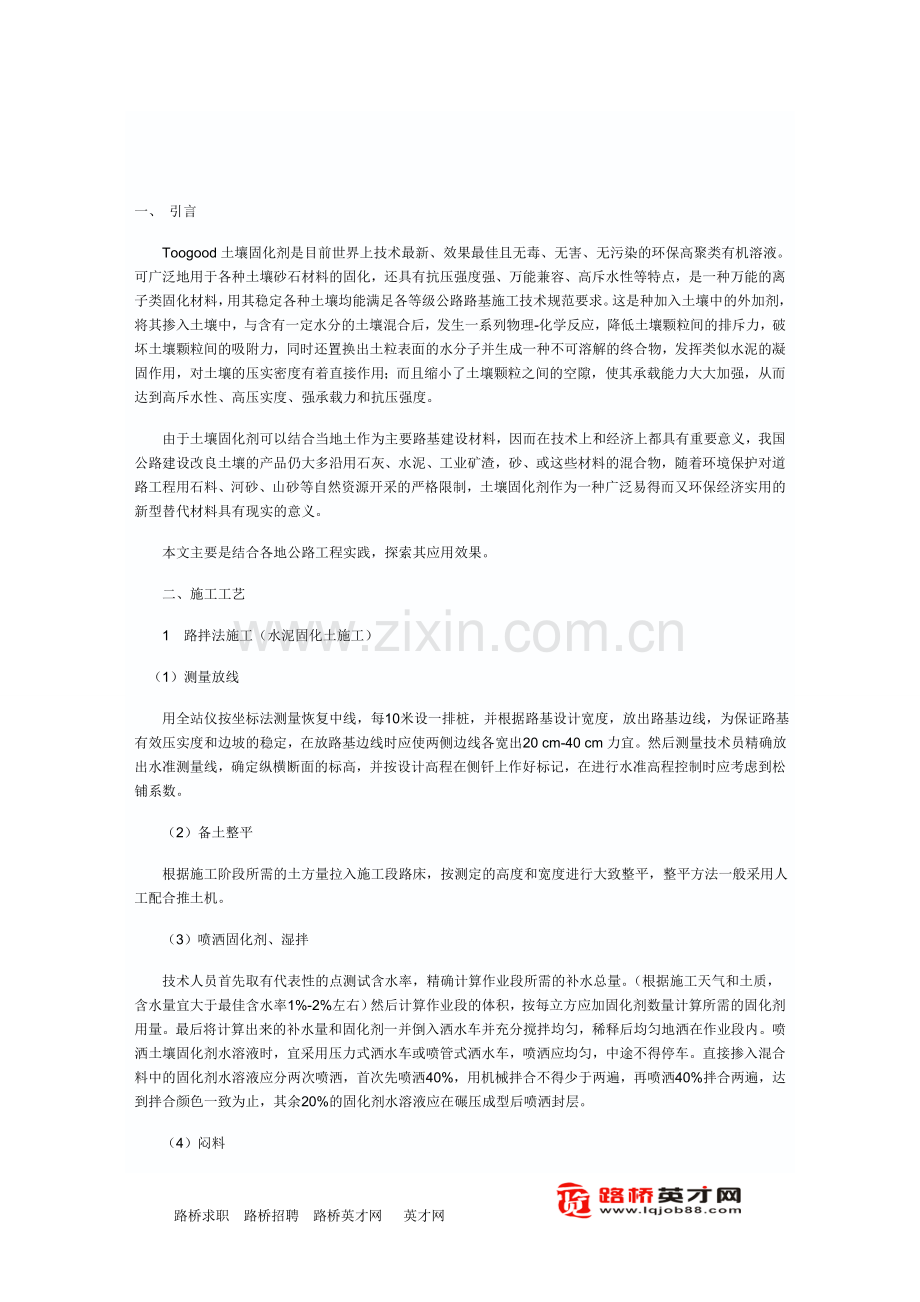

1、 一、 引言Toogood土壤固化剂是目前世界上技术最新、效果最佳且无毒、无害、无污染的环保高聚类有机溶液。可广泛地用于各种土壤砂石材料的固化,还具有抗压强度强、万能兼容、高斥水性等特点,是一种万能的离子类固化材料,用其稳定各种土壤均能满足各等级公路路基施工技术规范要求。这是种加入土壤中的外加剂,将其掺入土壤中,与含有一定水分的土壤混合后,发生一系列物理-化学反应,降低土壤颗粒间的排斥力,破坏土壤颗粒间的吸附力,同时还置换出土粒表面的水分子并生成一种不可溶解的终合物,发挥类似水泥的凝固作用,对土壤的压实密度有着直接作用;而且缩小了土壤颗粒之间的空隙,使其承载能力大大加强,从而达到高斥水性、高压

2、实度、强承载力和抗压强度。由于土壤固化剂可以结合当地土作为主要路基建设材料,因而在技术上和经济上都具有重要意义,我国公路建设改良土壤的产品仍大多沿用石灰、水泥、工业矿渣,砂、或这些材料的混合物,随着环境保护对道路工程用石料、河砂、山砂等自然资源开采的严格限制,土壤固化剂作为一种广泛易得而又环保经济实用的新型替代材料具有现实的意义。本文主要是结合各地公路工程实践,探索其应用效果。二、施工工艺1 路拌法施工(水泥固化土施工)(1)测量放线 用全站仪按坐标法测量恢复中线,每10米设一排桩,并根据路基设计宽度,放出路基边线,为保证路基有效压实度和边坡的稳定,在放路基边线时应使两侧边线各宽出20 cm-

3、40 cm力宜。然后测量技术员精确放出水准测量线,确定纵横断面的标高,并按设计高程在侧钎上作好标记,在进行水准高程控制时应考虑到松铺系数。(2)备土整平 根据施工阶段所需的土方量拉入施工段路床,按测定的高度和宽度进行大致整平,整平方法一般采用人工配合推土机。(3)喷洒固化剂、湿拌 技术人员首先取有代表性的点测试含水率,精确计算作业段所需的补水总量。(根据施工天气和土质,含水量宜大于最佳含水率1%-2%左右)然后计算作业段的体积,按每立方应加固化剂数量计算所需的固化剂用量。最后将计算出来的补水量和固化剂一并倒入洒水车并充分搅拌均匀,稀释后均匀地洒在作业段内。喷洒土壤固化剂水溶液时,宜采用压力式洒

4、水车或喷管式洒水车,喷洒应均匀,中途不得停车。直接掺入混合料中的固化剂水溶液应分两次喷洒,首次先喷洒40%,用机械拌合不得少于两遍,再喷洒40%拌合两遍,达到拌合颜色一致为止,其余20%的固化剂水溶液应在碾压成型后喷洒封层。(4)闷料混合料拌合均匀后即可进行闷料,闷料时间为:沙土不小于6小时,粘土不小于10小时,但不超过两天。(5)摊布水泥 首先将水泥用量进行计算,将施工路段划成若干个方格,每个方格按计算的水泥袋数堆放水泥,进行摊布。在摊布时应派专职施工人员控制每一个方格内的水泥数量,保证厚度和宽度,表面应没有空白的位置,也没有水泥过分集中的位置,平面力求平整。摊料过程中,应将超尺寸颗粒及其他

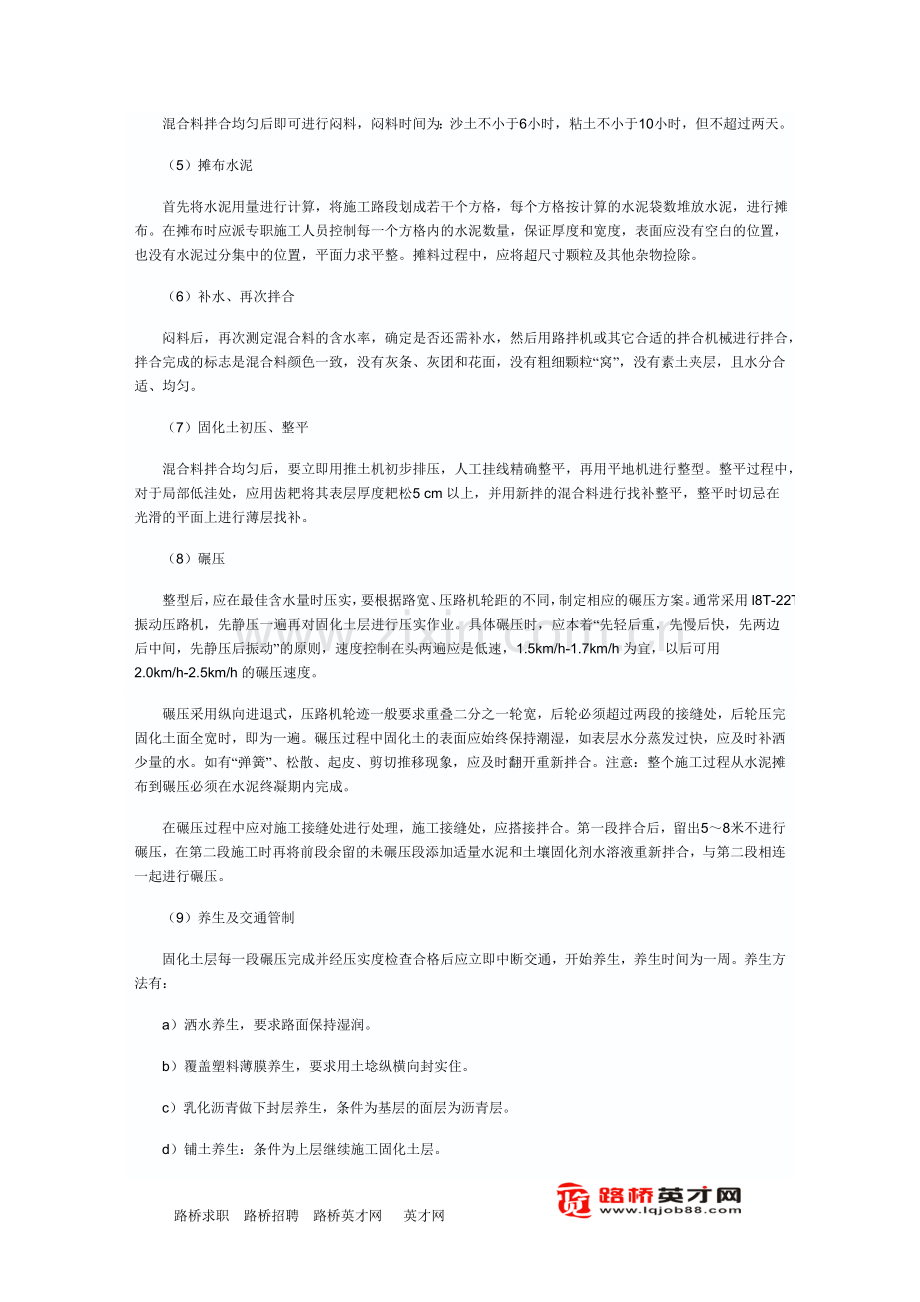

5、杂物捡除。(6)补水、再次拌合 闷料后,再次测定混合料的含水率,确定是否还需补水,然后用路拌机或其它合适的拌合机械进行拌合,拌合完成的标志是混合料颜色一致,没有灰条、灰团和花面,没有粗细颗粒“窝”,没有素土夹层,且水分合适、均匀。(7)固化土初压、整平 混合料拌合均匀后,要立即用推土机初步排压,人工挂线精确整平,再用平地机进行整型。整平过程中,对于局部低洼处,应用齿耙将其表层厚度耙松5 cm以上,并用新拌的混合料进行找补整平,整平时切忌在光滑的平面上进行薄层找补。(8)碾压 整型后,应在最佳含水量时压实,要根据路宽、压路机轮距的不同,制定相应的碾压方案。通常采用l8T-22T振动压路机,先静压

6、一遍再对固化土层进行压实作业。具体碾压时,应本着“先轻后重,先慢后快,先两边后中间,先静压后振动”的原则,速度控制在头两遍应是低速,1.5km/h-1.7km/h为宜,以后可用2.0km/h-2.5km/h的碾压速度。碾压采用纵向进退式,压路机轮迹一般要求重叠二分之一轮宽,后轮必须超过两段的接缝处,后轮压完固化土面全宽时,即为一遍。碾压过程中固化土的表面应始终保持潮湿,如表层水分蒸发过快,应及时补洒少量的水。如有“弹簧”、松散、起皮、剪切推移现象,应及时翻开重新拌合。注意:整个施工过程从水泥摊布到碾压必须在水泥终凝期内完成。在碾压过程中应对施工接缝处进行处理,施工接缝处,应搭接拌合。第一段拌合

7、后,留出58米不进行碾压,在第二段施工时再将前段余留的未碾压段添加适量水泥和土壤固化剂水溶液重新拌合,与第二段相连一起进行碾压。(9)养生及交通管制固化土层每一段碾压完成并经压实度检查合格后应立即中断交通,开始养生,养生时间为一周。养生方法有:a)洒水养生,要求路面保持湿润。b)覆盖塑料薄膜养生,要求用土埝纵横向封实住。c)乳化沥青做下封层养生,条件为基层的面层为沥青层。d)铺土养生:条件为上层继续施工固化土层。2 集中拌合法施工对于二级和二级以下的公路,若无合适的强制式厂拌设备时,也可以将混合料集中在路旁的料场用人工配合挖土机的方式进行拌合。集中拌合法施工应符合下列要求:(1)土应粉碎,防止

8、团块。(2)应严格按所选定的固化土配合比配料。固化剂称量必须准确。(3)出料时,混合料的含水量应大于最佳含水率12%。(4)进入料斗的素土的干湿状态应基本一致,固化剂水溶液宜当天配制,当天使用。(5)经拌合均匀的固化土混合料应立即运输到铺筑现场进行施工。若运距远,运输过程中宜加以覆盖,以防水分过早蒸发。(6)运输距离与时间应能保证使固化土在凝结时间内碾压完毕。(7)宜采用自卸式运输车与摊铺、碾压机械相配套,做到随拌随运随铺随压。(8)固化土铺筑前,下承层表面应拉毛、去除杂物、洒水湿润。(9)到场的固化土混合料可按数量均匀分散地直接卸于下承层面上,避免集中堆料过高,造成松实不一致。(10)摊铺可采用各类摊铺机,亦可采用人工加抓斗式挖掘机联合摊铺。在较低等级道路上,没有摊铺机时,可采用自动平地机按以下步骤摊铺混合料: a)根据铺筑层的厚度和要求达到的压实干密度,计算每车混合 。 路桥求职 路桥招聘 路桥英才网 英才网

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
