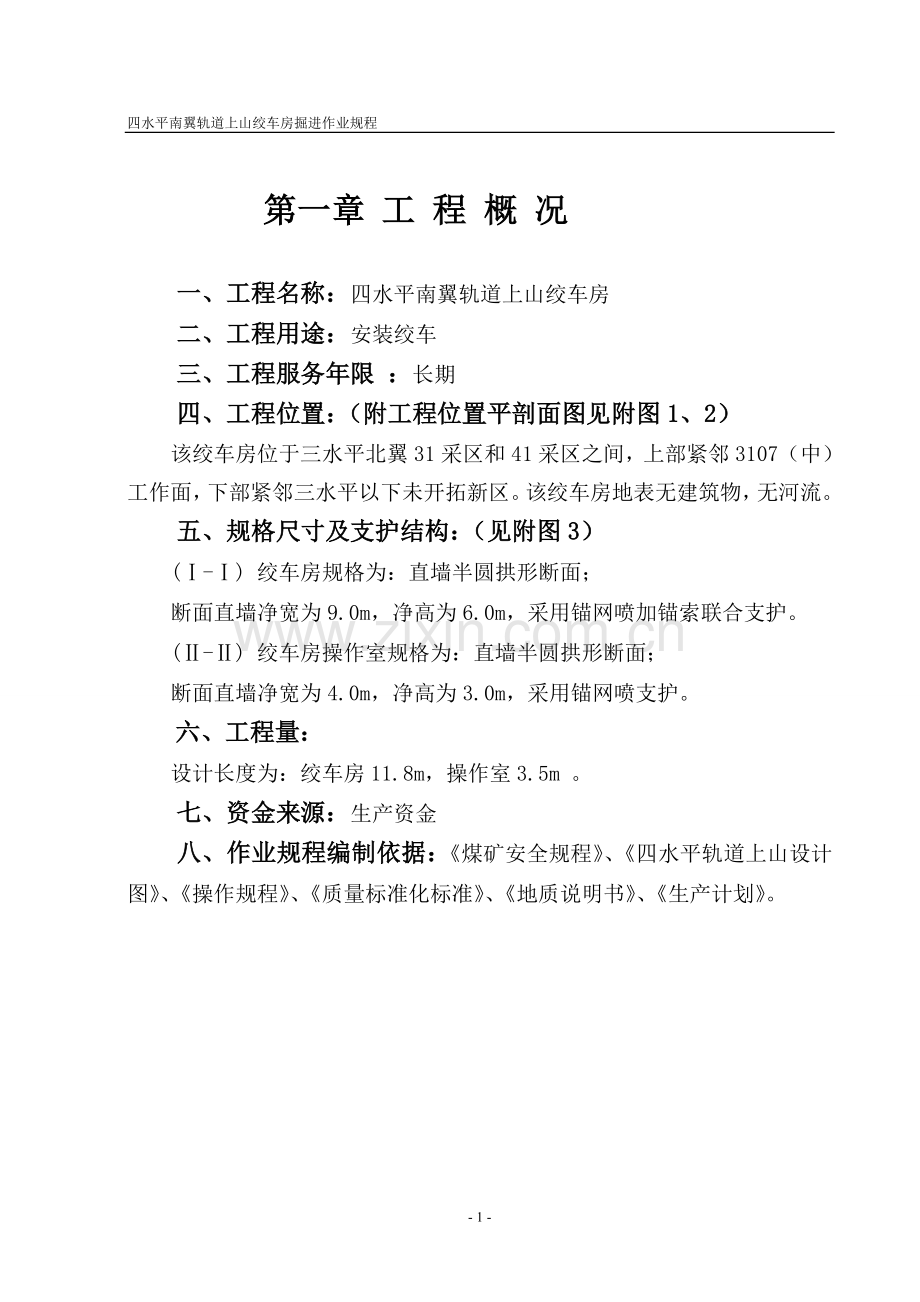

四水平南翼轨道上山绞车房掘进作业规程
第一章 工 程 概 况
一、工程名称:四水平南翼轨道上山绞车房
二、工程用途:安装绞车
三、工程服务年限 :长期
四、工程位置:(附工程位置平剖面图见附图1、2)
该绞车房位于三水平北翼31采区和41采区之间,上部紧邻3107(中)工作面,下部紧邻三水平以下未开拓新区。该绞车房地表无建筑物,无河流。
五、规格尺寸及支护结构:(见附图3)
(Ⅰ-Ⅰ) 绞车房规格为:直墙半圆拱形断面;
断面直墙净宽为9.0m,净高为6.0m,采用锚网喷加锚索联合支护。
(Ⅱ-Ⅱ) 绞车房操作室规格为:直墙半圆拱形断面;
断面直墙净宽为4.0m,净高为3.0m,采用锚网喷支护。
六、工程量:
设计长度为:绞车房11.8m,操作室3.5m 。
七、资金来源:生产资金
八、作业规程编制依据:《煤矿安全规程》、《四水平轨道上山设计图》、《操作规程》、《质量标准化标准》、《地质说明书》、《生产计划》。
第二章 地质及水文地质
一、 地质情况:
该绞车房位于321向斜轴附近,又在矿区的深部,因此,地质构造比较复杂,断层可能较多,这些断层将会给车场掘进带来困难,施工时,应加强工程质量管理。
二、 地压情况:
根据地面钻孔资料,该绞车房砂质泥岩整体性差,容易跨落,因此在施工中需加强支护;深灰色,致密,细腻,含植物化石碎片,含黄铁矿结核,夹菱铁质泥岩,裂隙充填次生黄铁矿,分选一般,水平层理,钙质胶结,呈层状,局部夹灰色薄层泥岩渐变为中粒砂岩;C3L8灰岩岩石稳定性好,灰色,隐晶质结构,含蜓科腕足,海百合等动物化石,裂隙充填方解石脉。
水文地质情况:
根据邻压资料该车场水文地质复杂,二1煤下30m,有一层C3L8灰岩平均厚度5.0m,含水比较充沛,该含水层与二1 煤底板之间主要为砂岩,砂质泥岩岩层,对C3L8 灰岩水具有一定的缓冲作用,C3L8 灰岩为二1煤底板直接充水岩层。
四、瓦斯涌出情况:
该绞车房位于三水平北翼31采区和41采区之间,上部紧邻3107(中)工作面,且断层较多,有一层C3L8灰岩瓦斯含量较大,因此在施工中应加强通风设施的管理,严格进行瓦斯检查。
五、附地质柱状图:(见附图4)、工程剖面图(见附图2)
第三章 工程支护说明书
一、 支护选型依据:
依据四水平南翼轨道上山绞车房设计,同时依据该上部车场巷道的支护情况,确定该巷道采用锚网喷+锚索联合支护。
二、 工程支护图:(见附图3)
三、 支护参数:
(Ⅰ-Ⅰ)绞车房锚杆采用Φ20mm、L=2200mm螺纹钢树脂锚杆,间排距700×700mm,金属网采用Φ6的钢筋网,网孔80×80mm,喷厚150 mm;顶部锚索间排距3m×3m;其规格Φ15.4mm,L=8000 mm
(Ⅱ-Ⅱ)操作室锚杆采用Φ20、L=2200mm螺纹钢树脂锚杆,间排距700×700mm,金属网采用Φ4钢筋网,喷厚150 mm;
(VI-VI)砼标号:绞车房采用C20。
四、材料规格:
1、锚网喷材料:
1) 锚杆采用螺纹钢树脂锚杆。
2) 锚固剂采用k2335型树脂锚固剂。
3) 金属网采用Φ6的钢筋网。
4) 混凝土水泥、河沙、石子配比为:1:2:2。
5) 速凝剂要求初凝小于3min,终凝小于10min,掺入量为水泥重量的
4%。
6) 水泥采用:普通硅酸盐水泥,标号32.5号,过期受潮水泥,不得
使用。
7) 河沙,含水量控制在4~6%,可减少飞扬,又不致管路堵塞,
使用前过筛。
8)石子采用:坚硬碎石,用前要筛选,要求石子最大粒径不得大于15mm。
9) 水要求洁净,不变质,无杂质。
2、 锚索支护材料:顶部锚索间排距3m×3m;其规格Φ15.4mm,L=8000 mm。
五、临时支护:
1、岩石整体性好,强度在中等以上时,采取喷射50mm厚的混凝土进行临时支护。
2、在软岩或岩石破碎的情况下,采取打管缝锚杆进行临时支护。进行临时支护前,必须由班组长用钎子或洋镐等工具,由外向里敲帮问顶,找掉顶帮活矸,确认安全后,方可进行临时支护。
3、临时支护长度不得超过2m。
4、(Ⅰ-Ⅰ)断面超前支护采用十根两寸钢管,间距控制在900mm以内,钢管穿到两排吊环中,吊环用托钩固定在顶板上,在十根钢管上铺上金属网用板料背严背实接住顶板。(Ⅱ-Ⅱ)断面超前支护采用五根两寸钢管。
六、材料消耗及巷道特征:(见附表)
材料消耗及巷道特征(Ⅰ-Ⅰ)
断面(㎡)
工程量(m3)
锚 杆
(根)
金属网
(㎡)
锚索(根)
工字钢(kg)
净
掘
45.29
47.90
431.75
336
200
] 12
1602.49
材料消耗及巷道特征(Ⅱ-Ⅱ)
断面(㎡)
工程量(m3)
锚 杆
(根)
金属网
(㎡)
锚索(根)
工字钢(kg)
净
掘
10.28
11.3
40.89
75
30
]
第四章 施工方法及施工工艺
一、 施工方法及施工设备的配备:
1、绞车房净断面为9.0m×6.0m,支护方式采用锚网喷加锚索联合支护,锚杆间排距700×700mm。绞车绳道施工采取台阶法掘进,采用一掘两成作业方式。
2、操作室净断面为4.0m×3.0m,采用锚网喷支护,锚杆间排距700×700mm,作业方式为一掘一成循环方式。
3、设备配备见表4-1。
表4-1 设备配备一览表
序号
设备名称
型号
功率(kw)
使用数量
电压(V)
1
风钻
YT-28
5
2
风镐
GT-11
1
3
耙岩机
P-60B
30
1
660
4
喷浆机
转子V
5.5
1
660
5
控制开关
QC83-80
3
660
6
照明
1
36
7
电机车
5T
1
二、破岩方式:
(一)爆破器材、爆破材料:
1、起爆器采用MFB-100 型起爆器,引爆能力:100发,充电时间:
<15s,最大外电阻:320Ω。
2、炸药为三级煤矿许用乳化炸药,Φ32 质量为300g/卷。
3、引爆采用毫秒延期电雷管。
(二)(Ⅰ-Ⅰ)绞车房钻眼爆破参数的确定:
断面钻眼爆破参数确定:
1、炮眼直径
根据药卷直径和设备情况确定炮眼直径为42mm;
2、炮眼深度
采用气腿式凿岩机时,炮眼深度以1.7~1.9m为宜,根据实际情况确定炮眼深度为1.8m;
根据实际施工情况炮眼具体深度如下:
(1)掏槽眼:2.0m (2)辅助眼:1.8m
(3)二圈眼:1.8m (4)周边眼:1.8m
(5)底 眼:2.0m
3、炮眼数目
根据巷道实际情况布置炮眼数目为197个。
(三)(Ⅱ-Ⅱ)绞车房操作室钻眼爆破参数的确定:
断面钻眼爆破参数确定:
1、炮眼直径
根据药卷直径和设备情况确定炮眼直径为42mm;
2、炮眼深度
采用气腿式凿岩机时,炮眼深度以1.7~1.9m为宜,根据实际情况确定炮眼深度为1.7m;
根据实际施工情况炮眼具体深度如下:
(1)掏槽眼:2.0m (2)辅助眼:1.8m
(3)二圈眼:1.8m (4)周边眼:1.8m
(5)底 眼:2.0m
3、炮眼数目
根据巷道实际情况布置炮眼数目为69个。
(五)爆破图表和爆破说明书:(炮眼布置三视图)(见附图6)
1、掘进过程中,严格执行有掘必探、先探后掘。每班工作面进行安全质量检查后,班组长、验收员要根据三点成一直线准确延伸巷道中腰线至窝头,并做好标记,然后按图表认真抡尺定位,用黄泥按眼。
2、按爆破图表的眼数、眼深和巷道坡度钻眼插好导向棍,把握钻眼角度,要预量钎长,做到心中有数,打眼做到定人、定钻、定眼位、定责任和“平直齐准”四项要领,钎头、机头与腿三点成一线。岩层中的最小抵抗线不得小于0.3m,打好的炮眼小于抵抗线规定时,要标明为报废眼,不得装药。
3、破岩:装药前,必须将炮眼内岩粉吹干净,装药时按爆破说明书规定的药量装药,用木质或竹质炮棍轻轻将药卷送入眼内,使药卷紧密,但不能硬捣,装药后,先送一块水炮泥,然后用黄泥封填,封泥长度应严格按规程规定(①炮眼深度小于0.6m,不得装药放炮。 ②炮眼深度为0.6m~1m时,封泥长度不得小于炮眼深度的1/2。 ③炮眼深度超过1m时,封泥长度不得小于0.5m。 ④光面爆破时,周边光爆炮眼应用炮泥封实,且封泥长度不得小于0.3m。⑤浅眼爆破大岩块时,封泥长度不得小0.3m,采用修边光爆法,预留光爆层,分次装药,分次拉炮,联线方式采用串联。
(六) (I-I)绞车房上部爆破条件和经济技术指标见表
项目名称
数量
项目名称
数量
井巷净断面(㎡)
11.76
炸药品种
乳化炸药
井巷掘进断面(㎡)
13.73
每循环雷管消耗量(个)
70
岩石性质
砂质泥岩、C3L8灰岩
每循环炸药消耗量(㎏)
23.5
矿井瓦斯等级
高瓦斯矿井
炮眼利用率(%)
85%
凿岩机
YT-28
单位炸药消耗量(㎏.m3)
0.95
每循环炮眼数目(个)
70
每循环进尺(m)
1.8
每循环炮眼总长( m)
131.4
每循环出岩量( m3)
24.71
每米井巷炮眼总长( m)
73
每米井巷雷管消耗量(个)
38.3
雷管品种
毫秒延期电雷管
每米井巷炸药消耗量(㎏)
13.06
断面爆破条件和经济技术指标
(I-I)绞车房右下部爆破条件和经济技术指标见表
项目名称
数量
项目名称
数量
井巷净断面(㎡)
19.27
炸药品种
乳化炸药
井巷掘进断面(㎡)
19.69
每循环雷管消耗量(个)
72
岩石性质
砂质泥岩、C3L8灰岩
每循环炸药消耗量(㎏)
23.5
矿井瓦斯等级
高瓦斯矿井
炮眼利用率(%)
85%
凿岩机
YT-28
单位炸药消耗量(㎏.m3)
0.67
每循环炮眼数目(个)
71
每循环进尺(m)
1.8
每循环炮眼总长( m)
132.6
每循环出岩量( m3)
35.44
每米井巷炮眼总长( m)
73.67
每米井巷雷管消耗量(个)
39.44
雷管品种
毫秒延期电雷管
每米井巷炸药消耗量(㎏)
13.06
(I-I)绞车房左下部爆破条件和经济技术指标见表
项目名称
数量
项目名称
数量
井巷净断面(㎡)
14.07
炸药品种
乳化炸药
井巷掘进断面(㎡)
14.49
每循环雷管消耗量(个)
53
岩石性质
砂质泥岩、C3L8灰岩
每循环炸药消耗量(㎏)
19.2
矿井瓦斯等级
高瓦斯矿井
炮眼利用率(%)
85%
凿岩机
YT-28
单位炸药消耗量(㎏.m3)
0.74
每循环炮眼数目(个)
53
每循环进尺(m)
1.8
每循环炮眼总长( m)
99.6
每循环出岩量( m3)
26.09
每米井巷炮眼总长( m)
55.33
每米井巷雷管消耗量(个)
53
雷管品种
毫秒延期电雷管
每米井巷炸药消耗量(㎏)
10.67
(七)(Ⅱ-Ⅱ)绞车房操作室爆破条件和经济技术指标见表
项目名称
数量
项目名称
数量
井巷净断面(㎡)
10.68
炸药品种
乳化炸药
井巷掘进断面(㎡)
11.99
每循环雷管消耗量(个)
68
岩石性质
砂质泥岩、 C3L8灰岩
每循环炸药消耗量(㎏)
24.1
矿井瓦斯等级
高瓦斯矿井
炮眼利用率(%)
85%
凿岩机
YT-28
单位炸药消耗量(㎏.m3)
1.12
每循环炮眼数目(个)
68
每循环进尺(m)
1.7
每循环炮眼总长( m)
127
每循环出岩量( m3)
21.58
每米井巷炮眼总长( m)
71
每米井巷雷管消耗量(个)
37.8
雷管品种
毫秒延期电雷管
每米井巷炸药消耗量(㎏)
13.39
断面爆破条件和经济技术指标
三、装岩与运输:
(一)装岩设备及主要技术参数见表4-2
表4-2 P-60B型耙斗装岩机技术特征
生产能力/m3.h-1
铲斗容积/ m3
长度/mm
宽度/mm
高度/mm
35~50
0.3
6600
2045
1650
行走机构
轨距/mm
动力
设备总功率/kw
质量/kg
轨轮
900
电动
30
4500
(二)矸石、材料运输路线:矸石运输由窝头 — -550m水平南大巷—31采区轨道—二水平南大巷—主轨道—付井—矸石山
材料由地面——付井—主轨道—二水平南大巷—31采区轨道 — -550m水平南大巷—窝头
四、支护工艺要求及施工机具的主要技术参数:
(一)支护工艺:
1、掘进工作面采用锚网喷+锚索联合支护,岩石破碎时,为确保安全锚网喷后立即打锚索支护。
2、锚杆支护工艺要求:
a、按照设计要求,确定钻孔深度比杆体全长短0—50mm。
b、用压风清扫眼孔浮尘及积水。
c、利用杆体将锚固剂向孔底方向推进,启动搅拌器带动杆体旋转,匀
速推进到孔底,搅拌必须在40s内完成。
d、卸下搅拌器后,及时在孔口将杆体楔住,在等待时间段内不要使杆
体移动,否则影响锚固强度。
e、等待90s时间后,即可挂网上托板旋紧螺母,15min后,可测试抗
拉强度。
f、锚杆必须用机械或力矩扳手拧紧,确保锚杆的托板紧贴巷壁。
3、喷射混凝土前的要求和注意事项:
工作风压不超过0.5Mpa,同时要放直输料管,喷射手应紧按喷头,前
方严禁站人。在锚喷支护区作业,喷头严禁对人,非操作人员不得随便进入作业区。施工中经常检查输料管,若有磨薄击穿现象应及时处理,防止突然断裂伤人。喷浆机内积料,严禁用手处理,防止发生人身事故。
a、喷浆时操作顺序对喷浆的要求、堵料管的处理:
喷射混凝土时,先开风后开水,调好风、水大小后再开喷浆机进行喷浆,喷射手和各工种、各工序正确配合,并由喷射手在喷射前再检查一次供风、水、电情况及易磨损部件的磨损情况,严重时及时更换。
b、喷射手一手托喷头,一手调节水阀,联系送料,开喷时应先将所有受喷面喷一薄层混凝土,在此薄层上以螺旋状一圈压半圈沿横向作缓
的划圈运动,划出的圆圈的直径以100~150mm为宜。
c、喷射顺序是先墙后拱、自下而上,先喷成半边巷道,再调转喷头喷
另半边巷道,最后合拢收顶。
d、对巷道凹凸现象严重处应先凹后凸,严重凹处应采取间隔时间分次
分层喷射,或沿着周边分成几块喷射而向中间合拢的办法,以保证整个巷道的成型。
e、喷射过程中,若发现堵塞现象,先停喷浆机,再停风、停水,然后进
行处理。处理时尽量使用敲击法使其疏通。如用铁锤敲打输料管,发出闷声,可能是堵管处,给压风再敲打疏通。长距离输料时,尽量采用高压胶管做接头,用铁丝绑扎,最好不用法兰盘,便于处理堵管事故。
4、对喷浆人员保护的措施:
喷浆工应配带劳动保护用品,如防尘口罩、长筒乳胶手套等,检查锚喷支护作业地段的围岩情况。
(二)凿岩机、喷浆机参数:
机械名称 型号 主要参数
风钻 YT28 工作气压0.4-0.63 Mpa
喷浆机 转子V型 最大输送距离水平/垂直 200m/40m
五、工艺流程图:
(一)绞车房上部采用一掘一成作业循环方式:
掘进班:
准备—打眼—放炮—通风—找顶—临时支护—超前支护—清理
↘出碴↗
成巷班:
准备—扒窝头—打眼—安锚杆—挂网-喷浆—清理
↘出 碴↗
(二)绞车房右下部采用一掘二成作业循环方式:
掘进班:
准备—打眼—放炮—通风—找顶—清理
↘出碴↗
上部成巷班:
准备—打眼—安锚杆—挂网-喷浆—打上部眼—扒窝头—清理
↘出 碴↗
下部成巷班:
准备—扒窝头—打眼—安锚杆—挂网—喷浆—打掏槽眼—清理
↘ 出 碴 ↗
(三)绞车房左下部采用一掘二成作业循环方式:
掘进班:
准备—打眼—放炮—通风—找顶—清理
↘出碴↗
上部成巷班:
准备—打眼—安锚杆—挂网-喷浆—打上部眼—扒窝头—清理
↘出 碴↗
下部成巷班:
准备—扒窝头—打眼—安锚杆—挂网-喷浆—打掏槽眼—清理
↘ 出 碴 ↗
(四)绞车房操作室采用一掘一成作业循环方式:
掘进班:
准备—打眼—放炮—通风—找顶—临时支护—清理
↘出碴↗
上部成巷班:
准备—超前支护—打眼—安锚杆—挂网-喷浆—打上部眼—扒窝头-清理
↘出 碴↗
下部成巷班:
准备—扒窝头—打眼—安锚杆—挂网-喷浆—打掏槽眼-清理
↘ 出 碴 ↗
第五章 通风防瓦斯防尘及防火防水
一、掘进通风参数计算及局扇选择:
(一)按巷道内最多人数计算:
Q=4NK=4×35×1.2=168m3/min
式中:Q-掘进工作面所需风量m3/min;
N-该工作面最多人数(取交接班时人数);
K-风量备用系数,一般取K=1.2-1.4
(二)按瓦斯涌出量计算:
Q=100×Qm×Km/C=100×0.52×1.5/1=78m3/min
Qm—绝对瓦斯涌出量
Km—瓦斯涌出不均衡系数
C—最高允许瓦斯涌出量
(三)按炸药量计算:
Q=25A=25×9.7=242.5m3/min
Q-掘进工作面所需风量m3/min;
A-掘进工作面一次爆破最大炸药用量kg;
(四)局扇选型风量验算:
根据以上计算结果,该掘进工作面需要供风量242.5 m3/min,即可满足生产需要,2×15KW风机正常工作时有效风量为250-390m3/min,开始生产时,选两台2×15KW风机,一台正常运转,一台自动倒台,压入式通风即可满足施工要求。
(五)风速验算:
最小风速: V= Q/S =250/60/19.69=0.21m/s
最大风速: V= Q/S =390/60/19.69=0.33m/s
验 算:最小风速 :0.15m/s<0.21m/s<4m/s
最大风速 :0.15m/s<0.33m/s<4m/s
经验算2×15KW风机风量的风速符合煤矿安全规程规定。
二、规定风筒口到窝头的最大距离:
岩巷施工风筒口到窝头的最大距离不超过15m。
三、通风系统图:(见附图7)
四、局扇及瓦斯管理制度和措施:
1、局扇实行分班挂牌管理制度,每班由区队电工和瓦斯检查员共同负责管理,每次接班检查局扇后将自己的姓名填入管理牌。
2、任何人不得随意停开风机。局部通风机因故停止运转,在恢复通风前,必须首先检查瓦斯,只有在局部通风机开关附近10m以内风流中的瓦斯浓度都不超过0.5%时,且停风区中最高瓦斯浓度不超过1%和最高二氧化碳浓度不超过1.5%时,方可人工开启局部通风机。停风区中瓦斯浓度超过1%和二氧化碳超过1.5%,最高瓦斯浓度和二氧化碳浓度不超过3%时,必须采取安全措施,控制风流排放瓦斯。
3、停风区中瓦斯浓度和二氧化碳浓度超过3%时,由通风区制定排放瓦斯措施,组织排放。
4、该地区所有井下人员必须佩带隔离式自救器并熟练掌握使用方法。
5、通风区必须派责任心强、业务素质高的专职瓦斯检查员,加强瓦斯检查。
6、该地区通风设施必须齐全可靠,加强对风筒的维护,出现漏风时,及时采取措施进行处理。
7、加强电器设备维护,专人负责,落实到人,杜绝失爆。必须做到双风机、双电源、自动倒台,风电、瓦斯电闭锁齐全可靠。
8、瓦检员要经常检查瓦斯,并及时填写瓦斯记录牌板,且通知现场人员。
9、凡发现钻孔或掘面瓦斯忽大忽小,打钻时发现顶钻、夹钻等
现象,必须立即停电撤人,然后进行处理,并汇报矿有关部门。
10、掘进工作面回风流中瓦斯浓度超过1%或二氧化碳浓度超过
1.5%及CO超过0.0024%,必须停止工作,撤出人员,采取措施进行处理。
11、掘进工作面及其他作业地点风流中,电动机或其开关安设地点附近20m以内风流中的瓦斯浓度达到1.5%时,必须停止工作,切断电源,撤出人员,进行处理。
12、掘进工作面及其他巷道内,体积大于0.5m3的空间内积聚的瓦斯浓度达到2.0%时,附近20m内必须停止工作,撤出人员,切断电源,进行处理。
13、恢复工作时,必须检查瓦斯浓度,在降到1%以下时,方可工作和开启设备。
14、严禁在停风或瓦斯超限的区域内作业。
15、设置瓦斯探头:一个距窝头不超过5m,断电点1.5%,报警点
1%,一个距回风巷口10-15m,报警点和断电点均为1%。探头悬挂位置:距顶板(顶梁)不得大于300mm,距巷帮不得小于200mm。
16、 严格执行“一炮三检”及“三人联锁”放炮制度,放炮前应将工作面所有电器设备停电闭锁,炮后经瓦斯检查不超限时,方可恢复供电。
17、加强工作面瓦斯检查,严格执行“一通三防”制度,当瓦斯超限时所有工作面人员必须全部听从瓦斯检查员指挥,及时撤离工作面,并采取措施进行处理。
18、加强现场管理,干部跟班到现场,认真落实各种岗位责任制,保证掘进施工中的安全及工程质量。
19、其余未尽事项按有关规定执行。
五、防尘、防水、防火:
1、防尘措施:
1)出碴前先洒水降尘。
2)采取湿式打眼,放炮使用水炮泥,冲洗井壁巷帮。
3)工作人员佩带防尘口罩。
4)打眼防尘:采用湿式打眼。
5)炮眼内应填塞自封式水炮泥,水炮泥的装填量应在1节级以上。
6)为保证巷道风流的清洁,在巷道内安设风流净化水幕。距离工作面100m内应设置两道净化水幕。雾幕应覆盖全断面并在放炮后连续喷雾5 min以上。
7)距离工作面20m范围内的巷道,每班至少冲洗一次,20m以外的巷
道每旬至少应冲洗一次,并清除堆积浮矸。
2、防水措施:
1)进入该工作面的所有工作人员都必须熟悉水灾避灾路线,一旦工
作面窝头发现有透水预兆时,能够及时安全撤离。
2)掘进时严格按地测科给定的中腰线认真抡尺定位准确施工,防止
出现失误。
3)施工中必须坚持“预测预报,有疑必探,先探后掘,先治后采”的施工原则。
4)打眼时,发现岩石松软、片帮、来压或钻孔中的水压、水量突然增大,以及有顶钻等异状时,必须停止钻进,但不得拔出钻杆,现场负责人员立即向矿调度室报告,并派人监测水情。如果发现情况危急时,必须立即撤出所有受水威胁地区的人员,然后采取措施,进行处理。
5)掘进工作面或其它地点发现有挂红、挂汗、空气变冷、出现雾气水叫、顶板淋水加大、顶板来压、底板鼓起或产生裂隙出现渗水、水色发浑有臭味等突水预兆时,必须停止作业,采取措施,立即报告矿调度,发出警报,撤出所有受水威胁地点的人员。
6)加强干部现场跟班制度,加强现场管理,确保施工安全。
9)未尽事项按有关规定执行。
3、防火措施:
1)施工人员必须遵守入井制度,严禁携带易燃、易爆危险品和穿化纤衣服入井。
2)机电、设备定期检查,保持完好,严禁电器设备失爆,检修电气设备用过的油布、棉纱要回收升井,杜绝乱放。
3)瓦斯检查员要准确记录巷道温度变化情况及有害气体含量。
4)电气设备着火时,首先切断电源,然后进行灭火。
5)放炮严格执行“一炮三检”及“三人联锁”放炮制度,放炮前后要洒水灭尘,按规定使用好水炮泥,炮眼按规定进行充填炮泥堵严堵实,严防残炮出火。
6)通风区每班加强瓦斯检查员巡回检查制度,发现高温点和异常情况,要及时向矿汇报进行处理。
7)所有井下施工人员都必须熟悉该地区的避灾路线。
第六章 正规循环劳动组织及施工方式
一、正规循环:
(一)循环方式:
绞车房上部,采用一掘一成循环方式,绞车房右下部,采用一掘二成循环方式,绞车房左下部,采用一掘二成循环方式,绞车房操作室,采用一掘二成循环方式,日进尺为1.8m。采取措施确保掘进工及特殊工种出勤能满足施工需要;施工安排要严格按照作业流程,保证正规循环;每小班安排一名机电工确保机电设备正常运转,减少对生产的影响。
(二)绞车房上部正规循环图表:(见表6-1)
作 业 循 环 图 表
工序名称
时间
备
注
时
分
1
2
3
4
5
6
7
8
准备交接班
30
掘
进
班
打眼
3
放炮通风
2
找顶
30
临时支护
30
超前支护
30
出碴
3
清理
1
准备交接班
30
成
巷
班
扒窝头
1
30
打眼
2
30
打锚杆挂网
2
喷浆
1
出碴
4
30
清理
30
(二)绞车房左、右下部正规循环图表:(见表6-2)
表6-2
作 业 循 环 图 表
工序名称
时间
备注
时
分
1
2
3
4
5
6
7
8
准备交接班
30
掘
进
班
打眼
3
30
放炮
2
通风
30
找顶
30
出碴
3
30
清理
1
准备交接班
30
成
巷
班
打锚杆眼
1
安锚杆
1
挂网
30
喷浆
1
打上部眼
1
30
扒窝头
1
30
出碴
5
30
清理
1
准备交接班
30
成
巷
班
扒窝头
2
打锚杆眼
1
安锚杆
1
挂网
30
喷浆
1
打掏槽眼
1
出碴
5
30
清理
1
(二)绞车房操作室正规循环图表:(见表6-3)
表6-3
作 业 循 环 图 表
工序名称
时间
备注
时
分
1
2
3
4
5
6
7
8
准备交接班
30
掘
进
班
打眼
3
放炮
2
通风
30
找顶
30
临时支护
30
出碴
3
30
清理
1
准备交接班
30
成
巷
班
超前支护
30
打锚杆眼
1
安锚杆
1
挂网
30
喷浆
1
打上部眼
1
扒窝头
1
30
出碴
5
30
清理
1
准备交接班
30
成
巷
班
扒窝头
2
打锚杆眼
1
安锚杆
1
挂网
30
喷浆
1
打掏槽眼
1
出碴
5
30
清理
1
二、作业方式及劳动组织:
(一)作业方式及劳动组织方式的确定:
掘进面采用“三八制”作业,并配备工长、班长、验收员及维修工各一名。工长负责全面工作,班长负责掘进头工作,验收员负责记录工作量及质量,维修工负责设备的故障排除。
(二)各工种人员配备情况:(见表6-3)
表6-3 人员配备表
工种
班次
直 接 工
辅 助 工
工种
在册
出勤
工种
在册
出勤
掘
进
班
打眼工
8
机电维修
2
扒岩机司机
1
送馍工
1
窝头维修
1
验收员
1
班长
1
跟钩工
1
喷浆手
1
电机车司机
2
掺料工
3
添料撑筛
3
成
巷
班
打眼挂网
6
送馍工
2
添料撑筛
4
验收员
1
窝头维修
1
喷浆手
1
掺料工
3
机电维修
1
班长
1
电机车司机
2
扒岩机司机
1
跟钩工
1
第七章 动力供应及供风、供水系统
一、供电系统:
(一)供电负荷的统计: 160KW
(二)供电方式、电器及电缆型号的选择:
动力电、风机专用线电源来自三水平北大巷变电所,经三水平北大巷至工作面。变压器功率、型号,动力KSJ-320KVA,专用风机KSJ-180KVA,低总型号DW350型开关,电缆型号动力为50mm2橡套电缆,风机专用为70mm2橡套电缆。
(三)供电系统图:(见附图8)
二、压风系统:
(一)压风管路的布置路线图:(见附图9)
1、地面压风机型号:L8-60/7空压机。
2、供风系统源于地面压风机房,经副井、主轨道、二水平南大巷、行人下山轨道、三水平北大巷、-550m水平南大巷至掘进工作面。
(二)压风管路管径、材质说明和使用压风要求:
压风管采用4寸钢管,出口风压不低于0.5Mpa。
三、供水系统:
(一)供水系统图:(见附图10)、供水管径、材质、使用要求
供水采用寸半钢管,水压0.4MPa,源于主轨道底,经二水平南大巷、31采区轨道、-550m水平南大巷至掘进工作面。
第八章 工程质量及文明生产
一、工程质量标准:
(一)生产矿井质量标准化标准:
(Ⅰ-Ⅰ) 绞车房
锚网喷支护断面规格:
净宽9000mm,中线至一帮4500mm;
净高6000mm,拱上4500mm,拱下1500mm。
喷浆厚度为:150㎜; 基础为:250mm;
锚杆间排距为700×700mm,每排23根,Φ20mm,L=2200mm。
(Ⅱ-Ⅱ) 绞车房操作室
锚网喷支护断面规格:
净宽4000mm,中线至一帮2000mm;
净高3000mm,拱上2000mm,拱下1000mm。
喷浆厚度为:150㎜; 基础深度为:100mm;
锚杆间排距为700×700mm,每排12根,Φ20mm,L=2200mm。
(二)检测验收 锚网喷验收标准:
基本项目验收标准
巷道净宽允许误差: 0~+200mm为合格;
(中线至任一帮)0~+150 mm为优良;
巷道净高允许误差: 0~+150mm为合格;
(腰线至顶、底板)0~+100mm为优良。
允许偏差项目验收标准
喷层厚度:合格:不小于90mm;
优良:不小于100mm;
锚杆角度允许偏差:≤15°;
锚杆间排距允许偏差: ±100mm;
锚杆孔深度允许偏差:0~+50mm;
锚杆外露长度允许偏差:露出托板≤50mm;
表面平整度允许偏差:≤50mm;
基础深度:≤10﹪。
二、文明生产:
(一)作业规程:
1、内容符合《煤矿安全规程》及上级有关规定。
2、施工及地质条件变化时有补充措施。
3、内容齐全,外观整洁,图文清晰,保存完好。
4、审批、贯彻手续完备,有贯彻、考核和签名记录。
(二)综合防尘:
1、采用湿式钻眼。
2、采取冲洗巷帮、装岩洒水降尘措施。
3、放炮使用水炮泥、喷雾降尘。
4、作业人员佩戴个体防护用品。
(三)局部通风:
1、通风系统符合《煤矿安全规程》规定。
2、风筒吊挂整齐,逢环必挂,不漏风。
3、工作面风筒不落地,风筒口距工作面距离符合本规程规定。
(四)巷道整洁:
1、巷道内无杂物、无淤泥、无积水(淤泥、积水长度不超过5m,深度不超过0.1m)。
2、材料、工具码放整齐,挂牌管理。
3、管线吊挂整齐,符合《规程》规定。
(五)施工图板:
1、作业
