收藏 分销(赏)

[重庆]某住宅楼人工挖孔桩施工方案-secret.doc

上传人:胜**** 文档编号:703096 上传时间:2024-02-09 格式:DOC 页数:36 大小:588.50KB
下载 相关 举报
[重庆]某住宅楼人工挖孔桩施工方案-secret.doc_第1页
第1页 / 共36页
[重庆]某住宅楼人工挖孔桩施工方案-secret.doc_第2页
第2页 / 共36页
[重庆]某住宅楼人工挖孔桩施工方案-secret.doc_第3页
第3页 / 共36页
[重庆]某住宅楼人工挖孔桩施工方案-secret.doc_第4页
第4页 / 共36页
[重庆]某住宅楼人工挖孔桩施工方案-secret.doc_第5页
第5页 / 共36页
点击查看更多>>
资源描述

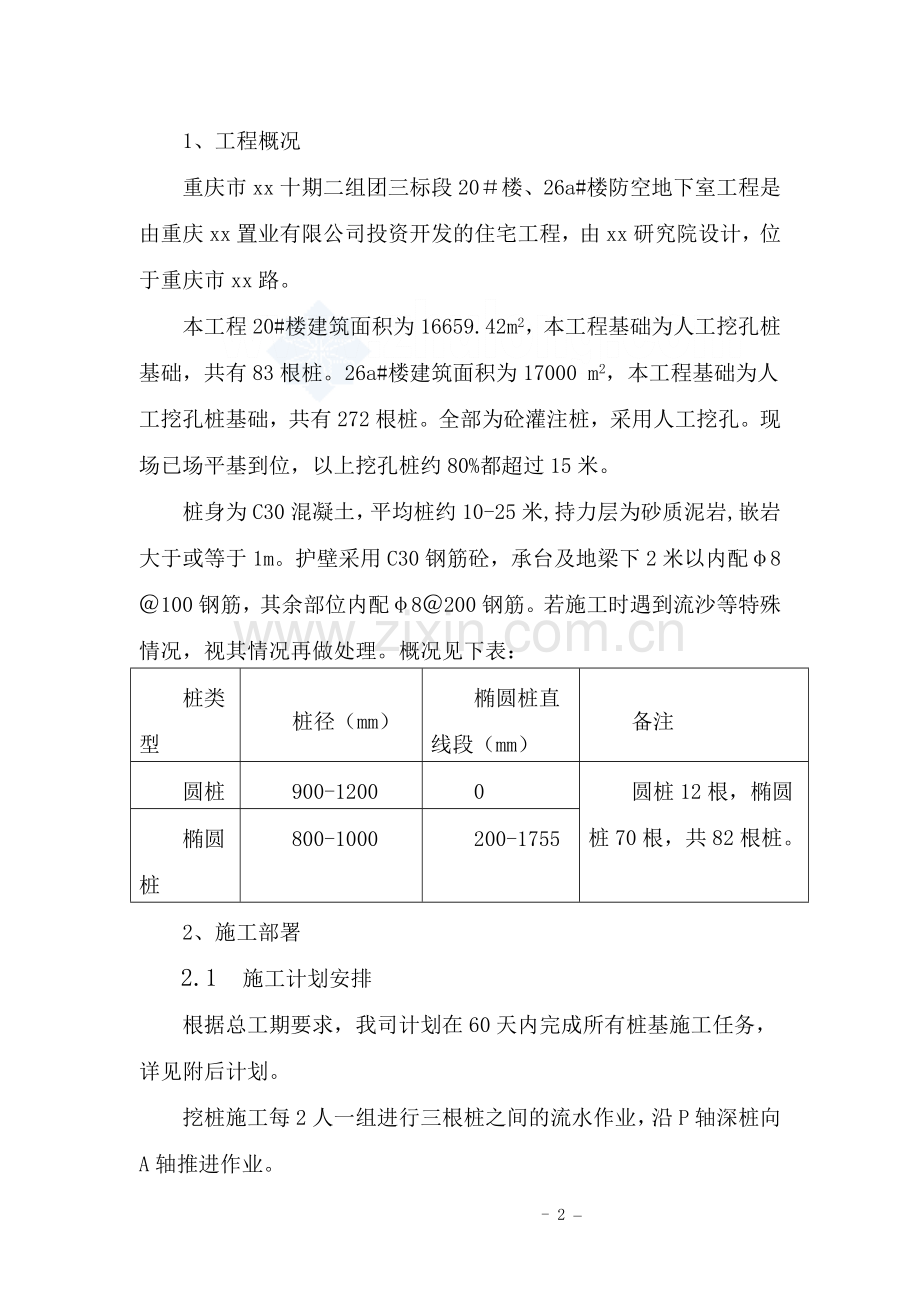

1、xx超深挖孔桩施工专项方案编制单位:xx有限公司编 制 人: 审 批 人: 编制时间: 1、 工程概况重庆市xx十期二组团三标段20楼、26a#楼防空地下室工程是由重庆xx置业有限公司投资开发的住宅工程,由xx研究院设计,位于重庆市xx路。 本工程20#楼建筑面积为16659.42m2,本工程基础为人工挖孔桩基础,共有83根桩。26a#楼建筑面积为17000 m2,本工程基础为人工挖孔桩基础,共有272根桩。全部为砼灌注桩,采用人工挖孔。现场已场平基到位,以上挖孔桩约80%都超过15米。桩身为C30混凝土,平均桩约10-25米,持力层为砂质泥岩,嵌岩大于或等于1m。护壁采用C30钢筋砼,承台及

2、地梁下2米以内配8100钢筋,其余部位内配8200钢筋。若施工时遇到流沙等特殊情况,视其情况再做处理。概况见下表:桩类型桩径(mm)椭圆桩直线段(mm)备注圆桩900-12000圆桩12根,椭圆桩70根,共82根桩。椭圆桩800-1000200-17552、 施工部署2.1 施工计划安排根据总工期要求,我司计划在60天内完成所有桩基施工任务,详见附后计划。挖桩施工每2人一组进行三根桩之间的流水作业,沿P轴深桩向A轴推进作业。组织方面:建立资源优先供给及监控体系,事先充分计划准备,优化资源配置,抽调优势人员管理。安全方面:安全重点监控,重点教育,落实安全责任人,编制安全专项方案,并反复论证,确保

3、安全万无一失。质量方面:编制专项施工方案,坚持样板带路,严把过程控制。1、人工挖孔桩(1)特点:工程量大,桩长度较深(最长达到30米),部分桩位于斜坡之上施工难度较大,钢性角、成孔质量难控制。(2)工期保证措施:进场三通后,立即着手塔吊安装,并将塔吊在桩开工时投入使用。在施工顺序上,先施工高层住宅及地下室人防部分,既可集中优势力量重点抢攻工期长的部分亦可减轻项目部劳动力组织压力。安排多个班组同时施工,减小施工班组作业范围,使其自身人员调控能力存在富余。(3)质量控制及施工方式:针对桩长超过15米及位于斜坡上的桩孔施工,将在施工方式、质量、安全等方面做特殊考虑,方法简述如下:1、位于边坡上的桩,

4、在进入施工前,先对桩位进行定位放线,采用机械将桩所在位置周遍1米范围内拣平,以便于二次精确放线后井圈砌筑,井圈砌筑完成后于坡外侧用钢管搭设平台架,上铺竹挑板以达到拓宽井口作业面的目的。 2、在进入桩孔施工前,认真核对地勘报告,计算出现有地面高程下桩孔的深度。并以最深的桩做为基础“刚性角”的基准点,以此桩再核对计算其他孔桩深度。在施工顺序上,先行施工最深的桩和坡底的桩。避免大部分桩施工完成后因不能满足刚性角的要求造成二次挖进的问题。3、桩身质量,轴线位置、孔径、护壁、垂直度等严格按照基础施工验收规范,图纸设计施工,并落实三检查制度,严把过程控制;因该工程大部分桩长超过15米,地下水、下卧松散土层

5、、流砂、等因素均会影响孔装挖进、桩孔质量、桩身混凝土质量等针对这些问题编制专项措施,其中对于桩长超过10米桩身混凝土的浇筑,将采用沉管灌注的方式浇筑,以确保桩身混凝土质量。4、安全设施平台增加操作面宽度,还应在平台周边设置不低于1.2米高的栏杆维护,每一横向轴线划分为一个梯次,在中间搭设硬质防护,宽度要求全面覆盖下梯次的所有孔桩。施工顺序上,由坡下至坡上施工,坡下施工时,严禁坡下同时施工、交叉作业等,坡下孔桩施工完成及时采取维护及覆盖措施,对于挖出的土石方及时用塔吊吊运出施工区域,严禁对方在平台及井口周遍。并用钢管搭设爬梯及通道便于施工通行并确保施工安全。5、平时安排专人重点监控该区域安全情况

6、,发现问题立即整改。遇大风及暴雨等极端天气时,应在施工员、安全员检查平台、防护架稳定性,及周遍土石层无变化后,方可进行施工。6、对桩深超过10米的,在施工过程中均应配置爬梯、安全绳、低压照明、通风设备等,对有地下水的孔桩还应配置潜水泵等设备2.2 劳动力计划工种人数挖土工85 钢筋工20电工2混凝土工8杂工152.3 机械计划序号机械名称台 数功 率(KW)总用电量(KW)1砼搅拌机16.66.62自卸车33钢筋切割机17.57.54钢筋成型机12.52.55风镐30-6空气压缩机8181447电焊机215308鼓风机100.362.4 进度计划本桩基础拟在60天之内完成施工。3、 施工工艺3

7、.1 施工流程3.2 测量定位和施工放线先由专职测量员将桩位确定(用木桩定位)后砌筑井圈,然后在井圈上进行二次精确定位并在井圈上弹出十字中心线,挖孔及护壁支模均以十字线为准。依据设计图纸的桩位进行测量放线,使用全站仪测定桩位。在桩位点打300mm深的木桩,桩上标定桩位中心,并采用“十字栓桩法”作好标记,并加以保护。测量结果经自检、复检后,报请监理复核,复核无误并签字认可后,方可施工。挖孔前应再次测定桩位,确定无误后方可进行开挖工作。如下图:3.3 桩井掘进施工回填土、老土采用短把的镐、锹等简易工具进行人工挖土,遇到比较硬的岩层、混凝土块时,可用风镐或人工凿除施工,嵌岩段开挖时可视情况采用水钻进

8、行。垂直运土:用井架和吊桶进行垂直运土,然后由塔吊进行转运;人员上下:采用钢爬梯或竹爬梯;轴线经复核无误后开始第一节开挖,若为回填土,每掘进1米浇捣护壁砼一次,即以1米为一个施工段。护壁模板采用定型钢模(椭圆桩时水平段采用木模板,圆弧段采用定型钢模)支设,在模板支设前,先进行轴线复核和模板定位,然后再拼装。待模板拼装完成、加固后须再次进行轴线复查及定位,合格后才进行砼浇筑;待护壁混凝土浇注24小时后(下节桩孔土方完成)方可拆模,进行下节桩孔施工;若质地为老土或泥岩时,每掘进1.5m左右作为一个施工段(老土视情况而定,若土质较好则不用浇筑护壁;若土质较差则要增设护壁,作业方法同回填土),进行一次

9、桩位和垂直度检查,无误后再进行下阶段的施工。挖孔桩开挖示意图由于基底大部分处于回填区,地下可能存在有毒气体。因此,当桩孔深度超过5米或发现有刺鼻气味时应先用鼓风机和输风管向桩孔中送入新鲜空气(桩孔下作业时禁止吸烟),待送风20分钟并确定无有毒气体后作业人员才能下井施工,并一直送风。同时,提土桶或吊笼上下保证联系通畅。桩孔较深时用橡皮电缆12V以下安全灯照明。成孔开挖以二人为一个小组(石方凿岩另增加人员)配合,每小组一天安排35根桩进行流水作业,保证每根桩每天掘进一至四米。桩位、垂直度、直径校核:基桩轴线的控制点和水准点应设在不受施工影响的地方。开工前,经复核后应妥善保护,施工中应经常复测。第一

10、节护壁成孔后,在护壁周围用水泥钉定出桩位中心线,并用红油漆做好标记。桩位轴线用正交的十字线控制,作为往下施工模板对中和桩位垂直度偏差控制的依据,直径检查用尺杆找圆周的办法进行。检查分土方开挖、支模后、砼护壁浇筑三次进行,必须每段检查,发现偏差,随时纠正,保证位置准确。桩中线控制是在第一节混凝土护壁或井圈上设十字控制点,每一节设横杆吊大线坠作中心线,用水平尺找圆周。土的处理:每两个桩安排一个人负责挖桩土的处理,挖出的土沿井边一米外开始回填至设计地坪高度,多余土方由塔吊转运至基坑外边统一进行外运。3.4 混凝土护壁施工地下车库桩护壁的混凝土采用C25砼,20#楼护壁的混凝土为C30砼,坍落度为3-

11、5CM,采用粒径为1cm左右的细石,严禁用插入振动器振捣,以免影响模外的土体稳定。护壁钢筋严格按照设计施工, 施工时将竖向钢筋下端弯成“L”状,末端弯成180度弯钩。下部弯折平直段长度应不小于钢筋搭接长度,待进入下段施工时再将弯折段弯直,并与下节护壁绑扎搭接;第一节挖深约0.8米,浇钢筋混凝土护筒,往下施工时以1米每一节(如遇淤泥、流沙等软弱土层时开挖尺度为0.5m/节)作为一个施工循环,即挖好每节土后接着浇灌一节混凝土护壁,浇筑时,先用钢钎插捣后,再用锤敲打护壁模板,以保证砼密实,第一节护壁砼应高出地面15-20cm以上,以便于挡土或定点等。为了保证桩的垂直度,每浇完一节护壁,须校核桩中心位

12、置及垂直度一次,施工中严格保护轴线的标识。以上各工序在完成后必须通知现场监理验收,合格后才进入下道工序的施工。3.5 终孔检查挖孔至设计持力层后,施工单位应进行自检评定,工程桩终孔检查内容包括桩孔中心线位移偏差、桩径偏差、终孔深度、孔底沉渣以及桩底持力层等情况,各项偏差应在设计及规范允许范围内。报监理、勘察、设计院及业主等部门核验并办理隐蔽验收签证手续。当桩设计持力层岩芯取样(桩位置及数量由甲方及监理指定)经过相关部门核验后方可进行扩大头的施工,扩大头施工完成后由施工单位应进行自检,合格后报现场监理核验办理隐蔽验收签证手续。3.6 施工排水由于现场面积较大,为方便基坑排水,在现场设置四条排水沟

13、和一个集水井。将桩内积水用潜水泵抽至临时排水沟内,集水井中的水派专人用潜水泵抽至市政污水井内。3.7 现场布置由于现场施工面积大、部分桩基较深,为保证施工进度,在20#楼场内安装1台QTZ63型自升式塔式起重机,在地下车库安装1台QTZ40型自升式塔式起重机。4、 钢筋笼制作与安装4.1 钢筋笼制作按设计图纸进行制作,加工接长则采用单面搭接焊。焊接接头在35d区段范围内不能超过主筋总数50%,接头互相错开焊接,焊缝要平整、光滑、密实、无气泡、无包渣。为保证主筋保护层厚度,钢筋笼每一周边间距2m应设置混凝土垫块。对直径和长度大的桩,在主筋内侧每隔2m加设一道直径14mm的加强箍。螺旋箍钢筋接头采

14、用绑扎搭接和单面焊接,绑扎搭接时搭接长度不小于两跨主筋及La和300mm,两端弯成180度弯钩并钩在主筋上;当采用单面焊接时焊缝长度不小于10d。钢筋笼制作偏差可参照JGJ94-94中关于钻孔灌注桩钢筋笼制作偏差的有关规定进行,具体如下表:项次项目允许偏差1主筋间距10mm2箍筋间距20mm3加强筋间距50mm4钢筋笼直径10mm5钢筋笼长度50mm6钢筋笼弯曲度1%4.2 钢筋笼安装为加强钢筋笼刚度,在其内部设置加设1钢筋支撑,间距同内箍,具体位置如下图:钢筋笼采用塔吊配合人工吊放。在入孔时应对准孔位,吊直扶稳,缓慢下放,若遇阻应正反旋转,不得猛放,防止碰撞孔壁。若钢筋笼较长需分段制作吊装时

15、,将第一段笼体下放到桩口处,用钢管支撑住,用吊车吊第二段笼体对接焊,再整体下放。笼体下放到设计位置后,应立即加以固定。固定方法采用在内箍上按四个方向焊接一段短钢筋。4.3 桩芯混凝土施工本工程嵌岩桩混凝土浇筑采用串筒浇灌。对混凝土的技术要求:桩设计要求混凝土强度为C30,W/C不得大于0.50;每立方米水泥用量不得少于530kg/m3;粗骨料(碎石)最大粒径不得大于25mm,坍落度180mm左右,扩散度为340mm450mm,最大容许含盐量0.5。采用普通硅酸盐水泥,可适当掺加高效减水剂,掺量根据试验确定,并经设计师的认可。不允许任何含有氯化钙的外加剂用在混凝土配合比中。配制的混凝土应该密实,

16、具有良好的流动性。商品砼配制作材料及钢筋等均应由质检部门检验合格方可使用。浇灌砼:由塔吊将泵管吊运至至井底。若使用串筒时,先将泵管吊运至下料斗,然后由串筒导管导入井底,每层灌注高度不得超过1m,分层捣实直至桩顶。振捣方法由井下的操作工人每1m振捣一遍,每遍为1520次,串桶中间用尼龙绳吊牢防止脱落伤人,串桶下口离现浇砼面保持在2m内,随砼面增高,逐节由井下工人拆除,桩顶砼在砼初凝应抹压平整,避免出现塑性收缩裂纹或环向干缩裂缝,其表面浮浆应及时凿除并超灌20cm,以保证有良好的连接。桩芯砼浇灌过程中桩芯砼必须一次性浇灌完成。桩芯浇灌完成应严格控制每根桩顶标高,并在护壁上刻出标高控制标志。每根桩桩

17、芯每一工作班不小于做一组试件,以备查验。桩芯砼浇筑示意图剔凿桩头:为确保桩顶混凝土强度,灌注桩施工完毕后,将桩顶浮浆层剔凿20cm至密实处,至设计桩顶标高,进行无损检测。桩头凿毛并清理干净。5、 质量保证措施工程质量是企业的生命,是企业信誉和效益的根本保证,也是用户使用安全的根本保证。因此,在施工全过程中应认真贯彻百年大计、质量第一和预防为主的方针。本工程以科学的管理、先进的技术、严格的把关、精心的组织、精心的施工来确保工程质量达到优质工程。为确保该工程质量除严格执行重庆市人工挖孔砼灌注桩技术管理规定外特制定以下质量保证措施:1、认真学习图纸、做好图纸会审工作,对设计变更的意图以及工艺要求做到

18、全面理解;做好各项施工准备的各级技术交底工作,严格按施工程序施工。2、严格遵守国家施工规范和技术操作规程以及工程质量验评标准,在分部、分项工程质量评定中,按国家工程质量验评标准进行评定。3、成立由工程项目经理部和操作班组长组成的TQC小组。根据工程特点与进度要求经常开展攻关活动,并做好活动记录。4、坚持操作班组自检和各工种及工序之间交接班验收制度,专职质检员跟踪检查,公司月度进行质量大检查,对检查出的质量问题及时落实整改并制定有效防范的具体措施。5、所有原材料、半成品必须有出厂合格证或质保书及试验报告,并上报监理,对须复检的材料应有监理现场见证取样送检,结果合格后方能用于现场施工。如其中有复印

19、件必须由原件单位加盖印章,并注明原件在何处。有关材料进场后,材料员要及时填写“原材料质检通知单”送交试验室,试验室抽检合格后方可使用。6、单位工程成立测量小组由工程项目生产副经理负责,做好定位测量放线、轴线、标高、垂直监测及沉降等工作,对轴线控制点和水准点必须选择在牢固可靠部位并加以保护。定位放线以质检员和技术负责人验收复核后方可进入下道工序施工并及时办理定位放线记录和定位放线复核记录。7、对轴线、标高、施工图放样、钢筋料单以及原材料和加工件申请等技术复核工作,须经工程技术负责人和质检员审核后,方可交付施工。8、做好隐蔽工程的验收工作,在自评、自检、自验的基础上,提前24小时将“隐蔽工程验收通

20、知单”送达现场监理工程师,验收合格后方可进入下道工序的施工。9、桩芯砼采用商品砼,每一批量砼所需的数量,必须事先计算并与供应单位联系进场,现场有专人验收。现场每次浇捣砼必须根据天气预报、现场条件、结构部位确定切实可行的砼浇捣方法,并报监理审核,审核后方可进行砼浇筑。严格按照规范要求做试块取样,取样时必须由现场监理签字认可。砼振捣应密实,不允许有蜂窝麻面的现象出现,还必须有专人定时负责砼养护,确保砼的质量 。10、施工管理人员及特殊工种施工人员必须持证上岗,严禁无证操作。11、对上级主管部门和监理人员所提出的质量问题或隐患,必须虚心接受认真整改,对比较复杂或双方有争议的时候,应相互探讨,做到实事

21、求是,取长补短。12、搞好工程技术资料的管理,从工程开工起就应按国家工程质量评定标准和重庆市的有关工程技术资料的各种规定收集整理。公司各部门必须按月、按规定将各种资料,如材料合格证或质保书、试验报告、设计变更、技术核定、技术交底、验收记录、技术复核等收集齐全,送交技术负责人统一整理归档。13、各种材料必须按品种、规格、批量、进场日期、检验报告、使用部位及数量进行登记。14、分部分项工程检测评定资料和近期工程质量动态必须及时整理、汇总并上报公司。以上各工程资料管理工作必须有专人负责整理、装订成册。6、 安全保证措施6.1 安全用电电源采用三相五线制,并设专用接地线。总配电箱和分配电箱应设防雨罩和

22、设门锁,同时设相应漏电保护器。从箱式变压器至三级配电箱之间的施工用电路一律采用质量合格的电缆,并要架空敷设。严格做到“一机一闸一漏电保护装置”,一切电气设备必须有良好的接地装置。电动机械必须定机定人专门管理,使用小型手持电动工具时均使用带漏电保护的闸箱。6.2 防台风、防雨、防雷措施每台电动升架均做接地措施,接地电阻达到规定要求,每月检测一次,发现问题及时改正。设专人掌握气象信息,及时作出大风,大雨预报,采取相应技术措施,防止发生事故。禁止在台风、暴雨等恶劣的气候条件下施工。6.3 安全标志和安全防护1、安全标志:划分安全区域,充分和正确使用安全标志,布置适当的安全标语和标志牌,各种施工机械均

23、需挂设操作规程。2、安全防护:(1)、安全防护盖:每个井口护壁均应高出地面200mm,不施工的井口均复盖防护栏板。高压电线线路侧面和上方采用竹杆和模板搭设隔离墙和防护棚。6.4 夜间施工夜间操作要有足够的照明设备,直接用于操作的照明灯采用36V低压防爆工作灯。6.5 安全技术措施6.5.1 安全技术交底制度1、工程开工前,应随同施工组织设计,向参加施工的职工认真进行安全技术措施的交底,使广大职工都知道,在什么时候、什么作业应当采取哪些措施,并说明其重要性。2、每个单项工程开始前,必须重复交代单项工程的安全技术措施,坚决纠正只有编制者知道,施工者不知道的现象。3、实行逐级安全技术交底制,开工前由

24、技术负责人向全体职工进行交底,两个以上施工队或工种配合施工时,要按工程进度交叉作业的交底,班组长每天要向工人进行施工要求、作业环境的安全交底,在下达施工任务时,必须填写安全技术交底卡。6.5.2 挖孔桩安全技术措施1、多孔同时开挖施工时,相邻的桩距离小于2米的不能同时挖孔、成孔,应采取间隔挖孔方法。必须待相邻桩孔浇灌完混凝土后才能挖孔,以保证土壁稳定。2、挖孔桩孔口,应设水平安全盖板。当土吊桶提升到离地面高1.8m左右(超过人高)推动活动盖板,关闭孔口,手推车推至盖板上,卸土后再开盖板,下吊桶吊土,以防土块、操作人员和工具掉入孔内伤人。3、吊桶吊土严禁土石块外溢,桩孔开挖后产生的岩、石块必须打

25、碎细化后方可装桶吊出以防止坠物伤人4、桩孔挖土,必须挖一节土,做一节护壁。5、挖孔、扩孔完成后,一律在当天验收并浇灌护壁混凝土,特别是孔壁是砂土、松散填土、饱和软土等更不得过夜再浇灌护壁混凝土,以免塌孔。护壁混凝土拆模,要经过现场技术人员批准。6、现场施工人员必须带安全帽,井下有人操作时,井上配合人员必须坚守岗位,不能擅自离职守,要紧密配合。7、挖孔作业人员下班休息时,必须盖好孔口。8、上班前以及施工过程中,应随时注意检查辘轳、支脚、吊绳、挂钩(保险钩)、提桶等设备,发现问题应立即修理或更换。9、井下操作人员连续工作时间不宜超过4小时,应轮换工作。10、正在开挖的井孔,每天上班前应对井壁、混凝

26、土护壁以及井中的空气等进行检查,发现异常情况,应采取安全措施后方可施工。11、夜间一般禁止挖孔作业,如遇特殊情况需夜间挖孔作业时,须经现场负责人同意,而且必要有安全人员在现场指挥,并进行安全监督检查。12、照明、通风措施:)、井孔内一律采用12伏低压100W防水带罩灯照明,井上用24伏低压照明。现场用电均安装漏电装置。)、下井前,对井内空气进行抽样检测,发现有毒气体含量超过允许值,必须进行除毒后再下井作业。)、上班前,先用鼓风机向深井通风,然后下井作业。7、 基础桩检测7.1 桩基的完整性检测为检验成桩质量,基础桩根据基桩低应变动力检测规程(JGJ/L 93-95)的规定对所有桩基进行检验桩身

27、完整性,当反射信号有异常或低应变无法明确其完整性的桩应进行钻芯法验证检测。所有的检测要求均应满足建筑桩基检测技术规范JGJ106-203相关规定。7.2 混凝土试验混凝土施工完毕后,收集混凝土出厂合格证、混凝土强度报告、做混凝土强度评定。混凝土浇筑做标养试块,一桩一组。 8、安全事故紧急处理预备方案为做好本桩基人工挖孔工程安全生产事故应急处理工作,最大限度地减少险情及事故造成的生命财产损失,特制定如下方案8.1 事故应急处理:(1) 救人高于一切;(2) 施救与报告同时进行,逐级报告,首先接报,就近施救;(3) 局部服从全局,下级服从上级;(4) 分级负责,密切配合;(5) 最大限度的减少损失

28、,防止和减轻次生损失8.2 项目部各部门可以根据险情事故处理工作的需要,紧急征用项目部和各施工作业组车辆、设备和人员,项目部和各施工作业组各成员 必须无条件地服从调度和征用。8.3 险情事故发生后,施工现场负责人和项目部安全生产责任人应立即赶至事故地点,及时向项目部主要领导汇报,项目部接到险情后应立即成立险情事故处理工作领导小组,并立即奔赴现场。应急处理领导小组组成:(1)组 长: (2)副组长: (3)组员:项目部安全员组成员8.4 应急处理领导小组,应急处理协调小组主要职责:(1)落实项目部工作处理,提出应急处理具体措施,负责相关情况上报工作。(2)指导监督应急处理工作,协调解决应急处理工

29、作中的重大问题。(3)掌握应急处理动态状况,及时调整部署应急工作措施。8.5 井内安全事故处理措施(1)救护工具:在施工井口配备安全绳,人工摇架,吊篮,安全带,安全帽,防毒用具,通风管、工具车。(2)成立安全救护小组:选择2-4名年青力壮青年,工地医护人员和施工现场专职安全员组成救护小组,所有施工作业人员为备用人员。以安全员为救护小组组长,对安全事故救护全权负责。(3)井内发生坠伤或井内护壁坍塌事故时,用上下对讲机联络探明伤势重度,组织人员立即进行施救,停止其它井口作业,移走井口设备,安置人工摇架,吊篮,放入安全绳,通知医护人员和车辆到井口,必要通知救护车到选择年青力壮人员下井,在下井途中,时

30、刻保持联络,观察周围护壁是否有继续坍塌危险,如有,应采取紧急防护措施,逐一将伤重人员救护井口,伤员上岸后,进行简单止血救护,用车辆紧急送往就近医院。(4)井内发生中毒事故时,立即停止就近井口作业,将邻近井口的鼓风机,通风管调至事故井内通风,立即组织人员戴好防毒面具,下井施救,人员救离上岸后,由医护人员进行人工呼吸,并用备急车辆紧急送往就近医院。(5)井内发生触电事故时,紧急断掉电源,组织人员将井内人员救离上岸,医护人员进行紧急处理用备用车辆迅急送往就近医院。8.6 通讯联络。通讯联络组工作人员应坚持昼夜值班制度,作好值班记录,调度安排应急处理工作。8.7 现场施救。现场施救组工作人员应本着“救

31、人高于一切”的原则,积极救治死伤人员,最大限度地减少死伤和损失,千方百计地做好防止和减轻次生损失工作。8.8 善后处理。事故负责人应当尽快处理善后事宜。采取统一管理,分散接待的办法,积极做好各方人员的思想工作。及时按规定制定事故处理赔付标准,积极做好事故处理赔付工作。8.9 原因调查。应当做好事故调查取证工作,勘察事故现场,调查分析原因,对其目击证人做好登记检查工作。8.10 工作报告。应急处理工作结束后,逐级书面报告应急处理工作情况。报告必须实事求是,不得弄虚作假或隐瞒具体详情。8.11 后勤保障。应当根据应急处理工作需要,调集有关物资,保证应急处理急需,为应急处理人员提供一切生活保障。-

32、15 目 录1、 工程概况12、 施工部署22.1 施工计划安排22.2 劳动力计划52.3 机械计划52.4 进度计划53、 施工工艺63.1 施工流程63.2 测量定位和施工放线63.3 桩井掘进施工73.4 混凝土护壁施工93.5 终孔检查93.6 施工排水103.7 现场布置104、 钢筋笼制作与安装104.1 钢筋笼制作104.2 钢筋笼安装114.3 桩芯混凝土施工125、 质量保证措施136、 安全保证措施166.1 安全用电166.2 防台风、防雨、防雷措施166.3 安全标志和安全防护166.4 夜间施工166.5 安全技术措施177、 基础桩检测187.1 桩基的完整性检测

33、187.2 混凝土试验19下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结【范文一】201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:一、虚心学习,努力工作(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学

34、习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。(一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排

35、布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。(三)做好固定资产管理工作要求负责宿舍固定资产管理,对固定资产的监督、管理、维修和使用维护。(四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。三、主要经验和收获在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:(一)只有摆正自

36、己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。(二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。(三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。(五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想交流。四、加强检查,及时整改,在工作中正确认识自己。(一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有

37、了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要(三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。五、要定期召开工作会议

38、,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!六、存在的不足总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导

39、的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。七、下步的打算针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:(一)积极搞好与员工的协调,进一步理顺关系;(二)加强管理知识的学习提高,创新工作方法,提高工作效益;(三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。在今后的工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷

40、。我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领导下,cssm大安防的明天更美好!员工年终工作总结【范文二】一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到了很多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到的新知识与操作技能相结合,减少了处理

41、故障的时间,提高了处理故障的能力。同时也还存在着许多的不足与缺点。学到了什么:1现在对所在岗位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。2对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。3现在和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明白自己该做些什么。4在开班后会时通过主管描述生产线场的情况和岗位点评时悟出了什么情况重要。什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事。5在观看“XX年度感动中国人物”颁奖典之后我感受到我们每个人都很平凡,但在平凡的人生中,也可以做出不平凡的事

42、情,我们每个人都可以通过自己的努力实践,也可以从他们的身上吸取力量,不断前进。存在的不足与缺点:1在岗位出现较大的故障时有些手足无措心里还有些急躁,如果长时间没处理好的话心里还来气。2缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当轮到自己做的时候不但没做太好而且还累的满头大汗。3口语表达能力较差,在岗位之间的沟通或者是和伙伴们聊天的时候自己心里想的意思总是不能用理想的语句表达出来。下半年的目标:在今后的日子里,争取把自己不足的地方弥补回来,多加学习以提高自己的综合能力,上班时调整好自己的心态,多加认真,争取以零失误来回报公司对我的培养。最后,中心的祝愿公司的明天会更加的灿烂辉煌。

43、员工年终工作总结【范文三】时光荏苒,XX年年很快就要过去了,回首过去的一年,内心不禁感慨万千时间如梭,转眼间又将跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,但也算经历了一段不平凡的考验和磨砺。非常感谢公司给我这个成长的平台,令我在工作中不断的学习,不断的进步,慢慢的提升自身的素质与才能,回首过往,公司陪伴我走过人生很重要的一个阶段,使我懂得了很多,领导对我的支持与关爱,令我明白到人间的温情,在此我向公司的领导以及全体同事表示最衷心的感谢,有你们的协助才能使我在工作中更加的得心应手,也因为有你们的帮助,才能令到公司的发展更上一个台阶,在工作上,围绕公司的中心工作,对照相关标准,严以律己,较好

44、的完成各项工作任务。在作风上,能遵章守纪、团结同事、务真求实、乐观上进,始终保持严谨认真的工作态度和一丝不苟的工作作风,勤勤恳恳,任劳任怨。在生活中发扬艰苦朴素、勤俭耐劳、乐于助人的优良传统,始终做到老老实实做人,勤勤恳恳做事,勤劳简朴的生活,严格要求自己,在任何时候都要起到模范带头作用。今后努力的方向:随着公司各项制度的实行,可以预料我们的工作将更加繁重,要求也更高,需掌握的知识也更高更广。为此,我将更加勤奋的工作,刻苦的学习,努力提高文化素质和各种工作技能,为公司做出应有的贡献。即将过去的这一年,在公司领导及各部门经理的正确领导与协助下,我们的工作着重于公司的经营方针、宗旨和效益目标上,紧

45、紧围绕重点展开工作,在紧张的工作之余,加强团队建设,打造一个业务全面,工作热情高涨的团队。作为一个管理者,对下属充分做到“察人之长、用人之长、聚人之长、展人之长”,充分发挥他们的主观能动性及工作积极性。提高团队的整体素质,树立起开拓创新、务实高效的部门新形象。我充分认识到自己既是一个管理者,更是一个执行者。要想带好一个团队,除了熟悉业务外,还需要负责具体的工作及业务,首先要以身作则,这样才能保证在人员偏紧的情况下,大家都能够主动承担工作。对此我向领导做如下工作报告:一、严于律已,自觉加强党性锻炼,党性修养和政治思想觉悟进一步提高一年来,我始终坚持运用马克思列宁主义的立场、观点和方法论,运用辩证

46、唯物主义与历史唯物主义去分析和观察事物,明辨是非,坚持真理,坚持正确的世界观、人生观、价值观,用正确的世界观、人生观、价值观指导自己的学习、工作和生活实践,在思想上积极构筑抵御资产阶级民主和自由化、拜金主义、自由主义等一切腐朽思想侵蚀的坚固防线。热爱祖国,热爱中国共产党,热爱社会主义,拥护领导的管理思想,坚信社会主义最终必然战胜资本主义,对社会主义充满必胜的信心。认真贯彻执行党的路线、方针、政策,为加快社会主义建设事业认真做好本职工作。工作积极主动,勤奋努力,不畏艰难,尽职尽责,在平凡的工作岗位上作出力所能及的贡献。二、强化理论和业务学习,不断提高自身综合素质我重视加强理论和业务知识学习,在工作中,坚持一边工作一边学习,不断提高自身综合素质水平。(1)是认真学习“三个代表”重要思想,深刻领会“三个代表”重要思想的科学内涵,增强自己实践“三个代表”重要思想的自觉性和坚定性;认真学习党的十六大报告及十六届三中、四中全会精神,自觉坚持以党的十六大为指导,为进一步加快完善社会主义市场经济体制,全面建设小康社会作出自

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
