主体结构质量管理与措施

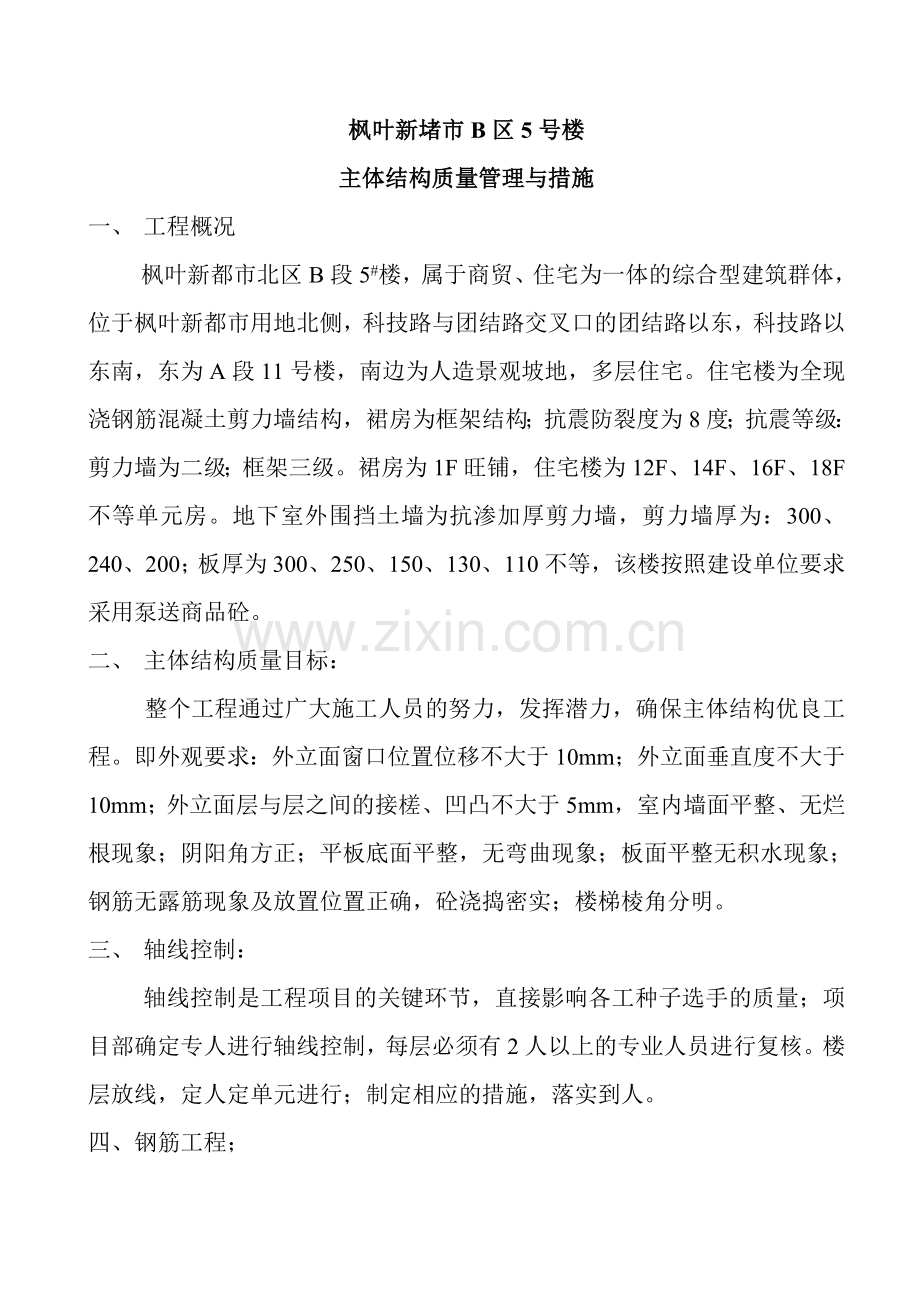

一、 工程概况
枫叶新都市北区B段5#楼,属于商贸、住宅为一体的综合型建筑群体,位于枫叶新都市用地北侧,科技路与团结路交叉口的团结路以东,科技路以东南,东为A段11号楼,南边为人造景观坡地,多层住宅。住宅楼为全现浇钢筋混凝土剪力墙结构,裙房为框架结构;抗震防裂度为8度;抗震等级:剪力墙为二级;框架三级。裙房为1F旺铺,住宅楼为12F、14F、16F、18F不等单元房。地下室外围挡土墙为抗渗加厚剪力墙,剪力墙厚为:300、240、200;板厚为300、250、150、130、110不等,该楼按照建设单位要求采用泵送商品砼。
二、 主体结构质量目标:
整个工程通过广大施工人员的努力,发挥潜力,确保主体结构优良工程。即外观要求:外立面窗口位置位移不大于10mm;外立面垂直度不大于10mm;外立面层与层之间的接槎、凹凸不大于5mm,室内墙面平整、无烂根现象;阴阳角方正;平板底面平整,无弯曲现象;板面平整无积水现象;钢筋无露筋现象及放置位置正确,砼浇捣密实;楼梯棱角分明。
三、 轴线控制:
轴线控制是工程项目的关键环节,直接影响各工种子选手的质量;项目部确定专人进行轴线控制,每层必须有2人以上的专业人员进行复核。楼层放线,定人定单元进行;制定相应的措施,落实到人。
四、钢筋工程;
1、 严格执行施工规范、图纸设计要求,进行翻样,制作加工。
2、 钢筋绑扎应避免以下通病:
a)、钢筋位移:在砼浇捣前,必须加强自检工作,没有进行加固措施的及时进行加固。一般剪力墙钢筋在墙、板交接部位加焊撑筋,防止保护层过大或过小;在楼板面500mm处,加绑扎间距固定位的钢筋混凝土绑扎;暗柱在楼板中电焊固定。剪力墙内设置爬梯钢筋,间距1.5~2.0m,保证钢筋位置正确。
B)、板中负弯钢筋位置不对:加强钢筋绑扎质量,注意马凳间距;浇捣砼时,安排责任心强的职工进行守筋。
C)、梁、柱交叉处钢筋零乱、漏扎箍筋:在钢筋绑扎前,进行画大样;检查在梁、柱交叉处的梁钢筋锚固、层数,以及砼浇捣时,能否上砼;不能满足施工要求时,及时于项目技术人员联系。交叉处钢筋不得遗漏。
3、 质量管理:
A)、施工前,钢筋配料单必须经项目主管人员的审核后,方可下料加工制作。
B)、钢筋绑扎完毕后,必须加强自检自查工作;为书面形式报项目部复查合格后,方可报监理进行隐蔽验收。
C)、放线后,钢筋位移情况报项目部审批处理方案。相同问题不得重复出现二次。
钢筋工程质量管理措施
序号
内容
处理要求
管理措施
1
钢筋下料长度≥±20mm
返工
按浪费材料价扣除
2
焊接不合格
返工
重新取样、试验;费用由班自负。
3
剪力墙爬梯钢筋漏放
返工
此剪墙不计工程量
4
剪力墙爬梯钢筋间距过大
补焊
相同问题不得出现二次,超过二次按100元/片处罚。
5
墙体、暗柱拉勾漏扎
定时补扎
按2元/个处罚
6
钢筋保护层垫块漏放
定时补放
按0.5元/个处罚
7
洞口钢筋漏绑
限时整改
整改时间不得超过1小时,影响其他班组工作,有本班组承当责任。下发整改通知,按400元/张处罚,一层出现3张整改单按2000元处罚
8
钢筋主筋漏绑
限时整改
9
钢筋绑扎完毕后无法支模时
及时校整
10
钢筋绑扎质量不合格
及时整改
11
砼浇捣前钢筋位移
及时校正
12
砼浇捣后位移出线
凿砼校正
按2-10元/个根处罚
13
砼浇捣后钢筋位移线内
按要求校整
按1-3元/个处罚
14
下发整改单不整改的
限时整改
不整改不计工程量和2倍的处罚;延误工期按规定处罚
15
下发整改单整改超过时限2小时
限时整改
五、 模板工程:
1、 应注意的质量问题
A) 柱模容易产生截面尺寸不准,砼保护层过大,柱身扭曲等。防止办法是:支模前按图弹们位置线,校正钢筋位置。机关事务管理局子底模做成小方盘模板,保证底部位置正确,根据柱子截面尺寸,设计好柱箍尺寸及间距,柱四角做支撑及拉杆。
B) 梁板模板容易产生的问题是:梁身不平直,梁底不平,梁侧面鼓出、梁上口尺寸加大,板中部下长垂。防止方法是:按设计定出纵模龙骨的间距及尺寸,立柱的尺寸和间距,使模板支撑系统有足够强度和刚度防止浇筑砼时变形,模板立柱要支在坚实地基上,防止下沉,梁模应按设计起拱,梁模上口应有固定杆拉紧,防止变形。
C) 墙模容易产生的问题是:墙体砼厚薄不一至,上口过大,墙体烂根等。办法是根据墙高厚经设计确定纵横模板尺寸和间距,墙体支撑方法和角模形式上应设拉接,防止上口偏大。角模和大模板缝隙跑浆,角模入墙较深,原因是后拼缝过大及角模与大模板连接不牢靠。这些都得在施工中严格常握,不能马虎。
D) 楼梯模板应注意以下几点:
1、 楼梯梁底必须水平,支架必须牢固;
2、 楼梯为二次支模浇捣,水平必须进行二次复检。
3、
4、
5、 楼梯板必须下口水平板面平整、不得扭曲。
E) 除墙面弯曲、外立面洞口位移、平板扭曲、标高不一等现象。
1、 质量管理:剪力墙柱模板支好后,班组进行自检,并在模板上写出偏差情况,后报项目部主管施工员复核。合格后方可进行平板、梁支模,班组支完模后,根据50cm线,在平板四角和中部写上尺寸,项目部按标高复核梁、板标高。
2、 检查要求:墙垂直度:先检查两角,中间拉线检查,拉上下两道线;直墙拉通线检查;平板梁拉线检查,楼梯模板拉斜线和水平线检查。
3、 模板拆模后,发现有炸模现象,及时处理,不得超过一层时间;对拆模后的质量全数检查,报项目部备查。相同问题不得出现二次。
模板工程质量管理措施
序号
内容
处理要求
管理措施
1
外墙拆模后轴线位移8~10mm
修整
按50~200元/处处罚
2
外墙拆模后轴线位移≥10mm
写出整改保证措施
按外墙水泥砂浆厚度及具体情况处罚
3
墙体垂直度、平整度、每道墙测三点,偏差值在5~8mm
按5~50元/条墙处罚
4
墙体垂直度,每道墙测三点,偏差值在8mm以外
按10元/m2处罚
5
墙体平整度,每道墙测三点,偏差值在≥10mm
6
模板洞口尺寸超过规范值
修整
按20元/个处罚
7
楼板顶板模板,每间拉线检查,标高偏差值≥±5mm
修整
按30元/间处罚
8
楼板顶板模板,每间尺量,开间大小偏差值≥±5mm
修整
按30元/间处罚
9
模板炸模面积在0.3m2以内
凿修
按10~50元/处处罚
10
模板炸模面积在0.3~1m2以内
凿修
按50~100元/处处罚
11
模板炸模面积在1m2以上
凿修
按100~200元/m2处罚
12
模板炸模不立即抢修,而造成砼浪费
负责砼清理\凿修工作
按300~500元/m2处罚
13
经检查,要求整改,未能及时整改或整改时间超过2小时
限时整改
按10~500元/处处罚
14
经检查,要求整改未整改、不整改
限时整改
按100~300元
15
模板内垃圾不清理、不干净
限时清理干净
按10~100元/处处罚
16
楼梯标高、水平超出规范规定要求
返工
按100~500元/处处罚
木工班组注意:
1、 下发整改通知,按400元/张处罚,一层出现三张整改单,按2000元处罚。
2、 整改时间不得超过1小时,影响其他班组工作,有本班组承当责任。
六、 砼工程
1、 施工中应注意事项:
在浇筑中,应有2~3人负责振捣点检查,在墙柱中敲打检查。平板砼振捣后,应拉线检查,刮尺刮平,木槎打平,在初凝前用木槎再打一遍,减少砼收缩产生裂缝,紧接着用农用薄膜加以覆盖,待达到可以站人时,再加一层棉毡。
施工间歇不得超过规定时间要求,超过时间按施工缝进行处理浇筑。
平板中预留洞口砼应时清理,平板四角最容易高低不平,应加强注意。
筏板电梯井坑在浇筑砼时,应四周均匀浇筑;不得一边先浇满砼,再浇另一边砼;造成轴线位移。
2、 质量管理
A) 砼浇筑密实度检查:拆模后,对砼进行全数检查,无蜂窝麻面、空洞,表面水分孔不得大于10mm,且每平方米不得多于三处,无漏振现象,墙、柱无烂根现象。
B) 平板检查:砼浇捣完毕后,根据50mm线,拉线检查。每个开间墙面平整度、标高±3mm;楼面开间表面平整度、标高±5mm;每个单元楼层标高控制在±10mm。
砼工程质量管理措施
内容
处理要求
管理措施
1
砼出现麻面
修补
按5~20元处处罚
2
砼出现蜂窝
凿修
按10~100元/处处罚
3
砼出现孔洞
凿修
按5~200元/个处罚
4
砼出现漏振
进行处理
按100~500元/处处罚
5
操作不当造成墙体模板炸模
及时按排人员进行抢修和砼的利用;事后凿修工作,以及清理
按50~500元/处处罚 ;造成砼浪费的按300~500元/m2处罚
6
楼梯不方整、密实
修补
按5~10元/步处罚
7
楼面开间表面平整度、标高≥±5mm
写出整改保证措施
按10~200元/间处罚
8
楼面开间墙边表面标高≥±3mm
凿除
按5~30元/处处罚
9
模板下口封堵不严,造成砼外泄
负责外泄砼清理和利用
按5~50元/处处罚;造成砼浪费的按300~500元/m2处罚
10
楼面外观质量不 符合要求
写出整改保证措施
按工程量50~80%给予结算
11
墙内清扫不及时、干净
清扫到位
按2~10元/条墙处罚
七、 安装工程
安装工程质量的好坏,直接影响整个工程的质量;施工中应注意以下事项
1、 预埋线盒,根据图纸标高进行预埋,线盒在同一开间标高应控制在±5mm;线盒必须有同墙厚的钢筋固定,线盒控制在与墙面平齐;严禁出现凹进深度大于10mm,配电箱在墙上预先预留直通洞,以便后期安装。
2、 熟悉结构图中的结构板后、墙后。了解地面做法;结合安装工程内各专业管道走向,合并管道图,进行合理布置;发现问题,及时于技术负责人取得联系,合理解决土建与安装之间的矛盾。
3、 预留预埋相遇钢筋时,需割除钢筋,洞口尺寸小于300mm,不得割除钢筋;暗柱主筋梁主筋需割除钢筋时,必须报项目部技术主管审批。洞口钢筋不得任意割除。
4、 预埋预留必须弄清建筑轴线和标高,由专业施工员核对预留预埋图,以保证预留预埋作到不漏不错,同时作好预埋件加工准备和预留预埋质量、进度检查。
5、 为了防止预留管堵塞,应确定专人巡护。
6、 楼板中上水管预留洞,在砼浇筑过程中,必须固定人员,及时扒出预埋管,不得在砼终凝后拔除。
安装工程质量管理措施
内容
处理要求
管理措施
1
线盒预埋标高偏差≥10mm
调整
按5~10元/只处罚
2
线盒预埋凹进墙深度≥10mm
调整
按5~10元/只处罚
3
预留配是电箱洞不方正
修整
按5~30元/只处罚
4
预埋配管不在墙内
返工
按5~50元/根处罚
钢筋任意割除
按规范要求处理
按5~50元/根处罚
6
预留管拔除超过时间,拔除后造成砼松动、开裂
砼标号提高一级,加抗渗剂
按5~200元/处处罚
7
管道堵塞、板凿洞
砼标号提高一级,加抗渗剂
按5~200元/处处罚
8
预留管拔除超过时间
砼达到强度后拔除
按5~20元/处处罚
注:1、下发整改通知,按400元/张处罚,一层出现3张整改单,按2000元处罚。
2、 改时间不得超过一小时,影响其他班组工作,有本班组承当责任。
其它,管理人员未执行本管理措施时,发现施工质量问题,按班组处罚条例相同处罚。管理制度未完善地方共同完善。
