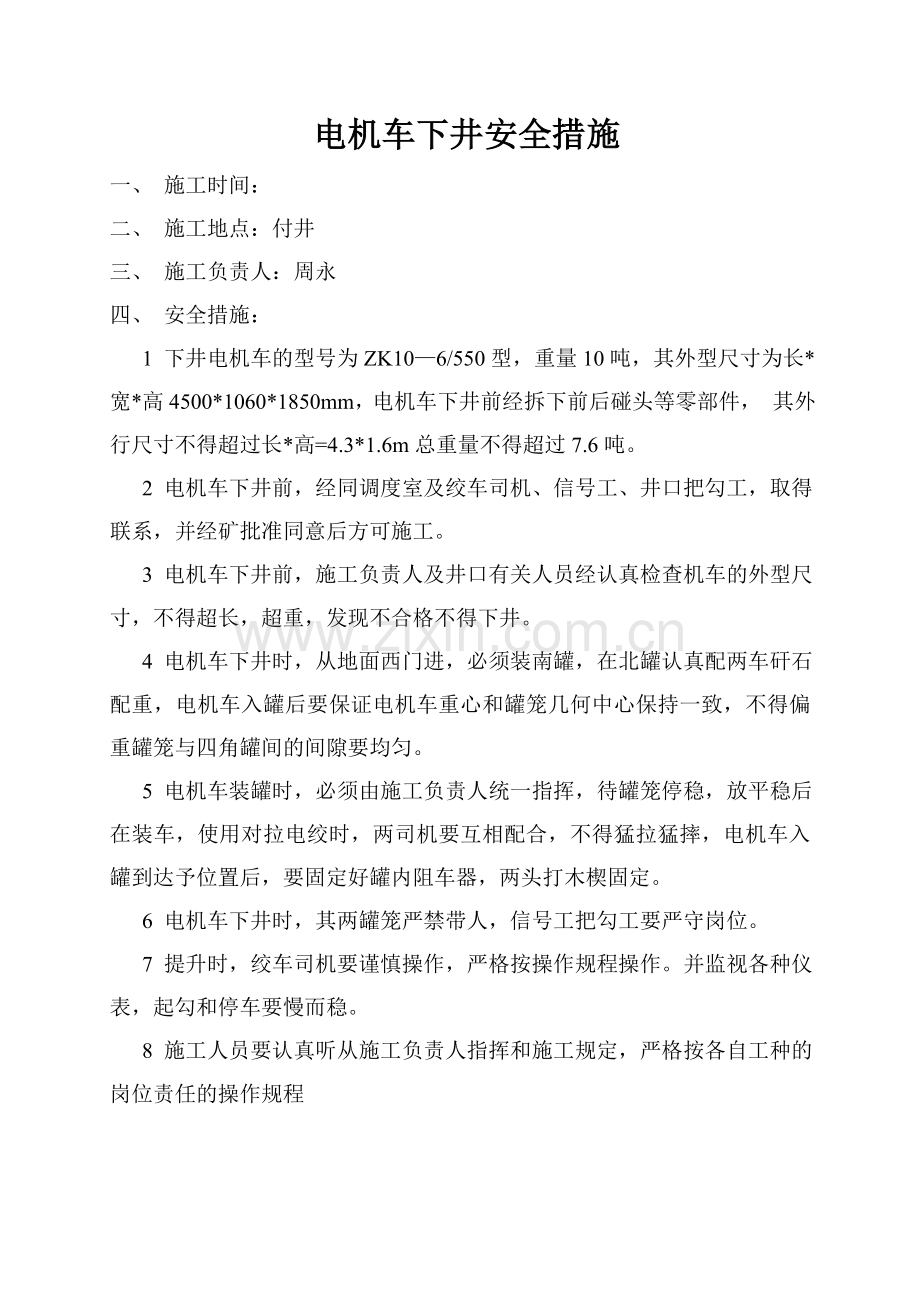

电机车下井安全措施
一、 施工时间:
二、 施工地点:付井
三、 施工负责人:周永
四、 安全措施:
1 下井电机车的型号为ZK10—6/550型,重量10吨,其外型尺寸为长*宽*高4500*1060*1850mm,电机车下井前经拆下前后碰头等零部件, 其外行尺寸不得超过长*高=4.3*1.6m总重量不得超过7.6吨。
2 电机车下井前,经同调度室及绞车司机、信号工、井口把勾工,取得联系,并经矿批准同意后方可施工。
3 电机车下井前,施工负责人及井口有关人员经认真检查机车的外型尺寸,不得超长,超重,发现不合格不得下井。
4 电机车下井时,从地面西门进,必须装南罐,在北罐认真配两车矸石配重,电机车入罐后要保证电机车重心和罐笼几何中心保持一致,不得偏重罐笼与四角罐间的间隙要均匀。
5 电机车装罐时,必须由施工负责人统一指挥,待罐笼停稳,放平稳后在装车,使用对拉电绞时,两司机要互相配合,不得猛拉猛摔,电机车入罐到达予位置后,要固定好罐内阻车器,两头打木楔固定。
6 电机车下井时,其两罐笼严禁带人,信号工把勾工要严守岗位。
7 提升时,绞车司机要谨慎操作,严格按操作规程操作。并监视各种仪表,起勾和停车要慢而稳。
8 施工人员要认真听从施工负责人指挥和施工规定,严格按各自工种的岗位责任的操作规程
