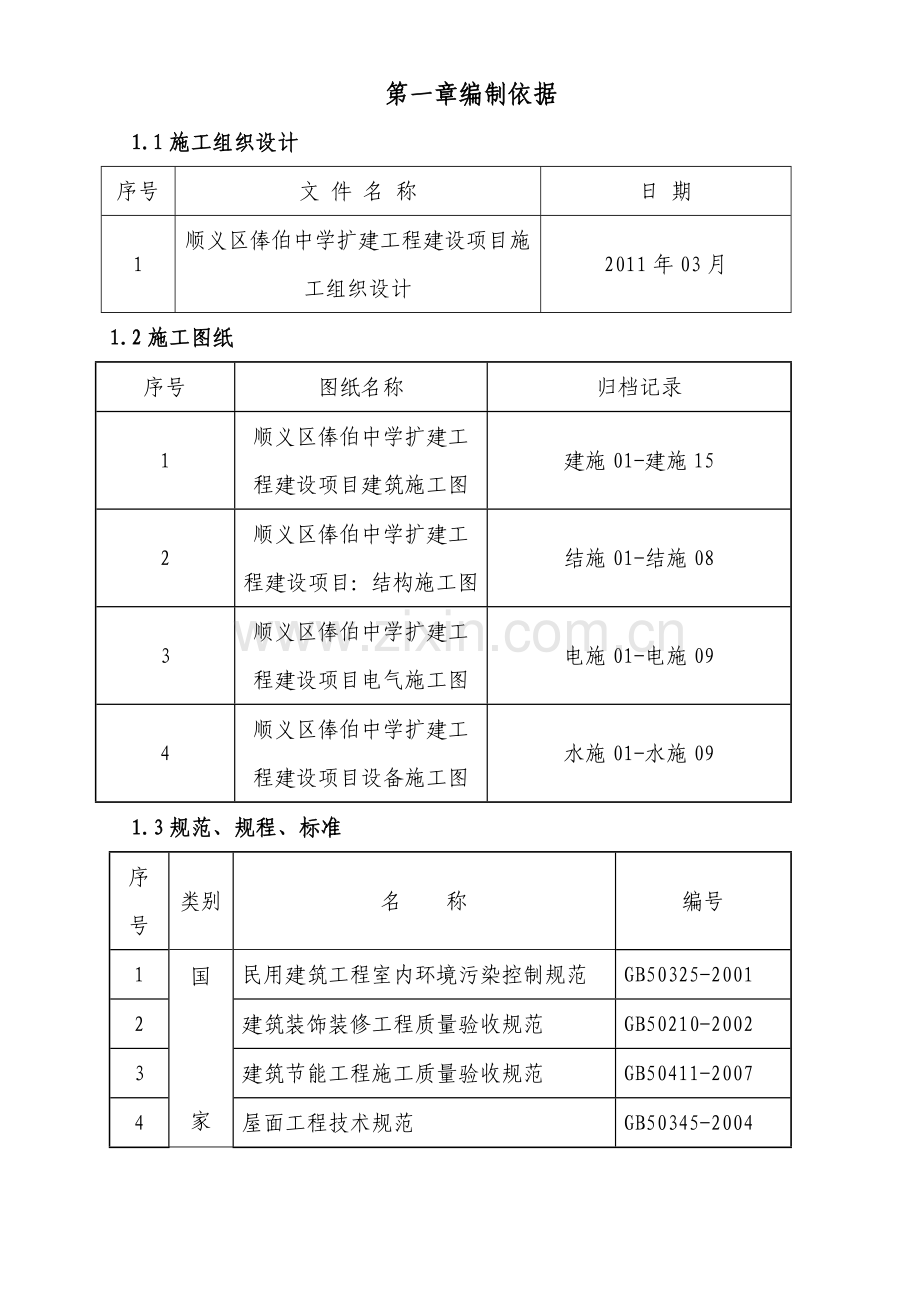

1、第一章编制依据1.1施工组织设计序号文 件 名 称日 期1顺义区俸伯中学扩建工程建设项目施工组织设计2011年03月1.2施工图纸序号图纸名称归档记录1顺义区俸伯中学扩建工程建设项目建筑施工图建施01-建施152顺义区俸伯中学扩建工程建设项目:结构施工图结施01-结施083顺义区俸伯中学扩建工程建设项目电气施工图电施01-电施094顺义区俸伯中学扩建工程建设项目设备施工图水施01-水施091.3规范、规程、标准序号类别名 称编号1国家民用建筑工程室内环境污染控制规范GB50325-20012建筑装饰装修工程质量验收规范GB50210-20023建筑节能工程施工质量验收规范GB50411-200

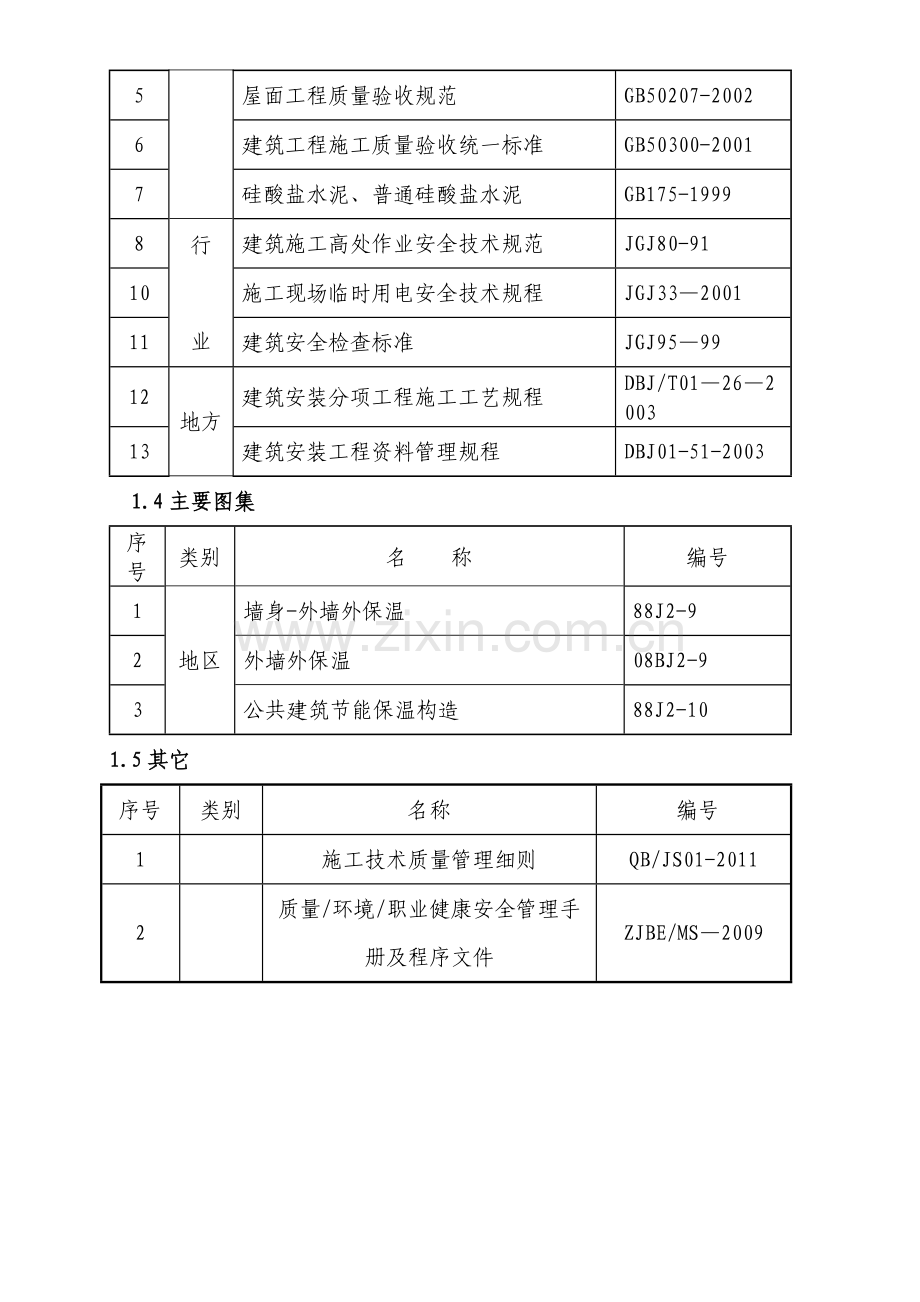

2、74屋面工程技术规范GB50345-20045屋面工程质量验收规范GB50207-20026建筑工程施工质量验收统一标准GB50300-20017硅酸盐水泥、普通硅酸盐水泥GB175-19998行业建筑施工高处作业安全技术规范JGJ80-9110施工现场临时用电安全技术规程JGJ33200111建筑安全检查标准JGJ959912地方建筑安装分项工程施工工艺规程DBJ/T0126200313建筑安装工程资料管理规程DBJ01-51-20031.4主要图集序号类别名 称编号1地区墙身-外墙外保温88J2-92外墙外保温08BJ2-93公共建筑节能保温构造88J2-101.5其它序号类别名称编号1施
3、工技术质量管理细则QB/JS01-20112质量/环境/职业健康安全管理手册及程序文件ZJBE/MS2009第二章工程概况2.1本工程位于原俸伯中学教学楼北侧,宿舍楼结构为框架剪力墙结构,屋面为平面。建筑面积为4778.30m2,楼层层高3.4m。外墙外保温从0.000m至20.9m外墙和屋面部位均为厚度50mm玻璃棉复合板。2.2工程特点、难点2.2.1工期紧,工作时间短,每天需要大量的保温材料,因此组织好货源的供应和材料的防火工作是项目管理的重中之重。2.2.2质量标准高:本工程为公司的重点工程,质量目标为竣工合格工程,抓好工程质量是施工的重点2.2.3由于本工程在俸伯中学教学区内、北侧为
4、顺平路大道,因此,做好现场及进出车辆的环保、环卫工作也是组织好工程正常施工的关键。2.3节能设计简介序号项目设计要求1建筑功能本工程为宿舍楼2建筑特点宿舍楼为框架剪力墙结构,建筑形体简洁、明快、规整,外墙为涂料及局部劈离砖面层。3建筑层数五层4建筑层高(米)3.45建筑防火二类建筑,耐火等级二级6墙面保温选用外保温做法;采用50mm厚玻璃棉复合板7外窗外窗为断桥铝合金门窗。外窗采用塑钢推拉窗及中悬窗;8外墙装修作法涂料及外墙面砖饰面9屋面上人平屋面保温采用50mm厚的玻璃棉复合板。第三章施工部署3.1施工管理目标3.1.1项目经理部对保温节能的分包单位实行合同管理,双方均履行合同规定的义务和责
5、任,按照专项施工方案指导施工,对进场的人员及材料均由项目管理部统一管理和调配。3.1.2质量目标:合格 。3.1.3安全生产目标:无安全事故。3.1.4使用提升架作为材料垂直运输工具。 3.2质量保证体系 3.3工期要求 2011年3月15日2011年10月15日采用总工期控制月、周计划,层层分解的方法实行工期管理。同时从技术,物资,劳动力,现场机械设备等生产要素上给予合理的调配。确保总工期如期完成。第四章施工准备4.1技术准备 4.1.1技术工作计划交底名称交底人参加人员时间安排保温节能工程施工方案王丛坡马成海、刘凤祥、张松黄露霖、苏浩、张大发李俊2011.06.15外墙聚苯板粘保温黄露霖马
6、成海、刘凤祥、张松黄露霖、苏浩、张大发李俊2011.06.20屋面保温工程施工黄露霖2011.06.20其它专业交底高昱英马成海、刘凤祥、张松黄露霖、苏浩、张大发李俊施工前一周项目经理组织项目部的全体管理人员学习施工组织设计,落实施工组织设计中关于砌筑工程的相关规定。4.1.2仪器、仪表或工具配置仪器、仪表或工具配置序号类别名称、型号数量检验状态1测量DZ-800全站仪1有效期至2012.3.262经纬仪02-J171有效期至2012.3.103水准仪DZS3-11台有效期至2012.3.264钢尺50m1把有效期至2012.3.105水准标尺5m6把有效期至2012.3.106检测试验手持激
7、光测距仪1套有效期至2012.3.107专用检测尺2套有效期至2012.3.104.1.3样板计划序号项目部位施工时间1外墙保温二层2-4轴2011.07.152屋面保温屋顶A-B轴/2-4轴2011.7.123门窗工程二层A-B轴/2-4轴2011.08.104.2机具准备4.2.1主要机械:机械设备投入计划序号机械名称单位数量进场时间备注1提升架台36月10前2搅拌机台36月10日前4.2.1外保温主要机械:电热丝切割器,壁纸刀,螺丝刀,剪刀,扫帚,钢丝刷,墨斗,开刀、棕刷、粗砂纸,冲击钻,抹子,电动搅拌器,2米托线板,2米靠尺。4.3材料准备4.3.1主要材料投入计划 序号材料名称单位数
8、量备注150厚玻璃棉复合板m110.354.3.2材料要求4.3.2.1玻璃棉复合板物理性能要求项目单位指标标准密度Kg/m140压缩强度Kpa40GB/T13480导热系数W/(m k)0.040GB/T10294燃烧性能不燃 A级GB/T8624质量吸水率%1.0GB/T5480憎水率%98.0GB/T10299尺寸稳定性%1.0GB/T8811垂直于表面的抗拉强度Kpa304.3.2.3建筑密封膏:应采用聚酯,硅酮丙烯酸酯型密封膏,其技术性能除应符合JC482,GB1677,JC/T484有关密封膏要求外,尚应与其他产品有相容试验4.4主要劳动力计划 主要劳动力计划班组各工种人数保温工架
9、子工水暖工起重工合计备注第一25610445第五章主要施工方法5.1墙体保温工程外墙保温按复合板在墙上用6钢膨胀螺栓锚件,(复合板横向布置时,每块板两个卡件,复合板竖向布置时,板上下、左右各一个卡件),6-8厚抹灰砂浆找平,聚苯板粘结砂浆贴复合板,条形满粘,板缝塞憎水膨珠砂浆,抹3-5厚外保温抹面砂浆内压一层玻纤网格布,以达到国家建筑节能设计标准。根据建筑外立面的要求,外饰面采用外墙涂料及面砖饰面工程做法。5.1.1施工顺序5.1.1.1施工以层为单位,采用三排脚手架施工。施工顺序为:贴板从下往上;打磨、贴网、抹面从上往下;施工流程如下: 保温材料提前进场进行复试 基层表面材料准备 安装膨胀螺
10、栓卡件 水泥砂浆找平层 弹出控制线 粘贴玻璃棉复合板 隐 检 抹外保温抹面砂浆内压玻纤网格布 修理验收。5.1.1.2基层验收检验墙面抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应脱皮、起砂、裂缝现象。平整度及垂直度,用2米靠尺检查,最大偏差不大于5毫米, 5.1.2测量放线:1)控制线:因外墙为涂料和饰面砖面层,直接做在保温基层表面,这就对墙面的平整度,垂直度要求较高。所以控制平整度,垂直度就尤为重要,墙体保温以建筑50线为准,控制水平标高,在所有阴阳角处挂线,从大檐向下至勒脚,防止阴阳角大面偏差过大,保证横平竖直。2)利用弹在外墙表面上的控制线,作为各施工层竖面投
11、测的依据,复核门窗洞口线,同时保证各大角线的准确,外门窗位置配合T2经纬仪进行调校,每次调校均以首层门窗洞口线为准,减少累计误差,保证外观达到质量要求。3)首层以上各层标高控制线用水准仪导测标高,每二层使用钢尺进行一次整体校核,以保证标高控制精度。钢尺量距要求;测量时采用借尺法即可,各层标高误差小于3mm建筑物整体竖向投测误差控制在12mm以内。5.1.3粘贴玻璃棉复合板:1)玻璃棉复合板的切割:非标准板按实际需要的尺寸加工,玻璃棉复合板的切割应采用云石机切割,对角线误差2mm,尺寸允许的偏差2mm,大小面垂直。2)粘结剂配制:干拌聚苯板粘结砂浆。3)翻包网格布:在基层墙体网格布翻包粘贴部位上
12、涂抹粘结剂。将翻包网格布一端压入粘结剂内,余下的甩出备用,并保持其清洁。4)抹完粘结剂后,应立即将板立起就位粘贴,粘贴时应轻柔,均匀挤压,并随时用托线板检查垂直平整度,板与板挤紧碰头缝处不抹粘结剂,粘接复合板应做到上、下错缝,每粘完一块板应及时清除挤出的粘结剂,板间不留间隙,如出现间隙应用憎水膨珠砂浆填塞。阳角处相邻的两墙面,所粘玻璃棉复合板应交错连接。5)玻璃棉复合板接缝不平处应用粗砂纸磨平,粗砂纸宜衬有平整板材,打磨动作宜为轻柔的圆周运动,磨平时应用刷子清理干净,磨平时间在聚苯板粘贴24小时后进行。7)窗口四周附加一层耐碱玻璃纤维网格布。窗口四角附加一层耐碱纤维网格布。8)阴阳角处做法如图
13、:5.1.5铺设网格布1)门窗洞口四角加400150mm网格布进行加强,加强部位于大面的网格布下面门窗洞口四边加一层400150mm的网格布进行加强。2)将大面网格布沿水平面用抹子由中间向上,下两边将网格布抹平,使其紧贴底层聚合物砂浆,网格布左右搭接宽度为100mm,上下搭接宽度不小于80mm局部搭接如可用粘结补充胶浆不待使网格布褶皱,空鼓翘边。在阳角处还需局部加铺400mm网格布一道。3)首层墙面阳台板加铺一层施工网格布,以提高抗击能力。5.1.6抹抗裂砂浆层1)在底层抗裂砂浆凝结前抹面层抗裂砂浆抹灰厚度以盖住网格为准。2)养护:待面层砂浆终凝后,喷水养护常温不少于3d并不得使墙面发干。5.
14、2、门窗节能保温门窗工程为建设单位指定的专业分包单位 但我们要做好如下的质量控制。5.2.1控制要点控 制 要 点控 制 方 法建筑外窗的气密性、保温性能、中空玻璃露点、玻璃遮阳系数和可见光透射比应符合设计要求。检查质量证明文件,进场复试。建筑门窗采用的玻璃品种应符合设计要求。中空玻璃应采用双道密封。观察检查,检查质量证明文件。应对其气密性做现场实体检验,检测结果应满足设计要求。随机抽样现场检验。应按照设计要求采取保温、密封等节能措施。观察检查中空玻璃的均压管应密封处理。观察检查5.2.2控制内容5.2.2.1检查验收门窗的外观、品种、规格、质量及附件并对质量证明文件进行核查。5.2.2.2门
15、窗框与墙体缝隙的处理,注意密封问题和热桥问题。5.2.2.3门窗扇和玻璃的密封条的性能及安装,断裂、收缩、低温变硬等缺陷造成门窗渗水,气密性能差。密封条质量应符合塑料门窗密封条GB/T12002的标准的要求。安装完整、位置正确、镶嵌牢固关闭门窗时密封条接触严密,不托槽。5.2.2.4 中空玻璃无损坏或变形水雾、水珠现象。5.3、屋面节能工程5.3.1控制要点控 制 要 点控 制 方 法屋面节能工程使用的保温隔热材料,其导热系数、密度、抗压强度或压缩强度、燃烧性能应符合设计要求。检查质量证明文件,进场抽样复试。屋面保温隔热层的敷设方式、厚度、缝隙填充质量及屋面热桥部位的保温隔热做法,必须符合设计
16、要求和有关标准的规定。观察、尺量检查。屋面保温隔热层应按施工方案施工,板材应粘贴牢固、缝隙严密、平整。观察、尺量、称重检查。5.3.2控制内容5.3.2.1要求敷设保温隔热的基层质量必须达到合格,基层的质量不仅影响屋面工程质量,而且对保温隔热层的质量也有直接的影响,基础质量不合格,将无法保证保温隔热的质量。5.3.2.2对影响屋面保温隔热效果的隐蔽部位提出隐蔽验收要求。主要包括:基层;保温层的敷设方式、厚度及缝隙填充质量;屋面热桥部位;隔汽层。因为这些部位在被隐蔽覆盖前必须进行验收,合格后才能进行后序施工。5.3.2.3为保证建筑物的保温效果,在保温隔热层施工完成后,应尽快进行防水层施工,在施
17、工过程中应防止保温层受潮。5.3.2.4屋面在女儿墙部位保温做法见下图5.4、采暖节能工程(具体施工详见暖卫工程施工方案) 5.4.1采暖节能控制要点控 制 要 点控 制 方 法采暖系统节能工程采用的散热器和保温材料等进场时,对其下列技术性能参数进行复验。1.散热器的单位散热量、金属热强度;2.保温材料的导热系数、密度、吸水率。现场随机抽样送检;核查复试报告。采暖系统的安装应符合下列规定:1 采暖系统的制式,应符合设计要求;2 散热设备、阀门、过滤器、温度计及仪表应按设计要求安装齐全,不得随意增减和更换。3 室内温度调控装置、热计量装置、水力平衡装置以及热力入口装置的安装位置和方向应符合设计要
18、求,并便于观察、操作和调试;4 温度调控装置和热计量装置安装后,采暖系统应能实现设计要求的分室(区)温度调控、分栋热计量和分户或分室(区)热量分摊的功能。观察检查散热器及其安装应符合下列规定:1 每组散热器的规格、数量及安装方式应符合设计要求;2 散热器外表面应刷非金属性涂料。观察检查采暖管道保温层和防潮层的施工应符合下列规定:1 保温层应采用不燃或难燃材料,其材质、规格及厚度等应符合设计要求;2 保温管壳的粘贴应牢固、铺设应平整;3 硬质或半硬质保温管壳的拼接缝隙不应大于5,并用粘结材料勾缝填满;纵缝应错开,外层的水平接缝应设在侧下方;4 防潮层应紧密粘贴在保温层上,封闭良好,不得有虚粘、气
19、泡、褶皱、裂缝等缺陷;5 防潮层的立管应由管道的低端向高端敷设,环向搭接缝应朝向低端;纵向搭接缝应位于管道的侧面,并顺水;6 卷材防潮层采用螺旋形缠绕的方式施工时,卷材的搭接宽度宜为3050;7 阀门及法兰部位的保温层结构应严密,且能单独拆卸并不得影响其操作功能。观察检查;用钢针刺入保温层、尺量。采暖系统安装完毕后,应在采暖期内与热源进行联合试运转和调试。联合试运转和调试结果应符合设计要求,采暖房间温度相对于设计计算温度不得低于2,且不高于1。检查室内采暖系统试运转和调试记录。5.4.2采暖节能工程的要求5.4.2.1采暖系统节能工程采用散热设备、阀门、仪表、管材,保温材料等产品进场时,应按设
20、计要求对其类型、材质、规格及外观进行验收并应经监理工程师(建设单位代表)检查认可,且应形成相应的验收记录。各种产品和设备的质量证明文件和相关的技术资料应齐全,并应符合国家现行有关标准和规定。5.4.2.2采暖系统节能采用散热器和保温材料等进场时,应对其下列技术性能参数进行复验,复验应为见证取样送检。1)散热器的单位散热量,金属热强度;2)保温材料的导热系数、密度、吸水率。5.4.2.3采暖系统的安装应符合下列规定:1)采暖系统的制成应符合设计要求;2)散热设备、阀门、过滤器、温度计及仪表应按设计要求安装齐全,不得随意增减或更换;3)室内温度调控装置,热计量装置,水力平衡装置以及热力入口装置的安
21、装位置和方向应符合设计要求,便于观察,操作和调试;4)温度调控装置和热计量装置安装后,采暖系统应能实现实际要求的分室(区)温度调控。5.4.2.4散热器及其安装应符合下列规定:1)每组散热器的规格、数量及安装方式应符合设计要求;2)散热器外表面应刷非金属性涂料。5.4.2.5散热器恒温阀及其安装应符合下列规定:1)恒温阀的规格、数量应符合设计要求;2)明装散热器恒温阀不应安装在狭小和封闭空间,其恒温阀阀头应水平安装,且不应被散热器、窗帘或其他障碍物遮挡;5.4.2.6防潮层和绝热层的做法及绝热层的厚度应符合设计要求;检查方法:防潮层和绝热层隐蔽前观察检查,用钢针刺入绝缘层,尺量; 5.4.2.
22、7采暖系统热力入口装置的安装应符合下列规定:1)热力入口装置中各种部件的规格、数量应符合设计要求;2)热计量装置、过滤器、压力表、温度计的安装位置,方向正确,并便于观察、维护;3)水力平衡装置及各类阀门的安装位置,方向应正确,并便于操作和调试,安装完毕后,应根据系统水力平衡要求进行调试并作出标志。5.4.2.8采暖管道保温层和防潮层的施工应符合下列规定:1)保温管壳的拼接缝隙不应大于5mm,并用粘结材料勾缝填满,纵缝应错开,外层的水平接缝设在侧下方; 2)保温管壳的粘贴应牢固,铺设应平整,保温管壳每节至少应用专用胶带进行捆扎或粘贴2道,其间距为300-350mm,且捆扎、粘贴要紧密,无滑动、松
23、弛及断裂现象;3)防潮层应紧密粘贴在保温层上,封闭良好,不得有虚粘、气泡,褶皱、裂缝等缺陷;4)防潮层的立管应由管道的低端向高端敷设,环向搭接缝应朝向低端,纵向搭接缝应位于管道侧面,并顺水;5)卷材防潮层应采用螺旋形缠绕的方式施工时,卷材的搭接宽度宜为30-50mm;6)阀门及法兰部位的保温结构应严密,且能单独拆卸并不得影响其操作功能。7)采暖系统过滤器等配件的保温层应密实、无空隙,且不得影响其操作功能。5.4.2.9采暖系统应随施工进度对与节能有关的隐蔽部位或内容进行验收,并应有详细的文字记录和必要的图像资料。5.4.2.10系统安装完毕后,应在采暖期内与热源进行联合试运转和调试。联合试运转
24、和调试结果应符合实际要求,采暖房间温度相对对设计计算温度不得低于2度,且不高于1度。5.5、配电与照明节能工程(具体施工详见电气工程施工方案)5.5.1控制要点控 制 要 点控 制 方 法荧光灯灯具效率允许值,开敞式不应小于75%;管形荧光灯镇流器(电子型)能效限定值不应小于下表:标称功率(W)182230323640镇流器能效因数电子型4.7783.9982.8702.6782.4022.27观察检查;技术资料和性能检测报告与实物核对。低压配电系统选择的电缆、电线截面不得低于设计值,进场时应对其截面和每芯导体电阻值进行见证取样送检。每芯导体电阻值应符合表12.2.2的规定。表12.2.2 不
25、同标称截面的电缆、电线每芯导体最大电阻值标称截面(2)20时导体最大电阻(/)圆铜导体(不镀金属)2.57.4144.6163.08101.83161.15250.727350.524500.387700.268950.1931200.153进场时抽样送检,验收时核查检验报告。工程安装完成后应对低压配电系统进行调试,调试合格后应对低压配电电源质量进行检测。其中:1 供电电压允许偏差:三相供电电压允许偏差为标称系统电压的7%;单相220V为7%、10%。2 三相电压不平衡度允许值为2%,短时不得超过4%。在已安装的变频和照明等可产生谐波的用电设备均可投入的情况下,使用三相电能质量分析仪在变压器的
26、低压侧测量。在通电试运行中,应测试并记录照明系统的照度和功率密度值。1 照度值不得小于设计值的90%;2 功率密度值应符合建筑照明设计标准GB50034中的规定。在无外界光源的情况下,检测被检区域内平均照度和功率密度。母线与母线或母线与电器接线端子,当采用螺栓搭接连接时,应采用力矩板手拧紧,制作应符合建筑电气工程施工质量验收规范GB50303标准中有关规定。使用力矩板手对压接螺栓进行力矩检测。5.5.2控制内容5.5.2.1照明光源、灯具及附属装置的选择必须符合设计要求、进场验收时应进行性能核查,并经监理工程师(建设单位代表)检查认可、形成相应的验收核查记录、质量证明文件和相关技术资料齐全并应
27、符合国家现行有关标准和规范。5.5.2.2配电系统选择的电缆、电线截面不得低于设计值,进场时应对其截面和每芯导体电阻值进行见证取样送检,每芯导体电阻值应符合下列规定: 不同标准截面的电线、电缆每芯导体最大电阻值标准截面(m)20度时导体最大电阻(/ km)铜导体2.57.4144.6163.08101.83161.15250.727350.524500.387700.268950.1931200.1531500.1241850.09912400.07545.5.3电源系统要求工程安装完成后应对低压配电系统进行调试,调试合格后,应对低压配电电源质量进行检测。其中包括5.6.3.1供电电压允许偏差
28、:三相为7%,单项为+7%-105.6.3.2三相电压不平衡度允许值为2%,短时不得超过4%检验方法:在已安装变频和照明等产生谐波的用电设备均可投入情况下,用三相电能质量分析仅在变压器的低压侧测量。检查数量:全数检查5.6.3.3通电试运行中,测试并记录照明系统的照度和功率密试值。1)照度值不小于设计值的90%2)功率密度值符合(建筑照明设计标准)GB50034中的规定。5.6.3.4三相照明配电干线的各担负荷分配平衡,其最大相负荷不宜超过三相负荷平均值115%,最小为85%。6.保温工程的试验要求6.1门窗:同一品种、同一规格、同一类型门、窗选取三樘门、窗,采用随机抽取的方法选取试件,作门窗
29、进场复试,检测抗风压、气密、水密三项性能。另外还要制作1.51.5樘门窗复验传热系数。单位工程建筑面积5000抽取1组,每组3樘,5000以上抽取2组,每组3樘,以同一厂家生产,同系列、同规格作门窗现场复试气密性,在峻工验收前由建设单位委托法定检测单位检测外窗气密、水密两项性能。6.2外墙保温采用阻燃性玻璃棉复合板,每350 m3为一验收批,不足350 m3亦为一验收批,每一组取10002000一块作原材复试。在施工过程中,外墙传热系数的现场检测,应在每个单位工程外墙保温施工的初期、中期和后期三个时间段的不同施工部位,分三次现场见证抽取或制备不小于300*300的同条件保温试样2块,由检测单位
30、在现场实测保温层厚度,在试验室标准条件下实测保温材料导热系数或热阻,计算外墙传热系数。在峻工验收前还需对保温板进行钻芯法试验检验其保温层厚度是否符合要求。7.质量技术措施 7.1建立健全质量保证体系,成立以项目经理为首的质量检查小组,定期地进行综合或单项质量检查,督促操作人员严把质量关。7.2每道工序施工必须做好技术交底工作,将技术要求、操作要领、质量要求贯彻到每位操作人员,使大家做到心中有数,正确施工。7.3严格执行“三检”制度,即自检、互检、交接检。由各工种工长亲自负责抓这项工作,同时质量监督、把关、决不允许不合格分项工程流入下道工序。7.5实行施工挂牌制度,将操作班组长、操作者、施工日期
31、、施工部位用表格予以记录,奖罚分明。7.6现场管理人员经常巡回检查各工作面的质量情况,发现问题立即解决。7.7外墙保温工程7.7.1拌制的砂浆数量应视不同温度环境条件下粘贴工作面的大小而定。调好的粘结砂浆最好在2小时内使用完,注意粘结砂浆内不能加入任何其他添加物。7.7.2粘贴保温板应从下往上沿平水方向按板长向铺贴,上下两层板应沿水平方向错开板缝的1/2.聚苯板的厚度须以图纸要求为准;需设置系统变形缝时,应在墙面相应位置弹出变形缝及宽度线,标出聚苯板粘贴位置应视墙面洞口分步进行聚苯板排板、基础上弹线。7.7.3聚苯板的切割应采用电热丝切割器或专用工具切割成型。7.7.4粘贴聚苯板前,应按平整度
32、和垂直度要求挂线;并首先进行系统的起端和终端的翻包或包边施工。7.7.5在聚苯板的背面满涂胶粘剂,然后用专用工具刀使此板面形成若干条宽度为20,厚度为10,中心距为40的胶浆带,此粘结带必须布置均匀,保证每块保温板的有效粘贴胶面积不小于90%,努力达到100%的粘贴;已保证每平米的YL106粘接砂浆用量达8。7.7.6粘结砂浆应涂抹在聚苯板上,而不是涂抹在基层上,涂抹点应按面积均布板的侧边不得涂抹。涂好后即将保温板贴在墙面上,不得将抹好粘结砂浆的保温板搁置待用,以防止粘结砂浆结皮而失去粘结作用。7.7.7 保温板贴在墙上时,应轻揉滑动部位,不得局部用力按压,应用2米靠尺进行轻敲压平操作,聚苯板
33、对头缝应挤紧,并与相邻板齐平,粘结砂浆的压实厚度宜控制在3-5,贴好后应立即刮除板缝和板侧面残留的粘结剂。聚苯板间缝隙不应大于2,板间高应不得大于1.0,板缝大于2时就用聚苯板条将缝塞满,板条不得粘结。板间高差大于1.0的部位应打磨平整。7.7.8 在墙拐角处,应先排好尺寸,裁切保温板,使其粘贴时,保证拐角处顺直且垂直,阳角处聚苯板竖向拼缝水平方向最小尺寸为5厘米;施工方法采用拼缝做法或抱角做法两种的任一种。7.7.9 在粘贴窗框四周的阳角和外墙阳角时,应先弹出基准线,作为控制阳角上下竖直的依据;洞口四角聚苯板应采用整块聚苯板切割成型,不得拼接。接缝距四角距离应大于200,且需有锚固措施。窗框
34、四角处应作斜拉加强网。7.8门窗节能工程7.8.1建筑外门窗的品种、规格符合设计要求和相关标准的规定。门窗的品种包含型材、玻璃等主要材料和主要配件、附件;规格包含了尺寸、分格等。7.8.2建筑外窗的气密性、保温性能、中空玻璃露点、所以应符合强制的要求。7.8.3为了保证进入工程用的门窗质量达到标准,保证门窗的性能,需要在建筑外窗进入施工现场时进行复验。7.8.4门窗所用玻璃的形式、种类、加工工艺、品种应符合设计要求。7.8.5中空玻璃均采用双道密封,为保证中空玻璃内部空气不受潮,需要再加一道丁基胶密封。7.8.6为了保证应用到工程的产品质量,对外窗的气密性能做现场实体检验。7.8.7外门窗框与
35、副框之间缝隙填充进行检查。7.9屋面节能工程7.9.1屋面节能工程所用保温隔热材料的品种、规格应按设计要求和相关标准规定选择,不得随意改变其品种和规格。材料进场要经过目视、尺量、称重和核对其使用说明书、出厂合格证以及型式检验报告等方法进行检查,确保其品种、规格及相关性能参数符合设计要求。7.9.2保温隔热材料的导热系数、密度或干密度、抗压强度或压缩强度及燃烧性能必须符合节能设计要求、产品标准要求以及相关施工技术标准要求。见证取样必须必须是按批量随机抽取,复验结果合格后方可使用。7.9.3保温隔热材料的厚度、敷设方式以及热桥部位的处理等均达到设计标准要求。7.10采暖节能工程7.10.1采暖系统
36、节能工程采用散热设备、阀门、仪表、管材,保温材料等产品进场时,应按设计要求对其类型、材质、规格及外观进行验收并应经监理工程师(建设单位代表)检查认可,且应形成相应的验收记录。各种产品和设备的质量证明文件和相关的技术资料应齐全,并应符合国家现行有关标准和规定。7.10.2采暖系统节能采用散热器和保温材料等进场时,应对其下列技术性能参数进行复验,复验应为见证取样送检。7.10.2.1散热器的单位散热量,金属热强度;7.10.2.2保温材料的导热系数、密度、吸水率。7.10.3采暖系统的安装应符合下列规定:7.10.3.1散热设备、阀门、过滤器、温度计及仪表应按设计要求安装齐全,不得随意增减或更换;
37、7.10.3.2室内温度调控装置,热计量装置,水力平衡装置以及热力入口装置的安装位置和方向应符合设计要求,便于观察,操作和调试;7.10.4散热器及其安装应符合下列规定:7.10.4.1每组散热器的规格、数量及安装方式应符合设计要求;7.10.4.2散热器外表面应刷非金属性涂料。7.10.5散热器恒温阀及其安装应符合下列规定:7.10.5.1恒温阀的规格、数量应符合设计要求;7.10.5.2明装散热器恒温阀不应安装在狭小和封闭空间,其恒温阀阀头应水平安装,且不应被散热器、窗帘或其他障碍物遮挡;7.10.6防潮层和绝热层的做法及绝热层的厚度应符合设计要求;7.10.7采暖系统热力入口装置的安装应
38、符合下列规定:7.10.7.1热力入口装置中各种部件的规格、数量应符合设计要求;7.10.7.2热计量装置、过滤器、压力表、温度计的安装位置,方向正确,并便于观察、维护;7.10.7.3水力平衡装置及各类阀门的安装位置,方向应正确,并便于操作和调试,安装完毕后,应根据系统水力平衡要求进行调试并作出标志。7.10.8采暖管道保温层和防潮层的其材质、规格及厚度等应符合设计要求;7.10.8.1硬质或半硬质的保温管壳的拼接缝隙不应大于5mm,并用粘结材料勾缝填满,纵缝应错开,外层的水平接缝设在侧下方;7.10.8.2松散或软质的保温材料应按规定的密度压缩其体积,疏密应均匀,毡类材料在管道包扎时,搭接
39、处不应有空隙;7.10.8.3防潮层应紧密粘贴在保温层上,封闭良好,不得有虚粘、气泡,褶皱、裂缝等缺陷;7.10.8.2防潮层的立管应由管道的低端向高端敷设,环向搭接缝应朝向低端,纵向搭接缝应位于管道侧面,并顺水;7.10.8.4卷材防潮层应采用螺旋形缠绕的方式施工时,卷材的搭接宽度宜为30-50mm;7.10.8.5阀门及法兰部位的保温结构应严密,且能单独拆卸并不得影响其操作功能。7.10.8.6采暖系统应随施工进度对与节能有关的隐蔽部位或内容进行验收,并应有详细的文字记录和必要的图像资料。7.10.8.7采暖系统安装完毕后,应在采暖期内与热源进行联合试运转和调试。联合试运转和调试结果应符合
40、实际要求,采暖房间温度相对对设计计算温度不得低于2度,且不高于1度。7.10.8.8采暖系统过滤器等配件的保温层应密实、无空隙,且不得影响其操作功能。8.主要施工管理措施8.1材料 、机具管理措施 8.1.1进场的材料按照施工现场平面图的位置堆放整齐。外观检查合格后及时进行复试 ,合格后方准使用。8.1.2施工现场所用的机械设备进场安装后,必须验收合格后方可使用。专人使用,定期保养,下班后对机械设备要拉闸断电。8.2质量控制管理措施8.2.1大力推行“一案三工序”管理措施,即“质量设计方案、监督上工序、保证本工序、服务下工序”和QC质量管理活动,全面推陈出新,实行标准化管理。8.2.2质量责任
41、制:建立健全部门、个人质量责任制,使责任、权利统一,把工程质量与经济效益挂钩。8.2.3加强质量意识教育,使每个施工人员树立质量、效益是企业的生命和为用户服务的思想;只有创造优质的工程,提高经济效益,提供优质的服务,才能提高自身的竞争力。8.2.4建立一套行之有效的质量管理制度8.2.4.1质量活动日每周一次质量活动日,在当天组织质量专题会,实施质量联检评比。8.2.4.2质量分析会由项目质检负责人牵头,在每一层砌筑后(基础视为一个楼层),进行本层的质量总结,发现质量问题,认真组织召开质量分析会、分析质量原因,以利于下一步整改。8.2.4.3质量否决制坚持质量一票否决制,任何人、任何行为不得凌
42、驾于“工程质量”之上。管理人员所负职责在质量方面出了问题,扣发奖金;施工分项没达到预期标准,工程量不得确认,质量不达标,不得继续施工。8.2.4.4坚持样板制所有工序施工前,必须先做样板,经各有关人员验收合格后,方可进行工序的大面积施工。8.2.4.5坚持三检制每道工序都要坚持自检、互检、专检,否则不得进行下道工序施工。8.2.4.6坚持交底先行制工序开展前,组织施工队及内部管理人员进行技术交底专题会。没有行之有效的书面技术交底,不得施工。8.2.4.7坚持合格证制所有进场物资必须有合格证,砖、水泥、砂子还必须经复试合格才允许出库和使用。8.4 安全文明施工管理措施8.4.1现场的污水要经过沉
43、淀池沉淀后才可以排入市政管线。8.4.2施工现场的各种材料要分门别类码放整并做好标识。8.4.3施工人员进入现场要戴好安全帽、安全带等劳动保障用品。8.4.4高处施工人员严禁抛、丢任何物品。8.4.5建立机电设备验收制度,凡未经验收的机电设备不得使用,非机电人员不得动用机电设备。8.4.6所有手持电动工具,必须装有可靠的漏电保护器,使用前应进行绝缘检测,防止漏电伤人。8.4.7准备足够的消防器材,做好防火措施。8.4.8五级以上大风,严禁在架子上作业。8.5对分包单位的安全管理措施8.5.1安全技术措施:8.5.1.1分包单位必须建立健全安全保证体系,以项目经理为首,由现场经理、专业工长、安全
44、员、技术负责人、各专业等各方面和管理人员组成安全保证体系。8.5.1.2检查承建单位建立健的全各项安全管理制度:安全技术交底制、大中型机械设备安装实行验收制、安全生产责任制、安全生产检查制度、安全生产培训制度8.5.2重点检查内容:8.5.2.1检查分包单位工程安全技术措施交底 ;8.5.2.2检查承建单位全体施工人员的岗前培训教育:对参加施工的全体人员,必须经三级安全教育后再上岗作业,对特种作业人员必须经有权部门培训并合格后才能持证上岗。8.5.2.3施工安全管理检查工作的具体重点:针对建筑工程安全生产的要点,现场临时用电是否安全可靠,各类建筑机械设备是否灵敏有效,安全三件宝的使用、四口、五临边是否防护到位。加强巡视,在巡视过程中对发现的可能危及人身安全的问题,及时指出改正。严格用火制度,督促加强人员消防意识的教育,杜绝火灾隐患,做到防患于未然。督促用电安全的管理,对于临时用电及机械用电要求做到合理使用,安全可靠,保护措施有效。督促加强人员的安全教育,防止触电伤害的事故发生。对于高空作业,要求必须配备安全保护设施,防止发生坠落事故。9.经济技术指标及降低成本措施9.1工期目标:建筑节能
