收藏 分销(赏)

2012二级建造师施工管理考试用书增值服务3-第3-4章重点难点内容详解.doc

上传人:可**** 文档编号:698970 上传时间:2024-02-05 格式:DOC 页数:19 大小:100.50KB
下载 相关 举报
2012二级建造师施工管理考试用书增值服务3-第3-4章重点难点内容详解.doc_第1页
第1页 / 共19页
2012二级建造师施工管理考试用书增值服务3-第3-4章重点难点内容详解.doc_第2页
第2页 / 共19页
2012二级建造师施工管理考试用书增值服务3-第3-4章重点难点内容详解.doc_第3页
第3页 / 共19页
2012二级建造师施工管理考试用书增值服务3-第3-4章重点难点内容详解.doc_第4页
第4页 / 共19页
2012二级建造师施工管理考试用书增值服务3-第3-4章重点难点内容详解.doc_第5页
第5页 / 共19页
点击查看更多>>
资源描述

1、全国二级建造师执业资格考试(第三版)建设工程施工管理2012网上增值服务(三) 第3-4章重点难点详解2Z103000施工进度控制一、 如何理解建设工程项目总进度目标的内涵?建设工程项目的总进度目标指的是整个项目的进度目标,它是在项目决策阶段项目定义时确定的,项目管理的主要任务是在项目的实施阶段对项目的目标进行控制。建设工程项目总进度目标的控制是业主方项目管理的任务(若采用建设项目总承包的模式,协助业主进行项目总进度目标的控制也是建设项目总承包方项目管理的任务)。在进行建设工程项目总进度目标控制前,首先应分析和论证目标实现的可能性。若项目总进度目标不可能实现,则项目管理者应提出调整项目总进度目

2、标的建议,提请项目决策者审议。在项目的实施阶段,项目总进度不仅只是施工进度,它包括:(1) 设计前准备阶段的工作进度;(2) 设计工作进度;(3) 招标工作进度;(4) 施工前准备工作进度;(5) 工程施工和设备安装工作进度;(6) 工程物资采购工作进度;(7) 项目动工前的准备工作进度等。【例题】下列关于建设工程项目总进度目标的理解,正确的是( )。A、项目总进度目标就是整个项目的施工总进度目标B、项目总进度目标是在项目实施阶段确定的C、项目总进度目标的控制是业主方项目管理的任务D、若采用建设项目总承包的模式,协助业主进行项目总进度目标的控制也是建设项目总承包方项目管理的任务E、若项目总进度

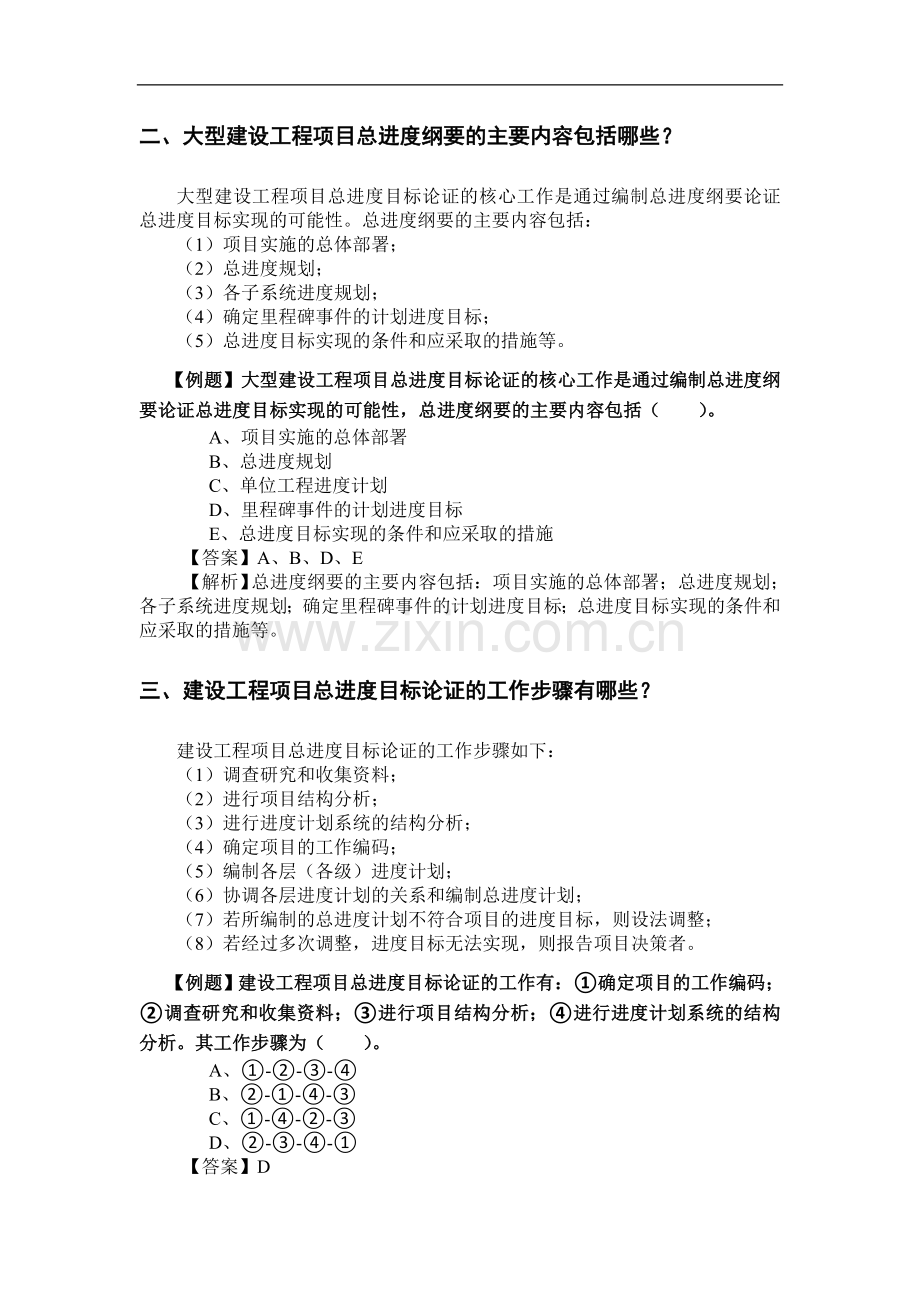

3、目标不可能实现,则项目管理者应提出调整项目总进度目标的建议,提请项目决策者审议【答案】C、D、E【解析】A选项错误地认为项目总进度目标等同于施工总进度;B选项错误地认为项目总进度目标是在实施阶段决策的事情,应该是在项目决策阶段确定的。二、大型建设工程项目总进度纲要的主要内容包括哪些?大型建设工程项目总进度目标论证的核心工作是通过编制总进度纲要论证总进度目标实现的可能性。总进度纲要的主要内容包括:(1)项目实施的总体部署;(2)总进度规划;(3)各子系统进度规划;(4)确定里程碑事件的计划进度目标;(5)总进度目标实现的条件和应采取的措施等。【例题】大型建设工程项目总进度目标论证的核心工作是通过

4、编制总进度纲要论证总进度目标实现的可能性,总进度纲要的主要内容包括( )。A、项目实施的总体部署B、总进度规划C、单位工程进度计划D、里程碑事件的计划进度目标E、总进度目标实现的条件和应采取的措施【答案】A、B、D、E【解析】总进度纲要的主要内容包括:项目实施的总体部署;总进度规划;各子系统进度规划;确定里程碑事件的计划进度目标;总进度目标实现的条件和应采取的措施等。三、建设工程项目总进度目标论证的工作步骤有哪些?建设工程项目总进度目标论证的工作步骤如下:(1)调查研究和收集资料;(2)进行项目结构分析;(3)进行进度计划系统的结构分析;(4)确定项目的工作编码;(5)编制各层(各级)进度计划

5、;(6)协调各层进度计划的关系和编制总进度计划;(7)若所编制的总进度计划不符合项目的进度目标,则设法调整;(8)若经过多次调整,进度目标无法实现,则报告项目决策者。【例题】建设工程项目总进度目标论证的工作有:确定项目的工作编码;调查研究和收集资料;进行项目结构分析;进行进度计划系统的结构分析。其工作步骤为( )。A、-B、-C、-D、-【答案】D【解析】正确的工作步骤是:调查研究和收集资料、进行项目结构分析、进行进度计划系统的结构分析、确定项目的工作编码、编制各层(各级)进度计划、协调各层进度计划的关系和编制总进度计划。若所编制的总进度计划不符合项目的进度目标,则设法调整,若经过多次调整,进

6、度目标无法实现,则报告项目决策者。四、施工方进度计划的类型主要包括哪些内容?施工方所编制的与施工进度有关的计划包括施工企业的施工生产计划和建设工程项目施工进度计划。施工企业的施工生产计划,属企业计划的范畴。它以整个施工企业为系统,根据施工任务量、企业经营的需求和资源利用的可能性等,合理安排计划周期内的施工生产活动,如年度生产计划、季度生产计划、月度生产计划和旬生产计划等。建设工程项目施工进度计划,属于工程项目管理的范畴。它以每个建设工程项目的施工为系统,依据企业的施工生产计划的具体安排和履行施工合同的要求,以及施工的条件和资源利用的可能性,合理安排一个项目施工的进度。【例题】下列关于施工方编制

7、建设工程项目施工进度计划的说法,错误的是( )。A、施工条件和资源利用的可行性是编制项目施工进度计划的重要依据B、编制项目施工进度计划属于工程项目管理的范畴C、项目施工进度计划应符合施工企业施工生产计划的总体安排D、项目施工进度计划安排应考虑监理机构人员的进场计划【答案】D【解析】施工方所编制的与施工进度有关的计划包括施工企业的施工生产计划和建设工程项目施工进度计划:施工企业的施工生产计划,属企业计划的范畴;建设工程项目施工进度计划,属于工程项目管理的范畴,它以每个建设工程项目的施工为系统,依据企业的施工生产计划的总体安排和施工合同的要求,以及施工的条件和资源利用的可能性,合理安排一个项目施工

8、的进进度。五、控制性施工进度计划的主要作用有哪些?控制性施工进度计划的主要作用如下:(1)论证施工总进度目标;(2)施工总进度目标的分解,确定里程碑事件的进度目标;(3)是编制实施性进度计划的依据;(4)是编制与该项目相关的其他各种进度计划的依据或参考依据(如子项目施工进度计划、单体工程施工进度计划;项目施工的年度施工计划、项目施工的季度施工计划等);(5)是施工进度动态控制的依据。【例题】建设工程项目控制性进度计划的作用有( )。A、为可行性研究提供依据B、论证施工总进度目标C、确定里程碑事件的进度目标D、为实施性进度计划提供依据E、为投资控制提供依据【答案】B、C、D【解析】A选项的可行性

9、研究应该是编制项目控制性进度计划的依据,E选项也错误。六、双代号网络图的绘图规则主要有哪些?双代号网络计划的绘图规则:(1)双代号网络图必须正确表达已定的逻辑关系。(2)双代号网络图中,严禁出现循环回路。(3)双代号网络图中,在节点之间严禁出现带双向箭头或无箭头的连线。(4)双代号网络图中,严禁出现没有箭头节点或没有箭尾节点的箭线;(5)绘制网络图时,箭线不宜交叉。当交叉不可避免时,可用过桥法或指向法。(6)双代号网络图中应只有一个起点节点和一个终点节点,而其他所有节点均应是中间节点。【例题】下列关于双代号网络计划绘图规则的说法,正确的有( )。A、网络图必须正确表达各工作间的逻辑关系B、网络

10、图中可以出现循环回路C、网络图中一个节点只有一条箭线引入和一条箭线引出D、网络图中严禁出现没有箭头节点或没有箭尾节点的箭线E、单目标网络计划只有一个起点节点和一个终点节点【答案】A、D、E【解析】B选项应该是严禁出现循环回路。C选项网络图中的中间阶段不一定只有一条箭线引入或一条箭线引出。七、在网络计划中,关键工作和关键线路如何确定?关键工作和关键线路的确定:(1)关键工作且时差最小的工作是关键工作。(2)关键线路的确定按以下规定:从起点节点开始到终点节点均为关键工作,且所有工作的时间间隔为零的线路为关键线路。【例题】关键工作是指( )的工作。A、总时差为零B、总时差最小C、自由时差为零D、自由

11、时差最小【答案】B【解析】总时差为零只是总时差最小的一个特例,有些网络计划中总时差最小值不一定是零。八、双代号时标网络计划的特点主要有哪些?双代号时标网络计划是以水平时间坐标为尺度编制的双代号网络计划,其主要特点如下:(1)时标网络计划兼有网络计划与横道计划的优点,它能够清楚地表明计划的时间进程,使用方便;(2)时标网络计划能在图上直接显示出各项工作的开始与完成时间,工作的自由时差及关键线路;(3)在时标网络计划中可以统计每一个单位时间对资源的需要量,以便进行资源优化和调整;(4)由于箭线受到时间坐标的限制,当情况发生变化时,对网络计划的修改比较麻烦,往往要重新绘图。但在使用计算机以后,这一问

12、题已较容易解决。九、施工进度计划检查和调整的内容分别有哪些?1. 施工进度计划检查的内容包括:(1)检查工程量的完成情况;(2)检查工作时间的执行情况;(3)检查资源使用及与进度保证的情况;(4)前一次进度计划检查提出问题的整改情况。2. 施工进度计划的调整应包括下列内容:(1)工程量的调整;(2)工作(工序)起止时间的调整;(3)工作关系的调整;(4)资源提供条件的调整;(5)必要目标的调整。十、施工方进度控制的管理措施主要有哪些?施工方进度控制的管理措施如下:(1)施工进度控制的管理措施涉及管理的思想、管理的方法、管理的手段,承发包模式、合同管理和风险管理等。在理顺组织的前提下,科学和严谨

13、的管理十分重要。(2)用工程网络计划的方法编制进度计划必须很严谨地分析和考虑工作之间的逻辑关系,通过工程网络的计算可发现关键工作和关键路线,也可知道非关键工作可使用的时差,工程网络计划的方法有利于实现进度控制的科学化。(3)承发包模式的选择直接关系到工程实施的组织和协调。为了实现进度目标,应选择合理的合同结构,以避免过多的合同交界面而影响工程的进展。工程物资的采购模式对进度也有直接的影响,对此应作比较分析。(4)为实现进度目标,不但应进行进度控制,还应注意分析影响工程进度的风险,并在分析的基础上采取风险管理措施,以减少进度失控的风险量。常见的影响工程进度的风险,如:1)组织风险;2)管理风险;

14、3)合同风险;4)资源(人力、物力和财力)风险;5)技术风险等。(5)应重视信息技术 (包括相应的软件、局域网、互联网、以及数据处理设备等)在进度控制中的应用。虽然信息技术对进度控制而言只是一种管理手段,但它的应用有利于提高进度信息处理的效率、有利于提高进度信息的透明度、有利于促进进度信息的交流和项目各参与方的协同工作。【例题】下列施工进度控制的有关措施中,属于管理措施的有( )。A、调整有关部门的进度控制职能B、变施工总承包模式为施工总承包管理模式C、建立施工进度控制信息系统D、加强影响施工进度的风险管理E、改变施工工艺【答案】B、C、D【解析】A选项为组织措施;E选项为技术措施。2Z104

15、000施工质量控制一、施工质量控制的特点主要有哪些?(1)控制因素多:工程项目的施工质量受到多种因素的影响。这些因素包括设计、材料、机械、地质、水文、气象、施工工艺、操作方法、技术措施、管理制度、社会环境等。因此,要保证工程项目的施工质量,必须对所有这些影响因素进行有效控制。(2)控制难度大:由于建筑产品生产的单件性和流动性,不具有一般工业产品生产常有的固定生产流水线、规范化的生产工艺、完善的检测技术、成套的生产设备和稳定的生产环境,不能进行标准化施工,施工质量容易产生波动;而且施工场面大、人员多、工序多、关系复杂、作业环境差,都加大了质量控制的难度。(3)过程控制要求高:工程项目在施工过程中

16、,由于工序衔接多、中间交接多、隐蔽工程多,施工质量具有一定的过程性和隐蔽性。在施工质量控制工作中,必须加强对施工过程的质量检查,及时发现和整改存在的质量问题,避免事后从表面进行检查。过程结束后的检查难以发现在过程中产生、又被隐蔽了的质量隐患。(4)终检局限大:工程项目建成以后不能像一般工业产品那样,依靠终检来判断产品的质量和控制产品的质量;也不可能像工业产品那样将其拆卸或解体检查内在质量,或更换不合格的零部件。所以,工程项目的终检(竣工验收)存在一定的局限性。故此,工程项目的施工质量控制应强调过程控制,边施工边检查边整改,及时做好检查、认证记录。【例题】施工质量控制的特点主要有( )。A、控制

17、因素多B、控制难度大C、终检局限大D、过程控制要求高E、控制的一次性【答案】A、B、C、D【解析】E选项不属于施工质量控制的主要特点。二、影响施工质量的因素主要有哪些?施工质量的影响因素主要有:1. 人的因素这里讲的人,是指直接参与施工的决策者、管理者和作业者。人的因素影响主要是指上述人员个人的质量意识及质量活动能力对施工质量形成造成的影响。在施工质量管理中,人的因素起决定性的作用。所以,施工质量控制应以控制人的因素为基本出发点。作为控制对象,人的工作应避免失误;作为控制动力,应充分调动人的积极性,发挥人的主导作用。必须有效控制参与施工的人员素质,不断提高人的质量活动能力,才能保证施工质量。2

18、. 材料的因素材料包括工程材料和施工用料,又包括原材料、半成品、成品、构配件等。各类材料是工程施工的物质条件,材料质量是工程质量的基础,材料质量不符合要求,工程质量就不可能达到标准。所以加强对材料的质量控制,是保证工程质量的重要基础。3. 机械的因素机械设备包括工程设备、施工机械和各类施工工器具。工程设备是指组成工程实体的工艺设备和各类机具,如各类生产设备、装置和辅助配套的电梯、泵机,以及通风空调、消防、环保设备等,它们是工程项目的重要组成部分,其质量的优劣,直接影响到工程使用功能的发挥。施工机械设备是指施工过程中使用的各类机具设备,包括运输设备、吊装设备、操作工具、测量仪器、计量器具以及施工

19、安全设施等。施工机械设备是所有施工方案和工法得以实施的重要物质基础,合理选择和正确使用施工机械设备是保证施工质量的重要措施。4. 方法的因素施工方法包括施工技术方案、施工工艺、工法和施工技术措施等。从某种程度上说,技术工艺水平的高低,决定了施工质量的优劣。采用先进合理的工艺、技术,依据规范的工法和作业指导书进行施工,必将对组成质量因素的产品精度、平整度、清洁度、密封性等物理、化学特性等方面起到良性的推进作用。5. 环境的因素环境的因素主要包括现场自然环境因素、施工质量管理环境因素和施工作业环境因素。环境因素对工程质量的影响,具有复杂多变和不确定性的特点。【例题】施工质量控制中应该以控制( )的

20、因素为基本出发点。A、材料B、人C、机械D、环境【答案】B【解析】在施工质量管理中,人的因素起决定性的作用。所以,施工质量控制应以控制人的因素为基本出发点。三、施工质量保证体系的内容主要包括哪些方面?施工质量保证体系的内容主要包括以下几个方面:1. 项目施工质量目标项目施工质量保证体系,必须有明确的质量目标,并符合项目质量总目标的要求;要以工程承包合同为基本依据,逐级分解目标以形成在合同环境下的项目施工质量保证体系的各级质量目标。项目施工质量目标的分解主要从两个角度展开,即:从时间角度展开,实施全过程的控制;从空间角度展开,实现全方位和全员的质量目标管理。2. 项目施工质量计划项目施工质量保证

21、体系应有可行的质量计划。质量计划应根据企业的质量预测和项目质量目标来编制。工程项目施工质量计划可以按内容分为施工质量工作计划和施工质量成本计划。3. 思想保证体系用全面质量管理的思想、观点和方法使全体人员真正树立起强烈的质量意识,主要通过树立质量第一的观点,增强质量意识,贯彻一切为用户服务的思想,以达到提高施工质量的目的。4. 组织保证体系工程施工质量是各项管理工作成果的综合反映,也是管理水平的具体体现,必须建立健全各级质量管理组织,分工负责,形成一个有明确任务、职责、权限、互相协调和互相促进的有机整体。5. 工作保证体系主要是明确工作任务和建立工作制度,要落实施工准备阶段的质量控制、施工阶段

22、的质量控制和竣工验收阶段的质量控制制度。【例题】项目施工方编制施工质量计划的依据是项目质量目标和( )。A、施工企业的质量手册B、施工质量成本计划C、项目施工质量控制方法D、项目施工质量记录【答案】A【解析】项目质量保证体系应有可行的质量计划。质量计划应根据企业的质量手册和项目目标来编制。工程项目质量计划可以按内容分为施工质量工作计划和施工质量成本计划。四、施工质量保证体系的运行环节有哪些?施工质量保证体系的运行,应以质量计划为主线,以过程管理为重心,按照PDCA循环的原理,通过计划、实施、检查和处理的步骤展开控制。质量保证体系运行状态和结果的信息应及时反馈,以便进行质量保证体系的能力评价。

23、计划(Plan):是质量管理的首要环节,通过计划,确定质量管理的方针、目标,以及实现方针、目标的措施和行动方案。“计划”包括质量管理目标的确定和质量保证工作计划。质量管理目标的确定,就是根据项目自身可能存在的质量问题、质量通病以及与国家规范规定的质量标准对比的差距,或者用户提出的更新、更高的质量要求所确定的项目在计划期应达到的质量标准。质量保证工作计划,就是为实现上述质量管理目标所采用的具体措施的计划。质量保证工作计划应做到材料、技术、组织三落实。 实施(Do):包含两个环节,即计划行动方案的交底和按计划规定的方法及要求展开的施工作业技术活动。首先,要做好计划的交底和落实。落实包括组织落实、技

24、术和物资材料的落实。有关人员要经过培训、实习并经过考核合格再执行。其次,计划的执行,要依靠质量保证工作体系,也就是要依靠思想工作体系,做好教育工作;依靠组织体系,即完善组织机构、责任制、规章制度等项工作;依靠产品形成过程的质量控制体系,做好质量控制工作,以保证质量计划的执行。 检查(Check):就是对照计划,检查执行的情况和效果,及时发现计划执行过程中的偏差和问题。检查一般包括两个方面:一是检查是否严格执行了计划的行动方案,检查实际条件是否发生了变化,总结成功执行的经验,查明没按计划执行的原因;二是检查计划执行的结果,即施工质量是否达到标准的要求,并对此进行评价和确认。 处理(Action)

25、 :在检查的基础上,把成功的经验加以肯定,形成标准,以利于在今后的工作中以此成为处理的依据,巩固成果;同时采取措施,克服缺点,吸取教训,避免重犯错误,对于尚未解决的问题,则留到下一次循环再加以解决。质量管理的全过程是反复按照PDCA的循环周而复始地运转,每运转一次,工程质量就提高一步。PDCA循环具有大环套小环、互相衔接、互相促进、螺旋式上升,形成完整的循环和不断推进等特点。【例题】下列关于施工质量保证体系的运行,说法正确的是( )。A、应以质量计划为主线,以过程管理为重心B、PDCA循环中的D代表处理,是质量管理的最后环节C、质量管理的全过程是反复按照PDCA的循环周而复始地运转D、PDCA

26、循环具有螺旋式上升、不断推进的特点E、“计划”包括质量管理目标的确定和质量保证工作计划【答案】A、C、D、E【解析】B选项错误。PDCA循环中的D代表实施,是质量管理循环的第二个环节。五、现场质量检查的内容主要包括哪些?现场质量检查的内容包括:(1)开工前的检查,主要检查是否具备开工条件,开工后是否能够保持连续正常施工,能否保证工程质量;(2)工序交接检查,对于重要的工序或对工程质量有重大影响的工序,应严格执行“三检”制度,即自检、互检、专检;未经监理工程师(或建设单位技术负责人)检查认可,不得进行下道工序施工;(3)隐蔽工程的检查,施工中凡是隐蔽工程必须检查认证后方可进行隐蔽掩盖;(4)停工

27、后复工的检查,因客观因素停工或处理质量事故等停工复工时,经检查认可后方能复工;(5)分项、分部工程完工后的检查,应经检查认可,并签署验收记录后,才能进行下一工程项目的施工;(6)成品保护的检查,检查成品有无保护措施以及保护措施是否有效可靠。【例题】施工现场质量检查主要包括:( )。A、开工前的检查B、质量保证体系的建立C、停工后复工的检查D、分项、分部工程完工后的检查E、成品保护的检查【答案】A、C、D、E【解析】B选项质量保证体系的建立是在施工正式开始前即要检查,施工过程中要贯彻落实。六、现场质量检查的方法主要有哪些?现场质量检查的方法主要有目测法、实测法和试验法等。(1)目测法即凭借感官进

28、行检查,也称观感质量检验。其方法可概括为“看、摸、敲、照”四个字。所谓看,就是根据质量标准要求进行外观检查。例如,清水墙面是否洁净,喷涂的密实度和颜色是否良好、均匀,工人的操作是否正常,内墙抹灰的大面及口角是否平直,混凝土外观是否符合要求等。摸,就是通过触摸手感进行检查、鉴别。例如油漆的光滑度,浆活是否牢固、不掉粉等。敲,就是运用敲击工具进行音感检查。例如,对地面工程、装饰工程中的水磨石、面砖、石材饰面等,均应进行敲击检查。照,就是通过人工光源或反射光照射,检查难以看到或光线较暗的部位。例如,管道井、电梯井等内的管线、设备安装质量,装饰吊顶内连接及设备安装质量等。(2)实测法就是通过实测数据与

29、施工规范、质量标准的要求及允许偏差值进行对照,以此判断质量是否符合要求。其手段可概括为“靠、量、吊、套”四个字。所谓靠,就是用直尺、塞尺检查诸如墙面、地面、路面等的平整度。量,就是指用测量工具和计量仪表等检查断面尺寸、轴线、标高、湿度、温度等的偏差。例如,大理石板拼缝尺寸与超差数量,摊铺沥青拌合料的温度,混凝土坍落度的检测等。吊,就是利用托线板以及线坠吊线检查垂直度。例如,砌体垂直度检查、门窗的安装等。套,是以方尺套方,辅以塞尺检查。例如,对阴阳角的方正、踢脚线的垂直度、预制构件的方正、门窗口及构件的对角线检查等。(3)试验法是指通过必要的试验手段对质量进行判断的检查方法。主要包括:1)理化试

30、验工程中常用的理化试验包括物理力学性能方面的检验和化学成分及其含量的测定等两个方面。力学性能的检验如各种力学指标的测定,包括抗拉强度、抗压强度、抗弯强度、抗折强度、冲击韧性、硬度、承载力等。各种物理性能方面的测定如密度、含水量、凝结时间、安定性及抗渗、耐磨、耐热性能等。化学成分及其含量的测定如钢筋中的磷、硫含量,混凝土粗骨料中的活性氧化硅成分,以及耐酸、耐碱、抗腐蚀性等。此外,根据规定有时还需进行现场试验,例如,对桩或地基的静载试验、下水管道的通水试验、压力管道的耐压试验、防水层的蓄水或淋水试验等。2)无损检测利用专门的仪器仪表从表面探测结构物、材料、设备的内部组织结构或损伤情况。常用的无损检

31、测方法有超声波探伤、X射线探伤、射线探伤等。【例题】施工现场混凝土坍落度试验属于现场质量检查方法中的( )。A、目测法B、实测法C、现场试验法D、无损检测法【答案】B【解析】实测法是通过实测数据与施工规范、质量标准的要求及允许偏差值进行对照,以此判断质量是否符合要求。其手段可概括为靠、量、吊、套四个字。其中量是指用测量工具和计量仪表等检查断面尺寸、轴线、标高、湿度、温度等的偏差。例如,大理石板拼缝尺寸与超差数量,摊铺沥青拌合料的温度,混凝土坍落度的检测等。七、施工单位如何控制材料的采购订货?施工单位应制定合理的材料采购供应计划,在广泛掌握市场材料信息的基础上,优选材料的生产单位或者销售总代理单

32、位(简称“材料供货商”,下同),建立严格的合格供应方资格审查制度,确保采购订货的质量。 材料供货商对下列材料必须提供生产许可证:钢筋混凝土用热轧带肋钢筋、冷轧带肋钢筋、预应力混凝土用钢材(钢丝、钢棒和钢绞线)、建筑防水卷材、水泥、建筑外窗、建筑幕墙、建筑钢管脚手架扣件、人造板、铜及铜合金管材、混凝土输水管、电力电缆等材料产品。 材料供货商对下列材料必须提供建材备案证明:水泥、商品混凝土、商品砂浆、混凝土掺合料、混凝土外加剂、烧结砖、砌块、建筑用砂、建筑用石、排水管、给水管、电工套管、防水涂料、建筑门窗、建筑涂料、饰面石材、木制板材、沥青混凝土、三渣混合料等材料产品。 材料供货商要对外墙外保温、

33、外墙内保温材料实施建筑节能材料备案登记。 材料供货商要对下列产品实施强制性产品认证(简称CCC,或3C认证):建筑安全玻璃(包括钢化玻璃、夹层玻璃、中空玻璃)、瓷质砖、混凝土防冻剂、溶剂型木器涂料、电线电缆、断路器、漏电保护器、低压成套开关设备等产品。 除上述材料或产品外,材料供货商对其他材料或产品必须提供出厂合格证或质量证明书。【例题】材料供应商必须对下列哪些产品实施强制性产品认证(3C认证)( )。A、水泥B、钢筋混凝土用热轧带肋钢筋 C、商品混凝土D、建筑安全玻璃E、瓷质砖 【答案】D、E【解析】A、B、C三个选项的内容均不需要提供强制性产品认证。八、施工单位应如何控制材料的进场检验关?

34、施工单位必须进行下列材料的抽样检验或试验,合格后才能使用。(1)水泥物理力学性能检验。同一生产厂、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过200t为一检验批,散装不超过500t为一检验批,每批抽样不少于一次。取样应在同一批水泥的不同部位等量采集,取样点不少于20个点,并应具有代表性,且总重量不少于12kg。(2)钢筋(含焊接与机械连接)力学性能检验。同一牌号、同一炉罐号、同一规格、同一等级、同一交货状态的钢筋,每批不大于60t。从每批钢筋中抽取5进行外观检查。力学性能试验从每批钢筋中任选两根钢筋,每根取两个试样分别进行拉伸试验(包括屈服点、抗拉强度和伸长率)和冷弯试验。钢筋闪光

35、对焊、电弧焊、电渣压力焊、钢筋气压焊,在同一台班内,由同一焊工完成的300个同级别、同直径钢筋焊接接头应作为一批;封闭环式箍筋闪光对焊接头,以600个同牌号、同规格的接头作为一批,只做拉伸试验。(3)砂、石常规检验。购货单位应按同产地、同规格分批验收。用火车、货船或汽车运输的,以400m3或600t为一验收批,用马车运输的,以200m3或300t为一验收批。(4)混凝土、砂浆强度检验。每拌制100盘且不超过100m3的同配合比的混凝土取样不得少于一次。当一次连续浇筑超过1000m3时,同配合比的混凝土每200m3取样不得少于一次。同条件养护试件的留置组数,应根据实际需要确定。同一强度等级的同条

36、件养护试件,其留置数量应根据混凝土工程量和重要性确定,为310组。(5)混凝土外加剂检验。混凝土外加剂是由混凝土生产厂根据产量和生产设备条件,将产品分批编号,掺量大于1%(含1%)同品种的外加剂每一编号为100t,掺量小于1%的外加剂每一编号为50t,同一编号的产品必须是混合均匀的。其检验费由生产厂自行负责。建设单位只负责施工单位自拌的混凝土外加剂的检测费用,但现场不允许自拌大量的混凝土。(6)沥青、沥青混合料检验。沥青卷材和沥青:同一品种、牌号、规格的卷材,抽验数量为1000卷抽取5卷;5001000卷抽取4卷;100499卷抽取3卷;小于100卷抽取2卷。同一批出厂,同一规格标号的沥青以2

37、0t为一个取样单位。(7)防水涂料检验。同一规格、品种、牌号的防水涂料,每10t为一批,不足10t者按一批进行抽检。【例题】在对水泥进行现场检验时,同一生产厂、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过( )t为一检验批,且每批抽样不少于一次。A、100B、200C、300D、400【答案】B【解析】同一生产厂、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过200t为一检验批,散装不超过500t为一检验批,每批抽样不少于一次。九、哪些工程质量必须进行现场质量检测,且合格后才能进行下道工序?按有关施工验收规范规定,下列工程质量必须进行现场质量检测,合格后才能进行下道工序:

38、1. 地基基础工程(1)地基及复合地基承载力静载检测。对于地基基础设计等级为甲级或地质条件复杂、成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行检验,检验桩数不应少于总数的1%,且不应少于3根。(2)桩的承载力检测。设计等级为甲级、乙级的桩基或地质条件复杂,桩施工质量可靠性低,本地区采用的新桩型或新工艺的桩基,应进行桩的承载力检测。检测数量在同一条件下不应少于3根,且不宜少于总桩数的1%。(3)桩身完整性检测。根据设计要求,检测桩身缺陷及其位置,判定桩身完整性类别,采用低应变法。判定单桩竖向抗压承载力是否满足设计要求;分析桩侧和桩端阻力,采用高应变法。2. 主体结构工程(1)混凝土、砂浆、

39、砌体强度现场检测。检测同一强度等级同条件养护的试块强度,以此检测结果代表工程实体的结构强度。混凝土:按统计方法评定混凝土强度的基本条件是,同一强度等级的同条件养护试件的留置数量不宜少于10组,按非统计方法评定混凝土强度时,留置数量不应少于3组。砂浆抽检数量:每一检验批且不超过250m3砌体的各种类型及强度等级的砌筑砂浆,每台搅拌机应至少抽检一次。砌体:普通砖15万块、多孔砖5万块、灰砂砖及粉灰砖10万块各为一检验批,抽检数量为一组。(2)钢筋保护层厚度检测。钢筋保护层厚度检验的结构部位,应由监理(建设)、施工等各方根据结构构件的重要性共同选定。对梁类、板类构件,应各抽取构件数量的2%且不少于5

40、个构件进行检验。(3)混凝土预制构件结构性能检测。对成批生产的构件,应按同一工艺正常生产的不超过1000件且不超过3个月的同类型产品为一批。在每批中应随机抽取一个构件作为试件进行检验。3. 建筑幕墙工程(1)铝塑复合板的剥离强度检测。(2)石材的弯曲强度;室内用花岗石的放射性检测。(3)玻璃幕墙用结构胶的邵氏硬度、标准条件拉伸粘结强度、相容性试验;石材用结构胶粘结强度及石材用密封胶的污染性检测。(4)建筑幕墙的气密性、水密性、风压变形性能、层间变位性能检测。(5)硅酮结构胶相容性检测。4. 钢结构及管道工程(1)钢结构及钢管焊接质量无损检测。对有无损检验要求的焊缝,竣工图上应标明焊缝编号、无损

41、检验方法、局部无损检验焊缝的位置、底片编号、热处理焊缝位置及编号、焊缝补焊位置及施焊焊工代号。焊缝施焊记录及检查、检验记录应符合相关标准的规定。(2)钢结构、钢管防腐及防火涂装检测。(3)钢结构节点、机械连接用紧固标准件及高强螺栓力学性能检测。【例题】按有关施工质量验收规范规定,必须进行现场质量检测且质量合格后方可进行下道工序的有( )。A、地基基础工程B、主体结构工程C、模板工程D、建筑幕墙工程E、钢结构及管道工程【答案】ABDE【解析】按有关施工验收规范规定,下列工程质量必须进行现场质量检测,合格后才能进行下道工序:地基基础工程;主体结构工程;建筑幕墙工程;钢结构及管道工程。十、分部工程质

42、量验收合格的标准有哪些?分部(子分部)工程质量验收合格应符合下列规定:1)分部(子分部)工程所含分项工程的质量均应验收合格。2)质量控制资料应完整。3)地基与基础、主体结构和设备安装等分部工程有关安全及功能的检验和抽样检测结果应符合有关规定。4)观感质量验收应符合要求。十一、如何进行施工项目竣工质量验收?施工项目竣工质量验收是施工质量控制的最后一个环节,是对施工过程质量控制成果的全面检验,是从终端把关方面进行质量控制。未经验收或验收不合格的工程,不得交付使用。1. 施工项目竣工质量验收的依据施工项目竣工质量验收的依据主要包括:上级主管部门的有关工程竣工验收的文件和规定;国家和有关部门颁发的施工

43、规范、质量标准、验收规范;批准的设计文件、施工图纸及说明书;双方签订的施工合同;设备技术说明书;设计变更通知书;有关的协作配合协议书等。2. 施工项目竣工质量验收的要求施工项目竣工质量验收应按下列要求进行:()建筑工程施工质量应符合建筑工程施工质量验收统一标准GB50300和相关专业验收规范的规定。()建筑工程施工应符合工程勘察、设计文件的要求。()参加工程施工质量验收的各方人员应具备规定的资格。()工程质量的验收均应在施工单位自行检查评定的基础上进行。()隐蔽工程在隐蔽前应由施工单位通知有关单位进行验收,并应形成验收文件。()涉及结构安全的试块、试件及有关材料,应按规定进行见证取样检测。()

44、检验批的质量应按主控项目和一般项目验收。()对涉及结构安全和使用功能的重要分部工程应进行抽样检测。()承担见证取样检测及有关结构安全检测的单位应具有相应资质。(10)工程的观感质量应由验收人员通过现场检查,并应共同确认。3. 施工项目竣工质量验收程序工程项目竣工验收工作,通常可分为三个阶段,即准备阶段、初步验收(预验收)和正式验收。(1)竣工验收的准备:参与工程建设的各方均应做好竣工验收的准备工作。其中建设单位应完成组织竣工验收班子,审查竣工验收条件,准备验收资料,做好建立建设项目档案、清理工程款项、办理工程结算手续等方面的准备工作;监理单位应协助建设单位做好竣工验收的准备工作,督促施工单位做

45、好竣工验收的准备;施工单位应及时完成工程收尾,做好竣工验收资料的准备(包括整理各项交工文件、技术资料并提出交工报告),组织准备工程预验收;设计单位应做好资料整理和工程项目清理等工作。(2)初步验收(预验收):当工程项目达到竣工验收条件后,施工单位在自检合格的基础上,填写工程竣工报验单,并将全部资料报送监理单位,申请竣工验收。监理单位根据施工单位报送的工程竣工报验申请,由总监理工程师组织专业监理工程师,对竣工资料进行审查,并对工程质量进行全面检查,对检查中发现的问题督促施工单位及时整改。经监理单位检查验收合格后,由总监理工程师签署工程竣工报验单,并向建设单位提出质量评估报告。(3)正式验收项目:

46、主管部门或建设单位在接到监理单位的质量评估和竣工报验单后,经审查,确认符合竣工验收条件和标准,即可组织正式验收。竣工验收由建设单位组织,验收组由建设、勘察、设计、施工、监理和其他有关方面的专家组成,验收组可下设若干个专业组。建设单位应当在工程竣工验收个工作日前将验收的时间、地点以及验收组名单书面通知当地工程质量监督站。召开的竣工验收会议的程序是:1)建设、勘察、设计、施工、监理单位分别汇报工程合同履行情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况;2)审阅建设、勘察、设计、施工、监理单位的工程档案资料;3)实地查验工程质量;4)对工程勘察、设计、施工、设备安装质量和各管理环节

47、等方面做出全面评价,形成经验收组人员签署的工程竣工验收意见。参与工程竣工验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,应当协商提出解决方法,待意见一致后,重新组织工程竣工验收,必要时可提请建设行政主管部门或质量监督站调解。正式验收完成后,验收委员会应形成竣工验收鉴定证书,对验收做出结论,并确定交工日期及办理承发包双方工程价款的结算手续等。4、竣工验收鉴定证书的内容主要包括:验收的时间、验收工作概况、工程概况、项目建设情况、生产工艺及水平和生产设备试生产情况、竣工决算情况、工程质量的总体评价、经济效果评价、遗留问题及处理意见、验收委员会对项目(工程)验收结论。【例题】施工项目竣工质量验收时,如参与验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,正确的

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
