收藏 分销(赏)

含煤废水和生活污水处理施工方案.docx

上传人:可**** 文档编号:698917 上传时间:2024-02-05 格式:DOCX 页数:27 大小:173.36KB
下载 相关 举报
含煤废水和生活污水处理施工方案.docx_第1页
第1页 / 共27页
含煤废水和生活污水处理施工方案.docx_第2页
第2页 / 共27页
含煤废水和生活污水处理施工方案.docx_第3页
第3页 / 共27页
含煤废水和生活污水处理施工方案.docx_第4页
第4页 / 共27页
含煤废水和生活污水处理施工方案.docx_第5页
第5页 / 共27页
点击查看更多>>
资源描述

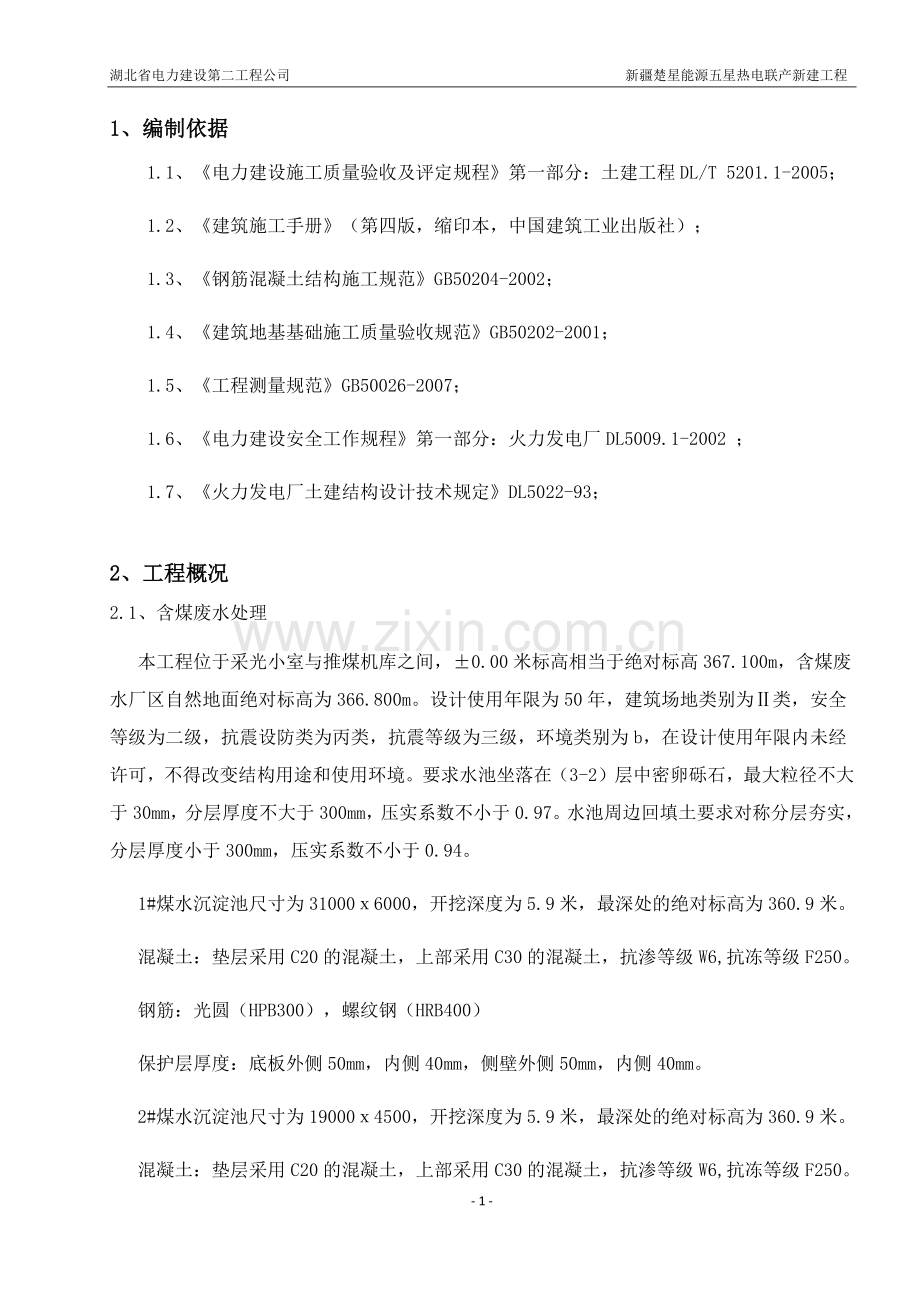

1、湖北省电力建设第二工程公司 新疆楚星能源五星热电联产新建工程目录1、编制依据12、工程概况13.施工准备2 3.1、 技术准备23.2、 作业前应做的准备23.3 、作业人员配置、人员资格33.4、 所需工机具和仪器仪表的规格及精度64、主要施工方法及技术措施64.1、施工程序及施工安排64.2、施工方法及技术措施75、质量保证措施166、危险源辨识及控制措施177、环境因素辨识及控制措施18 8、应急预案189、安全文明施工191、编制依据1.1、电力建设施工质量验收及评定规程第一部分:土建工程DL/T 5201.1-2005;1.2、建筑施工手册(第四版,缩印本,中国建筑工业出版社);1.

2、3、钢筋混凝土结构施工规范GB50204-2002;1.4、建筑地基基础施工质量验收规范GB50202-2001;1.5、工程测量规范GB50026-2007;1.6、电力建设安全工作规程第一部分:火力发电厂DL5009.1-2002 ;1.7、火力发电厂土建结构设计技术规定DL5022-93;2、工程概况2.1、含煤废水处理 本工程位于采光小室与推煤机库之间,0.00米标高相当于绝对标高367.100m,含煤废水厂区自然地面绝对标高为366.800m。设计使用年限为50年,建筑场地类别为类,安全等级为二级,抗震设防类为丙类,抗震等级为三级,环境类别为b,在设计使用年限内未经许可,不得改变结构

3、用途和使用环境。要求水池坐落在(3-2)层中密卵砾石,最大粒径不大于30mm,分层厚度不大于300mm,压实系数不小于0.97。水池周边回填土要求对称分层夯实,分层厚度小于300mm,压实系数不小于0.94。 1#煤水沉淀池尺寸为310006000,开挖深度为5.9米,最深处的绝对标高为360.9米。混凝土:垫层采用C20的混凝土,上部采用C30的混凝土,抗渗等级W6,抗冻等级F250。钢筋:光圆(HPB300),螺纹钢(HRB400)保护层厚度:底板外侧50mm,内侧40mm,侧壁外侧50mm,内侧40mm。2#煤水沉淀池尺寸为190004500,开挖深度为5.9米,最深处的绝对标高为360

4、.9米。混凝土:垫层采用C20的混凝土,上部采用C30的混凝土,抗渗等级W6,抗冻等级F250。钢筋:光圆(HPB300),螺纹钢(HRB400)保护层厚度:底板外侧50mm,内侧40mm,侧壁外侧50mm,内侧40mm。2.2、生活污水处理调节池本工程位于1#输煤地道附近,0.00米标高相当于绝对标高370.500m,生活污水处理厂区自然地面绝对标高为366.8m。本建筑为框架结构,安全等级为及,抗震等级为三级。3.施工准备3.1、 技术准备3.1.1 完成碎煤机室结构工程施工图会审,经设计交底。3.1.2 施工缝位置处理完毕。3.1.3 周转材料、工程用料进厂;施工机械、机具准备完备。3.

5、2、 作业前应做的准备3.2.1 施工前必须对参加作业人员进行施工程序、施工工艺、质量标准、施工危险因素和环境因素辩识及控制措施等方面内容的交底工作。3.2.2 准备好施工过程中所用仪器、仪表,并经计量部门检测合格,有合格证且在有效期内。3.2.3 由供应部负责施工材料购买齐全,经复试合格后方可使用。3.2.4 根据混凝土设计强度等级及抗渗要求进行混凝土试配,确定混凝土配合比。混凝土的配合比申请单和配合比通知单报监理审查。3.2.5 施工用电源及水源接至施工作业区。3.2.6 施工机械、机具进行检修,保证运转良好,易损易坏备件齐全。3.2.7 将施工场地进行平整,保证施工道路畅通。3.2.8

6、职工进行上岗前的培训,增强操作技能。3.2.9 对于参加焊接施工的焊工必须持证上岗。3.3 、作业人员配置、人员资格作业人员配置人数资 格职责施工经理1有组织协调能力,有现场管理经验。负责人员组织配备、分工协调工作。技术负责人1要求熟悉土建结构的施工,有组织才能。要求熟悉土建结构的施工,有组织才能。技术人员2要求熟悉碎煤机室结构工程施工图,有土建结构施工经验,熟悉施工技术及验收规范。1、 全面负责该单位工程的技术工作,组织施工图及技术资料的学习,参加图纸会审,编制施工技术措施,主持技术交底;2、 编制施工方案,做施工预算;3、 深入现场指导施工,及时发现和解决技术问题;4、 制定施工方法、工艺

7、;5、 负责单位工程一级质量验收,并填写验收单;6、 负责施工过程中的一切技术工作,负责一切技术资料的收集。7、 技术员的权限:对施工过程中未按施工图纸、未按施工方案和技术交底进行施工的有权责令其整改;施工质量未达到规范要求的有权责令其返工,对存在重大质量和安全隐患的有权责令停工并及时向上级领导汇报。测量人员2要求熟悉导线测量定位测量的方法,能熟练操作各种测量仪器负责施工放线和测量资料及成果的整理工作安全员 2有五年以上现场工作经验,熟悉电力建设安全工作规程、电力建设安全健康环境管理工作规定责任心强,并持证上岗1、 在上级安全部门的领导下,全面负责安全管理工作;2、 执行公司安全管理标准,遵循

8、安全管理规程,作好施工现场的管理工作,对安全第一责任者负责;3、 负责施工现场的安全检查,制止违章作业;4、 做好安监违章记录,为安全评比提供直接、真实的依据;5、 安全员权限:有权停止正在进行的违章作业,有权对参加施工的单位进行评分。以鼓励安全施工,并建议有关领导,对表现突出的单位和个人进行奖励,有权对违章个人进行就地处罚,有权对有隐患的施工方案提出异议,与技术人员商讨解决。质检员 2有质检工作经验,熟悉电力建设施工质量验收及评定规程第1部分:土建工程DL/T5210.1-2005、熟悉混凝土结构工程施工质量验收规范GB50204-2002,熟悉施工图纸,经过培训,并持证上岗1、 负责施工全

9、过程的质量监督、检查及质保资料的搜集与整理;2、 有权对不能保证质量的方案提出异议,要求有关领导批准;3、 有权对可能造成质量事故的方案提出异议,即使制止并报告有关领导处理;4、 对不合格的工序有权责令其修改,并禁止下道工序的施工,同时报告有关领导;5、 有权对质量较好的单位和个人或出现质量事故的单位和个人建议领导和经济挂钩,实行奖罚。机械操作工2经过劳动局培训合格,持证上岗负责操作搅拌机、套丝机、泵车及日常维护保养工作。水电班长2负责现场水、电维护工作。焊工6负责焊接钢筋、对拉螺栓、钢筋骨架等。架子工15负责搭设步道和施工用的脚手架。木工20负责模板的安装和固定,及浇筑混凝土时的维护。钢筋工

10、20负责钢筋的制作和绑扎。司机4负责驾驶罐车及车辆的维护与保养工作。瓦工10熟悉本工种,技术熟练负责混凝土抹面。水泥工15熟悉本工种,技术熟练负责混凝土浇筑。各专业工种人员要求熟悉本工种的操作技能,有一定的施工经验。机械操作工、电工、架子工、司机等特殊工种必须经过培训,持证上岗。所有施工人员必须经过三级安全教育,并经考试合格后方可上岗。3.4、 所需工机具和仪器仪表的规格及精度3.4.1 测量器具规格及数量序号名称规格单位数量1全站仪台13水准仪台14塔尺5m把15钢盘尺50m把27盒尺5m把158线坠0.25kg个44、主要施工方法及技术措施4.1、施工程序及施工安排4.1.1、施工程序根据

11、该工程的施工特点和施工工艺要求,我们做出了以下施工顺序:测量放线基坑开挖浇筑垫层池底板钢筋绑扎池底模板安装混凝土浇筑侧壁钢筋绑扎侧壁模板安装混凝土浇筑模板拆除土方回填4.1.2、施工安排、做好施工前的一切准备工作后方可开工。如场地交接,施工临时设施的完善,技术物质准备,工程材料的报验,砼的试配比和各种试验。、做好测量放线工作,并将定位放线进行报验。、基坑采取机械开挖人工配合,人工清底的方式进行。、按照施工要求,水池砼分二次浇筑,底板一次。、钢筋分成二班分别负责制作和安装,且钢筋制作采用机械化作业。4.2、施工方法及技术措施4.2.1、测量放线施工测量是各类建筑结构各施工阶段的先行工序,是确保工

12、程按图施工和工程进度的基本工作之一,是各项工程放线的依据。A:准备工作.本工程建立由三人组成的专门测量小组,负责整个工程的测量放射线工作。.测量工具配备:全站仪一台、水平仪一台,经检查校正的100m钢尺一把。c.熟悉图纸,通过设计交底,了解工程全貌和主要设计意图,对于测量放射线人员则要着重了解工程现场情况和定位条件,主要轴线尺寸和相互关系,地下地上标高以及设计对测量的精度要求等。.工程进场后测量人员首先应对现场仪器进行检查、校核、并复核建筑红线桩和水准点,确保测量放线原始依据的准确性。B:定位及基础放线.根据消防水池的特点与环境情况,依据场内导线控制点,设置轴线方向控制基准点,并浇筑砼稳固。.

13、所测量结构应依据工程测量规范GB50026-93的要求进行校核,其误差在允许范围内。C:标高测设标高测设以现场附近的四等水准点为依据,将标高引测到各控制点、并作好标记,其往返合差不得大于n。D:测量保证措施a.在实施测量前,必须对测量仪器进行校验,校验合格后方可使用,施工过程中的测量工作,应随时检查仪器是否完好。b.测量工作必须由专人负责测量,防止因多人操作产生误差。.测量工作必须进行测量复核控制,每次测量工作经技术负责人或项目经理复核无误后,方可进行下道工序。.每次测量必须有测量记录,使测量工作有可追溯性。.对控制轴龙门桩、高程引测点等各种引测点必须设置保护措施并有专人看护,防止人为破坏和施

14、工过程中造成的破坏,直到工程竣工交接为止。4.2.2、基坑土石方工程施工方法(1)土石方开挖:根据调节池的几何尺寸,考虑到开挖尺寸,按定额规定加大基坑的开挖尺寸。在强夯的原生土层用挖机加人工,基坑的深度较深,池壁四周按规定放坡形。因此采用机械挖运,人工清底的施工方法。机械挖土至垫层低标高以上20CM,其余部分待浇筑混凝土前人工清理,以防止由于不能及时浇筑混凝土导致的原土层风化等影响,所挖土方全部机械运土至装置区外。基坑开挖完应及时组织人员进行人工清底,人工清底应严格按设计施工图要求进行。待人工清底完毕之后,应请建设单位、监理公司代表到现场进行确认。确认之后,应立即浇注基础砼垫层。基坑开始开挖时

15、,应在开挖区域设置明显标识并进行隔离,夜间设置警示灯。以防安全事故的发生。基坑开挖时,严禁浸泡、曝晒基坑,如不能马上进行砼垫层施工,基坑应预留100mm厚土层,待浇筑砼垫层时挖除。4.2.3、钢筋工程施工A原材料的要求:()所用的钢筋应符合设计要求。()钢筋进场,应有出厂质量合格证书和试验报告单。钢筋表面或每捆(盘)钢筋均应有明显的标志。()钢筋在加工之前,应对钢筋原材料进行抽样试验,符合国家标准,合格后方可使用。()钢筋在加工过程中,发现有明显裂纹、脆断,焊接性能不良等现象,应根据国家标准对该把钢筋进行化学检验。()钢筋在运输和堆放中,要分类进行堆放整齐,并要设置标识。()钢筋的级别,种类和

16、直径应按设计要求使用。当需代换时,需征得设计的同意。B钢筋的加工本工程的钢筋全部采用现场加工,为此,需在施工现场设置一个钢筋加工场。加工场设置有钢筋切断机、弯曲机、钢筋对焊机设备等。()钢筋除锈:在钢筋冷拉钢丝调直过程中除锈;采用电动除锈机,对钢筋的局部除锈。()钢筋调直采用卷扬机拉直钢筋时,冷拉率的控制:I级钢筋为46,级钢筋为13,一般至少要拉到钢筋表面浮皮脱落为止。在不得采用冷拉钢筋的结构中,钢筋调直冷拉率不得大于1。()钢筋弯曲成型:级钢筋末端作180弯钩,其圆弧弯曲直径D不应小于钢筋直径d的2.5倍;级钢筋末端需作90或135弯折时,弯曲直径D直径不宜小于钢筋直径d的4倍。()钢筋弯

17、曲成型后的允许误差:全长 10mm ,弯起钢筋起点总位移 20mm弯起钢筋的弯起高度 5mm, 箍筋边长 5mm。C钢筋绑扎底板钢筋绑扎应严格按施工图要求执行。分清主、次受力筋的方向。对于双层受力筋,应按800mm800mm设置稳固上层受力筋的架立筋,使其稳固。底板钢筋绑扎之前,应按设计要求制作砼钢筋保护块。待底板钢筋绑扎完毕之后,应及时地按一定的间距垫上砼保护块。架立筋安装方法如图六所示:钢筋绑扎应按钢筋施工操作程序进行,钢筋的规格、数量、间距应严格设计要求进行。对于双层网片钢筋,按800mm设置钢筋架立脚码,以稳固双层钢筋的间距。固定方法如图七所示:架立筋制作示意图架立筋安装示意图图六25

18、0抹 灰 班钢筋拉筋图七:池壁双层钢筋固定示意图钢筋绑扎完,应请甲方代表和监理工程师确认池壁钢筋的绑扎质量,通过后,才能进行模板的安装工作。4.2.4、混凝土工程施工A:砼浇筑、在每次砼浇筑之前,应作好劳动力安排和有关施工技术交底,使所有参战人员作到心中有数,明确自己的岗位和责任。、检查模板支撑情况,钢筋保护层的设置,以及基层的清理情况和模内杂物的清理。、砼入模之前,应用水充分湿润模板和基层。、在浇筑砼过程中,严禁砼随意自由落下,浇筑高度超过2m时,应采用串筒、溜槽等。池底砼浇注要执行多点分层下料,多台振动器多点分层振动捣实,上一次捣实的砼与新浇注的砼间不能出现冷缝,振捣要专人负责,并实行专人

19、区域负责制,保证砼的振捣质量。池壁砼分层下料厚度控制在600mm以内,并进行分层振捣。砼振捣实行专人区域负责制,要求不漏振、少振,保证砼的振捣密实,在预留孔和预埋管的下方以及钢筋密集处,从一侧下料振捣,下料厚度应不大于600mm,并加强振捣密实,在浇注过程中,随时检查敲击外模板是否有空鼓现象,若有空鼓现象,须再加强捣固。砼振捣时,振捣棒不能触及对拉片、对拉螺杆和钢筋。特别是施工缝处,下料厚度不大于200mm,并严格控制振捣棒间距和振捣时间,保证此处混凝土的浇注质量。、砼浇筑及间歇的全部停顿时间不能超过规范规定的允许时间,如超过时必须按施工缝处理。砼运输、浇筑和间歇的允许时间(min)砼强等级气

20、 候2525不高于C30210180高于C30180150注:当砼中掺有外加剂时,其允许间隙时间应通过试验结果确定。G:砼振捣:、砼振动棒操作,要做到“快插慢拔”。“快插”是为了防止先将表面混凝土振实而与下面混凝土发生分层离析现象,“慢拔”是为了使混凝土能填满振动棒抽出时所造成的空洞。在振捣过程中,宜将振动棒上下略为抽动,以使上下振捣均匀。、混凝土分层灌筑时,每层混凝土厚度应不超过振动棒长的1.25倍;在振捣上一层时,应插入下层中50mm左右,要在下层混凝土初凝之前进行。、每一振点要掌握好振捣时间,以混凝土表面呈水平不再显著下沉,不再出现气泡,表面泛出灰浆为准。、振动棒插点要均匀,避免出现漏棒

21、。振动棒每次移动位置的距离应不大于振动棒作用半径的1.5倍。一般振动棒的作用半径为300400mm。、表面振动器在每一位置上应连续振动一定时间,正常情况下约为2540秒,但以混凝土均匀出现浆液为准。移动时应成排依次振捣,前后位置和排与排之间相互搭接应有3050mm。、振动倾斜混凝土表面时,应由低处逐渐向高处移动以保证混凝土振实。底板和顶板砼表面须原浆收平抹光。、穿墙套管处的砼应从套管一侧下料,在套管另一侧操棒,一直到砼上升到套管顶面为止,这样能保证套管砼密实。、砼试件的制作和强度等级评定按规范执行。、砼浇注前必须注意天气预报,了解掌握近期天气变化情况,避免雷雨和大雨天气浇注砼,在砼浇注前须作好

22、有关防雨措施准备。B:砼养护本工程砼均采用自然养护。自然养护是在混凝土终凝后,将其外露表面加以覆盖,同时不断浇水,以保持模板及覆盖物的充分湿润。砼浇筑完毕后12小时内应对砼加以覆盖和浇水。砼浇水养护时间不得少于7天,对掺有外加剂的砼或有抗渗要求的不得少于14天。浇水次数应能使砼保持湿润状态。4.2.5、模板工程施工A、模板选材,采用胶合板加木方。B、支模架选材,本工程支模架全部采用483.5mm钢管及相应的扣件。C、模板及支架的要求: 为保证结构的几何尺寸和相对位置的准确性,模板各部分尺寸必须与设计相符。模板及支架系统必须具有足够的强度,刚度和稳定性。 模板的板面应平整,模板的配制,应符合设计

23、尺寸的要求。 模板间的缝隙应选择柔软材料填塞,避免模板接缝的漏浆。 木胶合板模板刷两道脱模剂。D、模板的安装 池底板模板:池底模板主要采用胶合板加木方模板。为了控制安装模板的几何尺寸,并符合GB50204-92规范规定的质量要求。在池底板砼垫层浇注时,应事先预埋一部份铁件,待池底板正式放线时,再焊接短钢筋。以控制池底板的下口几何尺寸。模板的上口尺寸,主要用搭设钢管脚手架来作支撑。 池壁模板工程池壁施工应首先安装池壁的外模板,才能保证池壁的几何尺寸,便于钢筋绑扎的定位。钢筋绑扎确认后,清理完模板内的杂质,才能安装池壁的内模板。模板支撑主要采用483.5mm的钢管。池壁内的脚手架应搭设为满堂脚手架

24、,它主要起稳固模板的作用。模板的安装要符合设计的几何要求,其误差不能超过GBJ301-88的要求。即: 轴线位移:5mm 截面尺寸:+4 -5mm 每层垂直度:3mm池壁模板安装如图二所示:图二:池壁板模板安装示意图钢管支撑底板钢筋模 板池壁钢筋铁脚码对拉片 为确保池壁模板在混凝土浇注过程中不变形,池壁组合钢模板每隔1000mm宽,应设置一排16防爆对拉螺杆。对拉螺杆的中部应双面焊接60606止水环,每道模板设406的防水定位片。对接螺杆的竖向间距为600mm。对拉螺杆按设计倾斜度按1:1现场实际放样制作,以保证制作精度。图三:对拉螺杆设置示意图-60606止水片-406定位拉片16对拉螺栓栓

25、对拉螺杆设置如图三所示:E、穿墙预埋套管安装水池壁预埋套管按下图四安装方法进行:套 管模 板组合对拉件支 架图四:大型预埋套管安装方法F、施工缝的设置为了便于组织施工和克服混凝土水化热造成的变形,在池底板顶面以上600mm位置设置一条水平施工缝(如图一所示)。水池的水平施工缝留在池底上(套管上口)600mm位置,中间加止水条一道 。施工缝的止水带采用中埋式橡胶止水带。橡胶止水带在市场购买成品。长度按现行规格尽量选用长的。采购橡胶止水带之前,应取得样品,让设计和监理代表认可。止水条如图五所示:止水条图五:施工缝设置示意图施工缝G、模板拆除现浇结构的模板及其支架拆除时,砼的强度应满足设计要求,若设

26、计无具体要求时,应在砼强度能保证其表面及棱角不因拆除模板而受损,方可拆除。5、质量保证措施5.1 各分项、分部工程在施工前应编制作业指导书。5.2人员的质量控制,所有施工人员及工程管理人员在开工前都要进行质量教育,提高质量意识,落实公司的质量方针,确保质量目标的顺利实现。根据工程特点、工艺复杂程度和施工人员管理水平、技术水平的现状,应制定培训计划,进行必要的培训,需持证上岗的人员应取得相应的证书,使其技能满足施工要求。 5.3 施工过程质量控制措施 各分部、分项工程施工过程中,每道工序必须按作业指导书要求的施工工艺及施工方法进行施工。关键的分项工程或施工工序,应事先找出容易出现的质量问题,制定

27、出相应的质量预防措施,防止不合格品或质量缺陷的产生。6、危险源辨识及控制措施序号施工活动危险因素可能导致的事故控制措施1搭设脚手架高处作业不系挂安全带高处坠落高处作业人员必须是体检合格者;作业人员在施工前挂好安全带,并挂在上方牢固可靠处。2架子板搭设不牢固高空坠落作业前必须对所搭架子板进行绑扎,检查合格后方可使用。3高空落物物体打击施工人员必须正确佩戴安全帽,施工时尽量避开上方作业区,必要时采取隔离措施。4脚手架搭设在脚手架上进行作业高空坠落使用前,对架子进行仔细检查,特别是首次使用应进行全面验收;验收合格后方可使用并定期检查,严禁任意拆搭架子。5上下脚手架高空坠落上下脚手架应走斜道和梯子,不

28、得沿脚手架立杆及结构立杆攀登。6脚手架搭设高空坠落按照安全规范搭设脚手架、设置安全网,安全网必须符合规范要求,跳板禁止出现探头板。7操作工作使用电动工具时不戴防护眼镜、绝缘手套,电动工具不定期检查机械伤害使用电动工具时要戴防护眼镜、绝缘手套,电动工具定期送检。8施工人员衣着不整机械伤害每天施工前检查人员的衣着,要求整齐不易挂着,禁止穿易滑的硬底鞋。9露天、夜间施工恶劣气候露天施工高处坠落遇六级及以上大风或恶劣气候时,停止露天高处作业;雨天作业时,在采取可靠的防滑措施后方可施工。10搬运设备抬运设备时机械伤害抬运设备时齐心协力、同起同落,防止设备挤压手脚。11临时用电带电区触电严禁随意触摸现场电

29、源开关箱、配电柜等,老化线路应及时更换。12交叉作业高空落物物体打击施工人员必须正确佩戴安全帽,施工时尽量避开上方作业区,必要时采取隔离措施。严禁向上、下抛郑任何物件。13机械施工分工不明确机械伤害开挖过程专人负责,统一指挥,所有人员必须服从安排。14临时坡道设置上下坡道高空坠落坡道必须按规范搭设,坡度适中,两侧设置栏杆,踏步尺寸适中。7、环境因素辨识及控制措施序号作业活动环境因素可能导致的环境影响控制措施1车辆运输油料泄漏污染环境检查尾气排放污染空气使用合格产品带起尘埃灰尘含量增加车辆慢行车辆噪音噪音污染 检修2焊接作业施工焊尘空气污染使用合格产品焊头处理不当环境污染加强教育与监督3现场施工

30、机械施工噪音噪音污染降低机械速度8、应急预案 8.1、应急预案的任务和目标更好地适应法律和经济活动的要求,给作业人员的工作和施工场区周围居民提供更好更安全的环境;保证各种应急反应资源处于良好的备战状态;指导应急反应行动按计划有序地进行;防止因应急反应行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失,帮助实现应急反应行动的快速、有序、高效;充分体现应急救援的“应急精神”。 8.2、应急预案的原则与方针制定安全第一,安全责任重于泰山,预防为主,自救为主,统一指挥,分工负责,优先保护人和优先保护大多数人的原则和宗旨。 8.3、结合本工程项目部成立应急救援

31、小组,发生事故,领导小组成员迅速到达指定岗位。当施工现场的监控人员发现有危害因素存在应立即上报解决。 8.4、当脚手架出现倒塌情况下,应急救援领导的小组全员上岗。除应立即逐级向上报告主管部门之外,应保护好现场,在确认不会再次发生同类事故的前提下,立即组织人员进行抢救受伤人员。 8.5、当现场出现物品打击、高空坠物使工人受伤时,现场救援小组应当及时救援,使危害降到最低。 8.6、如果伤势较重的应立即送往最近的医院。8.7、对事故善后处理,财产的赔偿工作。事故现场总指挥:欧阳东 副总指挥:龙帮兵医疗营救组长:胡爱平后勤供给组长: 王天明营救组长:王文彩张文刚胡贻新 许明翠李翠珍 邹家财 庞泽树 应

32、紧急电话:急救120。司机电话:15872210496(王天明)9、安全文明施工 9.1本工程施工用水、电的管线要敷设整齐、标志清楚并设专人进行维护。9.2施工现场要保持清洁,做到工完场清。9.3各种设备、材料按指定地点摆放整齐、成行成线。9.4施工现场的废弃物不许乱扔,应存放在指定的垃圾箱内。9.5严格施工现场总平面管理,坚决做到“工完,料净,场地清”,做到全场的通道与排水畅通、照明充足,栏杆、地沟、盖板完好。施工现场在施工过程中出现的坑、沟、孔洞,根据实际情况,设置标准的与地平的安全沟道盖板,盖板上应有醒目标志。9.6在危险场所设围栏和明显标志,夜间设红灯警示。9.7施工现场的道路坚实、平

33、坦,两侧设排水沟,道路无积水,有防止泥浆、污水外流堵塞下水道的措施。9.8施工现场严禁吸烟。9.9材料、构件、器具按总平面图布局堆放,并设标识,注明名称、品种、规格等。 9.10建筑垃圾集中、分类堆放,标明名称、品种,并定期对垃圾进行清理。9.11办公室、职工宿舍制度上墙,有消暑和防蚊虫叮咬措施,冬季要供暖,床铺、生活用品摆放整齐,周围环境清洁整齐。9.12电焊线的铺设应整齐,并设专人看护,平台的电焊机应集中布置管理与维护。9.13电焊工现场焊接要随时携带焊条头筒,焊条头放进筒里,施工废料要集中存放,严禁乱堆乱放。9.14现场电源及机具设备不得乱堆乱放,不准在现场使用电炉子、电褥子。9.15车

34、辆未停稳,禁止上下和装卸物料,所装物料应垫好绑好,开车人应站在侧面。9.16进入搅拌机滚筒清理作业时必须切断电源,锁电闸箱并设专人监护。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特

35、别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,

36、要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正

37、,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 - 26 -

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
