收藏 分销(赏)

3拟投入的主要施工机械.docx

上传人:可**** 文档编号:698501 上传时间:2024-02-04 格式:DOCX 页数:2 大小:17.81KB
下载 相关 举报
3拟投入的主要施工机械.docx_第1页
第1页 / 共2页
3拟投入的主要施工机械.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

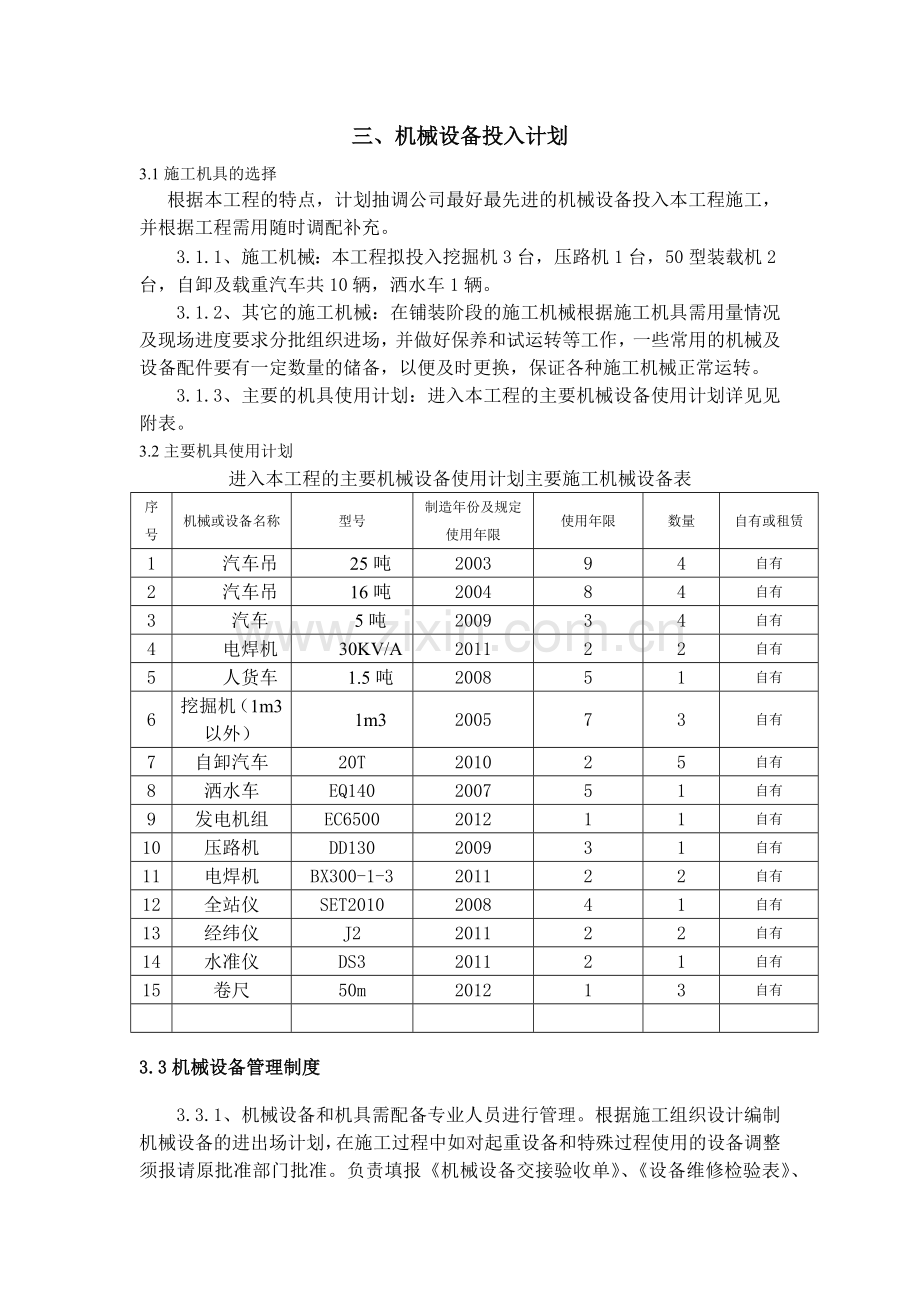

1、三、机械设备投入计划3.1施工机具的选择根据本工程的特点,计划抽调公司最好最先进的机械设备投入本工程施工,并根据工程需用随时调配补充。3.1.1、施工机械:本工程拟投入挖掘机3台,压路机1台,50型装载机2台,自卸及载重汽车共10辆,洒水车1辆。 3.1.2、其它的施工机械:在铺装阶段的施工机械根据施工机具需用量情况及现场进度要求分批组织进场,并做好保养和试运转等工作,一些常用的机械及设备配件要有一定数量的储备,以便及时更换,保证各种施工机械正常运转。3.1.3、主要的机具使用计划:进入本工程的主要机械设备使用计划详见见附表。3.2主要机具使用计划进入本工程的主要机械设备使用计划主要施工机械设

2、备表序号机械或设备名称型号制造年份及规定使用年限使用年限数量自有或租赁1汽车吊25吨200394自有2汽车吊16吨200484自有3汽车5吨200934自有4电焊机30KV/A201122自有5人货车1.5吨200851自有6挖掘机(1m3以外)1m3200573自有7自卸汽车20T201025自有8洒水车EQ140200751自有9发电机组EC6500201211自有10压路机DD130200931自有11电焊机BX300-1-3201122自有12全站仪SET2010200841自有13经纬仪J2201122自有14水准仪DS3201121自有15卷尺50m201213自有3.3机械设备管

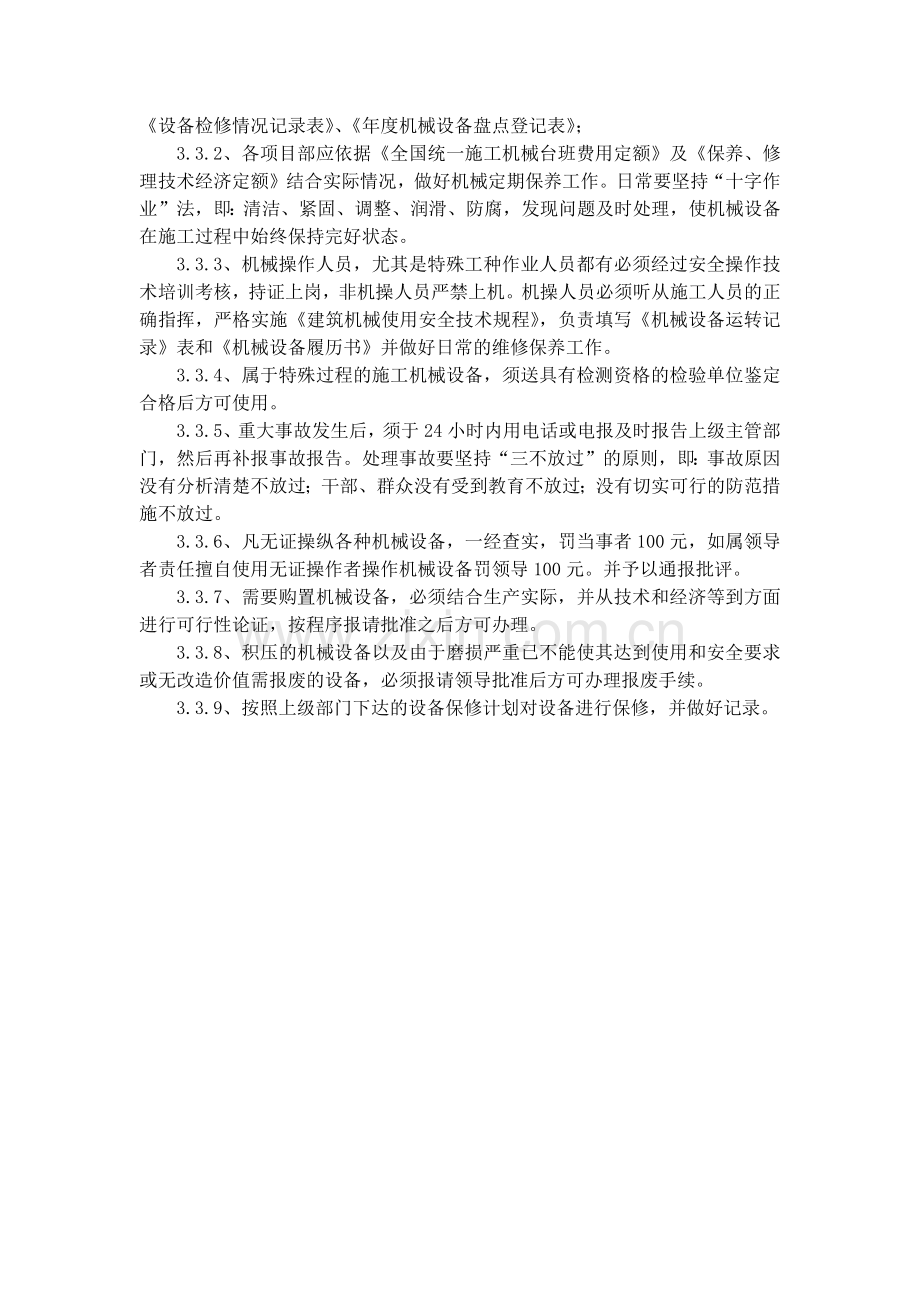

3、理制度3.3.1、机械设备和机具需配备专业人员进行管理。根据施工组织设计编制机械设备的进出场计划,在施工过程中如对起重设备和特殊过程使用的设备调整须报请原批准部门批准。负责填报机械设备交接验收单、设备维修检验表、设备检修情况记录表、年度机械设备盘点登记表;3.3.2、各项目部应依据全国统一施工机械台班费用定额及保养、修理技术经济定额结合实际情况,做好机械定期保养工作。日常要坚持“十字作业”法,即:清洁、紧固、调整、润滑、防腐,发现问题及时处理,使机械设备在施工过程中始终保持完好状态。3.3.3、机械操作人员,尤其是特殊工种作业人员都有必须经过安全操作技术培训考核,持证上岗,非机操人员严禁上机。

4、机操人员必须听从施工人员的正确指挥,严格实施建筑机械使用安全技术规程,负责填写机械设备运转记录表和机械设备履历书并做好日常的维修保养工作。3.3.4、属于特殊过程的施工机械设备,须送具有检测资格的检验单位鉴定合格后方可使用。3.3.5、重大事故发生后,须于24小时内用电话或电报及时报告上级主管部门,然后再补报事故报告。处理事故要坚持“三不放过”的原则,即:事故原因没有分析清楚不放过;干部、群众没有受到教育不放过;没有切实可行的防范措施不放过。3.3.6、凡无证操纵各种机械设备,一经查实,罚当事者100元,如属领导者责任擅自使用无证操作者操作机械设备罚领导100元。并予以通报批评。3.3.7、需要购置机械设备,必须结合生产实际,并从技术和经济等到方面进行可行性论证,按程序报请批准之后方可办理。3.3.8、积压的机械设备以及由于磨损严重已不能使其达到使用和安全要求或无改造价值需报废的设备,必须报请领导批准后方可办理报废手续。3.3.9、按照上级部门下达的设备保修计划对设备进行保修,并做好记录。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 施工管理/施工技术

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
