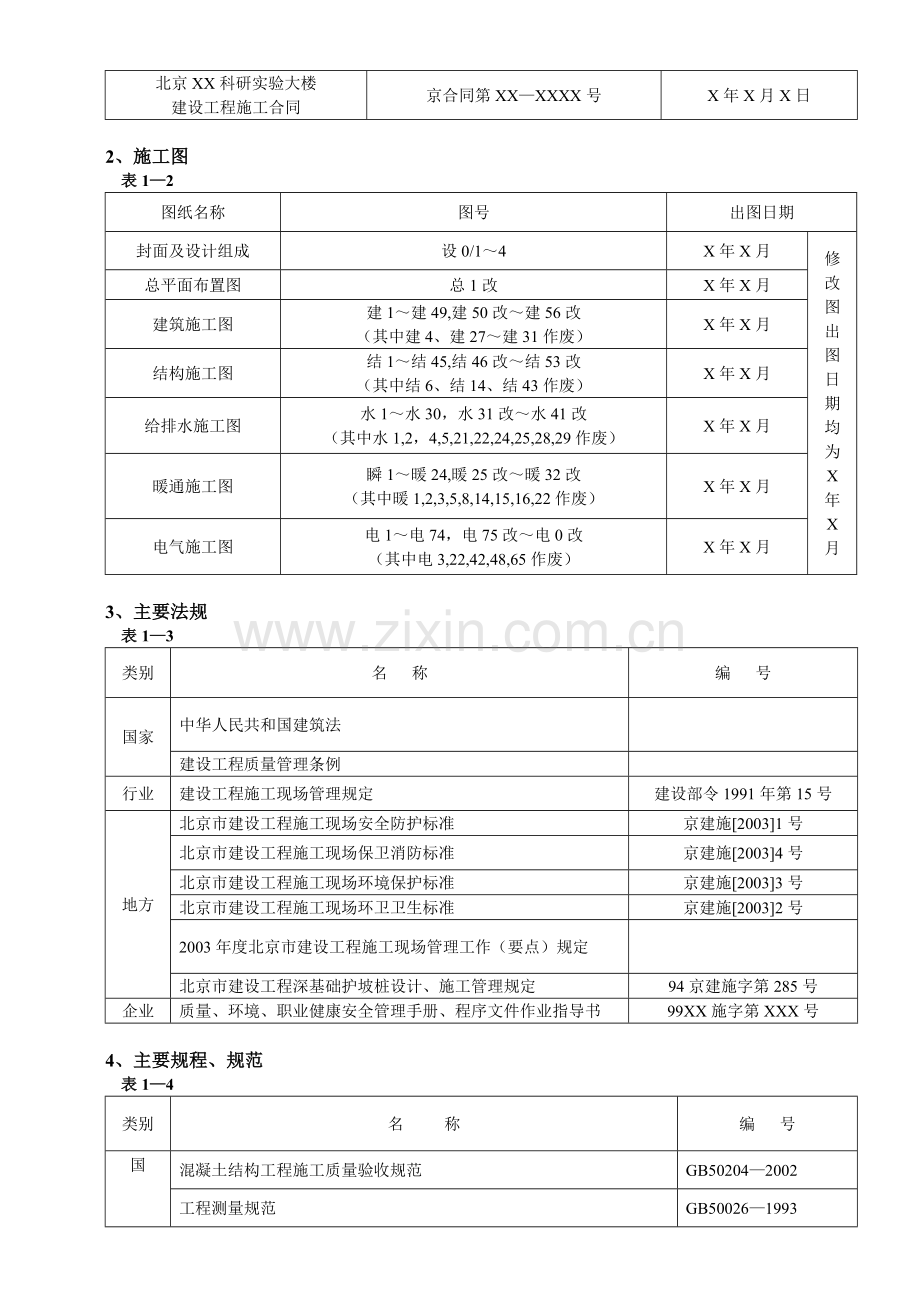

北京XX工程施工组织设计
一、编制依据
1.施工合同
表1—1
合同名称
编 号
签订日期
北京XX科研实验大楼
建设工程施工合同
京合同第XX—XXXX号
X年X月X日
2、施工图
表1—2
图纸名称
图号
出图日期
封面及设计组成
设0/1~4
X年X月
修
改
图
出
图
日
期
均
为
X
年
X
月
总平面布置图
总1改
X年X月
建筑施工图
建1~建49,建50改~建56改
(其中建4、建27~建31作废)
X年X月
结构施工图
结1~结45,结46改~结53改
(其中结6、结14、结43作废)
X年X月
给排水施工图
水1~水30,水31改~水41改
(其中水1,2,4,5,21,22,24,25,28,29作废)
X年X月
暖通施工图
瞬1~暖24,暖25改~暖32改
(其中暖1,2,3,5,8,14,15,16,22作废)
X年X月
电气施工图
电1~电74,电75改~电0改
(其中电3,22,42,48,65作废)
X年X月
3、主要法规
表1—3
类别
名 称
编 号
国家
中华人民共和国建筑法
建设工程质量管理条例
行业
建设工程施工现场管理规定
建设部令1991年第15号
地方
北京市建设工程施工现场安全防护标准
京建施[2003]1号
北京市建设工程施工现场保卫消防标准
京建施[2003]4号
北京市建设工程施工现场环境保护标准
京建施[2003]3号
北京市建设工程施工现场环卫卫生标准
京建施[2003]2号
2003年度北京市建设工程施工现场管理工作(要点)规定
北京市建设工程深基础护坡桩设计、施工管理规定
94京建施字第285号
企业
质量、环境、职业健康安全管理手册、程序文件作业指导书
99XX施字第XXX号
4、主要规程、规范
表1—4
类别
名 称
编 号
国
家
混凝土结构工程施工质量验收规范
GB50204—2002
工程测量规范
GB50026—1993
锚杆喷射混凝土支护技术规范
GB50086—2001
地基与基础工程施工质量验收规范
GB50202—2002
屋面工程施工质量验收规范
GB50207—2002
地下工程防水技术规范
GB50108—2001
地下防水工程施工质量验收规范
GB50208—2002
建筑装饰装修工程施工质量验收规范
GB50210—2001
民用建筑工程室内环境污染控制规范
GB50325—2001
建设工程项目管理规范
GB50326—2001
工程建设标准强制性条文(房屋建筑部分)
2002版
人防工程施工及验收规范
G叮134—1990
钢筋混凝土用热轧带肋钢筋
GB1499—1998
硅酸盐水泥、普通硅酸盐水泥
GB175—1999
矿渣硅酸盐水泥、火山灰质硅酸盐水泥、粉煤灰硅酸盐水泥
GB1344—1999
混凝土外加剂
GB8076—1997
预拌混凝土
GB14902—1994
混凝土外加剂应用技术规范
GB500119—2003
砌体工程施工质量验收规范
GB50203—2002
建筑给水排水及采暖工程施工质量验收规范
GB50242—2002
通风与空调工程施工质量验收规范
GB50243—2002
火灾自动报警系统施工及验收规范
GB50166—1992
电梯工程施工质量验收规范
GB50310—2002
建筑电气工程施工质量验收规范
GB50303—2002
自动喷水灭火系统施工及验收规范
GB50261—2003
建设工程施工现场供用电安全规范
GB50194—1993
塔式起重机安全规程
GB5144—1985
续表
类别
名 称
编 号
行
业
建筑变形测量规程
JGJ/T8—1997
建筑地基处理技术规范
JGJ79—2002
高层建筑混凝土结构技术规程
JGJ3—2002
钢筋机械连接通用技术规程
JGJ107—2003
钢筋锥螺纹接头技术规程
JGJ109—1996
带肋钢筋套筒挤压连接技术规程
JGJ108—1996
冷轧带肋钢筋混凝土结构技术规程
JGJ95—1995
普通混凝土用砂
JGJ52—1992
普通混凝土用碎石和卵石
JGJ53—1992
普通混凝土拌和用水
JGJ65—1989
普通混凝土配合比及设计规程
JGJ/T55—2000
混凝土泵送施工技术规程
JGJ/T10—1995
混凝土冬期施工技术规程
JGJ04—1997
块体基础大体积混凝土施工技术规程
YBJ224—1991
回弹法检测混凝土抗压强度技术规程
JGJ /123—2001
建筑施工高处作业安全技术规范
JGJ80—1991
建筑机械使用安全技术规程
JGJ33—2001
施工现场临时用电安全技术规范
JGJ46—1988
地方
建筑工程资料管理规程
DBJ01—51—2003
北京市建筑工程施工安全操作规程
DBJ01—62—2002
建筑工程施工测量规程
DBJ01—21—1995
5、主要图集
表1—5
类别
名 称
编 号
国
家
混凝土结构施工图平面整体表示方法制图规则和构造详图
03G101—1
地沟及盖板
03J331
钢筋混凝土双扇防护密闭门、密闭门和门框墙选用图集
GJBT—311
钢筋混凝土单扇活门槛防护密闭门、密闭门选用图集
GJBT—457
建筑物抗震构造详图
G329—1~9
续表
类别
名 称
编 号
地
方
建筑构造通用图集,
88J系列
框架结构填充空心砌块构造图集
京94SJ19
北京市钢筋混凝土过梁图集
京92G21
建筑设备通用图集
91SB系列
建筑电气通用图集
92DQ系列
6、主要标准
表1—6
类别
名 称
编 号
国
家
建筑工程施工质量验收统一标准
GB50300—2001
混凝土质量控制标准
GB50164—1992
混凝土强度检验评定标准
G叮107—1987
建筑施工场界噪声限值
GB12523—1990
行业
建筑施工安全检查标准
JGJ59—1999
7、其他
表1—7
序号
名 称
1
GBM9001—2000 (idtISO9001 : 2000 )《质量管理体系要求》和公司质量管理手册、质量管理程序文件
2
GB/'1'24001-1996 (idtIS014001:1996 )《环境管理体系规范及使用指南》和公司环境管理手册、环境管理程序文件
3
GB/T28001—2001~OHSAS18001:1999《职业健康安全管理体系规范》和公司职业健康安全管理手册职业健康安全管理程序文件
4
北京XX科研实验大楼工程《岩土工程勘察报告》
5
京建科教[2003]22号《建筑结构长城杯工程质量评审标准》(DBJ/T01—9—2003)、《建筑长城杯工程质量评审标准》(DBJ /T01—70—2003)
6
建设部建建字[2000]211号《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》
京建质[2001]229号《北京市建设工程见证取样质量检测单位资质管理规定》的通知
二、概况
1、工程概况
表2—1
工程名称
北京XX科研实验大楼.
地理位置
北京市XX区XX路XX号
建设单位
北京XX科研中心
设计单位
中国XX工程设计研究院
勘察单位
北京市XX地质基础工程公司
监理单位
A晾XX工程建设监理公司
监督单位
北京X X建设工程质量监督站、
施工总承包单位
北京XX建设工程有限公司第XX项目经理部
施工外分包单位
XX直燃机厂、XX电梯有限公司
合同范围
施工图中全部
投资性质
自筹
合同质量目标
北京市结构“长城杯”和竣工“长城杯”工程
合同性质
中标价加增减概算
合同工期
总工期,XX日历天汁城组开工日期:X年X月X日;计划竣工日期:X年X月X日招标定额工期:XX日历天
2、建筑设计概况
表2—2
总建筑面积
29052 m
地下部分面积
3773m
用地面积
7949 m
地上部分面积
25279 m
基地面积
1716 m
层数
地上部分
16层
±0.000高程
+51.70m
基础埋深
-10.75m-
地下部分
2层
设计室外地坪
-0.30m
檐口高度
59.65m
层高及建筑功能
建筑物总高度
65.40m
轴网尺寸
8200×8200mm
层数
地下2层
地下1层
首层
2至3层
4至15层
16层
屋顶层
层高 (m)
3.40
5.60
5.80
4.00
3.30
5.35
4.59
功
能
停车场
(战时六
级人防物
资库)
空调机房
冷冻站
水泵间
变配电室
消防水池
生活水池
储瓶间
仓库
大厅
XX展厅
电信设备间
消防值班室
新技术成果
展览室
外宾接待室
档案中心
试验室
研究室
计算机应用研究中心
学术活动中心
职工培训中心
研究室
机房
水箱间
建筑防火设计
各层均设自动喷洒
设防火分区,防火分区间用防火墙、甲级防火门、防火卷帘门等分隔;
两部防烟楼梯,一部消防电梯。
续表
建筑防水设计
地下室
P8抗渗混凝土结构自防水
弹性体SBS改性沥青防水卷材(Ⅱ+Ⅲ型聚醋胎)。
屋面
弹性体SBS改性沥青防水卷材(Ⅲ+Ⅲ型聚醋胎)。
卫生间、开水间防水
1.5mm厚非焦油聚氨酯涂膜防水层。
建筑人防设计
本工程设六级人防物资库,设有人防专用通道,地面设防倒塌棚架;
钢筋混凝土防护密闭门,密闭门与外界隔开,扩散室进、排风道直通地面。
外装修
以米黄色面砖及芝麻红花岗石为主基调,银灰色单反射镀膜中空玻璃铝合金窗,中间镶嵌银灰色铝板,芝麻红花岗石小饰件点缀。
内装修
大厅、展览厅、电梯厅、公共走道、卫生间、楼梯间地面均为磨光花岗石,开水间、垃圾间等地面铺贴防滑地砖,科研试验区为初装水泥地面上铺地毯;
大厅、电梯厅、公共走道为花岗石墙面,卫生间、开水间墙面镶贴釉面砖,其他为耐擦洗涂料墙面;
大厅采用XX牌金属吊顶板装饰,电梯厅为石膏板吊顶,公共走道、科研试验区、展览厅、垃圾间等采用硅钙石膏板吊顶,其他均为耐擦洗涂料顶棚。
屋面
3层、16层上人屋面铺贴l00mm×l00mm玻化通体方块砖。
不上人屋面为防水卷材上涂银灰色着色剂保护层。
3、结构设计概况
表2—3
地层土质情况
人工堆积层—粉质粘土及粘质粉土,总厚度1.3~2.lm;
第四纪沉积层—粉质粘土、粘质粉土、砂质粉土、重粉质粘土。
渗透系数
3.0~5.0m/d
持力层
第四纪沉积层④层,f=200kPa
地下水概况
上层滞水埋深:2.2~4.0m;
微承压水埋深:6.0m;
承压水埋深:19.5m~20.5m.
场地为中软场地土,类别为Ⅲ类,当地震烈度为8度时,地基土无地震液化可能性。
地下水对混凝土无腐蚀性。
地下室结构
结构参数
混凝土强度等级
备注
垫层
厚度:l00mm
C15
结构
混凝
土属
Ⅱ类
工程
基础
平板筏基,底板厚度:1500mm
C35,P8抗渗
外墙
厚度:350mm
C40,P8抗渗
内墙
厚度:250mm, 300mm, 350mm, 500mm
C40
梁、板
井字梁结构,框架梁:800×800mm,800×700mm
非框架梁:300×700mm,250×600mm
板厚:250mm,200mm
C35,其中地下1层顶板、梁为P8抗渗
柱
1100×1100mm,800×800mm
C40,边柱抗渗
同外墙
续表
地上部分
结构
形式
框架
简体
结构参数
混凝土
强度等级
备注
框架柱
1~3层
1100×1100mm、1000×1000mm,800×800mm
C40
结构
混凝
土属
工类
工程
4~8层
1000×1000mm,800×800mm
C35
9~12层
900×900mm,700×700mm
C30
13层以上
900×900mm,700×700mm
C25
简体墙
200mm,250mm,300mm,350mm
同框架柱
梁、板
1~3层
框架梁:800×600mm,井字梁:250×500mm
板厚:90mm(标准层),100mm,120mm,150mm
C35
4~8层
C30
9层以上
C25
剪力墙一级抗震、框架二级抗震
次梁和板的受拉钢筋的最小锚固长度l及最小搭接长度l
钢筋类型
混凝土强度等级
C20
C25
C30
≥C40
l
1
l
1
l
1
l
1
Ⅰ级钢筋
30d
36d-
25d
30d
20d
24d
20d
24d
II级铜筋
D≤25mm
40d
48d
35d
42d
30d
36d
25d
30d
d>25mm
45d
54d
40d
48d
35d
42d
30d
36d
冷轧带肋钢筋
45d
54d
45d
54d
40d
48d
40d
48d
框架梁、柱、剪力墙受拉钢筋的最小锚固长度l及最小搭接长度l
钢筋类型
混凝土强度等级
C20
C25
C30
≥C40
l
l
l
1
l
1
l
1
I级钢筋
35d
41d
30d
35d
25d
29d
25d
29d
II级钢筋
D≤25mm
4,5d
53d
40d
47d
35d
41
30d
35d
d>25mm
50d
59d
48d
53d
40d
47d
35d
41d
钢筋保护层
地下室外墙外侧30mm、内侧25mm;基础底板底部35mm、顶部25mm;
内墙两侧15mm;板顶、板底15mm;梁、柱25mm.
二次结构砌筑
地上部分外墙为250mm厚陶粒混凝土空心砌块,内隔墙为150mm厚陶粒混凝土空心砌块;
地下部分核心筒及地下2层隔墙采用150mm厚陶粒混凝土空心砌块、240mm厚页岩砖墙体(卫生间为120mm厚页岩砖墙体)。
续表
设计系统
设计要求
系统做法
管线类别
上水
给水采用变频给水设备供水系统
丝扣连接
镀锌钢管
下水
污废合流系统
粘接,排出管采用排水铸铁管柔性胶圈接口
立管及支管UPVC
立管底部及排出管为排水铸铁管
雨水
内排水系统
焊接
焊接钢管
热水
热源为直燃机,由生活变频系统供水
丝扣连接
镀锌钢管
开水
9kw电开水炉每层一个,生活变频系统供水
丝扣连接
镀锌钢管
通风
与
空调
地下1层采用大风道系统送风
法兰连接
美国XX超级风管
办公用房采用新风机组和风机盘管进行供冷与采暖
角钢法兰、无法兰连接
美国XX超级风管
排风
卫生间设排风扇,电梯机房设轴流风机
通风竖井
排烟
屋顶设轴流风机为楼梯间和公共走道排烟
通风竖井
冷冻站
设在地下1层,2台直燃型溴化锂冷温水机组
照明
照明光源以荧光灯为主,白炽灯为辅。
地下室采用钢线槽布线;
中心筒部分预埋;
办公用房吊顶处嵌入安装。
采用镀锌钢管穿铜芯塑料绝缘线(应急照明穿阻燃线)。
动力
10kV配电选和GE系列单元组合型FS6高压环网柜;变压器选用环氧树脂浇注干式变压器,低压配电采用ID2000组合配电屏,供电主干线采用密集型插接母线。
高压环网柜、变压器、低压配电柜均架空1000mm安装,低压配电采用上出线;配电箱墙上明装距地1.2m,墙装开关距地1.4m,安装插座距地0.3m.
动力支管采用镀锌钢管穿塑铜线敷设,干线采用密集型插接母线在竖井内垂直上引,再由各层插接开关箱至各层配电箱。由低压配电室配出电缆干线均沿电缆桥架至电缆竖井和各点。
避雷
按二级防雷设防,在顶层屋面装设避雷带,屋面风机、金属栏杆及其他凸出屋面金属物均与避雷带连接,为防侧击雷,每三层圈梁主筋、金属外窗等均与引下线柱子主筋进行电气连接。
结构柱内主筋通焊做防雷引下线,并在其中一处设置接地电阻测试卡(连接板),距地面0.5m.
屋面的防雷引下线和地面均采用ф12镀锌圆钢暗敷设,女儿墙上均采用ф10镀锌圆钢明敷设。
供配电
由厂区开闭所引出2路l0kV高压电源,变配电室设两台630kVA干式变压器。
电梯
4台沈阳XX电梯,其中1台为消防专用梯至地下1层,其余至首层。
消防灭火
报警联动
控制系统
水幕、水雾、水喷淋、消火栓
地下明装,其他吊顶内暗装;丝扣、法兰连接
热镀锌钢管
烟感、温感、可燃气自动报普
其他
楼宇自控、综合布线(只做预埋)
三、施工组织部署
1.施工组织管理
1.1 组织机构
分公司(项目经理部)领导班子由项目经理、书记、主任工程师及副经理三名组成,主管技术、质量、生产、安全、经营、成本和行政管理工作,并负责对工程的领导,指挥,协调、决策等重大事宜。具体安排详见图3—1:
图3—1施工现场组织机构框图
项目经理对公司负责,其余人员对项目经理负责,经理部下设六个工作部室,各部室职能如下。
1.1.1 工程部:负责制定落实生产计划、完成工程童的统计,组织实施现场各阶段的平面布置、生产计划、安全文明施工及劳动力、工程质里等各种施工因家的日常管理。由部长、调度员、统计员及电工、机械人员、安全员组成,对生产副经理负责。
1.1.2 技术部:负责编制和贯彻施工组织设计、施工方案,进行技术交底,组织技术培训,办理工程变更洽商、汇集整理工程技术资料,组织物资检脸和推工试验,检查监督工程质量,调整工序矛盾,并及时解决施工中出现的一切技术间题,由部长、技术员、资料员、试验员、测量员、计量员组
成,对主任工程师负责。
1.1.3 质量部:负责施工质量程序的管理工作,监督检查工程施工质量,编制、收集、整理工程施工质量验收记录等施工资料,由部长1%质检员组成,对主任工程师负责。
1.1.4 物资部:负责工程物资和施工机具购查、搬运、贮存,编制并实施物资使用计划,监督控制现场各种物资使用情况,维修保养施工机具等。由部长、计划员、采购员、保管员、会计员组成对项目经理负责。
1.1..5 安全部:负责宋全防护、消防保卫、环保环卫等工作。由部长、管理员、安全员、保卫干事、组成,对行政副经理负责。
1.1.6 财经部:负责编制工程报价、决算、工程款回收、日常财务管娜、工程成本核算、资金管理、分包合同管理等工作,由部长、预算员、会计员、出纳员组成,对经营副经理负责。
1.2 质量管理体系及分工
1.2.1 质量管理体系组织结构框图(见图3—2)
图3—2 质量管理体系组织结构框图
1.2.2 质量管理领导小组
为了确保工程质量目标的实现,现场成立了质量管理领导小组,其组长和成员如下:
组 长:XXX(项目经理)
副组长:XXX(生产副经理) XXX(主任工程师)
成 员:XXX XXX XXX XXX XXX XXX XXX
1.2.3 质量管理系统(见图3—3)
图3—3 施工质量管理系统框图
2.质量目标
确保北京市结构“长城杯”及竣工“长城杯”,争创国家优质工程“鲁班奖”。
3.施工现场管理目标
确保北京市市级文明安全工地。
4.任务划分
由项目经理部组织总承包管理和施工。承包范围为结构、装修、给排水、采暖、通风、电气等,项目部按专业进行分包,具体如表3—1。
表3—1 总包组织分包施工项目一览表
序号
分包单位
分包项目
分包类型
要求
1
北京市XX基础工程公司
降水护坡工程
包工包料
各分包按照总包的施工进度计划和各项管理要求组织施工,服从总包统一协调,完成合同各项指标。
2
北京市XX防水有限公司
防水工程
包工包料
3
北京市XX建筑工程公司
结构施工
劳务分包
4
北京市XX建筑装饰工程公司
砌筑及装修
劳务分包
5
北京市XX公司水电分公司
设备安装工程
包工包料
6
北京市XX消防保安技术有限公司
消防工程
包工包料
7
北京市XX安防公司
弱电工程
包工包料
8
北京市XX公司人防经理部
人防工程
包工包料
9
XX电梯公司
电梯工程
包工包料
5.总包、分包协调
5.1 每周二上午召开监理例会,由建设单位、监理单位及项目经理部共同协调该工程的有关事宜。
5.2 项目部根据施工合同制定年度、月度及周进度计划,并转发给各分包单位,每日下午4:30组织各分包单位召开碰头会,总结当日及前一段时期进度、质量等方面的情况,并提出次日及下一步进度、质量要求。
6.施工总平面布置
6.1 现场的围挡按集团CIS战略设置,临时道路硬化,办公、生活、生产临时设施布置合理。
6.2 主体结构施工时布置一台SIN VIA GT187C2.5塔吊,设置于建筑物北侧偏西位置,臂长55m,塔吊大臂端部距离建筑物南侧HOW高压电缆不小于2m,在基坑土方挖运完毕即开始立塔,保证地下室施工使用。装修施工时垂直运输采用一台双笼电梯,型号为SCD200 /200L,单笼载重量1000kg,设置于建筑物北侧⑤轴处,计划结构施工至12层时,开始支立。
6.3 现场东南角、东侧偏北处各设一个施工大门,由于建筑物离东侧、西侧围墙较近,约3m左右,故施工现场消防通道自身不能形成环路。现考虑利用东侧围墙外原有道路和西侧围墙外建设单位院内道路作为临时消防通道,并与现场建筑物北侧形成消防回转道路。施工场地消防道路最窄处保证3.5m,总长约300m,现场消防通道设置指示牌,确保消防车昼夜通行,各种施工材料禁止占用消防通道。
6.4 施工现场建筑物南侧设置木工房、钢筋加工棚及固体废弃物放置场地及设施(按可回收利用无毒无害、不可回收利用无毒无害、可回收利用有毒有害、不可回收利用有毒有害分类、存放并妥善处置);在结构施工期间,北侧地下汽车坡道暂缓施工,作为大模板堆放区域。
6.5 除以上主要设施外,施工现场还设置职工食堂、经理部会议室、办公用房、材料库房、机械库房及其他必备的配套临设。
6.6 根据以上要求编制三个阶段施工总平面布置图。详见:基础施工总平面布置图、主体结构施工总平面布置图、装饰装修施工总平面布置图(图略)。
7.施工工期
本工程额定工期为XXX日历天,合同工期为XXX日历天(其中不含降水、护坡时间),计划开工日期X年X月X日,地下工程XXX日历天,主体结构XXX日历天,装饰装修工程XX
X日历天,计划到X年X月X日竣工交付使用。设备安装工程的管线预留、预埋、安装等穿插在土建施工中。施工中,土建专业要安排月、周进度计划,其他专业要随其安排相应的计划。详细安排见:施工进度计划网络图(见插图5) ;施工进度计划表(见插图6)。
8.施工顺序及验收安排
8.1 结构工程本着先地下、后地上的原则组织施工,结构施工分三步进行验收,分别为:基础结构及主体结构1~3 层验收为第一次;主体结构4~10层验收为第二次;11层(含)以上验收为第三次。
8.2 收合格后及时插人二次结构、粗装修及专业管线安装等施工,精装修工程提前插入。计划单位工程竣工验收日期为X年X月X日。
9.劳动力组织
9.1 集结精干的施工队伍,组织劳动力进场。根据结构特点、建设单位工期要求及我公司项目部承诺条件,结合北京地区的施工情况,合理组织一支强有力的施工队伍进场。要求该队伍自身管理水平高,施工能力强,两季不回家,既有利于施工生产的连续,又可保证工程的工期及施工质量。
9.2 做好职工的入场院教育培训,搞好全员的各项交底工作:培训应按职工的工作任务,区分不同层次和培训内容,使职工有适当的知识基础(包括高效率完成其各项任务的方法和技能),以确保员工对现行有效法规要求、内部标准、组织方针、目标的认识,上述工作应利用一段时间进行;此外应学习北京市各项规定以及我公司的各项规章制度,教育职工学习首都文明公约,做文明市民,激励职工的积极性。
9.3 加强职工的职业健康安全教育,树立“安全第一、预防为主”的意识,由安全部安全员组织培训,职工进场后进行三级教育,包括国家法规相关要求、企业职业健康安全管理手册程序文件、内部标准、安全目标等知识,强化职工安全意识,把安全工作当作头等大事来抓。
9.4 落实各级人员的岗位责任制。对职工进行施工组织设计及各分部(子分部)、分项工程施工方案的集体交底工作,使全体职工都能掌握技术及质量标准;对关键部位除做详细交底外,还应做现场示范,促使操作工人理解“企业在我心中,质量在我手中”及“百年大计,质量第一”的内涵。
9.5 结构施工期间劳动力计划(见表3—2)
表3—2 结构施工劳动力计划表
序号
工种
计划人数
进场时间
备注
1
力工
100
X年X月
劳动力根据工程量大小及施工进度具体安排进场
2
钢筋工
60
X年X月
3
木工
80
X年X月
4
混凝土工
40
X年X月
5
架子工
15
X年X月
6
防水工
15
X年X月
7
塔吊司机
3
X年X月
8
信号工
2
X年X月
9
瓦工
40
X年X月
10
电气焊工
3
X年X月
11
水暖工
15
X年X月
12
电工
10
X年X月
9.6 装饰装修施工期间劳动力计划(见表3—3)
表3—3 装饰装修施工劳动力计划表
序号
工种
计划人数
进场时间
备注
1
抹灰工
100
X年X月
劳动力根据工
程量大小及施
工进度具体安
排进场
2
油漆工
60
X年X月
3
木工
90
X年X月
4
防水工
10
X年X月
5
电工
25
X年X月
6
水暖工
40
X年X月
7
电梯工
4
X年X月
9.6 劳动力分布动态曲线(见图3—4)。
图3—4 劳动力分布图
10.主要项目工程量
为确保工程按计划正常有序的施工,根据进度讨划,计算出主要项目的工程量,详见表3—4。
表3—4 主要项目工程量一览表
项 目
单位
数 量
备 注
土方工程
开挖土方量
m
24000
回填土方量
m
2500
防水工程
地下室
m
43000
SBS防水卷材
屋面
m
1850
卫生间、开水间
m
457
聚氨酯涂料
混凝土工程
地下室
m
4500(抗渗)/1550
地上部分
m
9830
钢筋工程
地下室
t
1130
地上部分
t
1835
续表
项 目
单位
数 量
备 注
砌体工程
页岩砖
块
315210
根据工程实际
作相应调整
陶粒混凝土砌块
m
1983
精
装
修
工
程
内
装
修
花岗石
m
14485
吊顶
m
25636
瓷砖
m
7980
涂料
m
64407
外
装
修
花岗石
m
1823
玻化砖
m
10087
铝合金窗
m
3308
11.主要材料计划
主要材料用量计划详见表3—5。
12.主要机械计划
根据进度计划制定机械需用计划,及时组织好施工机械的进场就位,并检查保养一遍,使其设备完好率达到90%以上,详见表3—6。
13.施工工艺流程
13.1 基础工程
测量放线→基坑降水、支护→土方开挖、护坡→钎探、验槽→混凝土垫层→防水保护墙砌筑→底板防水及保护层→底板钢筋绑扎、柱墙体插筋→底板导墙模板→底板混凝土→墙柱放线→墙柱钢筋→水电预留、预埋→墙柱模板→墙柱混凝土→拆模养护→标高放线→梁板模板→梁板钢筋→水电预留、预埋→梁板混凝土→养护→外墙防水→防水保护层→基础土方回填。
13.2 主体工程
测量放线→墙柱钢筋→水电预留、预埋→墙柱模板→墙柱混凝土→拆模养护→标高放线→梁板模板→梁板钢筋→水电预留、预埋→梁板混凝土→养护。
13.3 装饰装修工程
测量放线→二次结构砌筑立门窗口→内墙抹灰→楼地面→设备安装→门窗扇安装→墙面踢脚→吊顶今涂料→地面面层→油漆。
表3—5 主要材料用量计划表
序号
物资名称
单位
数量
进场日期
备注
序号
物资名称
单位
数量
进场日期
备注
1
钢材
t
3165
X年X月X日
18
石灰
kg
451090
X年X月X日
2
木材
m
336
X年X月X日
19
豆石
kg
500810
X年X月X日
3
水泥
t
9431
X年X月X日
20
陶粒混凝土砌块
m
1983
X年X月X日
4
碎(卵)石
t
22699
X年X月X日
21
花岗石
m
11783
X年X月X日
5
矿棉吸音板
m
2366
X年X月X日
22
瓷砖
m
6506
X年X月X日
6
砂
t
18023
X年X月X日
23
石膏板
m
23270
X年X月X日
7
混凝土
m
185的
X年X月X廿
24
地缸砖
m
2150
X年X月X日
8
乳胶漆
kg
811
X年X月X日
25
面砖
m
4087
X年X月X日
9
大理石
m
5034
X年X月X日
26
铝合金窗
m
3308
X年X月X日
10
地面砖
m
1788
X年X月X日
11
耐擦洗涂料
kg
44789
X年X月X日
12
玻璃
m
4354
X年X月X日
13
三合板
m
530
X年X月X日
14
防水材料
m
6607-
X年X月X日
15
白水泥
kg
1287
X年X月X日
16
页岩砖
块
315210
X年X月X日
17
石渣
kg
6874
X年X月X日
表3—6 主要施工机械计划表
序号
名称
规格
单位
数量
电容量
进场日期
备注
1
塔吊
SIMMAGT1187C2.5
台
l
116.2kW
X年X月X日
R=55m
2
振捣棒
ф50
台
l5
2.2kW×15
X年X月X日
3
振捣棒
ф30
台
5
2.2kW×5
X年X月X日
4
平板振捣器
BL11
台
2
1.5kW×2
X年X月X日
6
混凝土地泵
HBT—60
台
1
55kW
X年X月X日
1台备用
7
室外施工电梯
SCD200/200L
台
1
30kW
X年X月X日
8
电焊机
BX1—50—7
台
5
38.6kVA×5
X年X月X日
9
钢筋切割机
CQ—50
台
1
7.0kW
X年X月X日
10
弯曲机
CN—50
台
1
5.5 kW
X年X月X日
11
电锯
MJ500
台
l
7.5kW
X年X月X日
12
螺纹机
台
l
45kW
X年X月又日
l3
电刨
MB—104C
台
1
4.5kW
X年X月X日
14
冷挤压机
台
2
5kW×2
X年X月X日
15
蛙式打夯机
H400
台
5
2.8kW×5
X年X月X日
16
钢筋调直机
GT—8
台
1
5.5kW
X年X月X日
17
潜水泵
QY—25.50
台
4
5kW×4
X年X月X日
18
高压水泵
IS125—100—250
台
1
17kW
X年X月X日
四、施工准备
1.技术准备
1.1 熟悉和审查施工图纸,组织图纸会审。
1.1.1 合同签订后,由技术部门向建设单位领取各专业图纸、由资料员负责施工图纸的收发,并建立管理台账。
1.1.2 由主任工程师组织工程技术人员认真审图,作好图纸会审的前期工作,针对有关施工技术和图纸存在的疑点做好记录。
1.1.3 工程开工前及时与业主、设计单位联系,做好设计交底及图纸会审工作。
1.2 准备与本工程有关的规程、规范、图集。
根据施工图纸,配备与本工程相关的规范、规程及有关图集,并分发给项目经理部相关人员(规范、规程、图集详见编制依据)。
1.3 测量人员根据建建设单位提供的水准点高程及坐标位置,做好工程控制网桩的测量定位,同时做好定位桩的闭合复测工作,并做好标识加以保护。
1.4 工程技术人员认真了解地下管网及周围环境情况,明确
