收藏 分销(赏)

基坑支护及土方专项施工方案.doc

上传人:可**** 文档编号:697547 上传时间:2024-02-04 格式:DOC 页数:15 大小:251KB
下载 相关 举报
基坑支护及土方专项施工方案.doc_第1页
第1页 / 共15页
基坑支护及土方专项施工方案.doc_第2页
第2页 / 共15页
基坑支护及土方专项施工方案.doc_第3页
第3页 / 共15页
基坑支护及土方专项施工方案.doc_第4页
第4页 / 共15页
基坑支护及土方专项施工方案.doc_第5页
第5页 / 共15页
点击查看更多>>
资源描述

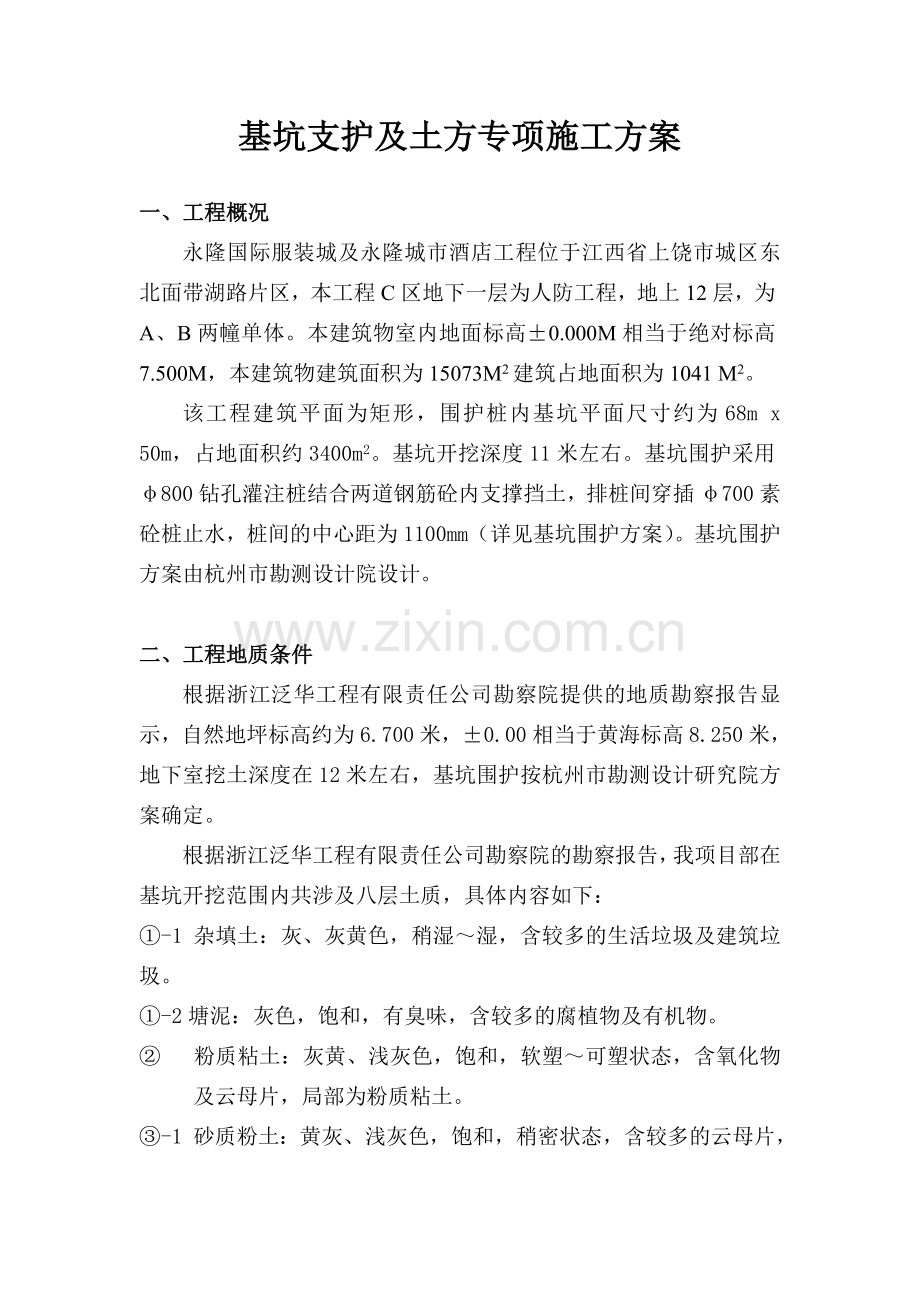

1、基坑支护及土方专项施工方案一、工程概况永隆国际服装城及永隆城市酒店工程位于江西省上饶市城区东北面带湖路片区,本工程C区地下一层为人防工程,地上12层,为A、B两幢单体。本建筑物室内地面标高0.000M相当于绝对标高7.500M,本建筑物建筑面积为15073M2建筑占地面积为1041 M2。该工程建筑平面为矩形,围护桩内基坑平面尺寸约为68m x 50m,占地面积约3400m2。基坑开挖深度11米左右。基坑围护采用800钻孔灌注桩结合两道钢筋砼内支撑挡土,排桩间穿插700素砼桩止水,桩间的中心距为1100mm(详见基坑围护方案)。基坑围护方案由杭州市勘测设计院设计。二、工程地质条件根据浙江泛华工

2、程有限责任公司勘察院提供的地质勘察报告显示,自然地坪标高约为6.700米,0.00相当于黄海标高8.250米,地下室挖土深度在12米左右,基坑围护按杭州市勘测设计研究院方案确定。根据浙江泛华工程有限责任公司勘察院的勘察报告,我项目部在基坑开挖范围内共涉及八层土质,具体内容如下:-1 杂填土:灰、灰黄色,稍湿湿,含较多的生活垃圾及建筑垃圾。-2塘泥:灰色,饱和,有臭味,含较多的腐植物及有机物。 粉质粘土:灰黄、浅灰色,饱和,软塑可塑状态,含氧化物及云母片,局部为粉质粘土。-1 砂质粉土:黄灰、浅灰色,饱和,稍密状态,含较多的云母片,局部夹砂,有一定的层理性。-2粉砂:灰色,饱和,稍密中密状态,含

3、云母片,局部夹砂质粉土。-3粘质粉土:灰色,饱和,稍密状态,含云母片,局部夹淤泥质粉质粘土层理发育。 淤泥质粘土:灰色,饱和,流塑,含有机质、腐植质,有臭味,局部为淤泥质粘土。 粘土:灰色,饱和,软塑状态,含少量有机质。详见本工程地质勘察报告。三、基坑降水 根据本工程实际,基坑将采用围护桩间穿插素砼桩完全止水。基坑上部的地表水将在基坑四周设置300 X 300砖砌集水沟,基坑四周每边设置一个集水井排水。基坑内设置12只简易自渗管井,管井内放置潜水泵降排水(详见基护-9修),以减小坑底压力,保持坑底干燥。四、土方开挖1. 土方开挖遵循原则:(1)坚持在设计方案的指导下,根据工序(工况)发生的先后

4、顺序进行施工,严格执行先支护后挖土的原则。(2)坚持在监测数据的指导下,进行土方作业及其它施工作业。(3)坚持在施工组织设计指导下,进行土方开挖,坚定不移的执行安全第一的原则。(4)坚持在施工组织设计指导下,减少挤土,对工程基桩的影响。(5)坚持在基坑支护方案指导下,严格按照分层分段开挖,支护部分坚持在支护或支撑强度达到设计要求,才进行分层分段开挖。2挖土工程采用单斗履带式挖掘机,配备自卸车运土。3基坑土方开挖步骤:a、土方开挖至-1.85,1-14-4剖面围护桩顶设置冠梁,冠梁上设置集水沟;b、土方开挖至-2.30,开挖沟槽,凿桩头,浇制冠梁、腰梁、支撑,养护,冠梁上设置集水沟;c、围护桩强

5、度达到100%设计强度,支撑系统达80%设计强度后,坑内可以进行挖土,土方开挖至-7.55,开挖沟槽,浇制腰梁、第二道支撑,养护;d、第二道支撑系统达80%设计强度后,土方开挖至距坑底30cm处,人工修土至设计标高,以免机械超挖而挠动原土体。分步挖土示意图: -1.850 一挖 -2.300 二挖 -7.550 三挖 坑底 四挖 坑中坑 五挖 4土方开挖顺序及出土口由于本工程大门设于东面,故出土口也设于东面。土方开挖顺序:本工程土方开挖由西往东挖。5挖土时要注意对原有围护及支撑结构的保护,避免挖掘机碰撞。6土方开挖期间基坑外场地南侧和东南角空地堆载不得超过20Kpa,其余场地堆载不得超过15

6、Kpa,大型设备基础应另行加固。土方开挖必须分层分段进行,每层开挖深度不大于1.5m,每个施工段开挖长度不大于25m,严禁超挖或在上一层未加固完毕就开挖下一层。7土方完成后,经有关单位基槽验收后,方可进行下道工序施工。8挖土施工具体措施:(1)机械挖土a.由现扬施工员作技术交底包括标高,尺寸、坡度,行进路线及地下管线情况和安全事项等。b.机械停置地点和行进路线土方应坚实防止塌方,在开挖期间机械需在支撑结构上通行时,必须先填土高出支撑面30cm后,再铺设路基箱板方可通行。c.挖土深度比设计要求深度提高15-30cm。待下道工序施工前人工修整至设计标高。d.根据实际情况留足边坡和作业面。e.当地下

7、水位较高,水量较大时,应先采取排水措施再行挖掘。f.当用机械进行基坑的土方挖掘时,应谨慎注意保护桩身、水平支撑和竖向立柱,竖向立柱附近开挖土方高低差不得大于1.5m。(2)人工修土 a.由施工员作技术交底,对标高、轴线、放坡、深度、排水、工期等作交底并记录。 b.做好地表水的排水措施,应在基坑外围挖好截水沟,做好排水坡向,防止地表水浸人基坑,以防止扰动或浸泡。 c.做好基坑内排水,必要时基底可挖临时排水沟,以便集中排水,排水沟可考虑在作业面宽度内,排水沟应注意坡度。独立柱基挖土遇排水时,应作经济分析比较可将独立基坑连通,亦可单独排水。集水坑宜设在基础以外。 d.遇到文物、古墓等应当即报告,禁止

8、自行处理。不得私藏私分文物。 e.遇到古井、暗河道、地下构筑物、地下电缆管线及古树桩(根)等特殊情况报有关单位及时处理。 f.遇到砂土,粉砂土而地下水位高且流量大时及时采取降低地下水位措施(如井点排水)。 g.在挖土过程中应保持桩的完整性,不得人为损坏。 h.挖至设计深度而土质与设计不符时,应与设计单位研究决定,并作隐蔽工程验收记录。 i.在下一道工序施工之前应进行修整,挖除浮泥和被扰动的土层。并及时进行验收和进行下道工序的施工,防止土层扰动和积水浸泡。 j.沟道挖土必须注意坡度,纵坡应符合设计要求。 k.凡涉及加宽,加深、降低地下水,挡土措施,文物、地下地上管线,邻近建筑物防护措施等问题,均

9、须与建设单位、设计单位及公司主管部门联系取得书面签证方可施工。五、基坑监测: 监测内容包括本基坑围护桩及桩后土体水平位移、围护桩及竖向立柱的竖向位移;基坑周边地下管线及道路的沉降、水平位移;基坑周边建筑的沉降;内支撑杆件的轴力;地下水位等。 监测点的具体位置见基护图-10(修)。六、质量保证措施 鉴于本工程的特殊性,参加本工程施工的全体人员,应牢固树立“质量第一”的意识,围绕这一奋斗目标,层层分解到各施工环节及日常业务管理中去,根据本工程的特点,特制定以下主要技术措施:1、总体措施、强化质量管理保证体系,实行工序控制,开展分期工程质量管理小组活动。、主要工序实行工序交底,事先控制、中途抽查,事

10、后验收的制度管理方法。、针对工程特点,努力做到以工作质量保证工序质量,以工序质量保证产品质量。2、具体措施、基坑开挖前,由工程技术人员向全体施工人员进行技术交底,明确每道工序质量要求和质量标准,以及可能发生的质量事故和预防措施。对建筑物位置的标准轴线、基槽及放坡尺寸、灰线尺寸进行检查。、基坑开挖时,先沿灰线直边切出槽边轮廓线,再自上向下分层开挖,每层挖土深度在1.5-1.8米之间,挖出的土应堆在基坑围护体2m以外,以保证围护结构的稳定。、土方开挖时,若发现基底与地质资料不符合或有异议时,应及时通知设计单位、监理、业主共同研究对策,慎重处理。、土方开挖宜对称进行施工,以利于土方应力的释放,减少对

11、工程桩的挤应力。 、土方开挖应根据工程桩汇总表注意欠送桩的标高,以防挖土机挤斜(断)工程桩。、开挖的平面尺寸、边坡角度尺寸和深度,必须严格按基坑围护方案的设计要求和现场技术交底要求操作。严格控制坑边堆载重量,严禁挖斗碰撞桩头和围护及支撑结构。、在接近基底深度土层开挖,由观砌控制挖掘深度,机械挖土至基底标高以上15-30cm时,由人工修土至设计标高,严禁超挖。挖土完成后立即进行垫层及砼施工以减少基层暴露时间。垫层施工应做到挖土一块做好一块。、在进行坑中坑开挖时,应有足够的放坡坡度,深度较大的坑中坑开挖时,开挖后立即修坡并进行土钉墙施工。、深基坑开挖过程中由专人对四周的围护结构进行严密监测,接收信

12、息,指导施工。必须做到信息化指导施工,监测资料须及时发送到施工单位,及时掌握监测数据。、挖土中如围护桩间有漏水情况,应立即采取压力注浆止水,再在漏水处挂网抹浆加固止水。若地面出现裂缝,应及时水泥浆灌浆修补,防止地表水渗入。若坑底出现局部管涌或流砂现象,应立即在管涌或流砂处注浆加固。若坑底土体位移过大或隆起过大,应停止开挖并立即压力注浆等土体加固措施,等养护后方可继续开挖。基坑开挖前,落实堵漏人员、设备和材料进驻现场。、基坑开挖时,机械设备不得碰撞支撑、降水井和立柱,避免损坏或移动工程桩。、开挖后,认真做好基底土的隐蔽工程验收,及时组织甲方、设计、监理单位对基槽及桩位尺寸进行验收。七、基坑开挖应

13、急措施 1.建议成立由业主、监理、设计、施工单位组成的基坑开挖应急处理小组,以利于突发事件的及时处理。 2.鉴于本工程的特殊性,要求各种措施专人落实与实施,切实保证本基坑的安全。 3.在挖土过程中如发现土体位移较大,应立即停止开挖,被动土区临时反压回填土方。4.由于本基坑座落于软土层上,应特别注意基坑土体隆起和开挖时周边的位移和沉降变化。若坑底土位移过大或隆起过大,应停止开挖并立即进行压力注浆等土体加固措施,等养护后方可继续开挖。 5.降雨防护由于基坑开挖面积较大,基坑深度较深,在降水时极易在坑底引起积水,使土坡或土钉墙受到破坏,造成土体滑移坍坡。因此在基坑施工中遭遇雨水天气,采用塑料薄膜及时

14、覆盖坑中坑的边坡,避免雨水冲刷。对基坑周边场地硬化处理,设置集水沟和集水井。在基坑四周底部设临时集排水系统,在坑中坑设集中排水井。 6、若围护桩间出现漏水情况,应马上压力注浆止水,再挂网抹浆加固止水。 7、若发现坑底出现局部管涌或流砂处注浆加固。八、安全、文明施工措施1、施工现场建立安全管理网络,严格执行安全交底制度,加强对施工人员的安全教育,增强安全意识和自身保护意识,遵守各项规章制度。2、贯彻“安全第一、预防为主”的方针,以项目经理为安全第一负责人,认真贯彻执行各建设主管单位颁发的安全条例,根据“谁负责生产谁负责安全”,明确安全工作网络。3、完善和健全安全管理各类台帐,强化安全管理软件资料

15、工作,必须建立安全生产责任制、安全教育、分部分项工程技术交底工作。4、全体施工人员进行安全教育,提高安全意识。进入现场必须戴好安全帽,机电设备必须专人操作,操作时必须遵循操作规程,特殊工种必须持证上岗,无条件服从安全员的监督。5、履带吊、挖机臂下严禁站人,抓斗下严禁人员走动;履带吊、挖机作业时必须有专人指挥,做到定机、定人、定指挥。6、深基坑周围应做好安全防护栏杆,张挂警告标志,并按要求搭设带栏杆踏步式的施工坡道,确保人员上下安全。7、挖土必须每层控制在1.5米范围以内,长度在25米范围内,严禁超挖。8、随时监测,包括地面沉降、坡顶水平位移和裂缝的产生与开展情况。坡顶位移较大或者出现较大裂缝,

16、立即停止挖土,同时技术处理。9、深基坑作业配备抢险用的材料、机具等,在施工过程中明确专人值班管理,以防万一。10、及时平整堆土场地,压实、畅通道路和排水等工作。11、做好夜间施工的照明灯光和安全用电工作。12、现场施工所排污水入下水道应先集中经过临时沉淀池过滤后方准排入市政管道,防止阻塞下水道。13、基坑开挖后,监测单位对基坑位移、支撑轴力等监测数据,及时提供给施工单位,出现异常情况,必须立即停止施工,分析原因,采取有效措施后方可施工;施工生产必须牢固树立安全第一思想,做到信息化指导施工。14、基坑每挖一层土,上部墙壁及梁板上的零星杂物(如垫层等)必须清除干净,尤为注意工程桩、支撑底部附带的不

17、牢靠的砼或土要落实专人进行清理。15、自卸车必须遵守交通规则,坚持中速行驶,出入口慢速行驶,服从交警和本公司人员的指挥。16、全体现场施工人员必须严格遵守各项纪律,遵守国家和企业的有关规定。九、环境保护措施1、为保持环境卫生,避免运土车发生遗洒,在现场搭设拍土架,指派专人负责将运土车上的土拍实,并盖上苫布,防止遗洒,并在出口处铺垫湿草袋,防止泥土被带出。同时在出口设冲洗池和沉淀池,每辆车出去前必须经过清洗。2、专门派人在所行走的路线上巡视,发现有遗洒的地方及时进行清扫。同时考虑租用环卫部位的垃圾清运车,以不妨碍交通。3、所有土方运输车辆在现场禁止鸣笛,以减小噪音。4、夜间施工灯光集中往坑内照射

18、,防止灯光扰民。5、每天指派专人在现场洒水,防止扬尘,并清扫运土车经过的路段。土方开挖应急处理小组职 务姓 名电 话组长副组长组员组员组员组员组员组员下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深

19、的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也

20、无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论

21、文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
