收藏 分销(赏)

施工组织总复习.doc

上传人:胜**** 文档编号:697540 上传时间:2024-02-04 格式:DOC 页数:7 大小:56.50KB 下载积分:11 金币
下载 相关 举报
施工组织总复习.doc_第1页
第1页 / 共7页
施工组织总复习.doc_第2页
第2页 / 共7页


点击查看更多>>
资源描述

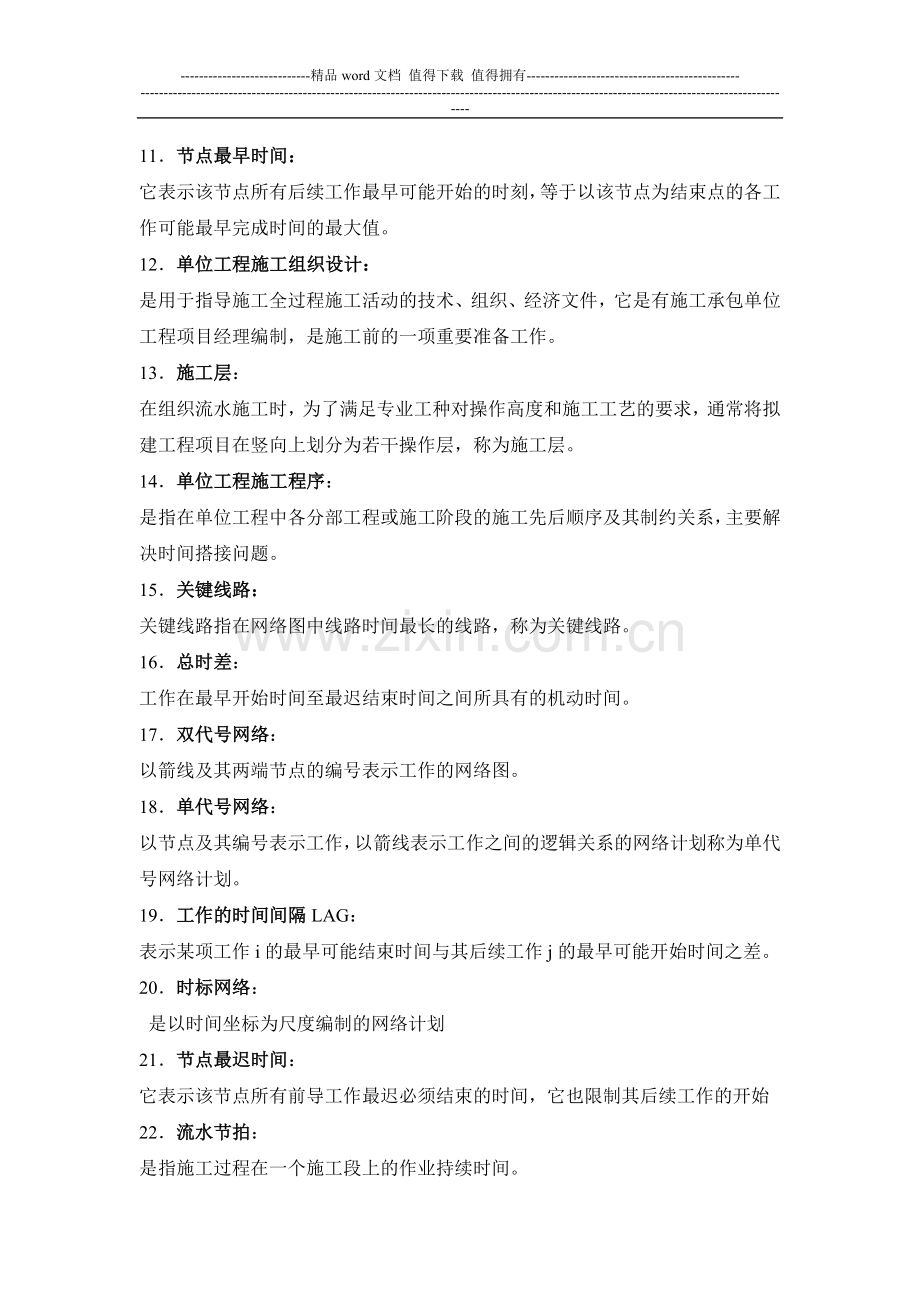

----------------------------精品word文档 值得下载 值得拥有---------------------------------------------- ---------------------------------------------------------------------------------------------------------------------------------------------- 一、名词解释 1.施工组织设计: 是指导拟建工程进行施工准备和正常施工的基本技术经济文件,是对拟建工程在人力和物力、时间和空间、技术和组织等方面所做的全面、合理的安排。 2.施工段: 在组织流水施工时,通常把施工对象划分为劳动量相等或大致相等的若干个段,这些段就叫施工段。 3.流水强度(v): 每一施工过程在单位时间内所能完成的工程量。 4.流水步距 是指两个相邻的施工过程,在保持其工艺先后顺序、满足连续施工要求和时间上最大搭接的条件下,相继投入流水施工的时间差。 5.全等节拍流水: 其特点:不仅同一施工队的节拍相等,而且不同施工队的节拍也相等。 6.线路: 网络图中从初始节点沿箭线方向,连续通过一系列箭线和中间节点,最后到达终点节点的通路。 7.工作的最迟完成时间: 是指某工作在不影响工程按期完工的前提下,即不影响各紧后工作的最迟必须完成时间。 8.工作自由时差: 指在不影响后续工作最早开始的范围内,该工作可能利用的机动时间。 9.施工组织总设计: 是以整个建设项目或群体工程为编制对象,规划其施工全过程各项施工活动的技术经济性文件,带有全局性和控制性,其目的是对整个建设项目或群体工程的施工活动进行通盘考虑,全面规划,总体控制。 10.等节奏流水施工: 是指在组织流水施工时,所有的施工过程在各个施工段上的流水节拍彼此相等的流水施工组织方式。 11.节点最早时间: 它表示该节点所有后续工作最早可能开始的时刻,等于以该节点为结束点的各工作可能最早完成时间的最大值。 12.单位工程施工组织设计: 是用于指导施工全过程施工活动的技术、组织、经济文件,它是有施工承包单位工程项目经理编制,是施工前的一项重要准备工作。 13.施工层: 在组织流水施工时,为了满足专业工种对操作高度和施工工艺的要求,通常将拟建工程项目在竖向上划分为若干操作层,称为施工层。 14.单位工程施工程序: 是指在单位工程中各分部工程或施工阶段的施工先后顺序及其制约关系,主要解决时间搭接问题。 15.关键线路: 关键线路指在网络图中线路时间最长的线路,称为关键线路。 16.总时差: 工作在最早开始时间至最迟结束时间之间所具有的机动时间。  17.双代号网络: 以箭线及其两端节点的编号表示工作的网络图。 18.单代号网络: 以节点及其编号表示工作,以箭线表示工作之间的逻辑关系的网络计划称为单代号网络计划。 19.工作的时间间隔LAG: 表示某项工作i的最早可能结束时间与其后续工作j的最早可能开始时间之差。 20.时标网络: 是以时间坐标为尺度编制的网络计划 21.节点最迟时间: 它表示该节点所有前导工作最迟必须结束的时间,它也限制其后续工作的开始 22.流水节拍: 是指施工过程在一个施工段上的作业持续时间。 二、简答 1.施工组织设计根据其作用和编制对象不同,可分为哪几类? 施工组织总设计,以一个建筑项目或建筑群为编制对象; 单位工程施工组织设计,以单位工程为编制对象; 分部工程施工组织设计,以分部分项工程为编制对象。 2.流水施工的技术经济效果 (1)施工工期比较理想。 (2)有利于提高劳动生产率。 (3)有利于施工现场的科学管理。 (4)有利于提高工程质量。 (5)能有效地降低工程成本。 3.施工段分段原则 1)各个施工段所消耗的劳动量应大致相等,其相差幅度不宜超过10%~15%; 2)为了充分发挥工人、主导机械的效率,每个施工段要有足够的工作面,使其所容纳的劳动力人数或机械台数,能满足合理劳动组织的要求; 3)为了保证施工项目的结构整体完整性,施工段的分界线应尽可能与结构的自然界线(如沉降缝、伸缩缝等)相一致;如果必须将分界线设在墙体中间时,应将其设在对结构整体性影响少的门窗洞口等部位,以减少留槎,便于修复; 4)对多层或高层建筑物,既要划分施工段又要划分施工层,施工段的数目,要满足合理流水施工组织的要求,既m≥n,以保证相应的专业工作队在施工段与施工层之间,组织有节奏、连续、均衡地流水施工。 4.单位工程开工前需做哪些施工准备? 调查研究与收集资料;组织与技术资料的准备;施工现场的准备;物资及劳动力的准备;施工期间的经常性准备工作;冬雨季施工准备。 5.编制施工组织设计的原则? 认真执行基本建设程序;做好施工项目排队,保证重点,统筹安排;遵循建筑施工工艺和技术规律,坚持合理的施工程序和施工顺序;采用流水施工方法和网络计划技术组织施工;落实季节性施工项目,保证全年生产的连续性和均衡性;贯彻工厂预制和现场预制相结合的方针,提高建筑产品工业化程序;充分利用现有机械设备,提高机械化程度;尽量采用国内外先进的施工技术和科学管理方法;尽量减少暂设工程,合理地储备物资,减少物资的运输量,科学地布置施工平面图。 6. 组织流水施工的条件是什么? 1)工程项目必须分解为若干个施工对象(划分施工段); 2)每个施工对象分解为若干个施工过程,且不同施工对象的施工过程相同; 3)在所有施工对象上,不同施工过程由不同专业施工队(组)完成,即专业化分工; 4)主要施工过程必须连续、均衡的施工; 5)不同施工过程尽可能组织平行搭接施工。 7.影响流水节拍大小的因素 1)项目施工时所采取的施工方案; 2)在工作面允许的情况下,投入的人力或机械多少; 3)工作班次; 4)必须满足均衡性的要求; 5)在数值上取半个班的整数倍 8. 成倍节拍流水施工的特点? (1)同一施工过程在各施工段上的流水节拍彼此相等,不同的施工过程在同一施工段上的流水节拍之间存在一个最大公约数。 (2)各专业工作队之间的流水步距彼此相等,且等于流水节拍的最大公约数; (3)各专业工作队都能够保证连续施工,施工段没有间歇时间; (4)专业工作队数目大于施工过程数。 9. 费用优化的方法 费用优化的基本方法就是从组成网络计划的各项工作的持续时间与费用的关系中,找出能使计划工期缩短而又能使得直接费用增加最少的工作,不断地缩短其持续时间,然后考虑间接费用随着工期缩短而减少的影响,把在不同工期下的直接费用和间接费用分别叠加,即可求得工程成本最低时的相应最优工期和工期固定时相应的最低工程成本。 10.费用优化的具体步骤: (1)根据各项工作的正常持续时间绘制网络图,计算时间参数,确定关键线路; (2)确定各项工作正常持续时间下相应的直接费用 ; (3)确定各项工作极限持续时间及相应费用; (4)计算各项工作的直接费用率; (5)在网络计划中找出直接费用率最低的一项关键工作或一组关键工作,作为缩短持续时间的对象; 11.单位施工组织设计的内容? 1)工程概况及施工条件; 2)施工准备工作计划和资源需要量计划 3)施工方案; 4)施工进度计划 5)单位施工平面图; 6)技术措施、保证质量、安全、降低成本措施。 7)主要技术经济指标。 12.施工平面图设计原则 (1)在可能的情况下,尽量少占施工用地 。 (2)尽量减少临时设施 (3)最大限度缩短场内运输距离 (4)要符合劳动保护、及安全、消防要求 (5)要有利于生产、生活和施工管理 13. 施工组织总设计的编制依据 (1)设计文件及有关资料 (2)计划文件及有关合同 (3)工程勘察和技术经济资料 (4)现行规范、规程和有关技术规定 (5)其他资料 14. 横道计划的优缺点 优点: 1)绘图较简便.表达形象直观、明了,便于统计资源需要量 2)流水作业排列整齐有序、表达清楚。 3)结合时间坐标,各项工作的起止时间、作业延续时间、工作进度、总工期都能一目了然。 缺点: 1)不能反映出各项工作之间错综复杂、相互联系、相互制约的生产和协作关系。 2)不能明确指出哪些工作是关键的,哪些工作不是关键的.换言之就是不能明确反映关键线路,看不出可以灵活机动使用的时间,因而也就抓不住工作的重点,看不到潜力所在。无法进行员合理的组织安排相指挥生产、不知道如何去缩短工期.降低成本及调整劳动力。 3)不能应用微机计算各种时间参数.更不能对计划进行科学地调整与优化。 15.网络计划的优缺点 网络计划与横道计划相比具有以下优缺点。 优点: 1)能全面而明确地反映出各项工作之间的相互依赖、相互制约的关系。 2)网络图通过时间参数的计算.能确定各项工作的开始时间和结束时间、并能找出对全局性有影响的关键工作和关键线路,便于在施工中集中力量抓住主要矛盾,确保竣工工期.避免盲目施工。 3)能利用计算得出的某些工作的机动时间,更好地利用和调配人力、物力、达到降低成本的目的。 4)可以利用微机对复杂的网络计划进行调整与优化,实现计划管理的科学化。 5)在计划实施过程中能进行有效的控制和调整,保证以最小的消耗取得最大的经济效果。 缺点: 1)流水作业不能清楚地在网络计划上反映出来。 2)绘图较麻烦,表达不很直观。 3)不易看懂,不易显示资源平衡情况等。 三、填空题 1.施工展开的基本方式:依次施工、平行施工、搭接施工、流水施工 2.流水施工表达方式:流水施工主要有横道图和网络图两种表达方式 3.流水参数按其性质的不同可分为工艺参数、空间参数和时间参数三类。 4.空间参数主要有:工作面、施工段和施工层等三种 5.确定流水步距的方法:图上分析法、分析计算法和潘特考夫斯基法等 6网络计划的工期有计算工期、计划工期和要求工期,三者关系Tc≤Tp≤Tr 。 7.绘制时标网络计划图一般有两种方法:直接绘制法、间接绘制法。 8.时标网络图的应用(1)实际进度线—前锋线;(2)S曲线 9.施工总平面图的比例一般为1:2000或1: 1000。 四、绘图题 1.单代号绘图 2.双代号绘图 3.双代号时标网络图的绘制 五、计算 1.等节拍、成倍节拍、无节奏流水,工期计算和横道图绘制 2.双代号 6个参数,工期计算 3.时标网络图的参数计算 工期优化 4.工期优化
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
