某玩具小车装配线是一混合流水线,主要生产A和B两种类型的玩具车,这两类玩具小车的装配步骤及其定额时间分别如表3-1和表3-2所示,现计划A型小车每天生产100辆,B型小车每天生产400辆,每天的生产时间为420分钟。求使工作站数量最少的生产线平衡方式。

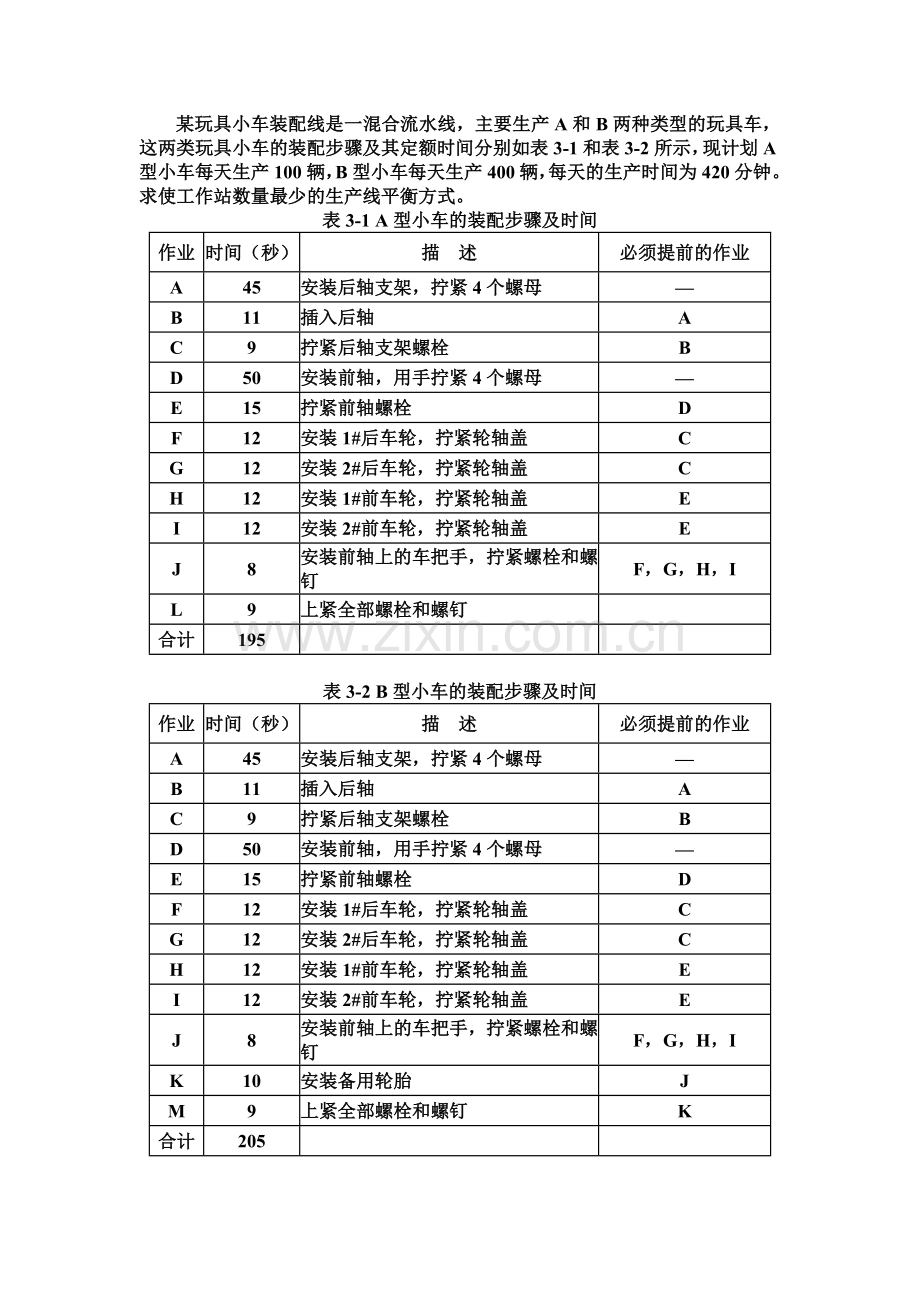

表3-1 A型小车的装配步骤及时间
作业
时间(秒)
描 述
必须提前的作业
A
45
安装后轴支架,拧紧4个螺母
—
B
11
插入后轴
A
C
9
拧紧后轴支架螺栓
B
D
50
安装前轴,用手拧紧4个螺母
—
E
15
拧紧前轴螺栓
D
F
12
安装1#后车轮,拧紧轮轴盖
C
G
12
安装2#后车轮,拧紧轮轴盖
C
H
12
安装1#前车轮,拧紧轮轴盖
E
I
12
安装2#前车轮,拧紧轮轴盖
E
J
8
安装前轴上的车把手,拧紧螺栓和螺钉
F,G,H,I
L
9
上紧全部螺栓和螺钉
合计
195
表3-2 B型小车的装配步骤及时间
作业
时间(秒)
描 述
必须提前的作业
A
45
安装后轴支架,拧紧4个螺母
—
B
11
插入后轴
A
C
9
拧紧后轴支架螺栓
B
D
50
安装前轴,用手拧紧4个螺母
—
E
15
拧紧前轴螺栓
D
F
12
安装1#后车轮,拧紧轮轴盖
C
G
12
安装2#后车轮,拧紧轮轴盖
C
H
12
安装1#前车轮,拧紧轮轴盖
E
I
12
安装2#前车轮,拧紧轮轴盖
E
J
8
安装前轴上的车把手,拧紧螺栓和螺钉
F,G,H,I
K
10
安装备用轮胎
J
M
9
上紧全部螺栓和螺钉
K
合计
205
A
B
D
E
I
C
F
G
H
J
L
45
50
12
12
12
12
11
9
15
8
9

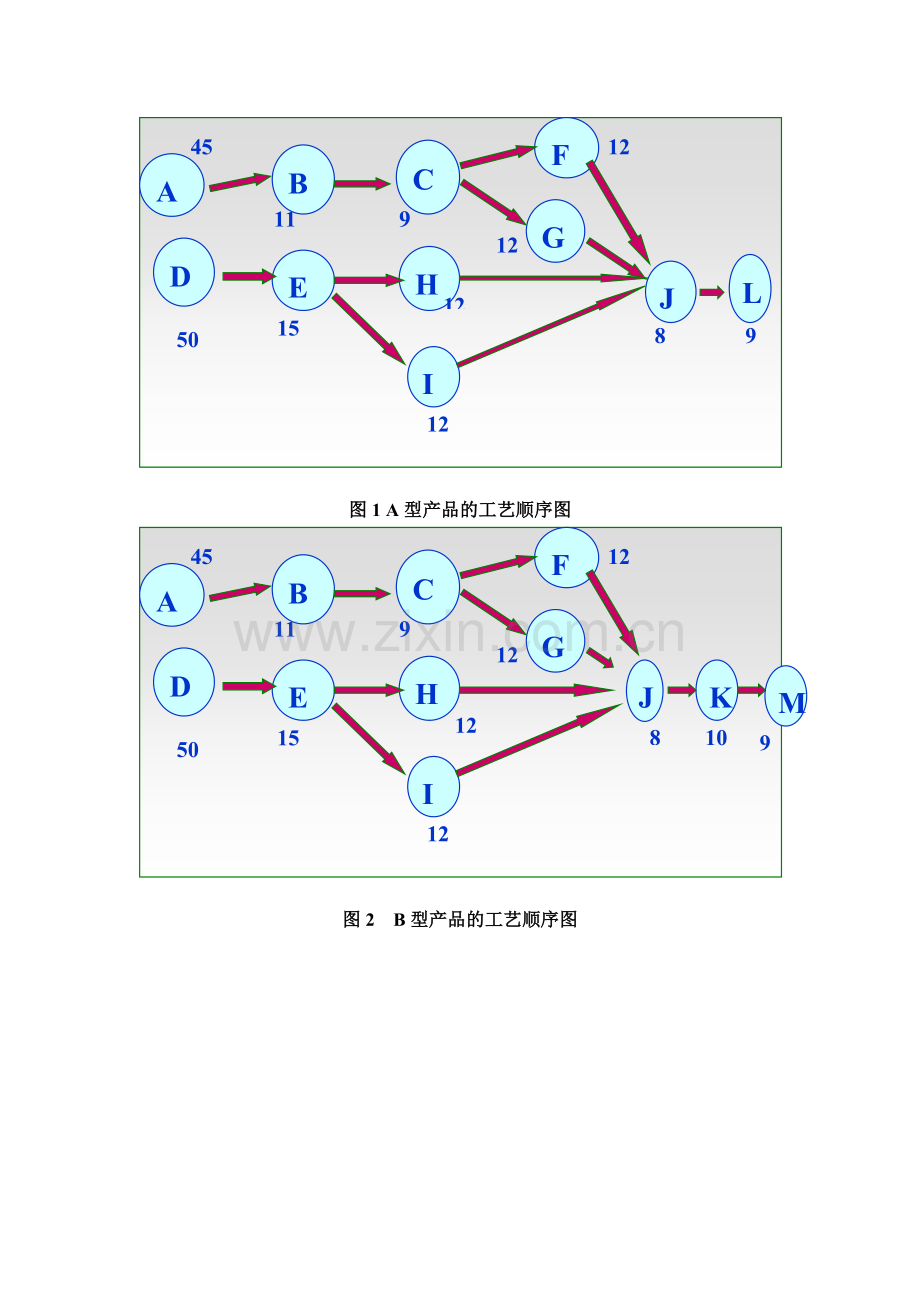

图1 A型产品的工艺顺序图
M
A
B
D
E
I
C
F
G
H
J
K
45
50
12
12
12
12
11
9
15
8
10
9
图2 B型产品的工艺顺序图
M
A
B
D
E
I
C
F
G
H
J
K
45
50
12
12
12
12
11
9
15
8
10
9
L
9
图2 综合工艺顺序图
生产节拍:C=420*60/100=252s
以1天为时间周期,进行指派,则各个作业元素的作业时间为:
所属产品
作业
时间(秒)
描 述
必须提前的作业
共同作业
A
225
安装后轴支架,拧紧4个螺母
—
共同作业
B
55
插入后轴
A
共同作业
C
45
拧紧后轴支架螺栓
B
共同作业
D
250
安装前轴,用手拧紧4个螺母
—
共同作业
E
75
拧紧前轴螺栓
D
共同作业
F
60
安装1#后车轮,拧紧轮轴盖
C
共同作业
G
60
安装2#后车轮,拧紧轮轴盖
C
共同作业
H
60
安装1#前车轮,拧紧轮轴盖
E
共同作业
I
60
安装2#前车轮,拧紧轮轴盖
E
共同作业
J
40
安装前轴上的车把手,拧紧螺栓和螺钉
F,G,H,I
A产品
L
9
上紧全部螺栓和螺钉
J
B产品
K
40
安装备用轮胎
J
B产品
M
36
上紧全部螺栓和螺钉
K
合计
1115
最小工作站数:1115/252=4.42=5
平衡规则1:后续作业数量最多者优先排列
工作站
作业
作业时间(s)
剩余时间
(s)
可安排的
紧后作业
紧后作业最多的作业
时间最长的作业
1
A
225
7空闲
无
2
D
250
2空闲
无
3
B
55
197
C、E
C、E
E
E
75
122
C、H、I
C
F、G、H、I
C
45
77
F、G、H、I
F、G、H、I
F
60
17空闲
无
4
G
60
192
H、I
H、I
H
60
132
I
I
60
72
J
J
40
32
L
9
23
5
K
40
212
M
M
36
176
工作地
工作地作业元素
工作地作业时间
工作地负荷率(%)
1
2
3
4
5
A
D
B,E,C,F
G,H,I,J,L
K,M
225
250
205
229
76
89.29
99.21
81.35
90.87
30.16
