劲嘉·黔灵铭楼工程
施
工
周
报
第 1 期
(2012年2月25日——2012年 3月 1日)
施工单位:浙江省东阳市第三建筑工程有限公司
项目经理:
日 期: 年 月 日

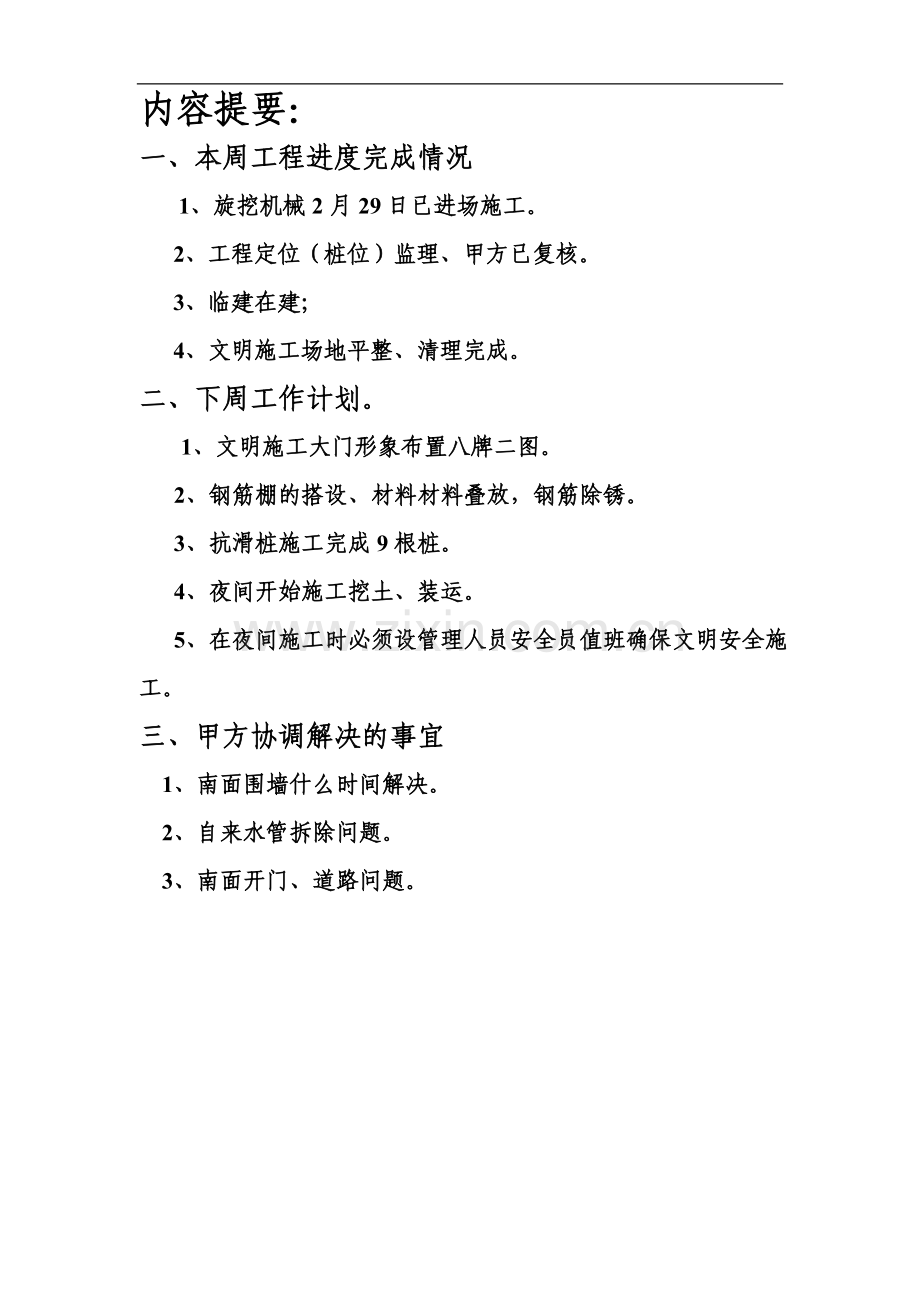

内容提要:
一、本周工程进度完成情况
1、旋挖机械2月29日已进场施工。
2、工程定位(桩位)监理、甲方已复核。
3、临建在建;
4、文明施工场地平整、清理完成。
二、下周工作计划。
1、文明施工大门形象布置八牌二图。
2、钢筋棚的搭设、材料材料叠放,钢筋除锈。
3、抗滑桩施工完成9根桩。
4、夜间开始施工挖土、装运。
5、在夜间施工时必须设管理人员安全员值班确保文明安全施工。
三、甲方协调解决的事宜
1、南面围墙什么时间解决。
2、自来水管拆除问题。
3、南面开门、道路问题。
工程施工周报
工程名称: 编号:001
上周
已完
成进
度情
况及
进度
偏差
原因
一、 进度影响因数:
1、±0.000以下图纸欠缺(没有建施与部分结构图);
2、工程测量定位;
上周工程的质量问题及安全情况
一、 2#塔吊基础加固方案需及时签署,以便基础按时开挖。
本周施工计划及质量进度保证措施
一、 本周施工计划:
1、基坑土方开挖;
2、边坡支护及修土;
3、基坑砖胎模砌筑;
二、质量、进度保证措施:
1、专人负责工程施工的作业质量;
2、针对本工程施工特点,具体落实各工种的技术交底工作;
3、做好施工场地的排水工作和土方运输行走路线的平整,加强落实各项施工步骤,提高施工效率。
需协调事宜
请业主、监理尽快解决我方A4区块测量定位及图纸问题,以便我方能安排土方开挖工作
A标第二项目部(签章)
日期
12年2月2日(周五)~12年2月9日(周五)
注:本表报业主、监理各一份。
劲嘉·黔灵铭楼项目部
2012年2月1日
周 进 度 表
工程名称: 劲嘉·黔灵铭楼工程
序
号
分项 星 天 日
工程名称 期 数
14
15
16
17
18
19
20
1
2
3
4
5
6
7
五
六
日
一
二
三
四
1—13轴基础钢筋绑扎
1—13轴基础模板支模
1—13轴基础砼浇捣
14—39±0.00以下大搭设支模架
塔吊基础钢筋绑扎
塔吊基础砼浇捣
1、砖块、砂、水泥、钢筋已落实
2、泥工劳动力30人、木工48人、钢筋工39人已落实,按工期不够进行增加
3、按±0.00以下周工期安排
编 制:
劲嘉·黔灵铭楼项目部
