收藏 分销(赏)

高喷防渗墙施工方案.doc

上传人:胜**** 文档编号:696511 上传时间:2024-02-04 格式:DOC 页数:12 大小:293KB
下载 相关 举报
高喷防渗墙施工方案.doc_第1页
第1页 / 共12页
高喷防渗墙施工方案.doc_第2页
第2页 / 共12页
高喷防渗墙施工方案.doc_第3页
第3页 / 共12页
高喷防渗墙施工方案.doc_第4页
第4页 / 共12页
高喷防渗墙施工方案.doc_第5页
第5页 / 共12页
点击查看更多>>
资源描述

1、怀宁县2008年重点小型水库除险加固工程施工标段(官山水库)合同编号:AQHNSK-SG-2008-01高喷灌浆施工方案滁州市宏源建设有限责任公司2008年11月7日5.2.2 高压摆喷防渗墙本工程高压摆喷防渗墙沿桩号0+0000+090间坝轴线布置,墙顶高程112.0m,墙底按深入基岩1.0m控制,孔距1.0m、1.25m、1.5m试验确定,单排。5.2.2.1一般要求1、高压喷射注浆的施工场地应平整、稳固,凡遇有低洼、表土松散紧临边坡的区域,应采用回填、夯实、加固和边坡坡脚保护措施。2、在喷射灌浆施工前,应按施工图规定的喷射灌浆方法进行施工机械设备试运行。3、施工场地布置应进行全面规划,开

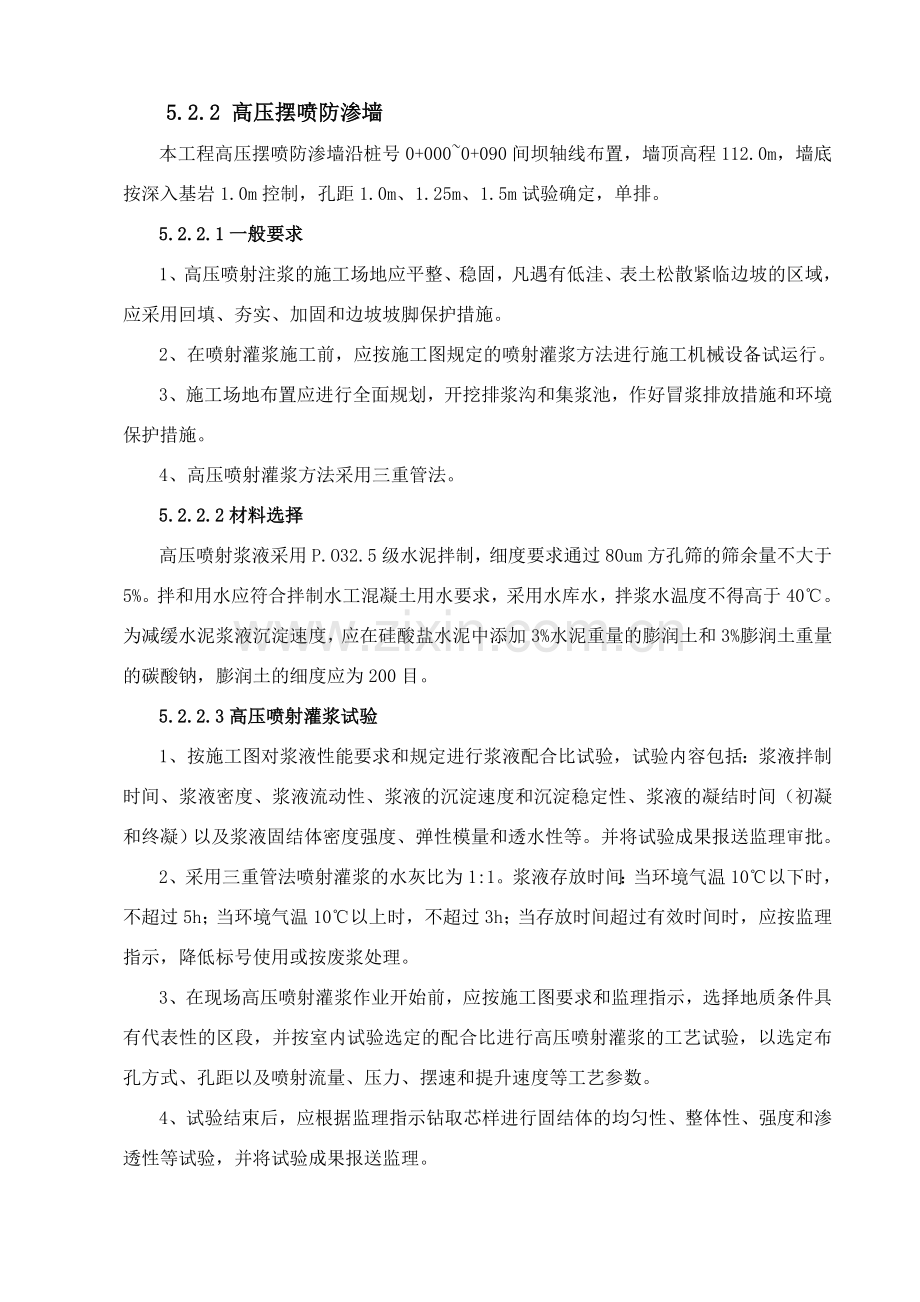

2、挖排浆沟和集浆池,作好冒浆排放措施和环境保护措施。4、高压喷射灌浆方法采用三重管法。5.2.2.2材料选择高压喷射浆液采用P.O32.5级水泥拌制,细度要求通过80um方孔筛的筛余量不大于5%。拌和用水应符合拌制水工混凝土用水要求,采用水库水,拌浆水温度不得高于40。为减缓水泥浆液沉淀速度,应在硅酸盐水泥中添加3%水泥重量的膨润土和3%膨润土重量的碳酸钠,膨润土的细度应为200目。5.2.2.3高压喷射灌浆试验1、按施工图对浆液性能要求和规定进行浆液配合比试验,试验内容包括:浆液拌制时间、浆液密度、浆液流动性、浆液的沉淀速度和沉淀稳定性、浆液的凝结时间(初凝和终凝)以及浆液固结体密度强度、弹性

3、模量和透水性等。并将试验成果报送监理审批。2、采用三重管法喷射灌浆的水灰比为1:1。浆液存放时间:当环境气温10以下时,不超过5h;当环境气温10以上时,不超过3h;当存放时间超过有效时间时,应按监理指示,降低标号使用或按废浆处理。3、在现场高压喷射灌浆作业开始前,应按施工图要求和监理指示,选择地质条件具有代表性的区段,并按室内试验选定的配合比进行高压喷射灌浆的工艺试验,以选定布孔方式、孔距以及喷射流量、压力、摆速和提升速度等工艺参数。4、试验结束后,应根据监理指示钻取芯样进行固结体的均匀性、整体性、强度和渗透性等试验,并将试验成果报送监理。高压摆喷灌浆施工参数表编号项目名称参数备注1高压水压

4、力3540MPa泵压2高压水流量7075L/min3压缩空气压力0.50.7MPa4压缩空气流量80m3/h5水泥浆压力0.71MPa泵压6水泥浆流量6080L/minP.O42.5级水泥7进浆密度1.51.6kg/L1:10.8:18回浆密度1.3kg/L9提升速度1012cm/min10摆动速度810次/min单程一次11摆喷角度3012搭接角度14013孔深深入基岩1.0m5.2.2.4施工工艺流程定孔造孔下喷射管制浆冒浆浆液检测高压水、压缩气喷射旋摆提升 成墙回灌清洗机具下一孔位高喷防渗墙施工工艺流程图5.2.2.4高喷防渗墙施工施工程序分为定孔、钻孔、下喷射管、喷射提升和成墙等。本工

5、程拟采用气、水、浆液三重管法施工。1、测量定孔摆喷孔轴线根据设计要求放样,摆喷墙的端点留置坐标参数,突出的转折点留置特别编号并于现场留置特别标志。摆喷孔位用精钢尺施放,孔位在轴线上和垂直方面偏差不超过5cm。2、造孔造孔是摆喷灌浆的先导工序,钻孔深度与孔斜的控制是保证摆喷墙有效搭接的关键。造孔选用XY -2型回转钻机,分两序进行,泥浆钻进。将钻机移至孔位,使钻具中心对准孔位,开钻前用金属水平尺两个垂直方面正反测量校准,确保机台水平。钻孔深度要求入基岩不小于1.0m,这样要求基岩岩心采取率达60 %,即岩心长度达60cm,否则,适当增加孔深。钻进时要严格控制孔斜,一般要求孔斜率小于1%,每钻进3

6、5m,用测斜仪量测一次,发现孔斜超过规定时应随时纠正。钻进过程要记录完整,终孔要经价格值班技术员及监理工程师签字认可,不得擅自终孔。3、下注浆管造孔完成后,移动高喷台车就位,安装好喷射管和旋提摆,对中找平,将喷管下入孔中,检测孔斜,根据孔斜情况,喷管可稍作调整,若孔底沉渣较多,采取喷射结合利用旋提摆装置配合扫孔,直至喷管完全到达孔底,否则,将喷管拔出移至下孔,由造孔组重新造孔。为防止喷嘴堵塞,可采用边低压送水、气、浆,边下管的方法,或临时加防护措施,如包扎塑料布或胶布等。4、喷射提升喷管下到预计深度后,启动喷射系统,按气、水、浆液的顺序将其送到孔底,开始时,只摆喷不提升,静喷13分钟,待孔的回

7、浆密度达到1.3g/cm3以上后,按预定的提升、旋转、摆动速度自下而上边喷射、边摆动、边提升,到设计墙顶高程后静喷数分钟后即可停喷提管。喷灌提升时应均匀连续不断,中途如排除故障或拆管,动作要快且重新开喷之前要将喷管向孔内插入30cm,以确保墙体搭接。喷射时按试喷结果严格控制施工技术参数,同时要经常观测孔口回浆量(控制在20 %以内)和回浆密度不小于1.3g/cm3,如不符合要求则应及时调整提升速度、浆量、浆液浓度等。喷射注浆开始后,值班技术人员必须时刻注意检查注浆的流量、气量、压力以及摆、提升速度等参数是否符合设计要求,并且随时做好记录。5、清洗当喷射到设计高程后,喷射完毕,应及时将各管路冲洗

8、干净,不得留有残渣,以防堵塞。通常是提浆液换成水进行连续冲洗,直到管路中出现清水为止。一次下沉的摆喷管可以不必拆卸,直接在喷浆的管路中用泵送清水。6、灌浆孔回填当喷射结束后,随即在喷射孔内进行静压充填注浆,直至孔口液面不再下沉为止。对于收缩严重的高喷孔进行多次回填,直至填满为止。7、钻机移位将钻机移动到下孔位,准备下一孔的注浆。5.2.2.4施工质量控制1、严格按照施工图纸规定的桩位进行放样定位,其中心允许误差不得大于5cm。2、钻机或喷射机组就位后,应保证立轴或转盘与孔位中心对正,成孔偏斜率应不大于1.5%。3、钻机成孔时,应将钻孔钻至施工图规定的深度后再插入喷管到预定深度,经监理工程师检验

9、合格,方可进行高压喷射注浆。4、高压喷射灌浆应自下而上进行,灌浆过程中应达到:高压灌浆设备的额定压力和注浆量应符合施工图要求,并确保管路系统的畅通和密封。风、水、浆均应连续输送,水泥浆液的高压喷射作业不得停喷或中断。5、三重管机具试运转时的高压水泵泵压保持202MPa,空压机风压保持0.7MPa,泥浆泵泵压保持2MPa,同轴喷射。6、水泥浆液应进行严格的过滤,防止喷嘴在喷射作业时堵塞。经常测试水泥浆液的进浆和回浆比重,当比重误差值超过0.1g/cm3 时,立即停止喷射提升,调至正常范围后继续喷射。7、喷射作业分两序施工,首先喷射一序孔,然后喷射二序孔。相邻孔的作业间隔不小于24小时。8、因故停

10、喷后重新恢复施工前,应将喷头下放30cm,采取重叠搭接喷射处理后方可继续向上提升及喷射灌浆,并应记录中断时间和深度。停机超过3h时,应对泵体输浆管路进行清洗后方可继续施工。9、施工过程中,应经常检查泥浆(水)泵的压力、浆液流量、空压机的风压和风量、钻机转速、提升速度及耗浆量。应根据监理工程师指示采集冒浆试样,每种主要地层应取冒浆试件不少于6组。5.2.2.5异常情况处理措施1、回浆量极少或不回浆。施工时,出现多处渗漏严重地段,这些地段卵石层非常松散,部分为管涌区,摆喷灌浆时回浆量很少或者不回浆。出现这种情况时,一般采取静喷方法,同时针对不同情况分别采取措施。对不回浆地段,多采取在浆液中掺加适量

11、的速凝剂(水玻璃),同时增大浆液浓度;对回浆量很少的地段,则采用增大注浆量以及增大浆液浓度等措施,待回浆正常后再继续正常提升。2、回浆量过大。出现这种现象的原因或者是砂卵石太密实,或者是卵石颗粒太大,使有效喷射范围与注浆量不适应,注浆量大大超过摆喷固结所需的浆量所致。一般采取提高喷射压力、适当减小喷嘴孔径以及加快提升和旋转速度等措施来减少回浆量,确保摆喷墙连续完整。3、发生串浆。先充填被串孔,灌浆孔高喷灌浆结束后,再进行被串孔的扫孔灌浆或继续钻进。4、凡经特殊处理的渗漏段,待孔口返浆后均应将喷射管下至原不返浆的最下位置,再进行正常喷射(复灌),确保防渗墙墙体质量。5.2.2.5防渗墙质量检验1

12、、高压喷射注浆作业前应进行以下项目的质量检验:桩位的现场放样成果;材料试验成果;浆液配合比试验成果;钻孔偏斜率。2、高压喷射注浆作业过程中应进行以下项目的质量检验:喷射插管的插入深度;现场高压喷射灌浆试验成果;高压喷射作业的工艺检验;冒浆试件的试验成果。3、高压喷射灌浆施工结束后应进行以下项目的质量检验:高压喷射灌浆桩(孔)平面位置;高压喷射灌浆防渗墙墙体垂直度、连续性、均匀性和搭接程度;高压喷射灌浆固结体的强度、透水性以及溶蚀和耐久性能,其质量检验应按施工图要求选用开挖检查、钻芯取样、动测桩法、标准贯入试验、荷载试验和压水试验等方法。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!

13、毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来

14、表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框

15、架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,

16、更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
