1、悬挑式外墙脚手架施工方案一、工程概况简介本工程位于长江路与代庄路交叉口,地下一层,地上二十八层,地面以上为住宅,建筑面积19776.63,建筑物总高75.90米,结构形式为钢筋混凝土剪力墙结构,设计使用年限为50年,抗震设防烈度为7度,本工程建筑防火分类为一类,建筑耐火等级地上为一级,地下为一级。0.00以下施工周期较长,不能及时回填土,而主体结构工程又必须立即进行,否则将影响工期。根据其工程特点,将采用悬挑式外墙脚手架(每层悬挑高度不超过20米)。二、材料要求1脚手架全部采用4851钢管,壁厚33.5,无严重绣 蚀、弯曲、压扁或裂纹的钢管。用于立杆、大横杆和斜杆的钢管长度以46.5m为宜。一

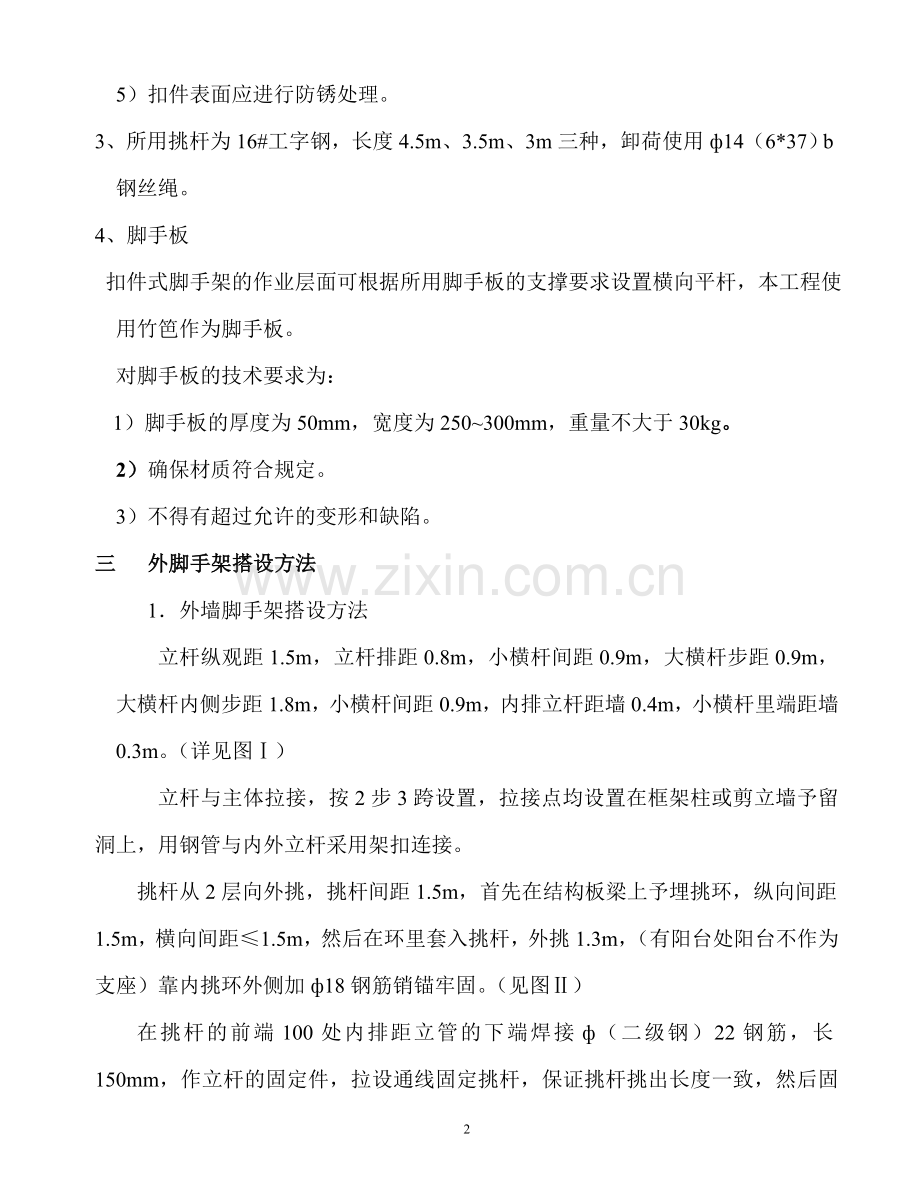

2、般重量在25以内,适合人工操作。用于小横杆钢管长度以1.52.3m为宜,以适应脚手架的宽度要求。作为脚手架使用的杆件钢管必须进行防锈处理.即对购进的钢管先行除锈,然后涂防锈漆一道和面漆二道。2钢管连接用的扣件必须是合格的玛钢扣件,应有出厂合格证明,符合建设部1985年颁布的钢管脚手架扣件标准(JGJZZ85)的要求,发现有脆裂、变形,滑丝的禁止使用。扣件及其附件(T型螺栓、螺母、垫圈)的技术要求如下: 1)铸铁不得有裂纹、气孔;不宜有疏松、砂眼或其他影响使用性能的铸造缺陷;并应将影响外观质量的粘砂、浇冒口残余、披缝、毛刺、氧化皮等清除干净。 2)扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧

3、时接触良好。 3)扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应小于1mm。 4)当扣件夹紧钢管时,开口处的最小距离应小于5mm。 5)扣件表面应进行防锈处理。3、所用挑杆为16#工字钢,长度4.5m、3.5m、3m三种,卸荷使用14(6*37)b钢丝绳。4、脚手板 扣件式脚手架的作业层面可根据所用脚手板的支撑要求设置横向平杆,本工程使用竹笆作为脚手板。 对脚手板的技术要求为: 1)脚手板的厚度为50mm,宽度为250300mm,重量不大于30kg。 2)确保材质符合规定。 3)不得有超过允许的变形和缺陷。三 外脚手架搭设方法 1外墙脚手架搭设方法立杆纵观距1.5m,立杆排距0.8m,小横

4、杆间距0.9m,大横杆步距0.9m,大横杆内侧步距1.8m,小横杆间距0.9m,内排立杆距墙0.4m,小横杆里端距墙0.3m。(详见图)立杆与主体拉接,按2步3跨设置,拉接点均设置在框架柱或剪立墙予留洞上,用钢管与内外立杆采用架扣连接。挑杆从2层向外挑,挑杆间距1.5m,首先在结构板梁上予埋挑环,纵向间距1.5m,横向间距1.5m,然后在环里套入挑杆,外挑1.3m,(有阳台处阳台不作为支座)靠内挑环外侧加18钢筋销锚牢固。(见图)在挑杆的前端100处内排距立管的下端焊接(二级钢)22钢筋,长150mm,作立杆的固定件,拉设通线固定挑杆,保证挑杆挑出长度一致,然后固定立杆。第一排大横杆距离支点为

5、200mm,为了保证架子的安全及稳定,设斜拉钢丝绳卸荷装置,钢丝绳上端固定在结构的墙或梁上的固定预埋件。四、悬挑层段布置 第一段49层、第二段1015层、第三段1621层、第四段2228层,共分四段搭设。五、脚手架构造1、 立杆 纵距La=1.5m,横距Lb为0.9m。脚手架的搭设高度为24m,相邻立杆的接头位置应错开布置在不同的步距内,与相近大横杆的距离不宜大于步距的三分之一。立杆与大横杆必须用直角扣件扣紧(大横杆对立杆起约束作用,对确保立杆承载能力的关系很大),不得隔步设置或遗漏。立杆的垂直偏差应不大于架高的1/300,并同时控制其绝对偏差值不大于40mm。2、大横杆 步距为1.8m。上下

6、横杆的接长位置应错开布置在不同的立杆纵距中,与相近立杆的距离不大于纵距的三分之一。同一排大横杆的水平偏差不大于该片脚手架总长度1/250,且不大于50mm。相邻步架的大横杆应错开布置在立杆的里侧和外侧,以减少立杆偏心受载情况。3、小横杆 贴近立杆布置,搭于大横杆之上并用直角扣紧。在相邻立杆之间根据需要加设1根或2根。在任何情况下,均不得拆除作为基本框架结构杆件的小横杆。4、剪刀撑 剪刀撑联结3根立杆,斜杆与地面夹角为45-60;沿脚手架转角处布设,南北两面架子每隔5-7米设一道,剪刀撑应沿架高连续布置。剪刀撑的斜杆除两端用旋转扣件与脚手架的立杆或大横杆扣紧外。在其中应增加2-4个扣结点。5、连

7、墙拉杆 按二步二跨设置,其间距应不超过3.6m(纵横),且连墙拉杆一般应设置在暗柱靠近连梁具有较高水平力作用的结构部位。连墙构造(简称“连墙体”)对外脚手架的安全至关重要。由于连墙拉杆设置数量不足、构造不符合要求以及被任意拆掉等所造成事故屡有发生,必须引起高度重视并确保其设置符合要求。本工程连墙拉杆的垂直间距和水平间距均不得大于5 m。6、水平斜拉杆 设置在有连墙体的步架平面内,以加强脚手架的横向刚度。六、设计计算 计算参照建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)。 计算的脚手架为悬挑式脚手架,搭设高度为65.7米,立杆采用单立管。 搭设尺寸为:立杆的纵距1.5米,立杆的

8、横距0.8米,立杆的步距1.8米。 采用的钢管类型为483.5,连墙件采用2步2跨,竖向间距3.6米,水平间距3.0米。 施工均布荷载为3kN/m2,同时施工2层,脚手板共铺设8层。 钢材的强度设计值f=205N/mm2,弹性模量E=2.06X105N/mm2惯性矩I=12.19X104mm悬挑水平钢梁采用16号工字钢,其中建筑物外悬挑段长度1.3米,建筑物内锚固段长度1.6米。 悬挑水平钢梁上面采用钢丝绳、下面采用拉杆与建筑物拉结。 最外面支点距离建筑物m,支杆采用钢管mm拉杆。风压按建筑结构荷载规范(GB50009-2001)50年一遇取值。 一)、大横杆的计算:大横杆按照三跨连续梁进行强

9、度和挠度计算,大横杆在小横杆的上面。按照大横杆上面的脚手板和活荷载作为均布荷载计算大横杆的最大弯矩和变形。1、均布荷载值计算 大横杆的自重标准值P1=0.038kN/m 脚手板的荷载标准值P2=0.300.8/30.080kN/m 活荷载标准值Q=30.8/30.800kN/m 静荷载的计算值q1=1.2(0.0380.080)0.142kN/m 活荷载的计算值q2=1.40.8001.120kN/m 大横杆计算荷载组合简图(跨中最大弯矩和跨中最大挠度) 大横杆计算荷载组合简图(支座最大弯矩) 2、强度计算 最大弯矩考虑为三跨连续梁均布荷载作用下的弯矩 跨中最大弯矩计算公式如下: 跨中最大弯矩

10、为:M1=(0.080.142+0.11.120)1.51.50.278kN.m支座最大弯矩计算公式如下: 支座最大弯矩为 M2=-(0.10.142+0.1171.120)1.51.5-0.327kN.m 我们选择支座弯矩和跨中弯矩的最大值进行强度验算:(M1与M2的绝对值对比,以大的为强度验收 )=0.3271000000/508064.370N/mm2 大横杆的计算强度小于205.0N/mm2,满足要求。 3、挠度计算 最大挠度考虑为三跨连续梁均布荷载作用下的挠度计算公式如下: 静荷载标准值q1=p1+p2=0.0380.0800.118kN/m 活荷载标准值q2=0.800kN/m三跨

11、连续梁均布荷载作用下的最大挠度 V=(0.6770.118+0.9900.800)1500.01500.01500.01500.0/(100206000121900.0)1.758mm 大横杆的最大挠度小于1500.0/150和10mm,满足要求。 二)、小横杆的计算: 小横杆按照简支梁进行强度和挠度计算,大横杆在小横杆的上面。 用大横杆支座的最大反力计算值,在最不利荷载布置下计算小横杆的最大弯矩和变形。1、荷载值计算 大横杆的自重标准值 P1=0.0381.50.057kN 脚手板的荷载标准值 P2=0.300.81.5/30.120kN 活荷载标准值 Q=30.81.5/31.200kN

12、荷载的计算值 P=1.20.0571.20.1201.401.2001.892kN小横杆计算简图 2、强度计算 最大弯矩考虑为小横杆自重均布荷载与荷载的计算值最不利分配的弯矩和均布荷载最大弯矩计算公式如下: 集中荷载最大弯矩计算公式如下: M=1.20.0380.80.8/81.8920.8/30.508kN.m =0.5081000000/5080100.000 N/mm2 小横杆的计算强度小于205.0N/mm2,满足要求。 3、挠度计算 最大挠度考虑为小横杆自重均布荷载与荷载的计算值最不利分配的挠度和均布荷载最大挠度计算公式如下: 集中荷载最大挠度计算公式如下: 小横杆自重均布荷载引起的

13、最大挠度 V1=50.038800.0800.0800.0800.0/(384206000121900)0.008mm集中荷载标准值P=0.0570.1201.2001.377 kN集中荷载标准值最不利分配引起的最大挠度 V2=1377.00800.0(3800.0800.04800.0800.0/9)/(72206000121900)0.997mm最大挠度和 V=V1+V2=1.005mm 小横杆的最大挠度小于800.0/150和10mm,满足要求。 三)、扣件抗滑力的计算:纵向或横向水平杆与立杆连接时,扣件的抗滑承载力按照下式计算(规范5.2.5): R Rc 其中 Rc 扣件抗滑承载力设

14、计值,单扣件取8.0kN,双单扣件取12.0kN; R 纵向或横向水平杆传给立杆的竖向作用力设计值; 荷载值计算: 横杆的自重标准值 P1=0.0380.80.030kN 脚手板的荷载标准值 P2=0.301.50.8/20.180kN 活荷载标准值 Q=31.50.8/21.800kN 荷载的计算值 R=1.20.030+1.20.180+1.41.8002.772RC8.0kN单扣件抗滑承载力的设计满足要求。 当直角扣件的拧紧力矩达40-65N.m时,试验表明:单扣件在12kN的荷载下会滑动,其抗滑承载力可取8.0kN;双扣件在20kN的荷载下会滑动,其抗滑承载力可取12.0kN。 四)、

15、脚手架荷载标准值:作用于脚手架的荷载包括静荷载、活荷载和风荷载。静荷载标准值包括以下内容: (1)每米立杆承受的结构自重标准值(kN/m):查施工手册P194页,标准值取; NG1 =0.106965.77.023 kN(2)脚手板的自重标准值(kN/m2);采用,标准值为0.30 NG2 =0.308(1.50.45)/22.250 kN(3)栏杆与挡脚手板自重标准值(kN/m);采用脚手板挡板,标准值为0.11 NG3 =0.111.58/20.660 kN (4)吊挂的安全设施荷载,包括安全网(kN/m2); 标准值为: NG4 =0.0051.565.70.493 kN经计算得到,静荷

16、载标准值 NG = NG1+NG2+NG3+NG4 = 7.0232.2500.6600.49310.426kN。 活荷载为施工荷载标准值产生的轴向力总和,内、外立杆按一纵距内施工荷载总和的1/2取值。 经计算得:活荷载标准值 NQ =321.50.8/23.600 kN风荷载标准值应按照以下公式计算 其中 W0 基本风压(kN/m2),按照建筑结构荷载规范(GB50009-2001)的规定采用:W0 =0.5 Uz 风荷载高度变化系数,按照建筑结构荷载规范(GB50009-2001)的规定采用:Uz =1.11 Us 风荷载体型系数:Us =1.200 经计算得:风荷载标准值Wk =0.70

17、.51.111.2000.466 kN/m2。 (注意:若不能同时满足三个条件:1、基本风压不大于0.35KN/m2,2、仅有栏杆和挡脚板,3、不是敞开式脚手架,则不用计算“立杆的轴向压力设计值”) 考虑风荷载时,立杆的轴向压力设计值计算公式 N = 1.2NG + 0.851.4NQ = 1.210.4260.851.43.60016.795KN 其中 NG1脚手架结构自重标准值产生的轴向力; NG2构配件自重标准值产生的轴向力; NQ施工荷载标准值产生的轴向力总和,内、外立杆可按一纵距(跨)内施工荷载总和的1/2取值。不考虑风荷载时,立杆的轴向压力设计值计算公式 N = 1.2NG + 1

18、.4NQ =1.210.4261.43.60017.551 KN 风荷载设计值产生的立杆段弯矩 MW计算公式 MW = 0.851.4Wklah2/10 =0.851.40.4661.51.81.8/100.270 kN/m2 其中 Wk 风荷载基本风压值(kN/m2); la 立杆的纵距 (m); h 立杆的步距 (m)。 五)、立杆的稳定性计算: 1、不考虑风荷载时,立杆的稳定性计算公式 其中 N 计算立杆段的轴心力设计值,N=17551.00N; 轴心受压构件的稳定系数,根据长细比=197查表取值:0.186; 长细比,=l0/i =3119.000/15.8197 l0 计算长度 (m

19、),由公式 l0 = kuh 确定,l0= kuh =1.1551.51.83.119m3119.000mm; i 立杆的截面回转半径,i=15.8; k 计算长度附加系数,取1.155; u 计算长度系数,查表确定,u=1.50; A 立杆净截面面积,A=489mm2 f 钢管立杆抗压强度设计值,f = 205.00N/mm2; 立杆的稳定性计算: 17551.00/(0.186489)173.673 f不考虑风荷载时,立杆的稳定性符合要求。2、考虑风荷载时,立杆的稳定性计算公式: 其中 N 计算立杆段的轴心力设计值,N=16795.000N; 轴心受压构件的稳定系数,根据长细比=197,查

20、表取值:0.186; 长细比,=l0/i =3119.000/15.8197 l0 计算长度 (m),由公式 l0 = kuh 确定,l0= kuh =1.1551.51.83.119m3119.000mm; i 立杆的截面回转半径,i=15.8 mm; k 计算长度附加系数,取1.155; u 计算长度系数,查表确定,u=1.50; A 立杆净截面面积,A=489 mm2; W 立杆净截面模量(抵抗矩),W=5080mm3 Mw 计算立杆段由风荷载设计值产生的弯矩,Mw=270.000 N.m; f 钢管立杆抗压强度设计值,f = 205.00N/mm2;立杆的稳定性计算:16795.000

21、/(0.186489)+270000.000/5080202.1300Nl,连墙件稳定性满足要求。 连墙件采用普通螺栓连接,普通螺栓计算参见施工计算手册钢结构部分。连墙件普通螺栓连接示意图 七)、悬挑梁的受力计算: 悬挑脚手架的水平钢梁按照带悬臂的连续梁计算。 悬臂部分脚手架荷载N的作用,里端B为与楼板的锚固点,A为墙支点。 脚手架横距为800mm,内侧脚手架距离墙体450mm,支拉斜杆的支点距离墙体 = 1200mm, 水平支撑梁的截面惯性矩I = 1130cm4,截面抵抗矩W = 141cm3,截面积A =26.163 cm2。 受脚手架集中荷载 P=1.210.426+1.43.600=

22、17.551kN 水平钢梁自重荷载 q=1.226.1630.00017.8510=0.246kN/m悬挑脚手架示意图悬挑脚手架计算简图 经过连续梁的计算得到: 各支座对支撑梁的支撑反力由左至右分别为 R1=23.67kN,R2=12.91kN,R3=-0.81kN 最大弯矩 Mmax=1.18kN.m 抗弯计算强度 f=M/1.05W+N/A=1.181000000/(1.05141000)=8.0N/mm2 水平支撑梁的抗弯计算强度小于205.0N/mm2,满足要求! 八)、悬挑梁的整体稳定性计算: 水平钢梁采用16号工字钢,计算公式如下 其中 b 均匀弯曲的受弯构件整体稳定系数,按照下式

23、计算: 经过计算得到 b=5709.988235/(1200.0160235)=2.59 由于大于0.6,按照钢结构设计规范(GB50017-2003)附录B,其值用应为:0.952 经过计算得: =1.1801000000/(0.952141000)=8.79N/mm2; 水平钢梁的稳定强度8.79f=235,满足要求。 九)、拉杆的受力计算: 水平钢梁的轴力RAH和拉钢绳的轴力RUi按照下面计算 其中RUicosi为钢绳的拉力对水平杆产生的轴压力。 各支点的支撑力 RCi=RUisini 按照以上公式计算得到由左至右各钢绳拉力分别为 RU1=27.340kN 十)、拉杆的强度计算: 拉绳或

24、拉杆的轴力RU我们均取最大值进行计算,为RU=27.340kN 1、拉绳的强度计算: 拉杆采用采用619钢丝绳,钢丝绳的容许拉力按照下式计算: 其中Fg 钢丝绳的容许拉力(kN); Fg 钢丝绳的钢丝破断拉力总和(kN); 钢丝绳之间的荷载不均匀系数,对619、637、661钢丝绳分别取0.85、0.82和0.8; K 钢丝绳使用安全系数,取8.0。 选择拉钢丝绳的破断拉力要大于8.027.340/0.85=257.318kN。 选择619+1钢丝绳,钢丝绳公称抗拉强度1400MPa,直径15.3mm。 2、钢丝拉绳的吊环强度计算: 钢丝拉绳的轴力RU我们均取最大值进行计算作为吊环的拉力N,为

25、 N=RU=27.340kN 钢丝拉绳的吊环强度计算公式为 其中 f 为吊环抗拉强度,取f = 50N/mm2,每个吊环按照两个截面计算; 所需要的钢丝拉绳的吊环最小直径 D=273404/(3.1416502)1/2=18.7mm 十一)、锚固段与楼板连接的计算: 1、水平钢梁与楼板压点如果采用钢筋拉环,拉环强度计算如下: 水平钢梁与楼板压点的拉环受力R=1.180kN 水平钢梁与楼板压点的拉环强度计算公式为 其中f为拉环钢筋抗拉强度,每个拉环按照两个截面计算,按照混凝土结构设计规范10.9.8知:f = 50N/mm2; 所需要的水平钢梁与楼板压点的拉环最小直径 D=4mm 水平钢梁与楼板

26、压点的拉环一定要压在楼板下层钢筋下面,并要保证两侧30cm以上搭接长度。 2、水平钢梁与楼板压点如果采用螺栓,螺栓粘结力锚固强度计算如下: 锚固深度计算公式 其中 N 锚固力,即作用于楼板螺栓的轴向拉力,N = 1.180kN; d 楼板螺栓的直径,d = 16mm; fb 楼板螺栓与混凝土的容许粘接强度,计算中取1.5N/mm2;h 楼板螺栓在混凝土楼板内的锚固深度。经计算得: h 要大于1.1801000/(3.1416161.5)=15.7mm。 3、水平钢梁与楼板压点如果采用螺栓,混凝土局部承压计算如下: 混凝土局部承压的螺栓拉力要满足公式 其中 N 锚固力,即作用于楼板螺栓的轴向拉力

27、,N = 1.180kN; d 楼板螺栓的直径,d = 16mm; b 楼板内的螺栓锚板边长,b=5d=80mm; fcc 混凝土的局部挤压强度设计值,计算中取0.95fc=9.12N/mm2; 经过计算得到公式右边等于56.534kN 楼板混凝土局部承压计算满足要求。六、脚手架搭设根据本工程实际情况,在三层结构施工期间,安装挑出钢梁,作为立杆底座,搭设悬挑双排脚手架,外架每四层用竹笆封底部,下兜平网;立面用密目式绿网全封闭。临街外墙架子外立面全挂竹笆,封闭严密。1、 脚手架搭设顺序如下按脚手架柱距、排距要求放线定位、安装悬挑钢梁-立柱(下端要搭设一致高)-第一步横向水平杆-第一步纵向水平杆-

28、第二步横向水平杆-第二步纵向水平杆-连墙拉杆-第三步横向水平杆2、 开始搭设立柱时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。3、 双排脚手架纵向水平杆靠墙一端至墙装饰面距离不应小于100mm。4、 扣件螺栓拧紧扭力矩不小于40N.m,并不大于65N.m。5、 对接扣件的开口应朝内。6、 各杆件端头伸出扣件盖板边缘的长度不应小于100mm。7、 铺设脚手板的注意事项:1) 应铺满、铺稳、靠墙一侧距墙面距离不应大于150mm。2) 脚手板的端头应采用直径3.2(10#)的镀锌铁丝固定在支撑杆上。3) 在拐角处的脚手板,应与纵向水平杆可靠连接,以防止滑动。七、脚手架搭设质量的

29、检查与验收1) 搭设的技术要求、允许偏差与检验方法见表2。脚手架搭设的技术要求与允许偏差 表2项次项 目技术要求容许偏差(mm)示意图检查方法与工具1地基基础表面坚实平整仅限一、二层施工使用观 察排水不积水垫板不晃动底坐不滑动降沉10 2立杆垂直度最后验收垂直偏差 Hmax=20m Hmax=40m Hmax=60m H/200 H/400 H/600 100用经纬仪或吊线锤和卷尺搭设中检查垂直度偏差的高度(n)不同设计高度H时的允许偏差(mm)80m60m40m20mH=2H=10H=20H=30H=40H=50717345067725501007501003间距步距偏差柱距偏差排距偏差20

30、5020钢卷尺4 纵向平杆 高差一根杆的两端20水平仪和水平尺同跨内、外纵向水平杆高差105双排脚手架横向平杆外伸长偏差外伸500mm50钢卷尺6扣件安装主节点处各扣件距主节点的距离a150mm钢卷尺同步立柱两个相邻对接扣件的高差500mm立柱上的对接扣件距主节点的距离h/3纵向水平杆上的对接扣件距主节点的距离L/37扣件螺栓柠紧扭力矩10-65Nm扭力扳手8剪力撑斜杆与地面的倾角45-60角尺9脚手架外伸长度(mm)对接100a1502a300卷尺搭接a100卷尺注:1、中间档次用插入法2、 杆件编号说明:1-立杆;2-纵向水平杆;3-横向水平杆。3、 扣件连接质量检查扣件紧固质量用扭力扳手

31、检查,抽样按随时机均布原则确定,检查数量与质量判定标准见表3的规定,不合格者必须重新拧紧并达到紧固要求。扣件拧紧质量、抽样数目及判定标准 表3项次 检查项目安装扣件数量(个)抽检数量(n)合格判定数(AO)不合格判定数(RO)1连接立杆与纵(横)向平杆或剪刀撑的扣件;接长立杆、纵向平杆或剪刀撑的扣件51-9091-150151-280281-500501-12001201-3200 5 8 13 20 32 50011235 1 22346 2连接横向平杆与纵向平杆的扣件51-9091-150151-280281-500501-12001201-3200 5 5 13 20 32 50 123

32、57102346811注:本表项次1、2均为一般检查水平。本表项次1的合格质量水平(AQL)为4,项次2的为10。合格判定数(AO)系指允许不合格数。八、脚手架的使用规定脚手架的使用应遵守以下规定:1、 作业层每1m2架面上实用的施工荷载(人员、材料和机具重量)不得超过施工荷载(作业层上人员、器具、材料的重量)的标准值,装修脚手架取2KN/m2;2、 砂浆和容器总重不得大于1.5KN;施工设备单重不得大于1KN,使用人在架上搬运和安装的构件的自重不得大于2KN。3、 在架面上设置的材料应码放整齐稳固,不影响施工操作和人员通行。严禁上架人员在架面上奔跑、退行。4、 作业人员在架上的最大作业高度应

33、以可进行正常操作为度,禁止在架板上垫器物或单块脚手板以增加操作高度。5、 在作业中,禁止随意拆除脚手架的基本构架杆件、整体性杆件、连接紧固件和连墙件。确因操作要求需要临时拆除时,必须经主管人员同意,采取相应弥补措施,并在作业完毕后,及时予以恢复。6、 工人在架上作业中,应注意自我安全保护和他人的安全,避免发生碰撞、闪失和落物。严禁在架上戏闹和坐在栏杆上等不安全处休息。7、 人员上下脚手架必须走设安全防护的出入通(梯)道,严禁攀援脚手架上下。8、 每班工人上架作业时,应先行检查有无影响安全作业的问题存在,在排除和解决后方许开始作业。在作业中发现有不安全的情况和迹象时,应立即停止作业进行检查,解决

34、以后才能恢复正常作业;发现有异常和危险情况时,应立即通知所有在架上人员撤离。9、 在每步架的作业完成之后,必须将架上剩余材料物品移至上(下)步架或室内;每日收工前应清理架面,将架面上的材料物品堆放整齐,垃圾清运出去;在作业期间,应及时清理落入安全网内的材料和物品。在任何情况下,严禁自架上向下抛掷材料物品和倾倒垃圾。九、脚手架的拆除1、 拆除前必须完成以下准备工作:1) 安全检查脚手架的扣件连接、连墙体、支撑体系是否符合安全要求。2) 根据检查结果,补充完善施工组织设计的拆除顺序。3) 拆除脚手架上杂物及地面障碍物。2、 拆除应符合以下要求:1) 拆除顺序应逐层由上而下进行,严禁上下同时作业。2

35、) 所有连墙拉杆应随脚手架逐层拆除,严禁先将连墙体整层或数层拆除后再拆脚手架,分段拆除高差不应大于2步,如高差大于2步,应增设连墙拉杆加固。3) 当脚手架拆至下部最后一根长钢管的高度时,应先在适当的位置搭临时抛撑加固,后拆除连墙拉杆。4) 当脚手架采取分段、分立面拆除时,对不拆除的脚手架两面端,设置连墙拉杆和横向支撑加固。3、 卸料应符合以下要求1) 各构配件必须及时分段集中运至地面,严禁抛扔。2) 运至地面的构配件应及时检查整理与保养,并按品种、规格随时码堆存放,置于干燥通风处,防止锈蚀。十、安全措施1、 脚手架搭高人员必须是经过考核的专业架子工,架子工必须戴安全帽、安全带,穿防滑鞋等。2、 脚手架的构配件质量必须检验合格后方准使用。3、 操作层上的施工荷载应符合设计要求,不得超载;不得将模板支撑、缆风绳、泵送混凝土及砂浆管等固定在脚手架上,严禁任意悬挂起重设备。4、 六级及六级以上大风和雾、雨、雪天应停
