收藏 分销(赏)

汽轮机安装安全规范.doc

上传人:pc****0 文档编号:6949111 上传时间:2024-12-24 格式:DOC 页数:1 大小:14KB 下载积分:10 金币
下载 相关 举报
汽轮机安装安全规范.doc_第1页
第1页 / 共1页
本文档共1页,全文阅读请下载到手机保存,查看更方便
资源描述

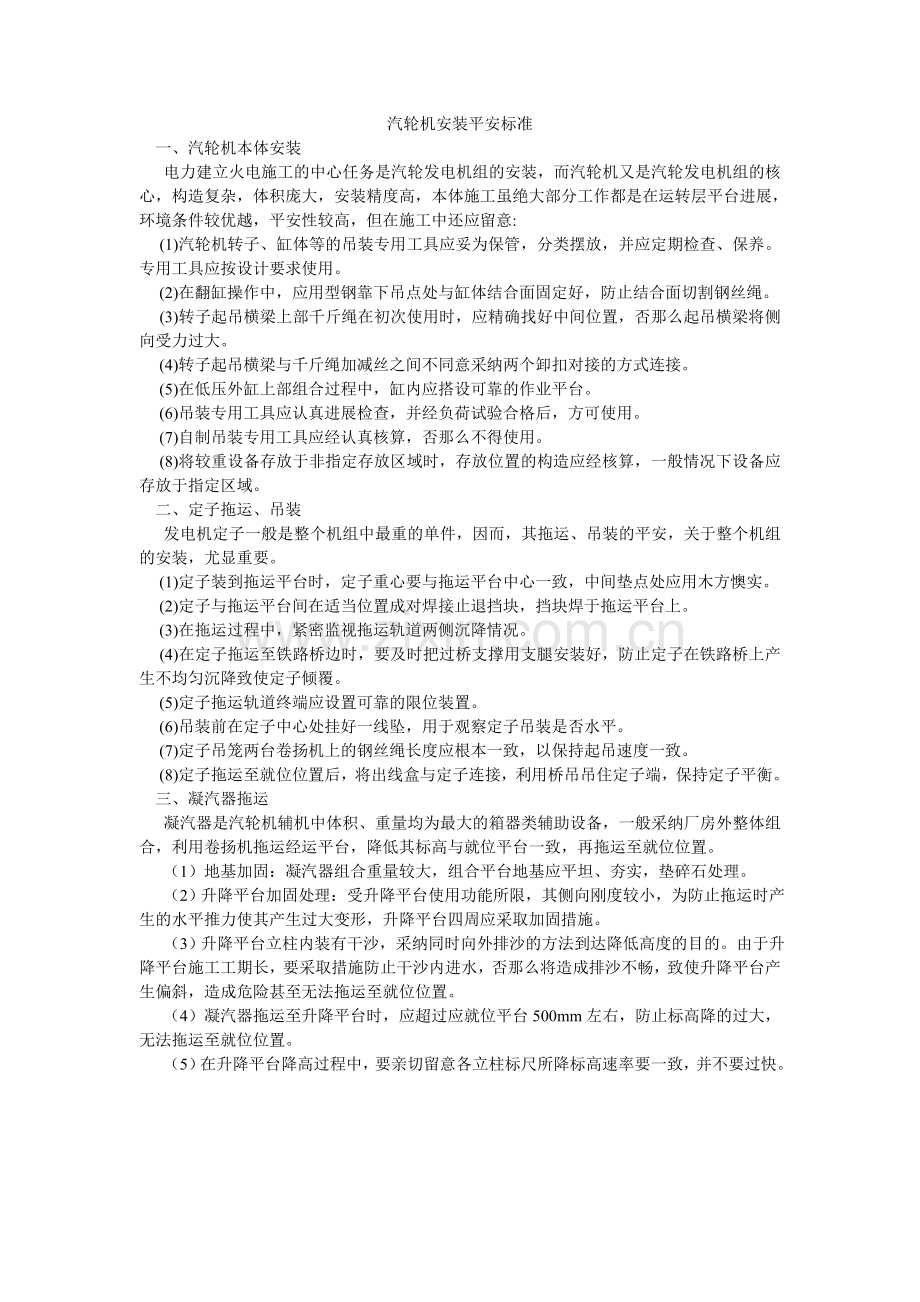

汽轮机安装平安标准 一、汽轮机本体安装 电力建立火电施工的中心任务是汽轮发电机组的安装,而汽轮机又是汽轮发电机组的核心,构造复杂,体积庞大,安装精度高,本体施工虽绝大部分工作都是在运转层平台进展,环境条件较优越,平安性较高,但在施工中还应留意: (1)汽轮机转子、缸体等的吊装专用工具应妥为保管,分类摆放,并应定期检查、保养。专用工具应按设计要求使用。 (2)在翻缸操作中,应用型钢靠下吊点处与缸体结合面固定好,防止结合面切割钢丝绳。 (3)转子起吊横梁上部千斤绳在初次使用时,应精确找好中间位置,否那么起吊横梁将侧向受力过大。 (4)转子起吊横梁与千斤绳加减丝之间不同意采纳两个卸扣对接的方式连接。 (5)在低压外缸上部组合过程中,缸内应搭设可靠的作业平台。 (6)吊装专用工具应认真进展检查,并经负荷试验合格后,方可使用。 (7)自制吊装专用工具应经认真核算,否那么不得使用。 (8)将较重设备存放于非指定存放区域时,存放位置的构造应经核算,一般情况下设备应存放于指定区域。 二、定子拖运、吊装 发电机定子一般是整个机组中最重的单件,因而,其拖运、吊装的平安,关于整个机组的安装,尤显重要。 (1)定子装到拖运平台时,定子重心要与拖运平台中心一致,中间垫点处应用木方懊实。 (2)定子与拖运平台间在适当位置成对焊接止退挡块,挡块焊于拖运平台上。 (3)在拖运过程中,紧密监视拖运轨道两侧沉降情况。 (4)在定子拖运至铁路桥边时,要及时把过桥支撑用支腿安装好,防止定子在铁路桥上产生不均匀沉降致使定子倾覆。 (5)定子拖运轨道终端应设置可靠的限位装置。 (6)吊装前在定子中心处挂好一线坠,用于观察定子吊装是否水平。 (7)定子吊笼两台卷扬机上的钢丝绳长度应根本一致,以保持起吊速度一致。 (8)定子拖运至就位位置后,将出线盒与定子连接,利用桥吊吊住定子端,保持定子平衡。 三、凝汽器拖运 凝汽器是汽轮机辅机中体积、重量均为最大的箱器类辅助设备,一般采纳厂房外整体组合,利用卷扬机拖运经运平台,降低其标高与就位平台一致,再拖运至就位位置。 (1)地基加固:凝汽器组合重量较大,组合平台地基应平坦、夯实,垫碎石处理。 (2)升降平台加固处理:受升降平台使用功能所限,其侧向刚度较小,为防止拖运时产生的水平推力使其产生过大变形,升降平台四周应采取加固措施。 (3)升降平台立柱内装有干沙,采纳同时向外排沙的方法到达降低高度的目的。由于升降平台施工工期长,要采取措施防止干沙内进水,否那么将造成排沙不畅,致使升降平台产生偏斜,造成危险甚至无法拖运至就位位置。 (4)凝汽器拖运至升降平台时,应超过应就位平台500mm左右,防止标高降的过大,无法拖运至就位位置。 (5)在升降平台降高过程中,要亲切留意各立柱标尺所降标高速率要一致,并不要过快。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 应用文书 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
