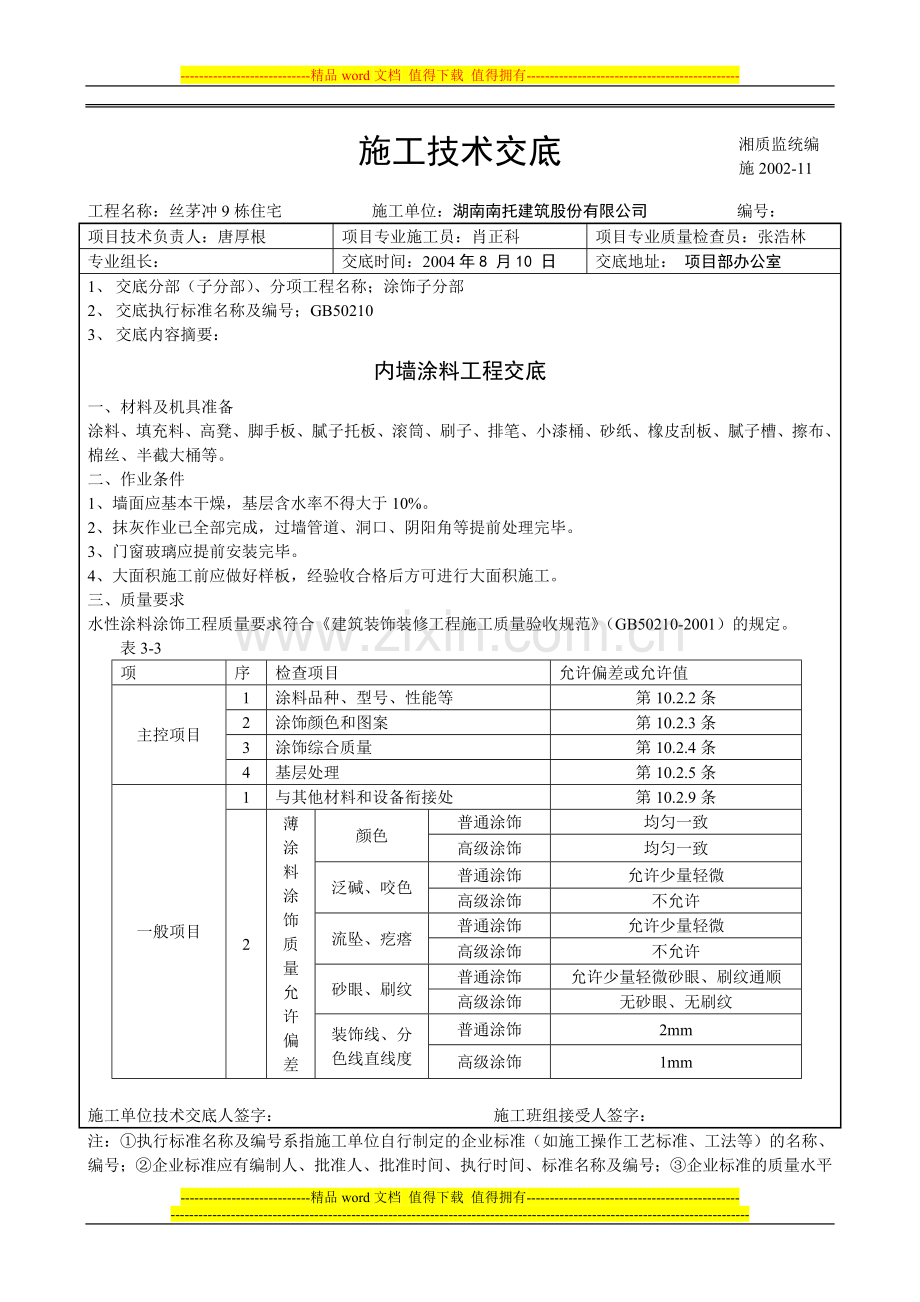

湘质监统编
施2002-11
施工技术交底
工程名称:丝茅冲9栋住宅 施工单位:湖南南托建筑股份有限公司 编号:
项目技术负责人:唐厚根
项目专业施工员:肖正科
项目专业质量检查员:张浩林
专业组长:
交底时间:2004年8 月10 日
交底地址: 项目部办公室
1、 交底分部(子分部)、分项工程名称;涂饰子分部
2、 交底执行标准名称及编号;GB50210
3、 交底内容摘要:
内墙涂料工程交底
一、材料及机具准备
涂料、填充料、高凳、脚手板、腻子托板、滚筒、刷子、排笔、小漆桶、砂纸、橡皮刮板、腻子槽、擦布、棉丝、半截大桶等。
二、作业条件
1、墙面应基本干燥,基层含水率不得大于10%。
2、抹灰作业已全部完成,过墙管道、洞口、阴阳角等提前处理完毕。
3、门窗玻璃应提前安装完毕。
4、大面积施工前应做好样板,经验收合格后方可进行大面积施工。
三、质量要求
水性涂料涂饰工程质量要求符合《建筑装饰装修工程施工质量验收规范》(GB50210-2001)的规定。
表3-3
项
序
检查项目
允许偏差或允许值
主控项目
1
涂料品种、型号、性能等
第10.2.2条
2
涂饰颜色和图案
第10.2.3条
3
涂饰综合质量
第10.2.4条
4
基层处理
第10.2.5条
一般项目
1
与其他材料和设备衔接处
第10.2.9条
2
薄涂料涂饰质量允许偏差
颜色
普通涂饰
均匀一致
高级涂饰
均匀一致
泛碱、咬色
普通涂饰
允许少量轻微
高级涂饰
不允许
流坠、疙瘩
普通涂饰
允许少量轻微
高级涂饰
不允许
砂眼、刷纹
普通涂饰
允许少量轻微砂眼、刷纹通顺
高级涂饰
无砂眼、无刷纹
装饰线、分
色线直线度
普通涂饰
2mm
高级涂饰
1mm
施工单位技术交底人签字: 施工班组接受人签字:
注:①执行标准名称及编号系指施工单位自行制定的企业标准(如施工操作工艺标准、工法等)的名称、编号;②企业标准应有编制人、批准人、批准时间、执行时间、标准名称及编号;③企业标准的质量水平不得底于国家施工质量验收规范的规定要求;④施工单位当前如无企业标准,可暂选用国家有关部委、省市及其他企业公开发布的标准,但选用标准的质量水平不得底于国家现行施工质量验收规范的规定要求;⑤交底内容摘要,只填写已交待执行标准中的章、节标题和补充内容概要。
湘质监统编
施2002-11
施工技术交底
工程名称:丝茅冲9栋住宅 施工单位:湖南南托建筑股份有限公司 编号:
项目技术负责人:唐厚根
项目专业施工员:肖正科
项目专业质量检查员:张浩林
专业组长:
交底时间:2004年8 月10 日
交底地址: 项目部办公室
4、 交底分部(子分部)、分项工程名称;涂饰子分部
5、 交底执行标准名称及编号;GB50210
6、 交底内容摘要:
内墙涂料工程交底

续表
项
序
检查项目
允许偏差或允许值
一般项目
3
厚涂料涂饰质量
颜色
普通涂饰
均匀一致
高级涂饰
均匀一致
泛碱、咬色
普通涂饰
允许少量轻微
高级涂饰
不允许
点状分布
普通涂饰
/
高级涂饰
疏密均匀
4
复层涂饰质量
颜色
均匀一致
泛碱、咬色
不允许
喷点疏密程度
均匀、不允许连片
四、工艺流程
基层处理→修补墙面→第一遍刮腻子,磨平→第二遍刮腻子、磨平→刷第一遍涂料→复补腻子→磨平→刷第二遍涂料→磨平(光)→刷第三遍涂料
五、施工工艺
1、刮腻子前在混凝土墙面上先喷、刷一道胶水(水:乳液为5:1),要喷刷均匀,不得有遗漏。
2、满刮腻子,刮腻子时应横竖刮,即第一遍腻子横向刮,第二遍腻子竖向刮。注意接槎和收头时腻子要刮净,每道腻子干燥后应用砂纸打磨,将腻子磨平后并将浮尘擦净。
3、涂刷第一遍涂料,涂刷时应先上后下。干燥后复补腻子,待复补腻子干燥后用砂纸磨光。隔1天后,可涂刷第二遍。
4、在第二道操作时不宜来回多次涂刷,以避免溶松第一遍漆膜,或出现显著的漆刷涂饰痕迹,影响质量。
5、在第三遍涂料施工时,注意涂料遮盖力情况,以便随时掌握和调整涂饰的松紧,确保涂料色泽的均匀性。
六、成品保护
1、施涂时首先清理好周围环境,防止粉尘飞扬而影响涂饰质量。
2、不得污染窗台、门窗、玻璃等已完成的分项工程。
施工单位技术交底人签字: 施工班组接受人签字:
注:①执行标准名称及编号系指施工单位自行制定的企业标准(如施工操作工艺标准、工法等)的名称、编号;②企业标准应有编制人、批准人、批准时间、执行时间、标准名称及编号;③企业标准的质量水平不得底于国家施工质量验收规范的规定要求;④施工单位当前如无企业标准,可暂选用国家有关部委、省市及其他企业公开发布的标准,但选用标准的质量水平不得底于国家现行施工质量验收规范的规定要求;⑤交底内容摘要,只填写已交待执行标准中的章、节标题和补充内容概要。
湘质监统编
施2002-11
施工技术交底
工程名称:丝茅冲9栋住宅 施工单位:湖南南托建筑股份有限公司 编号:
项目技术负责人:唐厚根
项目专业施工员:肖正科
项目专业质量检查员:张浩林
专业组长:
交底时间:2004年8 月10 日
交底地址: 项目部办公室
7、 交底分部(子分部)、分项工程名称;涂饰子分部
8、 交底执行标准名称及编号;GB50210
9、 交底内容摘要:
内墙涂料工程交底
3、涂饰墙面完工后,要妥善保护,不得磕碰、污染墙面。
七、安全措施
1、所有工人应严格执行并遵守安全操作规程,加强职业健康安全意识,上架施工时佩戴个人防护用品。尤其注意要系好安全带。
2、外架使用前应对整个架体进行检查和检修,验收合格后方可使用。
3、在脚手架上施工,面砖及小型工具等应放在不易掉落的地方,以免高空落物伤人。
4、施工时不得出现立体交叉作业。
施工单位技术交底人签字: 施工班组接受人签字:
注:①执行标准名称及编号系指施工单位自行制定的企业标准(如施工操作工艺标准、工法等)的名称、编号;②企业标准应有编制人、批准人、批准时间、执行时间、标准名称及编号;③企业标准的质量水平不得底于国家施工质量验收规范的规定要求;④施工单位当前如无企业标准,可暂选用国家有关部委、省市及其他企业公开发布的标准,但选用标准的质量水平不得底于国家现行施工质量验收规范的规定要求;⑤交底内容摘要,只填写已交待执行标准中的章、节标题和补充内容概
