收藏 分销(赏)

如何写好监理日志及旁站、巡视记录点评及要求.doc

上传人:胜**** 文档编号:692978 上传时间:2024-02-02 格式:DOC 页数:8 大小:43.50KB 下载积分:11 金币
下载 相关 举报
如何写好监理日志及旁站、巡视记录点评及要求.doc_第1页
第1页 / 共8页
如何写好监理日志及旁站、巡视记录点评及要求.doc_第2页
第2页 / 共8页

点击查看更多>>
资源描述

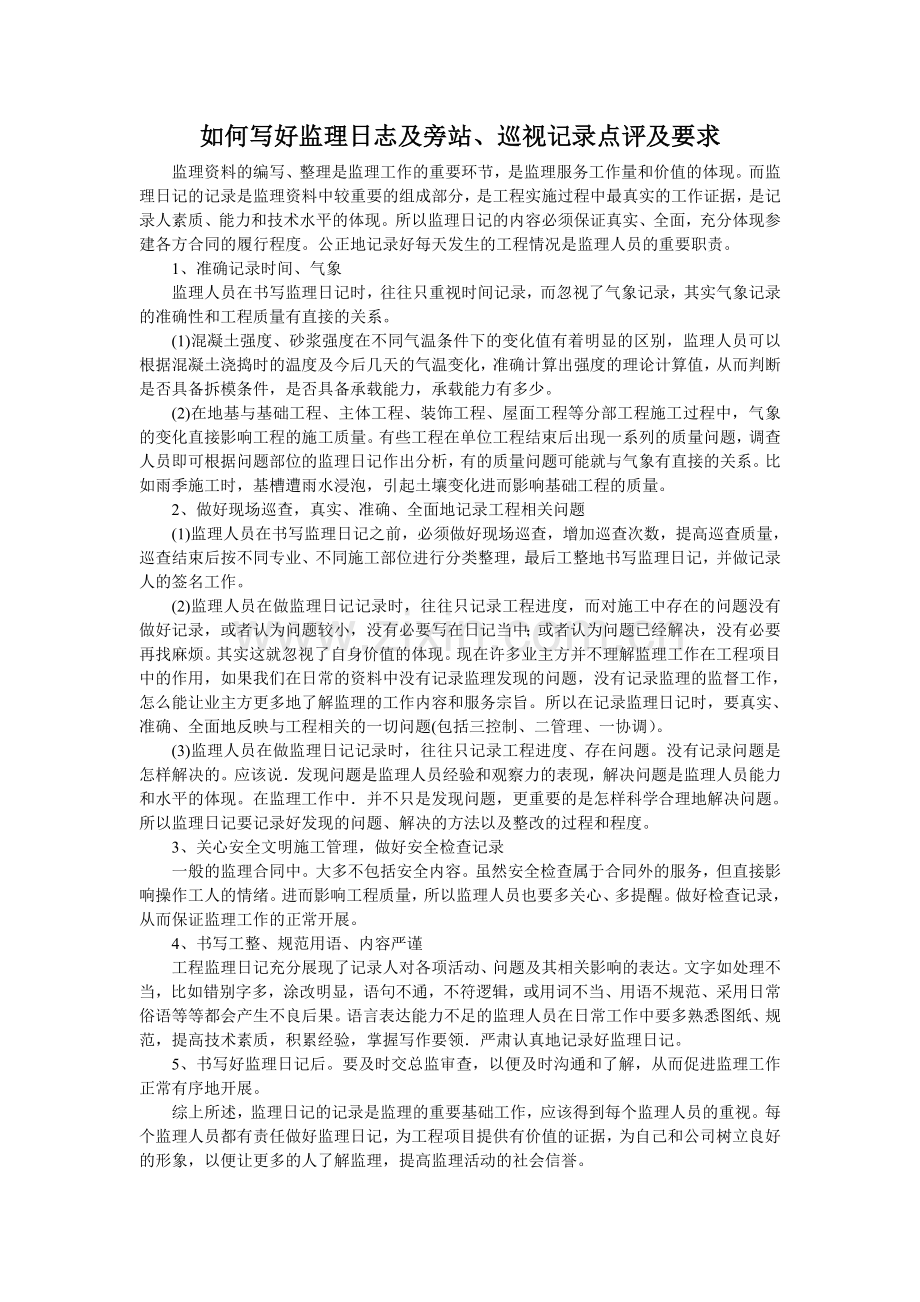

如何写好监理日志及旁站、巡视记录点评及要求 监理资料的编写、整理是监理工作的重要环节,是监理服务工作量和价值的体现。而监理日记的记录是监理资料中较重要的组成部分,是工程实施过程中最真实的工作证据,是记录人素质、能力和技术水平的体现。所以监理日记的内容必须保证真实、全面,充分体现参建各方合同的履行程度。公正地记录好每天发生的工程情况是监理人员的重要职责。 1、准确记录时间、气象 监理人员在书写监理日记时,往往只重视时间记录,而忽视了气象记录,其实气象记录的准确性和工程质量有直接的关系。 (1)混凝土强度、砂浆强度在不同气温条件下的变化值有着明显的区别,监理人员可以根据混凝土浇捣时的温度及今后几天的气温变化,准确计算出强度的理论计算值,从而判断是否具备拆模条件,是否具备承载能力,承载能力有多少。 (2)在地基与基础工程、主体工程、装饰工程、屋面工程等分部工程施工过程中,气象的变化直接影响工程的施工质量。有些工程在单位工程结束后出现一系列的质量问题,调查人员即可根据问题部位的监理日记作出分析,有的质量问题可能就与气象有直接的关系。比如雨季施工时,基槽遭雨水浸泡,引起土壤变化进而影响基础工程的质量。 2、做好现场巡查,真实、准确、全面地记录工程相关问题 (1)监理人员在书写监理日记之前,必须做好现场巡查,增加巡查次数,提高巡查质量,巡查结束后按不同专业、不同施工部位进行分类整理,最后工整地书写监理日记,并做记录人的签名工作。 (2)监理人员在做监理日记记录时,往往只记录工程进度,而对施工中存在的问题没有做好记录,或者认为问题较小,没有必要写在日记当中;或者认为问题已经解决,没有必要再找麻烦。其实这就忽视了自身价值的体现。现在许多业主方并不理解监理工作在工程项目中的作用,如果我们在日常的资料中没有记录监理发现的问题,没有记录监理的监督工作,怎么能让业主方更多地了解监理的工作内容和服务宗旨。所以在记录监理日记时,要真实、准确、全面地反映与工程相关的一切问题(包括三控制、二管理、一协调)。 (3)监理人员在做监理日记记录时,往往只记录工程进度、存在问题。没有记录问题是怎样解决的。应该说.发现问题是监理人员经验和观察力的表现,解决问题是监理人员能力和水平的体现。在监理工作中.并不只是发现问题,更重要的是怎样科学合理地解决问题。所以监理日记要记录好发现的问题、解决的方法以及整改的过程和程度。 3、关心安全文明施工管理,做好安全检查记录 一般的监理合同中。大多不包括安全内容。虽然安全检查属于合同外的服务,但直接影响操作工人的情绪。进而影响工程质量,所以监理人员也要多关心、多提醒。做好检查记录,从而保证监理工作的正常开展。 4、书写工整、规范用语、内容严谨 工程监理日记充分展现了记录人对各项活动、问题及其相关影响的表达。文字如处理不当,比如错别字多,涂改明显,语句不通,不符逻辑,或用词不当、用语不规范、采用日常俗语等等都会产生不良后果。语言表达能力不足的监理人员在日常工作中要多熟悉图纸、规范,提高技术素质,积累经验,掌握写作要领.严肃认真地记录好监理日记。 5、书写好监理日记后。要及时交总监审查,以便及时沟通和了解,从而促进监理工作正常有序地开展。 综上所述,监理日记的记录是监理的重要基础工作,应该得到每个监理人员的重视。每个监理人员都有责任做好监理日记,为工程项目提供有价值的证据,为自己和公司树立良好的形象,以便让更多的人了解监理,提高监理活动的社会信誉。                  试述施工阶段监理日记 施工阶段的监理日记是工程实施过程中监理工作的原始记录。 一、监理日记的作用: 1.是工程实施中监理工作状况的最真实的反映。 2.是体现监理工作量和监理价值的资料之一。 3.是监理的工程跟踪控制的重要组成部分。 4.是监理人员工作能力、工作责任心的综合反映,是总监或总监代表及公司管理层对相关监理人员工作予以承认或纠正的前提资料。 5.作为公司管理层对员工考评的依据之一。 6.是《工程监理月报》、《安全监理月报》编制依据。 二、监理日记的分类 1.工程项目监理机构监理日记及安全监理日记。 2.监理机构个人日记。 三、监理日记的填写要求: 项目监理日记、个人监理日记的填写必须认真仔细、字迹清楚,不得涂改。 (一)个人监理工作日记 1.反映本专业工程进展概况。 2.如实反映监理工作,如监理巡视、旁站等。 3.真实记录在监理工作中对(或监理预见的)质量、投资、进度等方面存在的问题及采取的措施,反映事态过程及处理结果,做到监理事件的合理“闭合”;对当日形成的监理文件应有所记录(安全方面也应有所提及,体现机构内部安全监管协作性)。 4.反映个人工作上下班时间。 5.必须当日填写且签字、日期的签署齐全。 6.及时送交总监或总监代表审阅签字(不应迟于第二个法定工作日)。 7.个人监理日记必须报送公司存档。 (二)工程项目监理日记 1.如实反映气象情况。 2.反映工程进展概况。 3.反映除气象外不可抗力的发生,如停水、停电等。 4.综合体现当日监理工作,记录各专业重要监理事件,有侧重的(或具有代表性的)反映监理工作中对(或监理预见的)质量、投资、进度等方面存在的问题及采取的措施,反映事态过程及结果,做到监理事件的合理“闭合”;记录当日形成的监理文件(安全方面应有综合评述,详细相关内容在项目安全监理日记中填写)。 5.反映相关会议议题。 6.反映当日施工、业主、设计单位相关要求或来文。 7.反映当日公司或上级主管部门检查情况和提出的相关意见、要求。 8.及时记录填写,不可隔日,注重日记的时效性。 9、填写人签字、日期的签署齐全。 10、及时送交总监审阅签字(不应迟于一周)。 11、监理日记按月分别装订成册归档。 四、项目监理日记的内容: 1.工程名称,施工单位,施工单位现场负责人。 2.天气情况。 3.工程施工情况: (1)施工形象进度; (2)材料进场与见证取样情况; (3)关键工序、关键部位的施工情况概要。 4.监理工作情况: (1)现场质量、进度问题的发现和处理。 (2)监理发文。 (3)相关会议议题。 (4)当日施工(重要的)、业主、设计单位相关来文或要求。 (5)当日公司或上级主管部门检查情况和提出的相关意见、要求。 5.填写人,总监,日期。 五、监理日记示范 1.个人监理日记 2.项目监理日记 ▲安装专业监理方面未列入范例,实际工作中参考士建监理日记的形式予以记录。 范例:个人监理日记(土建1) l、上班时间:8:00~17:00 2、工程进展情况: 1#楼:二层梁板模板支设。 2#楼:三层剪力墙钢筋绑扎。 3#楼:二层结构梁板模拆除;七层楼面放线。 商铺7#楼:结构二层墙体砌筑。 3.进场材料:今日上午钢材进场32吨(Φ20,两个批号),下午已进行见证取样送检,详见见证取样登记台帐。 4.监理工作情况: (1)上午巡视检查:1#楼粱板模板支设,模板支撑搭设检查符合施工组设要求(立杆间距、扫地杆设置、水平杆步距和斜撑等均符合要求);模板的几何尺寸和标高抽查符合要求,能控制在规范允许范围内,起拱符合要求;发现部分梁内模板锯屑、木条、扣件等杂物较多,口头要求施工单位1#~3#楼质量员黄志坚进行相应清理整改,下午复查。 3#楼模板拆除,施工方昨日已报送拆除报验,混凝土同条件试块强度达到89%,符合拆模条件(小于8M跨度拆模要求,悬挑梁除外),检查施工方安全管理人员在岗值班,安全防护(警示标志)设置到位。轴线放样检查符合要求。施工放样后能及时进行混凝土覆盖养护。(2)下午巡视检查:复查1#楼模板清理,施工方模扳内清理基本到位。 2#楼剪力墙钢筋检查发现21轴交B轴、17轴交 A轴等共六处11根暗柱钢筋电渣压力焊焊包不合格,责成质量员黄志坚进行整改,并发出监理通知单016#,要求加强工序质量自检工作。整改后报监理复查。其余如l~18轴钢筋绑扎检查各项指标均基本符合要求。 7#楼墙体砌筑检查,砂浆符合设计要求(成品砂浆M5),水平灰缝砂浆饱满度尚可,但外墙竖向灰缝较差,要求分管质量员顾国军进行整改(因刚开始部分墙体的砌筑,返工部分墙体)发出监理工作联系单041#,要求做好相关墙体砌筑技术交底并检查交底落实情况。钢材见证取样,取样员黄志海。 复查7#楼墙体整改情况,已按要求进行整改中,部分返工的墙体业缝饱满度检查符合要求。记录人:李京生 审阅:黄海滨(总监代表) 2004年10月11日 范例:个人监理日记(土建2) 1.上班时间:8:00~23:30 2.工程进展情况: 4#楼:二层结构梁板钢筋验收及结构混凝土浇捣。 5#搂:二层楼板钢筋绑扎。 6#楼:六层剪力墙封模。 8#楼:二层框架柱封模。 3.监理工作情况: (1)上午巡视检查:6#楼剪力墙模板封模前检查,模板内(柱墙脚)清洁保持良好,未发现柱墙钢筋保护层垫块受破坏或转向现象,说明监理要求和技术交底落实良好。一层结构拆模后混凝土外观检查基本外光内实,楞角清晰平直,结构尺寸检查偏差均在规范允许范围内。5#楼楼板钢筋绑扎开始,检查板底筋铺设和绑扎,钢筋品种、规格符合要求,间距检查除个别点经指正整改外均能符合要求,能基本做到每个交叉点绑扎。 商铺8#楼框架柱封模情况良好,施工方能及时进行自检轴线位置和垂直度。说明昨天发出相关施工必须进行“三检”的联系单(040#)之要求基本得到落实。 4#楼二层结构梁板钢筋验收上午完成检查1~27轴,其余下午进行验收。要求施工单位进行浇水湿润养护。 (2)下午巡视检查和旁站:下午4#楼钢筋通过验收,同意进行混凝土浇捣。混凝土浇捣开始时间15:20,详见旁站监理记录。 记录人:钱良才 审阅:黄海滨(总监代表) 2004年 10月11日 监理工作中可根据现场实际情况由机构安排专人(或总监代表)填写,如较大规模的项目,总监代表不监管具体单体施工监理工作时应填写项目监理日记。 以上仅为个人观点,供大家参考,欢迎各位同仁批评指正,谢谢! 监理日记是监理资料中较重要的组成部分,是工程实施过程中最真实的工作证据,是记录人素质、能力和技术水平的体现。监理日记的内容必须保证真实、全面,充分体现参建各方合同的履行程度。         (1)项目监理机构的每位监理人员都应书写监理日记。         (2)监理工作日记应以项目监理机构的监理工作为记载对象,不得记录与监理工作无关的内容。         (3)监理工作日记从监理工作开始至监理工作结束止。         (4)监理人员记事条理要清楚、明晰,使用专业语言和规范文字。         (5)时间记录要完整。当天发生的时间或问题在以后某天的日记中应予以闭合。         (6)监理人员对每一个问题的记录要有现场实际情况、问题的原因分析、提出的整改意见、承包单位的整改结果。         (7)对发现的重大问题应进行跟踪监控,在某天整改完成后,应在发现问题的当天日记中的重大问题跟踪栏内加以说明。         (8)对于重大问题除在日记上记录外,也应在总监理工程师日记中有所反映。         (9)监理工程师的工作日记应包括两方面内容:          ①监理人员的(内业)工作情况,如学习技术文件、政策、法规;起草文件;审施工方案、进度计划、审批报验;审图等等。          ②记录监理人员的(外业)在施工现场的监理工作情况。         (10)监理人员日记记录现场工作内容,应包括:现场巡视、工程验收、特殊部位的旁站等,还有施工作业面施工情况,人员、机械设备情况等。         (11)监理人员应对当天工作中发现的问题和提出的合理化建设分别统计在日记表下方对应的表格内。         (12)监理人员日记应逐日书写,并应在当天下班前(或离开工地前)完成。若遇外出学习、开会及外出考察等,可回来后补写。         (13)总监理工程师原则上应对每位监理人员日记当天下班前或次日早上上班时进行审阅,阅后应签字。         (14)禁止作假,决不允许为了应付“检查”等而“编“写日记或修改日记。         (15)监理人员日记按月装订,周期为上月26日至本月25日,日记应有封面,由资料员编写归档。 1)项目监理机构的监理人员对承包单位的施工过程进行经常性的巡视检查。 (2)监理人员日常巡视检查应包括对施工现场的巡视、检查、检验、验收、实物计量、协调等工作。 (3)总监理工程师应经常性、有目的地到现场巡视检查。对大型工程、重点工程,总监理工程师应常驻现场,做到每日巡视。 (4)监理人员每日必须上、下午各巡视检查一次,累计巡视检查时间不少于3个小时。 (5)监理人员在日常巡视检查中,应填写巡查记录。、 (6)监理人员在巡视检查中,如发现问题,应立即向项目总监报告,并拟写整改监理通知,报送项目总监。项目总监批准后,发送施工单位。    监理人员应跟踪检查承包单位的整改过程,验证整改结果。 (7)日常巡视检查中,如发现施工企业违规操作,应责令其整改,并及时发出整改通知。 (8)监理人员发现危及工程质量、施工安全的,应立即向项目总监报告,由项目总监采取应急措施,并迅速发出整改通知。 (9)总监理工程师应保证每天巡视检查时间不少于2个小时,会议时间除外。如发现问题,应立即进行处理,并安排项目监理机构监理人员跟踪落实。 (10)发现对后续施工或其他专业工程产生质量或安全隐患的,项目总监应责令施工单位整改监理通知。 (11)如不能及时、有效地制止施工企业违规行为时,项目总监应及时将情况上报建设单位和政府有关主管部门,同时报送监理公司。 (12)每天下午下班前,监理人员应将当日的监理日志和巡查记录交项目总监检查。次日晨会上,由项目总监通报监理日志或巡查记录检查情况,并安排当日工作。 (13)监理人员应认真履行工程巡视检查职责,保证巡视检查时间,及时填写有关记录。 旁站记录的主要内容 1、起止时间,与旁站有关的建设单位、施工单位的技术管理人员,轴线、标高等; 2、施工方法、施工工艺、质保措施、冬雨季混凝土施工方案的执行情况;(如混凝土的塌落度、浇筑构件的几何尺寸、测温记录、现场覆盖等)及特殊专业施工工艺情况; 3、与旁站有关的试验和检验情况; 4、施工机械设备使用情况(主要设备名称、规格、数量、运转是否正常等); 5、材料使用情况(主要材料名称、型号、厂家、使用数量、混合料配比实际使用数量等); 6、质保体系运行情况(人员是否到位,是否进行自检,出现问题是否进行纠正等) 7、因意外情况发生停工时原因,及施工单位处理情况; 8、监理人员发出的指令,施工单位提出的问题及监理人员的回复,建设单位、总监、监理工程师对旁站监理员的提示等; 9、施工安全方面的问题 监理日记制度 监理日记是一项非常重要的监理资料,项目监理组必须认真、详细、如实、及时地予以记录。记录前应对当天的施工情况、监理工作情况进行汇总、整理,做到书写清楚、版面整齐、条理分明、内容全面。我公司根据监理日记的性质、作用和多年的经验总结,对监理日记的记录方式作如下要求,请各项目监理组遵照执行。 监理日记的记录方式: 一、施工活动情况 1、施工部位、内容:关键线路上的工作、重要部位或结点的工作以及项目监理组认为需要记录的其它工作。 2、工、料、机动态 工:现场主要工种的作业人员数量(比如:钢筋工、木工、泥工、架子工等),项目部主要管理人员(项目经理、施工员、质量员、安全员等)的到位情况。 料:当天主要材料(包括构配件)的进退场情况。 机:指施工现场主要机械设备的数量及其运行情况(有否故障、及故障的排除时间等),主要机械设备的进退场情况。 二、监理活动情况 1、巡视:巡视时间或次数,根据实际情况有选择地记录巡视中重要情况; 2、验收:验收的部位、内容、结果及验收人; 3、见证:见证的内容、时间及见证人; 4、旁站:内容、部位、旁站人及旁站记录的编号; 5、平行检验:部位、内容、检验人及平行检验记录编号; 6、工程计量:完成工程量的计量工作、变更联系内容的计量(需要的); 7、审核、审批情况:有关方案、检验批(分项、工序等)、原材料、进度计划等的审核、审批情况。(记录有关审核、审批单的编号即可) 三、存在的问题及处理方法 一天来,通过一系列的监理工作,在工程的质量、进度、投资等方面发现了什么问题,针对这些问题监理组是如何处理的,处理结果怎样,应做好详细的记录。对一些重大的质量、安全事故的处理应按规定的程序进行,并按规定记录、保存、整理有关的资料,日记中的记录应言简意赅。 四、其  它 1、监理指令(监理通知、备忘录、整改通知、变更通知等等); 2、会议及会议纪要情况; 3、往来函件情况; 4、安全工作情况; 5、合理化建议情况; 6、建设各方领导部门或建设行政主管部门的检查情况; 五、值班记录 当天值班的监理人员签名。0万U豆体验卡 卡号:50D890668267e3349e33 密码:686d03401eefba96faba 奖品名称:500万U豆体验卡 卡号:50De7a00c543af387fc0 密码:b26488ce65abc1787202 奖品名称:500万U豆体验卡 卡号:50Dbac638 85c802fd52e 密码:3d1c344384327b85efff 奖品名称:500万U豆体验卡 卡号:50Dd97f0765bdf6998a3 密码:48db1c14e42a2b321fac 奖品名称:500万U豆体50D61 215eb41ae3cc919 密码:25bffae5346e7b7d2548 奖品名称:100万U豆体验卡 卡号:10D1cab621456ab278ab 密码:709f65f32865af2559c2 奖品名称:100万U豆体验卡 卡号:10D8f1d6a4b953f3474e 密码:6e2e4017cce30dc7e055 奖品名称:100万U豆体验卡 卡号:10Dd1fc6d6dd529b6892 密码:a5dbdd8338f91d2c0701 奖品名称:100万U豆体验卡 卡号:10D08377b71d4374262b 密码:1d7a7c21ebd99b798a54
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
