收藏 分销(赏)

篮球场施工方案.doc

上传人:胜**** 文档编号:690843 上传时间:2024-02-02 格式:DOC 页数:27 大小:258KB
下载 相关 举报
篮球场施工方案.doc_第1页
第1页 / 共27页
篮球场施工方案.doc_第2页
第2页 / 共27页
篮球场施工方案.doc_第3页
第3页 / 共27页
篮球场施工方案.doc_第4页
第4页 / 共27页
篮球场施工方案.doc_第5页
第5页 / 共27页
点击查看更多>>
资源描述

1、篮球场施工组织方案目录一、工程概况二、施工部署三、施工进度计划四、施工准备五、施工方法六、劳动力组织七、机械设备八、质量、安全保证措施九、环保措施十、附件附件一:施工进度计划附件二:施工组织机构表一、工程概况本项目共新建3个篮球场,篮球场四周设钢管架、铁丝网围栏,沿铁丝网围栏内一米设铸铁篦排水沟,西侧设看台,篮球场设照明及记分牌等配套设施,总占地面积约2400m2。篮球场做法为:素土碾压密室后铺200 厚石粉渣稳定层,结构层为250 厚C30混凝土内配10 双层钢筋,面层为SPU 特邦硅弹性涂层。看台采用砖砌体砌筑,面贴仿石砖,长35m,宽2.5m,共设5 排座位。围栏采用753 镀锌钢管柱,

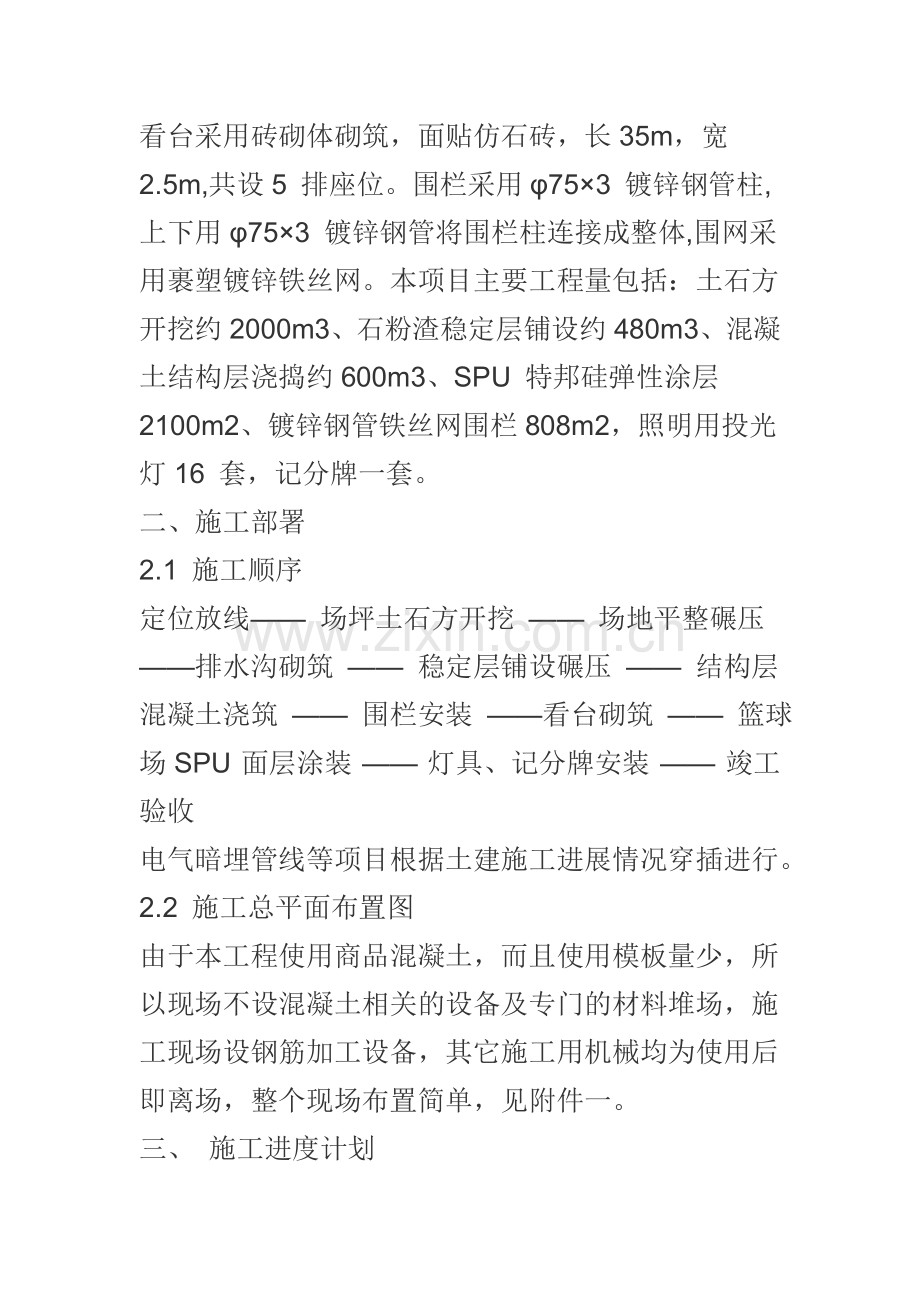

2、上下用753 镀锌钢管将围栏柱连接成整体,围网采用裹塑镀锌铁丝网。本项目主要工程量包括:土石方开挖约2000m3、石粉渣稳定层铺设约480m3、混凝土结构层浇捣约600m3、SPU 特邦硅弹性涂层2100m2、镀锌钢管铁丝网围栏808m2,照明用投光灯16 套,记分牌一套。二、施工部署2.1 施工顺序定位放线 场坪土石方开挖 场地平整碾压 排水沟砌筑 稳定层铺设碾压 结构层混凝土浇筑 围栏安装 看台砌筑 篮球场SPU 面层涂装 灯具、记分牌安装 竣工验收电气暗埋管线等项目根据土建施工进展情况穿插进行。2.2 施工总平面布置图由于本工程使用商品混凝土,而且使用模板量少,所以现场不设混凝土相关的设

3、备及专门的材料堆场,施工现场设钢筋加工设备,其它施工用机械均为使用后即离场,整个现场布置简单,见附件一。三、 施工进度计划见附件二四、 劳动组织4.1 组织机构见附件三4.2 劳动力配备劳动力配备表1 、放线工 3人 2 、木工 6人 3 、混凝土工 4人 4 、抹灰工 10 人 5 、球场工 8人 6 、 电工 1人 7 、电焊工 6人 8 、力工 5人 合计 43五、 机械设备配备主要机械设备一览表1 、炮锤 1 台2、 反铲 1.5m3 1台3 、自卸汽车 15T 5 台4 、东风平板车 6T 1 台5 、机动翻斗车 1T 2 台6、 滚筒压路机 15T 1 台7、 小型压路机 1.5T

4、 1 台8、 振动棒 75 4 根9 、平板振动器 1500W 1 台10 、电动搅拌器 300W 1 台11、 交流电焊机 30KVA 1 台12、 空压机 5m3/min 1 台六、 施工准备6.1 技术准备合同签订后,立即组织技术人员、工长勘查现场和熟悉施工图纸,编制切实可行的施工组织设计文件,向TCW 接口工程师提交施工组织设计报审表、建筑材料使用审批及验收、工程停工待检点清单等技术文件,申请开工令。根据批准的建筑材料使用审批及验收提出原材料及半成品采购计划。6.2 施工准备6.2.1 三通一平开工前达到场地定位放线和土方开挖要求。施工现场临时水、电设施,由业主指定接点接出,临时用水接

5、专用水表,临时用电在现场设临时配电箱,按照现场的使用要求布置,并做好临时保护措施。现场道路具备施工条件。6.2.2 劳动力和机械设备准备根据本项目组织机构要求配备相关管理人员,按照施工进度要求确定劳动力、机械设备进场计划并按计划组织劳动力和机械设备进场。七、土建主要项目施工方法7.1 准备7.2 土方开挖土方开挖前查阅开挖区域地下管线资料,了解地下管线走向及标高,对影响开挖的管线进行处理、保护,并在相应位置做上警示标志,提醒开挖人员注意,开挖时派专人看护。中心入口路面为参考标高向下挖450mm。如果施工过程中因雨季影响,拟在开挖区四周开挖排水沟,排水沟开挖和设计正式排水沟位置一致,深度以低于开

6、挖标高100mm 以上,坡度3,所有排水沟流向东南脚引出施工区。根据现场勘踏结果,山坡处开挖后的边坡最高处高度约5m,施工区域土质属于密实的碎石土,开挖边坡选择1:0.35,为防止雨季施工引起塌方、滑坡等情况,考虑大雨时在边坡根部用砂袋堆护脚,作好排水沟将水引出施工区,保证坡脚不被雨水冲刷或泡软而影响边坡稳定。山坡处开挖前准备好挡土墙砌筑的材料,在满足砌筑条件下尽快完成挡土墙施工。7.3 石粉渣稳定层施工石粉渣运到现场后,采用反铲摊铺, 人工刮平,滚筒压路机碾压,虚铺厚度根据以前相同石粉渣压实情况选择250mm 左右,碾压时先采取非震动慢行走,待石粉渣稍密实后再用震动碾压直到符合要求,稳定碾压

7、完成后检查压实厚度是否满足设计要求,如果厚度不足则需补铺至设计厚度,厚度超出部分铲除并需通过现场取样试验检查其密实度。7.4 混凝土结构层施工整个篮球场混凝土结构层以四周排水沟为界分为6 块施工,施工缝设置及各块施工顺序见附图四。篮球场结构层使用商品混凝土,强度等级C30,混凝土供货商在混凝土工程开始前一周必须提供C30 混凝土配合比,并以建筑材料使用审批及验收单形式报TCW 相关接口工程师,审批合格后方可使用。砼浇筑前必须通知TCW 接口工程师对隐蔽的钢筋进行隐蔽验收,验收合格后混凝土浇注前湿润模板和基层,但基层不得有积水。混凝土浇灌时罐车从模板预留缺口处倒进浇灌区直接摊铺,人工辅铺;砼振捣

8、使用插入式振捣棒振捣,平板振动器拖振,振动棒振捣影响范围应互相重叠,严格按照快插慢拔原则振捣,严禁漏振、偏振。同一施工段砼浇筑的上下两层之间间隔时间不得超过1.5 小时。砼的养护:砼浇筑完成12 小时后进行面覆麻袋片浇水养护,气温较高时,砼浇筑完成4 小时后开始养护,养护期为浇水养护7 天后自然养护。拆模后,砼施工缝处可能有局部的蜂窝麻面等缺陷,这些缺陷应及时向TCW 接口工程师和本公司技术人员汇报,一般该类缺陷不需处理,在下次混凝土浇注时相应部位加强振捣,通过振捣将混凝土浆填充进蜂窝麻面,保证缺陷处混凝土密实。缺陷处应做好相应的记录备查。7.5 围栏钢管架加工根据设计要求钢管架采用镀锌钢管焊

9、接连接。围栏高4m,柱距3.5m,柱采用753 镀锌钢管,顶部和下部分别用镀锌钢管连接成整体,围网采用3.5 裹塑镀锌铁丝网,网孔规格4545,围网用252 扁铁加自攻螺丝固定在边框和立柱上。钢管架加工完成后进行两遍防锈底漆喷涂,为保证油漆层和镀锌钢管层粘结力,喷涂防锈底漆前对钢管架进行喷砂处理。面漆在现场安装后进行。7.6 SPU 邦硅胶详见SPU 专项施工方案。八、电气安装主要项目施工方法8.1 穿线管的敷设准备施工所需的器材和工具定位、放线确定接线盒、设备进线位置测量管线长度下料,清除管内杂物和毛刺,管子切口防腐电气管弯制电气管套丝接线盒安装、固定电气管安装、固定钢管接地线跨接管内穿铁丝

10、、管口封堵 钢管敷设技术要求 管型号、规格符合设计要求; 钢管不应有穿孔、裂缝、压扁和显著的凹凸不平,内壁应光滑,钢管锌层覆盖完整、表面无锈斑;管子的管径、壁厚及均匀度符合要求; 线路安装位置及标高符合设计要求; 钢管切口整齐,管口无毛刺和尖锐棱角; 钢管弯曲采用弯管器,在弯制时,不应有裂缝和显著的凹痕现象,其弯扁程度不宜大于管子外径的10%,电缆管的弯曲半径不应小于所穿入电缆外径的10 倍;每根电缆管弯头不应超过3 个,直角弯不应超过2 个。穿导线的钢管,其弯曲半径不小于钢管外径的6 倍。 钢管采用螺纹连接,螺纹长度宜长出套管23 扣,螺纹缠麻丝;连接牢固,密封 良好,管口应对准,套管采用成

11、品,其长度宜为管外径的1.53 倍; 管内需穿铁丝,管口封堵完后再用塑料布密封; 电缆敷设后,管口应做电气封堵; 钢管连接紧密,管口光滑,塑料护口齐全,明配管应平直牢固、排列整齐,管子弯曲处无明现折皱,油漆防腐完整,暗配管保护层厚度大于15 毫米; 盒、箱设置正确,固定可靠,管子进入盒、箱处顺直,在盒、箱内露出的长度小于5 毫米;钢管进入配电箱采用黄铜金属锁紧螺母固定,管子露出锁紧螺母24 扣。线路进入电气设备和器具的管口位置正确。 地下土层中管子敷设,土层应夯实后,管路下要用石块垫起不小于50mm。然后在管周围浇灌混凝土,把管保护起来,管周围保护层应不小于50mm。8.2 电缆、导线敷设本工

12、程电缆敷设为室外穿管埋地敷设,电线、电缆采购回来后,通知本项目QC、TCW接口工程师检查验收,其型号、规格、外观、绝缘等符合要求后,才能入库保存。 电缆敷设前的检查 缆型号、规格、电压等级符合设计要求; 缆外观应无损伤,绝缘良好,电缆的测试记录、质保书和合格证齐全; 敷设前应按设计和实际路径计算电缆、导线的长度,合理安排每盘导线; 电缆敷设要求 缆敷设时,电缆应从盘的上端引出,不应使电缆在支架上及地面摩擦、拖拉;电缆不得有铠装压扁、电缆绞拧、护层折裂等未消除的机械损伤; 缆弯曲半径不小于电缆外径的10 倍; 在电缆穿入钢管前,管口应加塑料护口;电缆敷设后,在配电箱管口处应密封; 按要求做好电缆

13、终端头铠装层接地; 在电缆终端头两端,电缆应装设标志牌,标明电缆型号、规格及起止地点; 测试电缆的绝缘阻值:其值应0.5M。8.3 电缆终端头制作安装 制作前的检查 缆绝缘状况良好,无受潮,电缆内不得进水; 缆热缩套规格应与电缆一致,绝缘材料不得受潮; 施工用具齐全,便于操作,清洁塑料绝缘表面的溶剂宜遵循工艺导则准备; 电缆铠装接地线采用与电缆导线截面相同的黄绿双色线; 制作要求 作电缆接头,从剥切电缆开始应连续操作直至完成,缩短绝缘暴露时间。剥切电缆时不应损伤线芯和保留的绝缘层。附加绝缘的包绕、装配、热缩等应清洁; 缆线芯压接时,应除去线芯和线鼻子管内壁油污及氧化层。压接模具与金具应配合恰当

14、,压缩比例符合要求。压接后应将线鼻子上的凸痕修理光滑,不得残留毛刺,接头压接后,用高压防水胶带和绝缘胶布缠绕套管,填料饱满,无气泡,无裂纹,芯线连接紧密,每根导线再用热缩套管热缩,最后整体热缩,热缩紧密; 电缆头的铠装接地时,先将铠装层油漆除去,再用锡焊将接地线焊好,地线长度以能够与配电箱接地端子相连为宜; 电缆头外型美观、光滑、无折皱、有光泽,其绝缘电阻值符合要求; 电缆头固定牢固。8.4 球场灯具安装 安装前检查 产品外观检查合格。灯杆涂层完整,根部接线盒盒盖紧固件和内置接线端子、开关等器件齐全,盒盖密封垫片完整。灯柱内设有专用接地螺栓,地脚螺栓孔位置符合提供的附图尺寸,允许偏差为2mm;

15、 灯具查验合格证,气体放电灯具有随带技术文件,灯具涂层完整,无损伤,附件、合格证齐全; 对成套灯具的绝缘电阻、内部接线等性能进行现场抽样检测,灯具的绝缘阻值不小于2M; 产品的技术资料是否齐全; 外观检查是否合格。 安装技术要求 具安装位置、标高符合图纸和施工验收规范要求; 及其附件应配套使用,安装位置应便于检查和维修; 灯架安装应牢固可靠,每个灯架固定用的螺栓不应少于两个。 金卤灯底座螺栓固定牢固,灯具固定牢固。 灯杆基础接地灯杆基础为钢筋混凝土独立基础,内设水平环向钢筋,并预埋有地脚螺栓。 现场水平钢筋网铺好后,将水平钢筋网对角“十字”型点焊。 直方向用两根10 圆钢与水平环向钢筋做搭接焊

16、,焊接长度不小于6cm,双面焊接。 当地脚螺栓安装完后,将两根地脚螺栓与已焊接的垂直方向两根10 圆钢焊通,焊接长度不小于6cm,双面焊接。 每个路灯基础单独接地后通过40*4 的接地扁钢与等电位联接端子板连接; 焊接时,焊缝不应有夹渣、咬边、气孔及未焊透现象。 立杆及灯具安装在基础验收合格后开始进行立杆和安装灯具。安装工序为:灯具灯柱运输和检查立杆灯具安装接线,灯杆使用汽车吊起吊就位进行安装。 立杆前应将灯线穿入灯柱内,灯线应留够长度。 爬梯组装好后,用吊装带系住灯杆上端1/3 处,并在吊装带处系一根牵引绳,以便控制方向; 吊装时,用汽车吊慢慢起吊,灯头部分应先升起,并用人扶着,灯杆立起后慢

17、慢落下,使灯杆底板安装孔对好地脚螺栓; 灯杆立起后,将地脚螺栓的螺帽戴上,但不紧固,用两根水平尺测试灯杆立柱是否垂直,若不平需用薄钢板垫; 灯柱固定好后开始安装灯具,用云梯将人和灯具送至灯具安装高度,按照设计要求将灯具安装固定在灯臂上。 配线所采用的电缆、导线型号、规格应符合设计要求。配线的布置应符合设计规范; 灯杆的立杆接线孔上带有接线柱,可直接将电缆接在接线柱上,接线应紧固,2.5mmP2P软线压接线鼻子,压接牢固; 电缆为三芯,其颜色应区分:相线只能为黄、绿、红三种颜色,零线为黑色,保护接地线为黄绿双色线,接地线紧固压接在灯杆接地螺栓上。8.5 配电箱安装 安装前的检查 装密封是否良好;

18、 箱单内容是否与所到货物相符,并填写开箱记录单; 型号、规格是否符合设计要求,附件、备件是否齐全; 产品的技术资料、产品合格证和质量保证书是否齐全; 外观检查是否合格。 安装技术要求 箱的安装位置及标高应符合设计要求; 电箱安装牢固,其垂直偏差不应大于3mm; 配电箱必须安装接地线接线端子,箱体须接地; 配电箱标志及回路编号正确; 检测回路的绝缘电阻值不应小于0.5 兆欧。九、 质量、安全保证措施9.1 质量保证措施本工程成立以项目经理负责、以班组自检和技术人员复检的质量控制模式、以现场 QC 人员独立检查为中心的三级质量管理小组,以起到对质量的管理、监督执法的职能而达到对整个工程的质量保证与

19、控制。主要措施包括: 编制满足规范要求的、切实可行的施工方案。 组织熟练的、合格的作业人员。由于本专项施工无特殊作业人员,仅对施工人员的工作能力进行评定。 检查作业所用机械设备的可用状态,计量器具的标定有效期。 对专项作业人员进行专项施工工艺培训。 对现场出现的质量问题,应填写不符合项报告,及时通知有关部门,采取合理的补救措施,不得私自处理。9.2 质量控制措施 对原材料、成品、半成品实行质量控制。从采购员进货,货物保管、发放各渠道保持按规定进行质量验收及数量验收,特别是装修材料必须采购优质产品,以确保其质量合乎要求,不合格产品禁止使用,所有主要材料必须向TCW 提供建筑材料使用审批及验收单。

20、 制定停工待检点清单,及时通知TCW 接口工程师到现场检查放行,严禁越点施工。 各分部分项工程的施工工艺实现跟踪检查进行质量控制,检查技术交底,操作规程及操作质量。 每道工序结束后都要先进行班组自检,做好自检记录,然后由QC 人员检查验收,最后通知TCW 接口工程师检查,三方一致后方可进行下一工序施工。隐蔽工程应提前一天通知业主现场代表进行隐蔽验收,否则不能自行隐蔽。 电安装工程在施工中应特别注意:“露”,“堵”,“锈”等问题。 要加强成品保护工作,成品保护最主要的措施是各项工序按正常工序施工。9.3 安全保证措施1) 加强职工的安全教育,提高工人的安全意识,坚决贯彻施工现场“安全第一,预防为

21、主”的方针。2) 进入施工现场必须经过安全培训,遵守电站的一切规定。3) 加强安全技术交底,设置专职安全员,加大检查力度。4) 特殊工种必须持证上岗,严禁违章作业。5) 进入工作岗位后,根据自己的施工区域和工作对象,必须佩戴并正确使用安全防护用品。6) 现场的用电设施必须有漏电保护装置,并有专业人员保养维修。7) 对现场的机械、机具必须定期检查,不带故障运行和使用。8) 施工区域要设立明显标志牌,沿施工区域设置临时围护墙,悬挂“五牌一图”,明确责任人员,夜间在施工区域设置足够的照明设施。9)在现场集装箱和焊接作业处各放置一台干粉灭火器,并要求现场人员明确放置的位置,焊接作业随着焊接位置的变换而

22、将灭火器随手放置在近便的位置。8.4 施工现场安全标识设置方案在施工场地沿公路外围全程布设安全围网,并在出口处架设工程指示牌。九、环保措施1、人员进场前通过培训,提高环保意识,树立环保思想。2、现场施工区域设置临时围护墙,保护草坪,周围环境不受污染。3、施工废水采用临时排水沟,集水井经沉淀后排放,减少环境污染。4、现场施工时不破坏花草树木,不乱扔弃垃圾。5、建筑垃圾集中收集运至业主指定地点避免污染环境。6、现场建筑材料堆放整齐、木板、木方堆置在指定地点,保护好现有绿地。7、施工现场出入口处敷设木质盖板,对路沟盖板进行保护。8、安排专人负责出入口处的保洁,及时清扫掉落的土渣,并在每次下班收工前用

23、清水清洁出入口处。9、在施工场地沿公路外围全程布设安全围网,用以降低施工造成的粉尘污染。10、严格控制施工时间,避免与居民休息时间交叉造成噪声污染。_一、篮球场C20砼大体作法是地基夯实后,20cm厚碎石(含砂)垫层,10cm厚C20混凝土即可。 场地应高于地面10mm左右,并稍稍有些泛水(注意仅是稍稍),避免雨天场地积水。端线和边线每侧应加100150mm宽度,至边缘处与场外地面做平。在中线处应留置构造缝,最好用经防腐处理的1015mm宽木条嵌平缝,也可考虑用嵌缝膏。注意,面层抹光勿压光,否则场地地面太滑且容易起皮。二、篮球场混凝土基础 1、基础要求 强度达建筑混凝土C20强度以上,平整度为

24、3m直尺误差3mm,有一定排水坡度(一般横向8,纵向2),混凝土浇铸后必须保水养护不少于7天,总养护期不少于28天. 2、切割温度缝 新水泥基础浇铸后必须切割合理温度伸缩缝,原则以不大于610m为一方块切割,浇铸施工板块间必须切割温度缝,温度缝宽为58 mm,缝深不少于20 mm,(150 mm厚以上混凝土基础缝深不少于30 mm),以保证基础热胀冷缩能集中在温度缝中变化,不导致基础其它地方开裂。 3、酸洗 以清水润湿基面,用8%左右的稀盐酸泼洒并洗刷基面,再用清水冲洗干净,并圈划出积水处,清洗干燥后基面应无白色粉化物及浮松物。 4、温度缝处理 待基础干燥后,用专用填缝胶涂刷于温度缝两侧,再把

25、可压缩泡棉轻挤满温度缝(减少基础热账冷缩对填缝材料挤压变形而影响表面效果),露出基面部分用手提磨机打磨至与基面平整,再用填缝胶涂刷于温度缝表面,宽为80100 mm,厚度为1.5 mm,需分二道涂刷,(缓冲基础冷缩时硅PU材料涂层的作用力)(如图1),铺设较薄场地(50)情况下施工,以保证底漆的渗透性。 6、积水处修补 积水处积水深度不超过5 mm的地方用弹性层(TB-002)加石英粉(或滑石粉)按1:1(重量比),加稀释剂(二甲苯)搅拌均匀,并调节至合适施工稠度,用直尺或刮板涂刮于积水处;若积水深度超过5 mm的地方,应用专用底漆(TB-201)加4080目砂,按1:68(重量比)拌和均匀,

26、平整摊铺于积水处并压实。修补时注意修边,不要让修补后的边高出,若有高出需打磨平整后方能进行弹性层施工。三、球场基础:1、混凝土基础:篮球球场质量高低很大程度取决于基础好坏,混凝土基础要采用C20以上标号,厚度150mm,做好防水层,平整度要好,排水坡度在35.。球场中间留条5mm伸缩缝。采用草袋或塑料膜铺好养护28天。2、沥青基础:首先采用白灰土碾压实,在铺无机料碾压,铺粗沥青碾压,最后铺细沥青碾压。排水坡度35.。四边要铺设道牙,养护14天。施工工艺:1、清理场地,检查平整度,用双组份AB料按比例加催化剂搅拌均匀,用刮耙刮平。2、面层采用双组份面层专用胶,按比例搅拌均匀,刮耙刮平,消泡。3、

27、用专业白画线漆画线下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的

28、时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文

29、设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介

30、绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      联系我们       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号  |  icp.png浙ICP备2021020529号-1 浙B2-2024(办理中)

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
