1、 彩虹湾小区冬期施工方案一、 编制依据太原建筑设计研究院设计的施工图纸建筑工程冬季施工规程(JGJ104-97);混凝土泵送施工技术规程(JGJ/T10-95);建筑工程施工质量验收统一标准(GB50300-2001).二、工程概况本工程为山西尚隆房地产开发有限公司投资建造的高层住宅楼。位于小井峪街,1#、2#、3#、楼均为剪力墙结构。总建筑面积:64606.62 m2,地上:三十二层,地下两层。本工程建筑类别:一类。建筑耐火:地上部分级,地下部分级。抗震设防烈:八度。结构类型:剪力墙结构。建筑耐久年限:50年。地下工程防水等级:级。三、冬期施工气象资料1.施工技术准备(1)建筑施工手册中关于

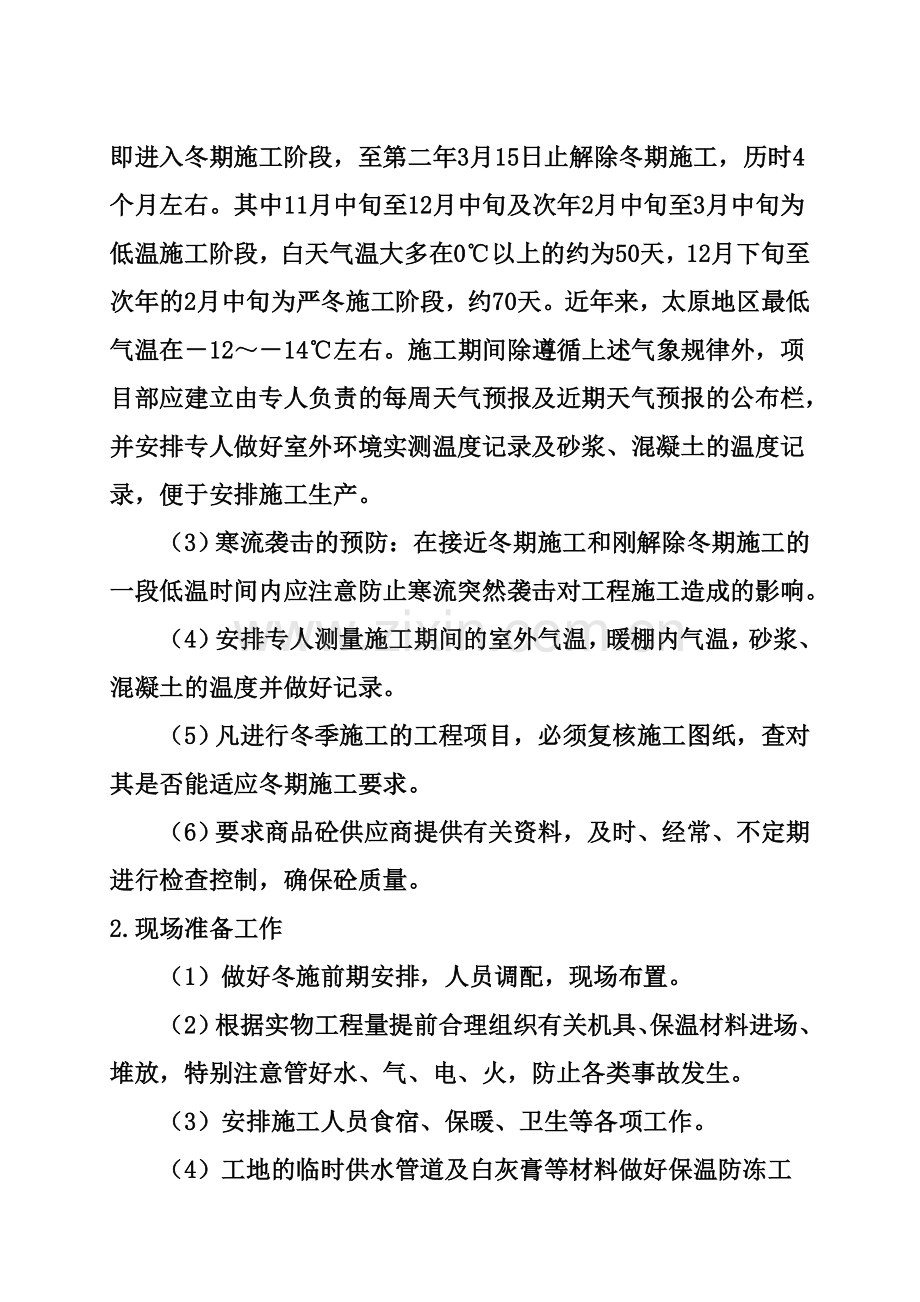

2、冬期施工期限的规定:当冬天到来时,如果连续5天的日平均气温稳定在5以下,则此5天的第一天为进入冬期施工的初日;当气温转暖时,最后一个5天的日平均气温稳定在5以上,则此5天的最后一天为冬期施工的终日。(2)根据太原地区往年的气象资料,太原地区每年11月15日即进入冬期施工阶段,至第二年3月15日止解除冬期施工,历时4个月左右。其中11月中旬至12月中旬及次年2月中旬至3月中旬为低温施工阶段,白天气温大多在0以上的约为50天,12月下旬至次年的2月中旬为严冬施工阶段,约70天。近年来,太原地区最低气温在1214左右。施工期间除遵循上述气象规律外,项目部应建立由专人负责的每周天气预报及近期天气预报的
3、公布栏,并安排专人做好室外环境实测温度记录及砂浆、混凝土的温度记录,便于安排施工生产。(3)寒流袭击的预防:在接近冬期施工和刚解除冬期施工的一段低温时间内应注意防止寒流突然袭击对工程施工造成的影响。(4)安排专人测量施工期间的室外气温,暖棚内气温,砂浆、混凝土的温度并做好记录。(5)凡进行冬季施工的工程项目,必须复核施工图纸,查对其是否能适应冬期施工要求。(6)要求商品砼供应商提供有关资料,及时、经常、不定期进行检查控制,确保砼质量。2.现场准备工作(1)做好冬施前期安排,人员调配,现场布置。(2)根据实物工程量提前合理组织有关机具、保温材料进场、堆放,特别注意管好水、气、电、火,防止各类事故
4、发生。(3)安排施工人员食宿、保暖、卫生等各项工作。(4)工地的临时供水管道及白灰膏等材料做好保温防冻工作。(5)做好冬期施工混凝土、砂浆及掺外加剂的试配试验工作,提出施工配合比。3.资源准备工作:根据冬期施工方法所选用的保温材料(如:草帘子等)的品种、规格以及需用量进行购置,做到备足备齐。混凝土-材料工具需用计划序号材料名称单位数量1塑料布卷1002绵毯m210003工程布m210004(PVC12)测温管个505温度计个506铁火炉个607煤碳吨80四、冬期施工准备工作1.组织准备建立冬期施工项目管理体系与制度。项目经理:魏建民技术负责人:赵小东责任工长:杨军军技术员:李超峰质检员:赵荣康
5、测温员:李太明安全员:吴占龙2.技术准备冬期来临之前,组织有关人员严格按照冬期施工方案要求进行技术交底,提出冬期计划,为保证施工质量做好准备。3.人员教育冬期施工前应根据冬期施工方案和有关规范要求对施工人员做好冬期施工的培训教育工作,特别应加强对特殊工种人员的培训,使冬期施工人员对冬期施工的技术要点及安全、消防注意事项做到心中有数,确保冬期施工的正常进行。项目部成立以项目经理为组长的冬施领导小组:组 长:魏建民副组长:赵小东 杨军军组 员:李超峰 赵荣康 李贵旺 吴占龙 李太明五、冬期施工技术措施1、砌体工程(1)一般规定 普通砖、加气混凝土砌块在砌筑前,应清除表面污物、冰雪等,遭水浸后冻结的
6、砖块或砌块不得使用。砂浆宜优先采用普通硅酸盐水泥拌制;冬期砌筑不得使用无水泥拌制的砂浆;拌制砂浆所用的砂,不得含有直径大于10mm的冻结快和冰块;拌合砂浆时,水的温度不得超过80,砂的温度不得超过40;当水温超过规定时,应将水、砂先行搅拌,再加水泥,以防出现假凝现象。冬期砌筑砂浆的稠度,宜比常温施工时适当增加。可通过增加石灰膏或粘土膏的办法来解决。具体要求见下表:冬期砌筑砂浆的稠度砌体种类稠度砖砌体813加气砼砌体813人工砌的毛石砌体68水的加热方法:当有供汽条件时,可将蒸汽直接通入水箱,也可用铁桶等烧水;砂子可用蒸汽排管,火坑加热,也可将汽管插入砂内直接送汽。直接通汽需注意砂的含水率的变化
7、。采用蒸汽管或火坑加热时,可在砂上浇些温水(加水量不超过5%),以免冷热不匀,也可加快加热速度。砂不得在钢板上灼炒。严禁使用已冻结的砂浆,不准以热水掺入冻结砂浆内重新搅拌使用,也不宜在砌筑时向砂浆内掺水使用。每天收工前,将垂直灰缝填满,上面不铺灰浆,同时用绵毯、草袋等保温材料将砌体上表面加以覆盖。第二天上班时,应先将砖石表面的霜雪扫净,然后再继续砌筑。(2)土方回填 冬期填方施工应在填方前清除基底上的冰雪和保温材料;填方边坡的表层100cm以内不得采用含有冻土块的土填筑;整个填方上层部位应用未冻的或透水性好的土回填。冬施期间土方外围回填时,每层铺土厚度比常温施工时减少20%25%,应虚铺200
8、mm后夯实。2、地基与基础工程(1)一般规定 冬期进行地基与基础施工的工程,除应有建筑场地的工程地质勘探资料外,根据需要尚应提出地基土的主要冻土性能指标。建筑场地宜在冻结前清除地上和地下障碍物、地表积水,并应平整场地与道路。冬期及时清除积雪,春融期做好排水。(2)地基处理 对建筑物的施工控制坐标点、水准点及轴线定位点的埋设应采取防止土壤冻胀、融沉变位和施工振动影响的措施,并应定期复测校正。在基础施工中,不得被水或融化雪水浸泡基土。3、钢筋工程(1)钢筋负温冷拉和冷弯的一般规定 钢筋冷拉温度不宜低于-20。负温下冷拉后的钢筋,应逐根进行外观质量检查,其表面不得有裂纹和局部颈缩。在负温条件下使用的
9、钢筋,施工时应加强检验。钢筋在运输和加工中应防止撞击和刻痕。(2)钢筋负温焊接 钢筋负温焊接可采用闪光对焊、电弧焊等焊接方法,当环境温度低于-20,不宜进行施焊。雪天或施焊现场有3级以上风焊接时,应采取遮蔽措施,焊接后冷却的接头应避免碰到冰雪。钢筋负温搭接焊的焊接工艺应符合下列要求:焊接时,第一层焊缝应具有足够的熔深,主焊缝或定位焊缝应熔合良好。平焊时,第一层焊缝应先从中间引弧,再向两端运弧;立焊采用电渣压力焊。搭接接头的焊缝厚度不应小于钢筋直径的0.3倍,焊缝宽度应不小于钢筋直径的0.7倍。4、混凝土工程1.混凝土冬期施工方法(1)本工程冬期施工阶段需进行梁、柱、板混凝土的浇筑,全部采用商品
10、混凝土,并用混凝土泵送工艺进行浇筑且标号提高一级。(2)在混凝土中掺加早强型抗冻剂,利用原材料加热和水泥水化热的热量,通过保温,延缓混凝土冷却,使混凝土降到0或外加剂规定的温度以前达到临界强度,-15及以上时临界强度为4MPa,-30以上时临界强度为5MPa。2.混凝土的配合比设计要求商品混凝土必须提供预拌混凝土合格证,冬施混凝土进场前将其相关资料上报监理,监理同意后方可使用。3.混凝土的搅拌(1)本工程控制混凝土出罐温度不低于10,入模最低温度5,对水采用加热的方法,水温控制在5065,以最终保证入模温度符合要求。(2)混凝土搅拌必须符合下列要求:1)骨料必须清洁,不得含有冰、雪等冻结物。2
11、)严格控制水灰比,由骨料及外加剂带入的水份应从拌合水中扣除。3)混凝土要充分搅拌后再卸车,严格控制加水量。若发生离析时在浇注前应进行二次搅拌。4.混凝土的运输混凝土的运输采用商品混凝土车运送、泵运浇注。 5.混凝土浇筑(1)混凝土在浇筑前应清除模板和钢筋上的冰雪和污垢。(2)冬期施工混凝土的浇筑方法与常温相同,但应采取保温措施。(3)砼浇注温度任何情况下不低于5,细薄截面砼结构的灌注温度不宜低于10,砼分层连续灌注,中途不间断,每层灌注厚度不大于50Cm,并采用机械捣固。 6.混凝土养护:掺用防冻剂混凝土的养护,应符合下列规定:混凝土的初期养护温度不得低于防冻剂规定的温度。达不到规定温度时,应
12、立即采取保温措施。当混凝土温度降低到防冻剂规定的温度以下时,其强度不应小于混凝土受冻临界强度。在负温条件下养护严禁浇水,且外露表面必须覆盖。当拆模后混凝土的表面温度与环境温度差大于25时应对混凝土采用保温材料覆盖养护。混凝土浇筑后应在其裸露的表面用塑料布等防水材料覆盖并进行保温。结构的边、棱角部位的保温层厚度应增大到表面部位的23倍。混凝土养护期应防风防失水。 (6)保温材料不宜直接覆盖在刚浇筑完毕的混凝土层上,可先覆盖塑料薄膜,上部再覆草袋,麻袋、棉毯等保温材料.保温材料的铺设厚度为:一般情况下5-负50 c 时铺一层;负5-负150 c时铺二层或三层;负200 c以下时,停止施工。大体积混
13、凝土浇筑及二次抹面压实后应立即覆盖保温,其保温层厚度,材质应根据计算确定.当大气温度为-15 -20时,为了保证砼的质量采取生火保温措施,每10米生一火炉,并用帆布覆盖,派专人负责,火炉采用钢筋制作,架高8001000mm,上盖铁板,防止火焰直接烧伤砼,并保持室内温度18 20,当砼达到临界强度后才可取消火炉保温。7.冬期施工混凝土质量检查应遵照下列要求:检查原材料、材料及配比,外加剂质量及掺量;商品砼进入施工现场后,应进行抽样检验,增加砼坍落度的检查数量;合格后方准使用。测量混凝土自砼运输车中卸出时的温度。检查混凝土从入模到拆除保温层或模板保温期间的温度。混凝土冬期施工测温项目和次数:室外气
14、温及环境温度应每昼夜不少于4次,此外还需测最高最低气温;混凝土出罐、浇筑、入模温度,每一工作班不少于4次。应及时填写测温记录表,并保证其真实、有效。,试件留置按规范及施工要求制作,管理,养护,送检混凝土试块.取样与试件留置应符合下列规定:(1)每拌制100盘且不超过100m3的同配合比的混凝土,取样不得少于一次.(2)每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次.(3)当一次连续浇筑超过1000m3时,同一配合比的砼每200m3不得少于一次.(4)每一楼层,同一配合比的砼,取样不得少于一次.(5)对有抗渗要求的砼结构,其混凝土试件应在浇筑地点随机取样.同一工程,同一配合比的
15、砼,取样不应少于一次,留置组数可根据实际需要确定.混凝土试件的留置,除用于检查结构构件混凝土质量的试件外,尚应增设不少于两组与结构同条件养护的试件,分别用于检验受冻前的混凝土强度和转入常温养护28d的混凝土强度。 8.测温记录:()测温方法和要求根据测温点布置图,测温孔可采用预埋内径12mmpvc塑料套管制作。注意留孔时要有专人看管,以防施工踩(压)实测温孔。测温时按测温孔编号顺序进行。温度计插入测温孔后,堵塞住孔口,留置在孔内35min,然后迅速从孔中取出,使温度计与视线成水平,仔细读数,并记入测温记录表同时将测温孔用保温材料按原样覆盖好。现场测温安排 测温项目 测温 条件 测温次数 测温时
16、间砼养护温度 4MPa前 昼夜12次 每2h一次(根据浇筑砼时间) 4MPa后 昼夜4次 每6h一次大气温度 昼夜4次 2:00、8:00、14:00、20:00各一次工作环境温度水泥、水、砂、石温度砼、砂浆出罐温度砼入模、砂浆上墙温度 每昼夜3次每工作班2次 7:00、15:00、21:00各一次上下午开盘各一次现场测温结束时间:砼达到临界强度,且拆模后砼表面温度与环境温差15、砼的降温速度不超过5/h、测温孔的温度和大气温度接近。(二)测温管理1、施工现场工长在技术人员的指导下,负责工程的测温、保温、掺加外加剂等项领导工作,每天要看测温记录,发现异常及时采取措施并汇报有关领导及技术负责人。
17、2、项目技术人员要每日查询测温、保温、供热的情况和存在的问题,及时向主管领导汇报并协助现场施工管理人员解决冬施疑难问题。3、施工测温人员在每层或每段停止测温时交一次测温记录,平时发现问题应及时向现场管理人员和技术人员汇报,以便立即采取措施。4、测温人员每天24h都应有人上岗,并实行严格的交接班制度。测温人员要分区、项填写并妥善保管。5、测温记录要交给技术人员归档备查。6、模板工程模板的选型和重要结构的支模是提高工程质量,缩短工期前提和保证。 模板设计要有计算书,要保证支撑系统在砼施工荷载作用下有足够的强度和刚度。操作人员要有作业指导书,并有符合,相应岗位应知应会的技能。砼施工过程中要有专人负责
18、跟踪修理模板检验模板的几何尺寸、轴线、边线、模板牢固性、模内清理等。 严格执行对上下道工序的交接检。 砼强度达到规范要求的强度方可拆模,拆模要按顺序拆除并注意保护模板、卡具等。7、脚手架工程冬季施工前应对所有脚手架进行检查,脚手架立杆支座必须牢固,脚手架要与结构拉接牢固。脚手架四周全封闭,以利于工程施工时作业面的挡风保温。霜雪天后要及时对脚手架进行清理,并要采取防滑措施。在遭受大风雪后要及时检查脚手架,合格后方可投入使用。施工层外围脚手架全封闭。六、越冬工期维护(1)一般规定 本工程应在入冬前均应编制越冬维护措施。(2)在建工程 在冻胀土地区建造房屋基础时,应按设计要求做防冻害处理。施工场地和
19、建筑物周围应做好排水,不得使地基和基础被水浸泡。当设计无要求时,应采取如下措施:浅埋基础越冬时,应覆盖保温材料保护。 基础外壁侧面回填土应填至设计标高,当不具备回填条件时,应填松土或炉渣进行保温。内部的存积水应排净;底板应采用保温材料覆盖,覆盖厚度不少于两层。 七、安全措施1、冬期施工各级领导要认真做好思想工作,稳定职工情绪,搞好防范工作。要加强对职工进行冬期施工安全生产的宣传教育,以提高职工安全意识和自我防护能力。严格贯彻执行安全生产责任制,制定冬施安全措施。培训应以安全操作规程和安全生产纪律为主,使职工为遵章守纪的模范。2、冬施中要加强现场管理,明确责任,层层把关,严防出现质量事故和安全事
20、故。要注意冬季施工的安全,加强安全防护。3、冬施的道路、上下人梯道等要及时清扫积雪,并有防滑措施。外脚手架等要经常检查,发现问题及时加固修复。4、对冬季不施工的地区要封闭现场、做好防护,防止外人进入现场,电器、机械设备等要进行一次全面细致安全检查,发现隐患及时消除。5、凡冬期施工工程现场应做好现场平面规划,消防道路要畅通,电气线路按规定架设,易燃物品应专门堆放并配备消防器材,施工现场应设置安全标志。6、冬施工地职工宿舍和工地值班办公室,生火取暖要保持通风良好,防止煤气中毒,不得使用电炉取暖。7、特别应注意电褥子的使用,首先要购买正规厂家生产的产品,其次电源线不得私拉乱接,由用电管理员统一按要求
21、敷线、安置插座,并做到睡前通电,临睡拔掉插头。8、冬季气候干燥多风,且现场的易燃物品又多,容易引起火灾,所以各项目部要有健全的消防制度,并结合工程特点制定防火措施,保证消防水源供应充足,消防道路畅通,消火栓水源处设明显标志,消防器材要齐全有效。9、元旦、春节期间要防止烟花爆竹引发的火灾事故。10、明春解冻后,认真进行一次冬施工程质量检查,发现问题及时处理。11、施工现场和建筑物周围做好排水,不得使地基和基础被水浸泡。12、开春后进行复查,轴线、标高,发现问题及时处理。五峰建设集团有限公司彩虹湾项目部2011.10.21附:测温平面布置图 下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢
22、!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言
23、来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文
24、框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事
25、,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】
