资源描述
广电中心锅炉房工程 喷浆护壁专项方案
xxxxxx锅炉房工程
喷浆护壁施工专项方案
编 制 人:
审 核 人:
审 批 人:
编制日期: 年 月 日
编制单位: 陕西华山建设有限公司

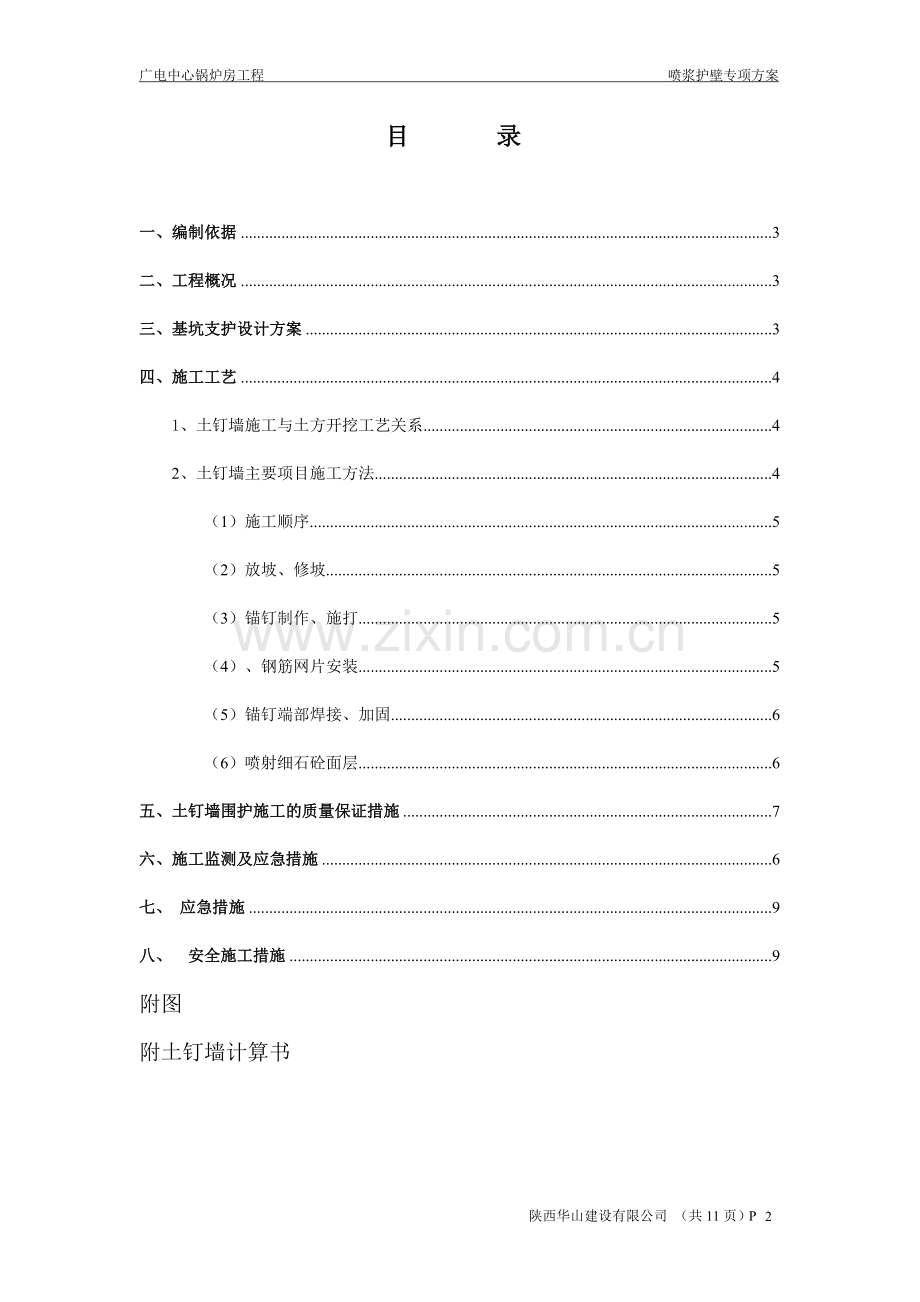

目 录
一、编制依据 3
二、工程概况 3
三、基坑支护设计方案 3
四、施工工艺 4
1、土钉墙施工与土方开挖工艺关系 4
2、土钉墙主要项目施工方法 4
(1)施工顺序 5
(2)放坡、修坡 5
(3)锚钉制作、施打 5
(4)、钢筋网片安装 5
(5)锚钉端部焊接、加固 6
(6)喷射细石砼面层 6
五、土钉墙围护施工的质量保证措施 7
六、施工监测及应急措施 6
七、 应急措施 9
八、 安全施工措施 9
附图
附土钉墙计算书
喷浆护壁施工方案
一、编制依据
(1)本工程地勘资料、基坑施工参数、基坑四周环境资料
(2)《锚杆喷射砼支护技术规范》(GB50086-2001)
(3)《建筑基坑支护基础规程》JGJ120-99
(4)《基坑土钉支护技术规范》(CECS96:97)
(5)《钢筋焊接及验收规程》(GFG18-96)
(6)《土层锚杆设计与施工规范》(CECS22::90)
(7)《建筑基坑工程技术规范》(YB9258-97)
(8)《建筑安全检验标准》(JGJ-2011)
(9)西安市有关建筑工程管理、市政管理、环境保护等法规及规定。
二、工程概况
拟建的陕西省xxxxxx锅炉房工程:建筑高度2.2m,埋深-6.400m。建筑工程等级为二级,设计使用年限为50年,建筑层数:地下一层。建筑结构类型:框架结构,总建筑面积:302㎡,相对标高±0.000现定位原有停车场地平标高。开挖深度约7.0m.
本工程由陕西省xxxxxx建设,中国建设西北设计研究院有限公司设计,陕西建设监理有限公司监理,陕西华山建设有限公司组织施工。
三、基坑支护设计方案
3.1 基坑支护设计原则
建筑基坑支护设计的原则是“技术先进、经济合理、安全可靠”,从而确保地下结构施工期间基坑边坡稳定、基坑周围建筑物、道路及地下设施安全。基坑支护设计与施工,综合考虑工程地质与水文地质条件、基坑开挖深度、周边环境、基坑周边荷载等因素,因地制宜、合理设计、精心施工、严格监测。
3.2 基坑支护结构选型对比
根据规范中支护结构选型、场地周边地下地上情况和我公司多年的类似工程经验,在总结类似基坑工程成功的经验和失败教训的基础上,进行基坑支护方案的选型设计。
本工程根据地层情况、场地周边场地情况、管线情况等,基坑采用喷锚(土钉墙)支护体系。
3.3 基坑支护设计
3.3.1 喷锚支护的可行性
从现场情况可以看出,拟建锅炉房工程东邻原有建筑物、南紧挨院内道路、西邻原有锅炉房,北靠西八里村围墙。施工区域狭小、开挖深度比较深,基坑边坡只有采取可靠的支护措施,才能确保满足基础施工的安全。
目前常用的基坑支护方案有:喷锚(土钉墙)支护、深层水泥搅拌桩支护、拉森钢板桩支护。根据实际现场土质情况,并结合经济、工期等因素,本工程基坑护壁采用喷锚(土钉墙)支护施工。
喷锚支护设计理论采用:①喷射砼→钢筋网→锚杆支护土壁设计计算方法,考虑支护与土体联合作用,并以注浆土钉设计作为参考后加以综合;②工程类比法:根据我公司在西安地区的实际项目设计施工实例类比;③信息反馈法:根据现场施工实测位移值(即时监控)对本方案设计进行修正。
四、施工工艺
1、土钉墙施工与土方开挖工艺关系
基坑土方分层分段开挖,挖好一层(段)就做一层(段)土钉墙围护,上层土钉墙完成前不得进行下层土方开挖。尽量减少基坑原土壁裸露的时间。基坑原土壁裸露有可能出现以下三种情况:
(1) 人工修坡后边坡稳定
(2) 人工修坡后边坡基本稳定,局部有坍塌现象
(3) 土方开挖产生坍塌
若出现土方坍塌,立即停止开挖,小面各坍塌采用人工修补,若大面积坍塌则立即采取用挖土机复回土,待设计、业主、监理、施工单位制定出可行方案后再继续开挖。
根据基坑底设计标高与原始场地标高,本基坑开挖深度平均7.0米,固本基坑土方开挖分三层,第一层挖至-2.5m、第二层挖至-5.0m、第三层挖至-7.0m。
2、土钉墙主要项目施工方法
(1)施工顺序
根据土方开挖,随时跟进。
(2)放坡、修坡
基坑分三层开挖,故基坑壁按三次放坡,每次放坡坡度1:0.2;对开挖后的边坡段,用铲锹进行切削清坡;施工人员跟班与挖土机配合作业。
(3)锚钉制作、施打
锚钉:采用Ф22、Ф18钢筋制成,Ф22钢筋在-2.5m植入深度10.0m 。Ф18钢筋在-5.0m处植入 用洛阳铲打孔,随时观察并校正,使之平直锚入壁坡。
锚钉设置间距:两排错开梅花状布置@2000mm;
钢管锚钉注浆:水泥浆按M10标准拌制,注浆完毕立即用水泥袋将锚钉端部进行封堵。
(4)、钢筋网片安装
在喷射混凝土前,面层内的钢筋网片应牢固固定在边壁上并符合规定的保护层厚度要求,一般≥25㎜。
②钢筋采用(Q235)Ф6.5,-2.5m以上钢筋间距@150*150;-2.5m以下至槽底钢筋间距@200*200.
③钢筋网片可用焊接或绑扎而成,钢筋网铺设时每边的搭接长度不应小于一个网格边长或200㎜,(上下坡钢筋的绑扎≥300㎜)
(5)锚钉端部焊接、加固
锚筋端部应与加强筋、钢筋网片及垫块等相互焊接。由里向外依次为:钢筋网片、水平加强筋、端头井字垫块。槽钢加固。
(6)喷射细石砼面层
喷射砼的强度等级为C20,厚度为80mm,其配合比为水泥:砂:细石:水=1:2:2:0.45;水泥为普通硅酸盐425级,碎石最大粒径不超过15mm,砂为中粗黄砂。
喷射顺序是由上而下,喷头与受喷面距离控制在1m左右,喷射方向垂直于受喷面。在钢筋部位,应先喷填钢筋和锚钉后方,然后再喷射其前方,以免其后出空隙。
喷射面宜二次喷射,第一次喷射厚度在50mm左右,在第一次砼层初凝前进行二次喷射。
在继续下层喷射作业时,清除施工缝接合面上浮浆层和松散碎石,并喷水使之湿润。
五、土钉墙围护施工的质量保证措施
(1)认真进行图纸学习和层层技术交底工作
(2)加强职工的质量意识,认真执行专检、自检、工序交接制度,确保每道工序的施工质量
(3)基坑局部有渗漏水时,随时采用压密注浆止水措施,确保基坑及周边建筑物安全
(4)加强基坑监测,发现异常及时上报监理、业主,以便采取快速有效的补救措施
(5)认真做好原材检验,严格控制喷射砼、水泥浆的配合比和水灰比
六、施工监测及应急措施
为确保施工安全和基坑开挖的顺序进行,从围护工程开始施工至地下室底板完工,应进行全过程的施工监测,以便及时掌握施工全过程围护结构、周围土体的受力与变形情况,及时掌握基坑开挖对周围环境、尤其对建筑物、道路的影响程度,以便在监测信息指导下,及时采取有效措施、调整施工方案,避免基坑开挖的重大事故发生,减少事故带来的经济损失和社会影响。
1、 监测内容
土钉围护的施工监测应包括如下内容:
⑴围护体的位移及沉降;
⑵地表开裂状态及周围环境变形;
⑶基坑渗漏和危及支护安全的水害来源。
⑷基坑底部土体有无隆起,围护外侧土体有无下沉。
2、 监测点的设置
⑴监测点、后视点、水准基点应设置在基坑施工影响范围外。
⑵沉降和位移监测点应设在基坑边壁和基坑底部,间距不宜大于30 m.
⑶地表开裂,易采用标记法进行观察和比较,有裂缝时,先测量其宽度并做好记录,然后用水泥浆灌实抹平,必要时可拍照留存。
3、 监测次数及方法
⑴在基坑开挖期间,每天监测次数一次为宜,当位移出现发展趋势或接近预警值时,应加大监测的频率。。
⑵地下室底板完工后可减少监测次数,地下室侧墙完工后停止监测。
⑶位移观测用Et-02电子经纬仪,沉降观测用精密水准仪,精度为标准二等水准。
4、 监测数据处理及反馈
监测数应即填入规定的表格,及时向项目经理报告,定期向业主和监理工程师报告。如发现数据明显变化或临近报警值时应即向项目经理、业主、监理工程师报告。
5、 报警值
根据设计规定,报警值如下:
坡顶水平累计位移60㎜,连续3日位移大于3㎜/d,并且有发展趋势。
地面沉降大于基坑开挖深度的1%。
当位移接近或达到预警值时,或建筑物底部或周围土体出现可能导致剪切破坏的迹象或其他可能影响安全的征兆(如流沙、涌土、隆起、陷落等)时,应立即报警,确定可能采用的应急措施,排除险情。
七、 应急措施
1、由于基坑施工受各种客观因素的影响,可能会发生各种险情,为能及时排除险情确保安全,应采取如下应急措施;
⑴成立以项目经理为组长的监控小组,在土方开挖和土钉墙施工阶段进行24 h监控,监控内容包括:墙体水平位移,土钉墙结构变形,周边土体道路及管线的变化。
⑵施工现场准备砂袋。
⑶当围护体位移超过预警值时,使用砂袋压载,防止支护结构位移的发展。
⑷当支护结构的位移增大时,必须时可使用挖土机迅速回填土方反压,以阻止位移的进一步发展,并在位移 处设置超前支护,待稳定后方可继续开挖。
⑸当施工时遇上流沙等土层时,应先打入竖向注浆管进行加固,然后开挖。
2、为了确保安全施工,针对假设出现的几种险情,制订了如下应急措施:
⑴围护体滑移的应急措施
根据监测信息,如发现围护体位移超过容许值,应即采取如下措施阻止位移:
①坑外卸载,具体办法同上相关措施。
②在坑内紧急垒堆砂袋或回填压载。
③位移较大并有发展趋势时,可在坑内设置内撑。内撑可为水平撑或斜撑。可用型钢或坚固的木料支撑。
④必要时可采用增加或加长水平土钉的措施,可酌情在松动的围护体内设置竖向土钉(注浆)。
⑵坑底土体隆起的应急措施
①由于围护体滑移造成的坑内土体隆起,应采取处理围护体滑移的措施,同时用重物(叠袋、回填土)压制隆起土体。
②由于淤泥绕过围护体流向坑内造成的土体隆起,应在坑内利用重力压制隆起土体的同时,对围护体进行加固。设置竖向土体(注浆)加固围护体的有效措施。
⑶周边道路或地下管线破坏的应急措施。
造成周边道路或地下管线破坏的直接原因就是围护结构位移或坑底隆起,因此防止发生此种情况的预防措施是:
①加强施工监测,实行信息化施工。
②发生围护位移或坑内土体隆起时,应即采取措施处理。
⑷地表裂缝的应急措施
①及时查明地下裂缝原因,采取相应措施阻止裂缝的发展。
②及时用浓水泥浆灌缝。
八、 安全施工措施
⑴周边设置防冲墙和封闭式维护栏杆,并在维护栏杆上涂红白标记防止物体坠落伤人;
⑵加强排水沟的排水设施管理;
⑶有专人指挥挖土,严禁超挖,确保安全施工;
⑷严格监测数据来指导施工,加强信息化施工管理,确保工程安全,认真贯彻“安全第一、预防为主”的方针,坚持“谁施工、谁负责“和“管生产必须管安全“的原则,根据”国务院关于加强企业生产中安全工作的几项规定“,结合实际和本工程特点,组成由项目部主要负责人、专职安全员、项目部和班组兼职安全员以及工地安全用电负责人参加的安全生产管理网,执行安全生产责任制,明确各级人员的责任,抓好本工程的安全生产工作。
⑸工程实施前,对参与本工程施工的全职人员(包括民工)进行安全生产的宣传教育,组织职工学习国务院、省、市和公司颁发的有关安全生产的《规定》、《条例》和《安全生产操作规程》,并要求职工在施工中严格遵守有关文件的规定。
⑹工程施工前,对投入本工程施工的机电设备和施工设施进行全面的安全检查,未经有关安全部门验收的设备和设施不准使用,不符合安全规定的地方立即整改完善。并在施工现场设置必要的护栏、安全标志和警告牌。
⑺工程实施时,严格按照经公司审定的施工组织设计和安全生产措施的要求进行施工,操作工作必须严守岗位履行职责,遵守安全生产操作规程,特种作业人中应经培训,持证上岗,各级安全员要深入施工现场,督促操作工人和指挥人员遵守操作规程,制止违章操作、无证操作、违章指挥和违章施工。
⑻工程实施时,每周召开一次安全例会,检查安全生产措施的落实情况,研究施工中存在的安全隐患,及时补充完善安全措施。
⑼经常保养施工机具,保证安全装置灵敏度可靠,防护罩完好无损,同时搞好安全用电管理,保证变电配电间达到“四方”要求,输电线路、配电箱、漏电开关的选型正确、敷设符合要求,电器设备和照明灯具有良好的接地、接零保护,并在可能受雷击的场所设置防雷击设施。
⑽重视个人自我防护,进入工地按规定佩带安全帽,进行特殊作业前,先要落实防护设施,正确使用攀登工具,安全带和特殊防护用品,防止发生人身安全事故。
⑾按照防火防爆的有关规定设置油库、危险品等临时性构筑物,易燃易爆物品堆放间距和动火点与氧气、已火块的间距要符合规定要求,严格执行动火作业审批制度,一、二、三级动火作业未经批准不得动火,临时设施区要按照规定配足消防器材。
⑿工地上设置救护室,配备医务人员,落实保健措施,作好除害灭病和饮食卫生工作。
⒀实施无工程事故和重点设备、人身伤害无事故的安全目标。
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2
在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的
感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。
谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。
开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!
)查看更多与本文《高中生开学自我介绍》相关的文章。
精品word文档可以编辑(本页是封面)
【最新资料 Word版 可自由编辑!!】
15
陕西华山建设有限公司 (共11页)P
展开阅读全文
