收藏 分销(赏)

中鼎装配车间桩施工方案.doc

上传人:胜**** 文档编号:690295 上传时间:2024-02-02 格式:DOC 页数:26 大小:254.50KB
下载 相关 举报
中鼎装配车间桩施工方案.doc_第1页
第1页 / 共26页
中鼎装配车间桩施工方案.doc_第2页
第2页 / 共26页
中鼎装配车间桩施工方案.doc_第3页
第3页 / 共26页
中鼎装配车间桩施工方案.doc_第4页
第4页 / 共26页
中鼎装配车间桩施工方案.doc_第5页
第5页 / 共26页
点击查看更多>>
资源描述

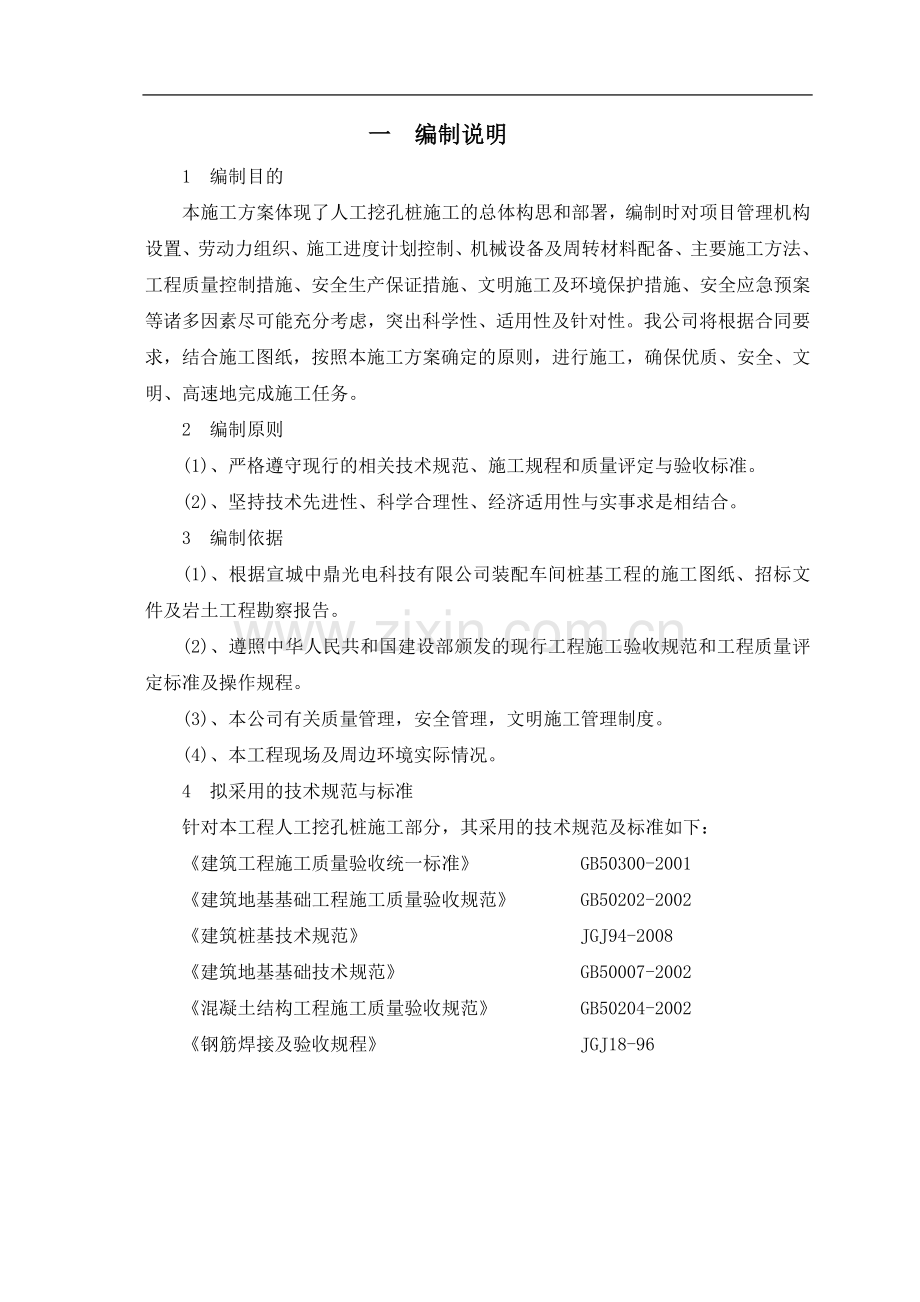

1、一 编制说明1 编制目的 本施工方案体现了人工挖孔桩施工的总体构思和部署,编制时对项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要施工方法、工程质量控制措施、安全生产保证措施、文明施工及环境保护措施、安全应急预案等诸多因素尽可能充分考虑,突出科学性、适用性及针对性。我公司将根据合同要求,结合施工图纸,按照本施工方案确定的原则,进行施工,确保优质、安全、文明、高速地完成施工任务。 2 编制原则 (1)、严格遵守现行的相关技术规范、施工规程和质量评定与验收标准。 (2)、坚持技术先进性、科学合理性、经济适用性与实事求是相结合。 3 编制依据 (1)、根据宣城中鼎光电科技

2、有限公司装配车间桩基工程的施工图纸、招标文件及岩土工程勘察报告。 (2)、遵照中华人民共和国建设部颁发的现行工程施工验收规范和工程质量评定标准及操作规程。 (3)、本公司有关质量管理,安全管理,文明施工管理制度。 (4)、本工程现场及周边环境实际情况。 4 拟采用的技术规范与标准 针对本工程人工挖孔桩施工部分,其采用的技术规范及标准如下: 建筑工程施工质量验收统一标准 GB50300-2001 建筑地基基础工程施工质量验收规范 GB50202-2002 建筑桩基技术规范 JGJ94-2008建筑地基基础技术规范 GB50007-2002 混凝土结构工程施工质量验收规范 GB50204-2002

3、 钢筋焊接及验收规程 JGJ18-96 二、工程概况1、工程简介宣城中鼎光电科技有限公司装配车间工程位于宣城工业园区,基础采用人工挖孔桩,桩径ZH1、ZH2、ZH3为800mm、ZH4为1000mm、ZH5为1200mm、ZH6、ZH7为1400mm,共66根桩,桩端扩大头直径、尺寸详见结施22/3桩基础一览表,全部为端承桩,桩端支承于强风化泥质灰岩层,桩极限端阻力特征值为1800Kpa,入岩深度不小于1倍桩径,桩长应不低于6倍桩径 。护壁砼强度等级为C30,桩护壁厚150 mm,护壁配筋按图纸施工。桩身砼强度等级为C30,桩身纵筋ZH1、ZH2、ZH3为816、ZH4为1216、ZH5为81

4、8+816、ZH6、ZH7为2018,螺旋箍加密区101000、非加密区8200,焊接加劲箍122000,钢筋:主筋、螺旋箍及加劲箍均采用HRB400钢筋,主筋保护层为50mm,桩顶进入承台的长度为100mm。2、岩土工程地质条件根据勘察报告,本工程采用强风化泥质灰岩层作为桩端持力层。3、工程特点及施工难点。(1)、本工程桩基开挖时应该注意相邻桩底标高高差应满足规范要求,相邻桩净距应不小于桩底高差,开挖时从持力层埋深大处向埋深小处施工。桩净距小于2.5M时应跳挖。施工时严格按照建筑桩基技术规范(JGJ94-2008),确保桩径、桩长,并采取有效措施,防止塌孔、沉渣等现象,保证成孔浇筑砼的质量。

5、(2)、人工挖孔桩基础为一种特别工种,需要工人在孔内进行成孔作业,其操作难度较大,也存在危险性,作业时要采取周到的安全保护措施,确保安全施工。 三、主要施工方法1、人工挖孔桩施工方法(1)桩孔施工工艺流程场地清理放线、定桩位做井圈(高于原地面15cm)挖第一节桩孔土方绑扎护壁钢筋、支模浇灌第一节护壁砼在护壁上二次投测标高及桩位十字轴线安装、调试垂直运输架、吊土桶、渗水泵、鼓风机、照明设施等第二节桩身挖土清理桩孔四壁、校核桩孔直径、绑扎护壁筋拆上节模板、支第二节模板、校对桩中垂直、浇筑第二节护壁重复第二节挖土、支模、浇灌护壁砼工序,循环作业直至设计深度(持力层)入岩施工对桩孔直径、深度、入岩深度

6、进行全面检查验收清理岩渣、排除孔底积水安装钢筋笼埋设检测管浇灌桩身砼桩芯砼养护桩基检测。 (2)挖孔作业松散土层用人工锄、铲、镐开挖,进入强风化层后用风镐破碎掘进,挖孔时需每节校正桩孔中心及几何尺寸偏差,经检查合格后才能进行下一道工序。每节护壁的开挖深度为1.0米,遇到砂层流砂时为0.5米,并及时浇灌,尽量减少孔内涌砂。桩孔开挖超过5米以后,孔内施工时要用鼓风机连续向孔内送风,风管口要求距离孔底2米左右,孔内照明采用l2伏低压照明灯并配护罩,灯泡位置离孔底2米,不能直接放在井底。挖土次序为先挖中间部分、后周边,按设计桩直径加2倍护壁厚度控制截面,允许尺寸误差3cm。扩底部分采取先挖桩身圆柱体,

7、再按扩底尺寸从上到下削土修成扩底成形。遇到坚硬土层和进入岩层用空压机镐破碎,弃土装入吊桶。垂直运输,每桩孔上口安装一台提升吊架。吊至地面上后,用手推车运送。孔内地下水采取随挖随用吊桶将泥水一起吊出。渗出水大者,在侧挖集水坑,用高扬程潜水泵抽排出孔外。为保证砼护壁的整体性,在淤泥和流砂层土质以上土层均按设计要求用F12钢筋作拉结筋,以免护壁脱节下沉。为确保工程桩质量,在桩终孔验收后,在桩底开挖一集水坑,以便抽排净桩孔内积水。当桩孔挖进入强风化泥质砂岩层时,及时通知建设单位、监理单位、设计单位、地质勘察单位和质量监督单位现场确认岩样,并现场取样,进行终孔验收工作。终孔验收完毕后才能进行下一道工序。

8、(3)护壁制作桩孔成形模板采用钢制,按比例分块定型,普通型的钢模高为1.0米,为针对本工程出现特殊情况,特制一批0.30.5米规格的成品钢模。拆上节、支下节,循环周转使用,模板间用U形卡连接,上下各设一道型钢圈顶紧,钢圈由两半圆组成,用螺拴连接,不另设支撑,以便浇筑砼和下一节挖土操作。为了满足工期要求,每桩配制一套以上模板。(4)浇筑护壁砼桩护壁砼由现场集中机械搅拌,用手推车运至孔口,再用吊桶垂直运至孔内操作面,人工从护壁上口浇灌。强度等级为C30。在正常的情况下,每挖深一个节高,立即绑扎护壁钢筋、支模后浇筑砼,砼应一次连续浇筑完成,不得在有积水淹入模板的情况下浇筑护壁砼。浇灌护壁砼时,用敲击

9、模板及用钢揪插实方法。发现护壁有蜂窝、漏水现象,及时加以堵塞,防止孔外水通过护壁流入孔内。应确保护壁砼厚度符合设计要求,以防塌孔。护壁砼内模的拆除,应在24小时后进行。护壁砼施工中,每三节校核一次垂直度,护壁顶高出地面15。(5)对流砂层的处理当挖孔进入流砂层时,视情况采取一定的施工措施:如增加护壁厚度、减少每节护壁的高度至0.3m0.5m;每挖一节前用F12钢筋250打入土中,加稻草编绳并插F12250与上级护壁打入钢筋搭接,防止孔壁砂土流失造成塌孔事故;护壁砼应加速凝剂,缩短砼凝固时间;对塌方施工段应即挖、即验收、即灌注护壁砼;开挖时如遇流砂严重的桩孔,应将附近无流砂层的桩孔挖深,使其起集

10、水井的降水作用。集水井应设在地下水流的上方,必要时可采用钢板护筒施工。处理流泥砂层时,井下工人要特别注意安全,孔口工人要紧密配合,并放下安全软梯。以防突然大量涌泥涌砂使用。(6)桩身钢筋笼施工采用地面焊接成钢筋笼、用吊车吊装。按施工的实际桩长来决定钢筋的下料,依设计图纸的规定,先制定相应的加劲筋,然后按规定的根数布置主筋,设立每隔2m一道的加劲筋,排列好后将主筋按规定间距焊在加劲筋上,纵向钢筋采用焊接连接,接头应错开35d,且不小于500mm,接头数不超过50%。再依设计的规定的间距绑扎箍筋。成孔验收孔后,利用吊车将骨架吊入桩孔,吊放钢筋骨架入桩时,下落速度要均匀,骨架要居中,并切勿碰撞孔壁。

11、骨架落到设计标高后,将其校正在桩中心位置并固定,防止下砼时发生浮笼。孔内钢筋笼与预先制作的砼垫块绑扎牢固,以控制钢筋笼保护层的厚度(50),钢筋笼的顶标高根据第一节护壁引测的相对标高测定,经质检员检查符合要求后报请甲方进行验收,并做好隐蔽验收记录。(7)桩身砼浇灌1)、浇灌桩身砼前,要先将孔底积水抽干,清干净桩底上泥渣和积水及护壁上的残积物,经监理、勘察、设计、质监站、甲方验收合格后,应立即封底和灌注桩身混凝土。2)、桩孔内积水深度未超过100mm时,用常规方法浇灌砼;当渗水量过大时,应采取场地截水、降水或水下灌注混凝土等有效措施。严禁在桩孔中边抽水边开挖边灌注,包括相邻桩的灌注。3)、桩芯砼

12、采用C30商品砼,用输送车(8m3车)运至现场浇筑。灌注桩身混凝土时,混凝土必须通过溜槽,当落距超过3m时,应采用串筒,串筒末端距孔底高度不宜大于2m;也可采用导管泵送;混凝土宜采用插入式振捣器振实。 4)、桩身砼浇灌后终凝前,相邻的桩孔不能抽水,以确保砼的浇筑质量,砼应分层振捣密实,每层厚度不大于30cm,振点间距不大于50cm,插入下层砼内不少于5cm,做到快插慢抽,以保证桩芯砼密实。5)、严格控制桩顶标高。浇灌砼之前要将桩顶标高测量出来,用明显的标志在护壁上标出来,作为控制桩顶标高的标志,桩顶标高施工前应专人交底,浇灌完专人复查。浇灌实际高度应考虑浮浆层厚度,桩顶实际标高桩顶设计标高浮浆

13、层厚度,浮浆层厚度一般取300。6)、每根桩的砼要连续一次性浇灌完成。7)、按照建筑桩基技术规范JGJ94-2008要求留置试块,直径大于1m或单桩混凝土量超过25m的桩,每根桩桩身混凝土应留有1组试件;直径不大于1m的桩或单桩混凝土量不超过25m的桩,每个灌注台班不得少于1组;每组试件应留3件,并及时送宣城市检测中心标养。8)、桩芯砼的养护,靠桩孔内水进行自然养护。(8)多水量孔桩桩芯砼施工方法个别深桩或特殊位置的桩,以及最后浇砼的降水桩砼浇筑过程中,可能水量较多,应采取避水法浇捣:1)、加强抽水,周围桩孔同时抽水。2)、减少砼坍落度。3)、将砼串筒靠近护壁一侧,砼从一侧成倾斜面浇捣,确保砼

14、浇捣面超出水面,使新入孔的砼不直接与水接触。4)、利用砼倾斜面将孔内积水排挤到桩孔的另一侧,并随砼面上升而上挤,及时利用人工外排。5)、插入式振动棒从边侧振捣,不直接插入水中振捣,从而使水无法进入砼内,只在砼表面有水。(9)其他技术要求1)、成孔施工过程中,护壁要正圆形,防止土层侧压力对护壁的破坏,必要时护壁砼采用早强砼。2)、当遇井下水过大难以抽干时,应先作堵水处理,然后才浇筑桩芯砼。3)、为防止不良土层的塌方造成井圈下陷,护壁内要加插F10250的吊筋和F6200箍筋,若地下水对施工有较大影响时,应在护壁接口处加插导流胶管,进行有组织排水,管根部留碎石滤水层。4)、挖孔桩挖在硬塑以上土层作

15、业时,人工挖进有困难则采用空气压缩机配合风镐作业挖掘,具体视土质情况而定。除按以上施工方案进行施工外,还应严格按照人工挖孔桩设计与说明的内容进行施工作业。2、质量检验及质量标准(1)成孔质量检查 挖孔在终孔和清孔后,应进行孔位、孔深检验。孔径、孔形和倾斜度宜采用专用仪器测定。挖孔成孔的质量标准见下表:项 目允 许 偏 差孔的中心位置(mn)群桩:100;单排桩:50孔径(mm)不小于设计桩径倾斜度挖孔:小于0.5孔深不小于设计深度沉淀厚度(mn)不大于50mm(2)桩的混凝土质量检测1)、桩身混凝土抗压强度应达C30的设计要求,按照规范要求进行标养。2)、检测方法和数量应符合设计要求。(3)桩

16、身完整性检测及单桩竖向承载力检测桩身质量检测方法及数量均按照建筑基桩检测技术规范 JGJ106-2003执行。四、质量保证技术措施除严格按照国家现行的有关规范、标准和省、市的有关规定施工外,根据本工程实际情况,特制订措施如下:(1)、定位放线:根据建设单位交待的控制点和控制标高进行放线。(2)、挖孔桩施工中常见的质量问题及其处理方法参见下表3.1所示。常见质量问题产生原因处理方法涌砂、涌泥1、地下水位高、土层中夹有粉细砂或淤泥质土层。2、缺少行之有效的护壁阻挡措施1、人工降低地下水位,尽可能降到设计桩底标高以下。2、沉设钢套管,以阻挡流砂、流泥。沉渣过厚(大于10CM)1、地下水位高,降低水位

17、不够,致使清孔地下水渗入时夹带泥、砂。2、吊置钢筋笼时,碰撞孔壁,使孔底泥沙增厚。3、吊置钢筋笼后,搁置时间过长,使孔底积土增加。4、孔口处堆土未及时运走,落入孔中。1、降低地下水位到足够深度。2、砼浇筑前,再次清孔。3、应及时浇筑砼。4、孔口不可堆土,土渣应及时运弃。桩身砼质量不佳1浇注砼未用串筒,或串筒下口距浇注面大于3m,造成砼离析2孔内有地下水渗出,而浇注混凝时又不连续,不仅每次量少,而又间隔时间长3砼配合比不当4振捣不良1浇注砼时必须采用引筒,筒下口距离浇注面不大于2m2砼搅拌站要有足够的生产能力,并连续快速浇灌3孔底积水尽量抽排干净,或孔外降水使孔底疏干,当孔内积水过多,须用水下砼

18、导管法施工4保证砼的配合比符合设计要求5保证砼的振捣、振点不可疏漏桩孔歪斜1成孔时,未严格控制垂直度2孔成后,迟迟未浇筑砼,孔壁变形1成孔时,严格控制桩位及垂直度,发现歪余,应及时修正。2孔成后,应及时检验,并及时灌注砼(3)、专人检验施工过程各项指标按下列项目进行检测做好记录,挖孔桩成孔质量检验记录。 a.平面位置及垂直度的允许偏差;b.桩身截面有效直径的允许偏差;c.挖孔桩基底平面的允许高差;d.挖孔桩孔底沉渣的允许厚度;(4)、钢筋原材料、焊接必须严格按有关规范要求操作及检验合格后才准使用。(5)、每个作业组必须配齐线锤(2.5Kg)、小线、不锈钢尺等检测工具并要强调每道工序都要严格自检

19、的制度,特别对桩孔施工中的垂直度,并对每节护壁检测,保证其质量,并作好检测记录,护壁浇灌前,要经专职质量检查员,对桩孔钢筋验收签字后,才准施工下道工序。(6)、每节护壁必须要仔细振捣密实,如出现蜂窝、孔洞及偏位过大等问题,必须经有关人员同意后,认真处理好。( 7)、孔底成型时,首先由质检技术人员仔细复核岩质,几何尺寸、中心位置,达到设计要求后,认真仔细将孔底清洗干净,并挖好小积水坑。准备好检验条件后再通知甲方、设计、地勘单位、监理单位到孔底验收。同时用水冲洗并排除积水,将底清扫干净,以便孔底验收顺利。(8)、孔底成型验收,要及时办理好有关验收签证单,还要将孔顶部周转土清干净,防止溅落入井。 (

20、9)、钢筋笼成型入孔前,先自检合格后准备好自检单、材料合格证、复试报告与甲方等有关人员验收后,才准入模。(l0)、钢筋笼必须做好加固,防止变形,入孔要认真放稳挂牢固,根据第一节护壁引测的水平标高,质检员应认真测量并校正保证钢筋顶端标高达到设计位置。(1l)、桩芯砼质量由混凝上供应商负责。(12)、砼浇捣时,对桩孔护壁渗漏水要处理好后再进行,并且首先将桩孔底的泥土、水、松石等排除干净后,经质检技术人员下孔底验收同意后再准下料; 砼必须经串桶下料入桩孔内,且要来回摆动使下料均匀; 砼要认真按有关要求振捣,保证密实。(l3)、当桩孔积水上升速度超过正常标准时,必须另外采取措施,主要是A、加快砼下料速

21、度(采用商品砼,集中而快速下料);B、按水下作业施工。这些措施要根据实际情况在现场详细地制定和交底后再进行。(l4)、同桩芯必须采用同一种水泥,一次浇筑完毕,如遇特殊情况留置施工缝,且要加钢筋(一般为12500上下各一锚固长度进行处理)。(l5)、桩顶砼标高主要靠长尺杆根据孔顶红漆水平标志测定,孔顶的浮浆可及时清除,使孔顶浆石比例适当,同时,桩顶标高应超灌300cm。(16)、按规范要求留置砼试块,由专人负责,并做好记号、按时送检。 五、安全施工技术措施(1)井下作业安全规则1)井下作业人员必须经身体健康检验合格方准下井作业。2)下井作业人员必须戴安全帽,穿长统鞋,上落井要求用上落设备,不得承

22、吊土桶或用人工拉绳上落井,井内严禁吸烟。3)作业人员下井前,必须提前向井内送风及提前排干井内地下水,方可下井。4)作业时,井内先用一条送风量为1.5m3分钟的送风管向井内送风换气,并配备防毒面具,以防万一。5)井内配备照明用的l2伏低压照明灯并配护罩,如遇雷雨时严禁下井作业。6)作业时井口上必须专人监护井下情况,不得擅自离开岗位。7)井底抽水作业时,人员不得下井作业,抽干井底水后,应把潜水泵提升离水面后,方能下井作业。(2)井口上安全措施1)护壁必须高出地面30cm左右,并设高度90cm左右的栏杆围护,严禁井面掉杂物进入井下。井口安全措施见下图所示:2)检查所使用的吊架、吊桶是否牢固,严禁工人

23、带病作业。2)护壁必须设置可靠的活动梯,在井口垂下预先打结的棕绳到工作面,以便作业人员应急使用。3)井口面要保持清洁,严禁在井边堆上,重物不得靠近井边。4)挖土后,灌砼前,井口必须加盖及设围栏围护。5)上下井人员乘坐吊笼,必须有定位和断绳保护装置。(3)用电及其他安全措施1) 现场用电按 JGJ46-2005施工现场临时用电安全技术规范执行,现场实行三相五线制、一机一闸一漏电器一箱、保护零线和工作零线分别设置,不得带病运转,开关箱做到防水,有门及设警告信号。总电路、分电路要安装漏电保护装置。一切电气设备由电工统一管理,任何人不准乱接乱拉、保险丝不准以大代小,更不准以铜线代用。2)为了防止缺氧及

24、有害气体中毒,对桩内气体应经常检测,凡检测有害气体超容许值时,应立即停止作业(进行排除毒气)。3)桩内作业人员碰上流泥或砂层施工时,作业人员必须系好安全带,安全吊绳在孔上边,遇紧急情况,把人员尽快吊出孔外,避免一人遇险,救护人员盲目下井,造成更大危险。4)由于呼吸新鲜空气和劳动强度的需要,每l-2小时井上井下作业人员必须轮换一次。5)每天上班操作前,应先检查机械设备的质量、电源、电气等是否完好正常,防止突发事故发生。6)施工用电线路架设整齐有序,线路埋设应牢固,高度应在3.5m以上,电线电缆不准埋入水、土中。7)雨季施工,必须做好防洪防淹防塌方,应备足大口径水泵,疏通排水系统,准备草袋等防洪防

25、塌物资。8)雨季施工,配电箱应特别做防雨防漏装置。9)遇雨施工作业人员应穿绝缘鞋,防止触电。(4)防塌孔突沉现象1)砼护壁崩塌的原因,主要有:A、在砼护壁的养护期内,孔底排水停止,大量的水集中在孔底,孔底土体受到水侵蚀,含水量增加,内聚力大大降低,抽干积水后,井护壁周围的土层内产生了水压力差,从而严重影响土体的边坡稳定;B、当土质发生变化时,如果每次挖掘深度大于土体稳定极限高度时,土体也会失稳塌方;C、由于施工造成井底偏位或超挖,使土体受到扰动并破坏结构强度,塌方使桩孔周围留下隐患,由于护壁周围残留空洞,使护壁周围压力不均。2)防塌孔突沉的措施:A、各桩每挖0.5m时,对孔底用钢钎下插试验一次

26、,确定无异常现象后,方可继续下挖;B、如遇流泥、流砂层时,每下挖0.3-0.5M浇筑护壁砼一次,中间不准停断,更不准推迟过夜,做到快速施工,为了防止护壁突沉而伤人,开挖时,脚不准置于护壁下面。(5)防止流砂措施1)在地下水位高而中间夹有一定厚度粉砂层的土层中挖孔时,要严防流砂现象,应先采取孔外打降水井,使地下水降低到粉砂层以下,方可进行人工挖掘。2)对于粉砂层和易坍的土层挖孔时,可采用快速浇筑砼护壁高内0.50m左右。(6)防止窒息措施1)操作人员下孔作业前,应先用鼓风机将井内空气彻底予以更换。2)施工中,应不断向孔内送风,输风量25LS。在风镐凿岩时,应加大供风量,以顺排凿岩产生的石粉。3)

27、鼓风机配套敷设送风胶管,使新鲜空气立送孔底,送风管应尽量少弯曲,以利送风畅通,并经常检查胶管是否漏气,一旦发现破损,随时修补堵漏。(7)意外事故急救措施1)地下气体中毒急救措施尽快将中毒者从中毒地点转移到空气流通的地方。下井救护人员不能忘记戴上防毒面具和氧气呼吸器。如果没有,最好用手帕捂住口鼻,将中毒者迅速从井下拉到井上,如果在短时间内能抢救的话,也应采取有效的安全措施。注意,即使中毒者还有点知觉也不能让他自己行走,因为中毒者有随时摔倒的可能。吸氧。附近若有焊接用的氧气瓶,可在中毒者的鼻子附近排放氧气,最好是准备聚乙烯帐篷,在里面放出氧气。使用氧气时,严禁烟火,在送往医院的途中也要继续供给氧气

28、,不要使中毒者感到寒冷,那会消耗体内大量的热量,这是非常不利的。当停止呼吸时候,可以采用人工呼吸法。并赶快送往医院,在送往医院途中应坚持人工呼吸。注意呕吐。如果中毒者达到丧失知觉的程度,往往会出现呕吐。如吐出的东西被吸入肺内容易引起肺炎。所以要把头侧放,以便充分呕吐。2)孔下流砂、塌土急救措施井孔内作业人员必须经常注意观察井壁漏水情况和孔下的流泥(砂)、塌土情况,如发现异常情况,应立即停止作业,与井上联络或直接顺爬梯上井,报告领导以待处理。为保证流砂、塌土不继续发现,可用袋装土迅速回填,以防止流砂、塌土继续扩展。井孔内发生流砂、塌土后应暂停挖孔作业,撤离井下作业人员。根据具体情况定出处理措施后

29、方可进行下步作业。流砂、塌土稳定后,通常采用向井周灌注速凝水泥浆,以稳定孔壁,待水泥凝固后方可继续挖孔作业。处理后孔继续开挖时,应先挖孔边再挖孔中,同时应放慢开挖速度。挖孔过程中特别注意观察孔壁的变化,以防再次发生流砂、塌孔现象。每下挖0.3-0.5M浇筑护壁砼一次,中间不准停断,更不准推迟过夜,做到开挖后快速浇注砼。一旦事故发生,立刻报告项目部值班组员并报120。六、文明施工管理措施为减少因施工对周围环境及交通的影响,我司将严格遵守宣城市政府有关文明生产要求,将文明生产和环境保护工作列为施工管理的重要环节,将其制度化,争创文明样板工地。为此,特成立以项目经理为组长的现场文明施工与环境保护工作

30、小组,并设置专职管理员负责小组的日常工作,公司有关科室人员及各专业施工班组长为工作小组成员,确保文明生产和环境保护的各项措施能贯彻到施工管理各个环节。1、文明施工管理基本要求1)、严格执行宣城市政府有关文明施工的各项规定,并结合现场实际情况制定。2)、建立灵活多样的宣传教育工作制度,提高管理人员及各施工班组文明施工的意识和自觉性,定期对现场文明施工情况进行检查评比,找出不足,重点改进。3)、做好施工现场总平面设计,报请监理工程师审批,严格按总平面图布置,不得随意改变。所有车辆均须冲洗干净后方能驶出工地,不得对道路造成污染。2、文明施工管理措施1)、设置专职文明施工现场管理人员,其具体责任是:现

31、场环境卫生;噪音防护处理;汽车出入需用高压水枪冲洗;周围环境卫生打扫、冲洗、喷水、降尘;及时清理排污沟淤泥;厕所、宿舍的卫生管理和监督等等,营造一个良好的文明施工环境。2)、整体场容场貌要求工地内车辆均须冲洗干净后方能驶出工地。余泥排放要严格执行市有关规定。施工区域与生活区要分开,生活区设在施工区以外。临时建筑、建筑材料和施工机械等按区域整齐搭设或堆放。3)、现场文明施工管理规定(1)室外施工场地施工现场必须有防泥浆、污水外流设置,保持排水畅通;现场混凝土搅拌、及其它操作地点周围保持清洁;地面按规定实行硬地坪施工。(2)临时水电管线的敷设临时施工杂物、垃圾按规定的区域堆放并定时清运;丢弃的混凝

32、土要及时清扫。开工前应按施工组织设计完成临时水电管线的敷设,且线路布置应美观牢固。(3)现场图表规格施工现场办公室要有施工平面布置图、施工计划进度表、天气记录表以及岗位责任制分工等,这些上墙的资料应统一规格、文字工整、内容清晰、图实相符,随施工不同阶段及时进行调整。(4)外来工的管理建立外来工档案,做好“证卡”登记;民工进场前必须进行必要的安全、防火、治安、卫生、法制知识和职业道德教育;施工班长必须对所管辖的作业人员全面负责,公司与工班组长签订防火、治安、卫生责任状,加强对民工宿舍的管理。(5)建筑材料管理规定及机械设备管理规定现场仓库应有围蔽、通风好、无漏水、有垫板、能防火防盗;露天堆放的材

33、料应按施工平面布置图规定,各类材料分品种规格合理堆放,按公司质量体系文件做好各类材料的标识;包装物袋及时回收,多余的料具应及时归堆清运和处理。施工场地固定安装的机械设备基础部分不得积水,视不同的设备种类搭设操作台和机棚,并在显眼处张挂公司统一的安全操作警示牌;施工现场流动安装的小型机具,要设置简易有效的临时防雨设施;各种施工机具班后要按规程进行保养,保持机具整洁;施工现场安装的各种机械设备进场前,机械表面应油漆翻新,保持机械设备清洁完整;现场供配电干线安装架设要稳固整齐,相线零线要按顺序敷设布置,架设高度必须符合规范;施工现场安装的配电箱、开关采用公司统一的标准箱,箱门加锁。(6)环境美化在工

34、地门口及办公区和生活的适当位置(或种植)花草树木,美化施工环境。3、环境保护1)、环境保护管理制度(1)根据现场实际情况,核实、确定环境盲点、环境保护目标和对应的环保法规及其它要求。(2)对工程施工全过程中各施工阶段的环境因素进行分析与预测,找出影响环境的重大因素,并制定可行的环保工作方案,并向甲方报审,在施工过程中,若因工程内容、环境要求发生变化,则要相应调整环保方案,并重新报审。(3)根据环保工作方案和施工内容,制定本工程的环保培训计划,对相关人员进行环保培训。(4)施工现场设环保负责人,负责日常的环境保护管理工作。环保负责人组织每周对施工现场的环保工作进行一次检查并填写环保周报,对检查中

35、发现问题及时通知有关部门整改,重大问题报告项目经理。(5)施工过程中若发生污染事故,应视情况立即采取有效措施减少或消除污染影响,同时向市建委如实汇报。(6)建立施工环保档案,将环保日常管理工作的自查记录和各主管部门的检查、审核记录一并归档。(7)对分项分部工程衔接处的环保工作要明确分工,不同施工单位间的环保工作分工和交接要有记录,每个工序(作业)结束后由环保负责人进行评定,相应资料应归档管理。(8)在工地门口设置公众投诉信箱,并公布投诉电话,主动接受群众的监督,对群众投诉要及时处理并在三在内给予答复。2、环境保护措施(1)施工噪声控制措施夜间施工时,应对工人和司机进行环保教育,不得喧哗,禁止按

36、喇叭,散料装卸车时应轻装慢放,减少散料冲出车厢发出的声响。(2)污染控制1)在工程开工前完成工地排水和废水处理设施的建设,设置足够的污水沉淀池;在施工过程中做到现场无积水、排水不外溢,不堵塞、水质达标。2)生活污水在排入市政管线前,必须进行严格的滤油处理,合格后方可排入市政管、井。3)临时厕所必须每日清洗。(3)大气污染措施1)对易产粉尘、扬尘的作业面和装卸、运输过程,应制定具体的操作规程和洒水降尘制度。2)严禁在施工现场焚烧任何废弃物和产生有害有毒气体、烟尘、臭气的物资,熔融沥青等有毒物质要使用封闭和带烟气处理装置的设备。3)所有车辆及设备的废气排放必须全乎环保要求,若检测不合格,需严格整改

37、直至合格。(4)固体废弃物1)对施工中产生的渣土应及时清运,选择有资质的运输单位并建立登记制度,防止中途倾倒事件发生并做到运输途中不散落。2)选择对外部环境影响小的出土口,运输路线和运输时间。3)车辆出场冲洗车轮和车厢,严禁携土污染城市道路。4)剩余料具包装及时回收、清退,对可再利用的废弃物尽量回收利用,各类垃圾要及时清扫,清运,不得随意倾倒。5)施工现场内无废弃砂浆和混凝土,运输道路和操作面落地料及时清运。6)日常生活的垃圾应分类收集,便于环卫部门及时清运处理。教育施工人员养成良好的卫生习惯,不随地乱丢垃圾、杂物,保持工作和生活环境的整洁。七、主要施工机械计划表序 号机械设备名称规格型号功率

38、单位数量备注1空气压缩机12m310KW台202电 焊 机BX20038KW台13钢筋调直机JK757.5KW台14钢筋切割机GQ40B5.5KW台15钢筋弯曲机GW40B4.5KW台16插入振动棒ZJB-1501.5KW台67潜 水 泵QY502.2KW台208风 镐 枪南京C10支259手 推 车辆1010鼓 风 机CZR台2511汽车吊16T台1八、劳动力计划表序 号工 种所需人数(人)备 注1挖桩工252钢筋工63砼工64电工25测量工36杂工4合计人数46九、工程进度计划根据施工合同要求,本工程工期为 天,开工时间以开工令为准,我公司将按照工期天要求编制施工进度计划,分段施工,确保按

39、期完成施工任务。 1、 进度计划完成措施 1)承建本工程的施工组织机构,将具有相当技术素质和经历类似工程施工的管理层人员组成,从组织上保证工期目标的实现。 2)充分做好施工准备,编制各项物资用量计划和劳动力计划,并按工程进度,组织分段进场。 3) 建立生产例会制度,每周依次现场协调会,及时解决施工生产存在问题。 4). 配备先进的施工机械设备,并保证机械设备处于正常的运行状态。 5). 组织长期合作,在技术、质量、安全、文明施工等方面有较高素质的劳务队,并加强对劳务队伍的组织管理,制定目标责任奖罚制度。 6). 施工期间加强与气象部门联系,做好施工技术准备措施。 2、 工期保证措施 1)、组织

40、措施 (1). 承担本工程建设的项目班子具有同类工程施工经验,可以确保指令畅通、令行禁止,加强项目的管理。 (2). 项目加强同业主及现场监理工程师的交流与沟通,对施工过程中出现的问题及时达成共识。 (3). 项目加强对项目施工生产的监控与指导,保证各种生产资源及时、足量的供给。 2)、管理措施 (1). 除参加现场监理工程师主持召开的现场例会外,项目每星期召开 2-3次工程例会,围绕工程的施工进度、工程质量、生产安全等内容检查上一次例会以来的计划执行情况。每日召开各专业碰头会,及时解决生产协调中的问题,不定期召开专题会,及时解决影响进度的有关问题。 (2). 施工配合及前期施工准备工作,拟定

41、施工准备计划,专人逐项落实,确保后勤保障工作的优质高效。 (3). 加强现场管理,注重过程控制,确保每一工序一次成优,既为下一工序的插入创造条件,又节省其自身的验收时间。 3)、材料保证措施 (1). 根据工程进展,提前做好材料需求计划,项目材料部门及时采购。 (2). 项目试验员对进场材料及时取样(见证取样)送检,并将检测结果及时报验给监理工程师。 (3). 资料员及时向监理工程师呈报进场材料合格证等。 4)、机械设备保证措施 (1). 在施工准备期间,我公司已对工程所需机械设备进行了充足准备。能根据工程需要即刻进入现场。 (2). 配置高效性能好的机械设备,保证工程所需材料能及时加工并运输

42、至施工层,同时减少对周边环境的影响。 十、安全应急预案一、应急预案的方针与原则遵循“安全第一”的原则,优先保护人的生命安全。做到统一指挥、分工负责。面对可能发生的重特大安全事故,及时采取抢救措施,高效、有序地组织开展触电、坍塌、火灾以及机械伤害事故的抢救工作,最大限度地减少人员伤亡和财产损失。各类事故应急救援工作都应当坚持 “预防为主、常备不懈、救人第一” 的方针,统一指挥、分级负责、冷静有序、团结协作,遵循快速有效处置、防止事故扩大的原则,启动安全事故应急预案。二、应急措施根据人工挖孔桩的特点,工地现场可能发生的安全事故有:护壁坍塌、孔中中毒、高空坠落、触电等,特编制应急预案,成立应急小组,

43、应急预案的人力、物资、技术准备主要针对这几类事故。应急预案应立足于安全事故的救援,立足于工程项目自援自救,立足于工程所在地政府和当地社会资源的救助。(1)、 防护壁坍塌措施:每节桩孔挖完后立即支护壁模板,浇筑护壁砼,护壁砼等级为C30,厚度为15cm,护壁配筋:主筋8150、分布筋均为8150,分布筋搭接250mm。同时在每节混凝土要分别向四周打入螺纹12的钢筋并与主筋绑扎牢固。上下护壁要有钢筋拉结,避免某段护壁出现流砂、淤泥而造成护壁因自重而沉裂的现象,上下护壁间搭接长度不小于50。桩底如果设计要求扩底,若扩底高度超过2米,扩底部分应分段做护壁,防止扩底部分坍塌。(2)、防孔中中毒措施: 地

44、下特殊土层中往往含有CO2,SO2,H2S或其他有毒气体,故每次下孔前,必须对桩孔内气体进行抽样检测(可用快速检测管),发现有毒气体含量超过允许值时,应将有害气体清除至化学毒物最低允许浓度卫生标准,并采用足够的安全卫生防范措施,如设置专门设备向孔内通风换气,通风量不少于25L/S,以防止急性中毒事故发生。(3)、防高空坠落措施:土方随挖随运,暂不运的应堆在孔口1m以外,高度不得超过1m,孔口1m范围内不得堆放任何材料。孔内工作人员上方1m设置方格网,防止坠物。(4)、防触电措施:施工现场一切电源、电路的安装、拆除必须由持证电工操作,施工现场电源、线路按“三相五线制”,TNS系统要求布置,并按“

45、三级配电”,“二级漏电”分级分段保护,各孔井用电必须分闸,严禁一闸多孔和一闸多用,必须一机一闸一漏一箱进行敷设,孔内电线电缆必须采用护套等有防磨损,防潮,防断等保护措施,空中操作工应戴工作手套,脚穿绝缘胶鞋,配电箱应有严密的防雨措施,安装位置合适,安装牢固。三、应急组织事故应急救援工作实行施工第一责任人负责制和分级分部门负责制,由安全事故应急救援小组统一指挥抢险救灾工作。当重大安全事故发生后,各有关职能部门要在安全事故应急救援小组的统一领导下,按照预案要求,履行各自的职责,做到分工协作、密切配合,快速、高效、有序地开展应急救援工作。(1)、应急组织成员应急领导小组:项目经理为该小组组长,主管安全生产的项目副经理、技术负责人为副组长;现场抢救组:项目部安全部负责人为组长,安全部全体人员为现场抢救组成员:医疗救治组:项目部医务室负责人为组长,医疗室全体人员为医疗救治组成员;后勤服务组:项目部后勤部负责人为组长,后勤部全体人员为后勤服务组成员;保安组:项目部保安部负责人为组长,全体保安员为组员。应急组织的分工及人数应根据事故现场需要灵活调配。(2)、应急

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
