收藏 分销(赏)

二级建造师《房屋建筑工程管理与实务》模拟试题.doc

上传人:胜**** 文档编号:689492 上传时间:2024-02-02 格式:DOC 页数:12 大小:59.50KB
下载 相关 举报
二级建造师《房屋建筑工程管理与实务》模拟试题.doc_第1页
第1页 / 共12页
二级建造师《房屋建筑工程管理与实务》模拟试题.doc_第2页
第2页 / 共12页
二级建造师《房屋建筑工程管理与实务》模拟试题.doc_第3页
第3页 / 共12页
二级建造师《房屋建筑工程管理与实务》模拟试题.doc_第4页
第4页 / 共12页
二级建造师《房屋建筑工程管理与实务》模拟试题.doc_第5页
第5页 / 共12页
点击查看更多>>
资源描述

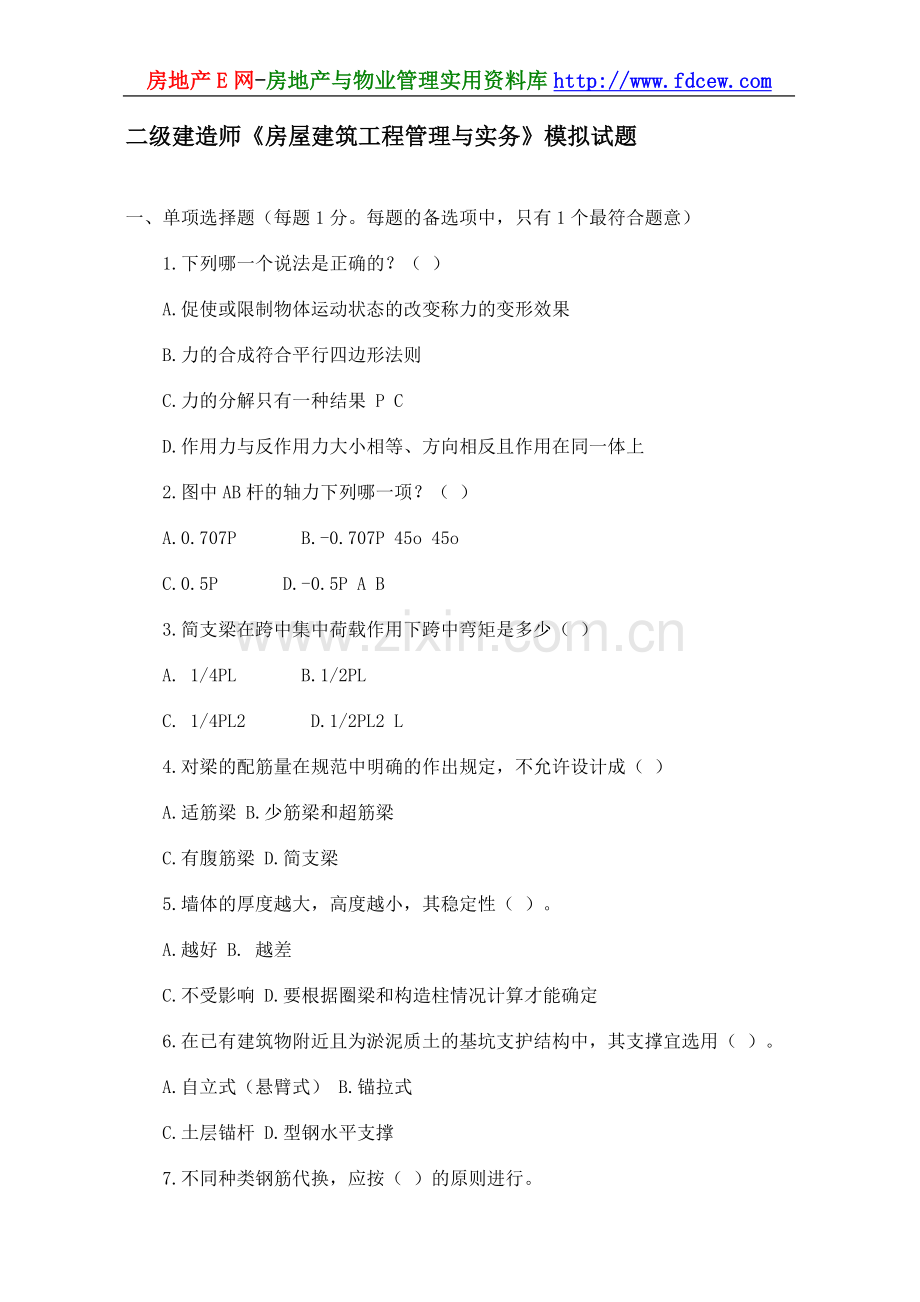

1、房地产E网-房地产与物业管理实用资料库二级建造师房屋建筑工程管理与实务模拟试题一、单项选择题(每题1分。每题的备选项中,只有1个最符合题意)1.下列哪一个说法是正确的?( )A.促使或限制物体运动状态的改变称力的变形效果B.力的合成符合平行四边形法则C.力的分解只有一种结果 P CD.作用力与反作用力大小相等、方向相反且作用在同一体上2.图中AB杆的轴力下列哪一项?( )A.0.707P B.-0.707P 45o 45oC.0.5P D.-0.5P A B3.简支梁在跨中集中荷载作用下跨中弯矩是多少( )A. 1/4PL B.1/2PLC. 1/4PL2 D.1/2PL2 L4.对梁的配筋量

2、在规范中明确的作出规定,不允许设计成( )A.适筋梁 B.少筋梁和超筋梁C.有腹筋梁 D.简支梁5.墙体的厚度越大,高度越小,其稳定性( )。A.越好 B. 越差C.不受影响 D.要根据圈梁和构造柱情况计算才能确定6.在已有建筑物附近且为淤泥质土的基坑支护结构中,其支撑宜选用( )。A.自立式(悬臂式) B.锚拉式C.土层锚杆 D.型钢水平支撑7.不同种类钢筋代换,应按( )的原则进行。A.钢筋面积相等 B.钢筋强度相等E.钢筋面积不小于代换前 D.钢筋受拉承载力设计值相等8.对钢结构构件进行涂饰时,( )适用于快干性和挥发性强的涂料。A.弹涂法 B.溶解法C.擦拭法 D.刷涂法事9.当大体积

3、混凝土结构平面尺寸不大而厚度较大时,宜采用( )方法进行浇筑。A.全面分层 B.分段分层C.斜面分层 D.局部分层10.混凝土强度等级是用边长( )的立方体试块确定的。A.50m B.l00mC.150m D.75mm11.石油沥青的牌号是按( )划分的。A.针入度 B.溶解度C.闪点 D.蒸发损失量12.测设己知高程,是根据( ),将设计高程在地面上标定出来。A.已知高差 B.已知坐标C.已知设计高程 D.已知水准点13.违反施工许可( )项规定的,该施工许可证无效,由发证机关责令停止施工,并对责任单位处以罚款;构成犯罪的,依法追究刑事责任。A.未取得施工许可证或者规避办理施工许可证将工程项

4、目分解后擅自施工的B.伪造施工许可证的C.采用虚假证明文件骗取施工许可证的D.涂改施工许可证的14.建设单位申请领取施工许可证的工程名称、工程地点、工程规模,应当与( )一致。A.建筑工程规划许可证 B.所设计的施工图纸C.依法签订的施工承包合同 D.竣工验收相关资料15.建筑业企业应具备的条件中法规没有明确要求的是( )。A.有符合国家规定的注册资本B.有国家税务机关的有关证明C.有从事相关建筑活动所应有的技术装备D.法律、行政法规规定的其他条件16.对涉及结构安全和使用功能的重要( )应进行抽样检测。A.分部工程 B.分包工程C.单位工程 D.总包工程17.接缝密封防水,每( )应抽查一处

5、,每处5m,且不得少于3处。A.40m B.50mC.20m D.30m18.砖砌体的转角处和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处应砌成斜搓,斜搓水平投影长度不应小于高度( )。A.1/3 B.3/4C.l/4 D.2/3二、多项选择题(每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错误选项。错选,本题不得分;少选,所选的每个选项得0.5分)1.缺2.关于适筋梁的破坏过程的描述,下列说法正确的是( )。A其破坏特征为受拉钢筋首先达到屈服,然后受压区混凝土压碎B.其破坏特征为受压区混凝土先压碎,然后受拉钢筋达到屈服C.梁的破坏有较好的延性D.梁的破坏有脆性和突

6、发性E.梁的配筋率适宜3.砌体墙体的构造措施主要包括( )等方面。A.刚性垫块 B.托梁C.伸缩缝 D.沉降缝E.圈梁4.在换土垫层法中,为提高地基承载力、减少沉降、加速软弱土层排水固结、防止冻胀和消除膨胀土的胀缩,可采用( )。A.砂垫层 B.砂石垫层C.灰土垫层 D.素土垫层E.湿陷性黄土垫层5.铲运机常用的施工方法有( )。A.跨铲法 B.侧铲法C.下坡铲土法 D.助铲法E.并列法6.以下各种情况中可能引起混凝土离析的是( )。A.混凝土自由下落高度为3m B.混凝土温度过高C.振捣时间过长 D.运输道路不平E.振捣棒慢插快拔7.人工降低地下水位的方法可根据( )等条件选择。A.土的含水

7、率 B.设备条件C.经济性 D.降低水位的深度E.土的渗透系数8.石油沥青的主要成分有()。A.油分 B.树脂C.石蜡 D.沥青碳E.地沥青质9.利用水准仪可以完成下列哪些工作( )。A.测量两点间的高差 B.测量竖直角C.测量两点间的水平距离 D.测设已知高程E.测量坐标10.必须进行招标的关系社会公共利益、公众安全的公用事业项目的范围包括( )。A.邮政、信息网络通讯项目 B.经济适用房项目C.垃圾处理、地下管道设施项目 D.科技、文化项目E.供水、供电市政项目11.当钢筋的( )需作变更时,应办理设计变更文件。A.塑性 B.硬度C.品种 D.级别E.规格三、案例题(每题20分,请根据背景

8、材料,按要求作答)案例1某大型工程,由于技术难度大,对施工单位的施工设备和同类工程施工经验要求比较高,而且对工期的要求比较紧迫。业主在对有关单位和在建工程考察的基础上,邀请了3家国有一级施工企业投标,通过正规的开标评标后,择优选择了其中一家作为中标单位, 并与其签订了工程施工承包合同,承包工作范围包括土建、机电安装和装修工程。该工程共15层,采用框架结构,开工日期为2002年4月1日,合同工期为18个月。在施工过程,发生如下几项事件:事件一:2002年4月,在基础开挖过程中,个别部位实际土质与甲方提供的地质资料不符造成施工费用增加2.5万元,相应工序持续时间增加了4天;事件二:2002年5月施

9、工单位为保证施工质量,扩大基础地面,开挖量增加导致费用增加3.O万元,相应工序持续时间增加了3天;事件三22002年8月份,进入雨季施工,恰逢20天大雨,造成停工损失2.5万元, 工期增加了4天。事件四22003年2月份,在主体砌筑工程中,因施工图设计有误,实际工程量增加导致费用增加3.8万元,相应工序持续时间增加了2天;事件五:外墙装修抹灰阶段,一抹灰工在五层贴抹灰用的分格条时,脚手板滑脱发生坠落事故,坠落过程中将首层兜网系结点冲开,撞在一层脚手架小横杆上,抢救无效死亡;事件六:室内装修进行墙面涂料粉刷前,在检查装饰面基层时,发现墙面抹灰有大面积空鼓现象。上述事件中,除第三项外,其他工序均未

10、发生在关键线路上,并对总工期无影响。针(1) 增加合同(2) 工期13天 ;(2)增加费用11.8万元。问题:(l)该工程采用邀请招标方式且仅邀请三家施工单位投标,是否违反有关规定?为什么?(2)施工单位对施工过程中发生的事件一、事件二、事件三、事件四可否索赔?为什么?(3)如果在工程保修期间发生了由于施工单位原因引起的屋顶漏水、墙面剥落等问题,业主在多次催促施工单位修理而施工单位一再拖延的情况下,另请其他施工单位维修,所发生的维修费用该如何处理?(4)事件五中发生的安全事故可定为哪种等级的重大事故?依据是什么?(5)对事件六中质量事故的处理应遵循什么程序?案例2某市光明佳苑小区住宅楼工程位于

11、该市路北区,建设单位为蜡天房地产开发有限公司,设计单位为市规划设计院,监理单位为环宇工程监理公司,政府质量监督为路北区质量监督站,施工单位是天建建设集团公司,材料供应为利通贸易公司。该工程由三幢框架结构楼房组成,每幢楼房作为一个施工段,施工过程划分为基础工程、主体结构、屋面工程和装修工程四项,基础工程在各幢的持续时间为6周,主体结构在各幢的持续时间为12周,屋面工程在各幢的持续时间为6周,装修工程在各幢的持续时间为12周。问题:(1)如果该工程的资源供应能够满足要求,为加快施工进度,该工程可按何种流水施工方式组织施工?试计算该种流水施工组织方式的工期。(2)如果工期允许,该王程可按何种方式组织

12、流水施工?试计算该种流水施工组织方式的工期。(3)如果按第(2中的方式组织施工,请绘制双代号网络计划,计算时间参数并确定关键线路和工期。(4)在该项目的施工阶段,在各方质量责任主体中,谁是自控主体?谁是监控主体?(5)为保证工程质量,施工单位可采取哪些质量控制的方法?(6)简述材料质量控制的要点。案例3某工贸集团决定新建一机械制造厂,通过招标方式与市建工集团安装公司签订了工程施工合同。因该安装公司没有能力完成土建工程施工,经监理工程师批准,将基础工程、屋面工程和装修工程分包给了市建工集团华建公司。开工日期为2001年5月18日,合同工期67天。施工单位按时提交了单位工程施工组织设计,并得到了监

13、理工程师的批准。其中,工程施工的网络进度计划如下图所示。安装设备支架4 安装桥吊轨道及吊桥 安装设备设备基础 7 108 柱基挖土 回填土 安塔吊安装柱子安装吊屋盖系安装墙 电气 装修 试车 6 10 2 3 6 车梁4 统8 板6 安装7 10 5铺管 屋面工程4 地面2 4该工程施工过程中发生了以下几项事件:事件一:在土方开挖过程中,在纤探后,华建公司发现局部有松土坑,但设计文件和勘察资料中均未有说明。根据勘察设计部门提出的并经监理工程师批准的地基处理方案进行处理,使工程费用增加3万元,土方开挖时间延长2天,增加人工10个工日,人工窝工24个工日。华建公司根据监理工程师签认的地基局部处理增

14、加的工作量,及时向监理工程师提出增加合同外工作量费用和延长工期2天的索赔要求。事件二:2001年6月15日,在进行柱子吊装作业时,由于控制大臂连接销轴的止退板的安装违反安装工艺要求,致使止退板失去作用,起重大臂突然折断,将现场信号工王某砸伤。经事故调查,该单位对大型机械设备长时间疏于管理,没有建立完整的技术资料。档案,也没有向有关部门申请进行技术检验,致使该机械长期处于失控状态。止退板失去作用,造成销轴在工作中受轴向力影响而逐渐窜出,上、下弦杆各有一节点所承受的扭矩超过强度极限而折断。作业人员擅自变更原设计要求,将本应形体锁合的固定方法改变为粘结锁合方式,且又未认真履行监督检查职责,造成这种错

15、误固定方式得不到及时纠正。事件三:设备安装阶段,按照合同约定,业主负责购买的设备应于6月24日进场, 25日开始安装。但因运输问题,推迟到6月28日才进场,造成安装时间推迟4天,人工窝工28个工日。施工单位及时提出增加工期4天并补偿相应费用的要求。事件四:室内装修进行内墙涂料涂刷前,检查基层处理时,发现墙面抹灰有大面积空鼓现象。问题:(l)华建公司直接向监理工程师提出索赔要求,是否妥当?为什么?(2)针对上述事件,华建公司和安装公司的索赔要求是否成立?为什么?(3)如果工程所在地人工费标准为35元/工日,应由业主给予补偿的窝工人工费标准为20元/工日,其余不予补偿。计算施工单位应得到的费用补偿

16、为多少?(4)请简要分析事件三发生的安全事故产生的原因。通常,事故隐患该如何处理?(5)事件四是施工现场比较常见的质量问题,那么,常见工程质量问题的产生原因有哪些?施工单位现场进行质量检查的内容是什么?答案与解析一、单项选择题1. C; 2.D; 3.A; 4.B 5.A 6.D 7.D 8.B 9.A l0.C 11.A l2.D; 13.B 14.C 15.B 16.A l7.B 18.D二、多项选择题1.空 2.A、C、E F 3.C、D、E;4.A、B;5.A、C、D6.A、C、D 7.B、C、D、E 8.A、B、E ;9.A、C、D 10.B、D、E 11.C、D、E三、案例题案例1

17、答:(l)不违反有关规定。因为根据招标投标法的规定,对于技术复杂的工程,允许采用邀请招标方式,邀请参加投标的单位不得少于三家。(2事件一费用索赔成立,工期不予延长。因为业主提供的地质资料与实际情况不符是承包商不可预见的,所以索赔成立;从提供的背景资料看,因为事件一未发生在关键线路上,所以工期不予延长。事件二费用索赔不成立,工期索赔不成立,该工作属于承包商自己采取的质量保证措施。事件三费用索赔不成立,工期可以延长,因为异常的气候条件的变化承包商不应得到费用补偿。事件四费用索赔成立,工期不予延长。因为设计方案有误,所以费用索赔成立;又因为该工作未在关键线路上,所以工期不予延长。(3)所发生的维修费

18、应从乙方保修金中扣取。(4)按照建设部工程质量重大事故报告和调查程序规定,事件五中发生的这起安全事故可定为四级重大事故。根据工程质量重大事故报告和调查程序规定具备下列条件之一者为四级重大事故:1)死亡2人以下;2)重伤3人以上,19人以下,3)直接经济损失10万元以上,不满30万元。(5)应遵循的程序如下:1)进行事故调查,了解事故情况,并确定是否需要采取防护措施;2)分析调查结果,找出事故的主要原因;3)确定是否需要处理,若要处理,施工单位确定处理方案;4)事故处理;5)检查事故处理结果是否达到要求6)事故处理结论;7)提交处理方案。案例2答:(1)如果该工程的资源供应能够满足要求,为加快施

19、工进度,该工程可采用成倍节拍流水施工方式组织施工。流水施工工期计算:施工过程数目:n=4施工段数目: m=3流水节拍: t1=6(周) t2=12(周) t3=6(周) t4=12(周)流水步距: k=最大公约数6,12,6,12=6(周)施工队数目z:b1=t1/K=6/6=1(个)b2=t2/K=12/6=2(个)b3=t3/K=6/6=1(个)b4=t4/K=12/6=2(个)n=bj=1+2+1+2=6(个)流水施工工期: T=(m+n-1)K=(3+6一16=48(周)(2)如果工期允许,该工程可按无节奏流水施工方式组织施工。流水步距计算: 6 12 18-) 12 24 366 0

20、 -6 -36基础工程与主体结构的流水步距: K1,2=max(6,0,-6,-36)=6(周)12 24 36-) 6 12 1812 18 24 -18属于业主应承担的责任,所以费用索赔成立g土方开挖位于关键线路上,因此工期应予以延长。事件三:费用索赔成立,工期索赔不成立。因为业主供应材料推迟进场,违反了合同约定,造成安装时间拖后,所以应补偿人工费用p该工作为非关键工作,而且拖延时间没有超过总时差,并且在自由时差范围内,对紧,后工作没有影响,所以工期不予延长。(3)在该工程结算时,华建公司可得到的合理的费用补偿为:工人费用:配合用工1035=350元窝工费:2420=480元增加的工程费用

21、:30000元合计:30830元安装公司可得到的合理的费用补偿为:窝工费:2820=560元(4)这起事故发生的原因是:l)控制大臂连接销轴的止推板安装不合理。2)企业安全管理松懈,规章制度不落实,对机械设备安全状况失察。3)在长时间作业中,控制大臂连接销轴的止退板失去作用,造成销轴在工作中受轴向力影响而逐渐窜出,起重臂整体失稳,上、下弦杆各有一节点所承受的扭矩超过强度极限,突然折断,起重臂坠落。4)安全检查不到位,没有发现固定方式的改变,留下事故隐患。事故隐患通常可以这样处理:1)项目经理部应对存在隐患的安全设施、过程和行为进行控制,确保不合格设施不使用、不合格物资不放行、不合格过程不通过,

22、组装完毕后应进行检查验收。2)项目经理部应确定对事故隐患进行处理的人员,规定其职责和权限。3)事故隐患的处理方式: a.停止使用、封存;b.指定专人进行整改以达到规定要求;c.进行返工,以达到规定要求;d.对有不安全行为的人员进行教育或处罚;e.对不安全生产的过程重新组织。4)验证:a.项目经理部安监部门必要时对存在隐患的安全设施、安全防护用品整改效果进行验证;b.对上级部门提出的重大事故隐患,应由项目经理部组织实施整改,由企业主管部门进行验证,并报上级检查部门备案。(5)常见工程质量问题的原因有:1)违背建设程序;2)工程地址勘查原因;3)未加固处理好地基;4)设计计算问题;5)建筑材料及制品不合格;6)施工和管理问题;7)自然条件影响;8)建筑结构使用不当。施工单位进行现场质量检查的内容:1) 开工前检查;2)工序交接检查;3)隐蔽工程检查;4)停工后复2) 工前的检查;5)分项分部工程完成后,应经检查认可,签署验收记录后,才允许进行下一工程项目的施工;6)成品保护检查。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
