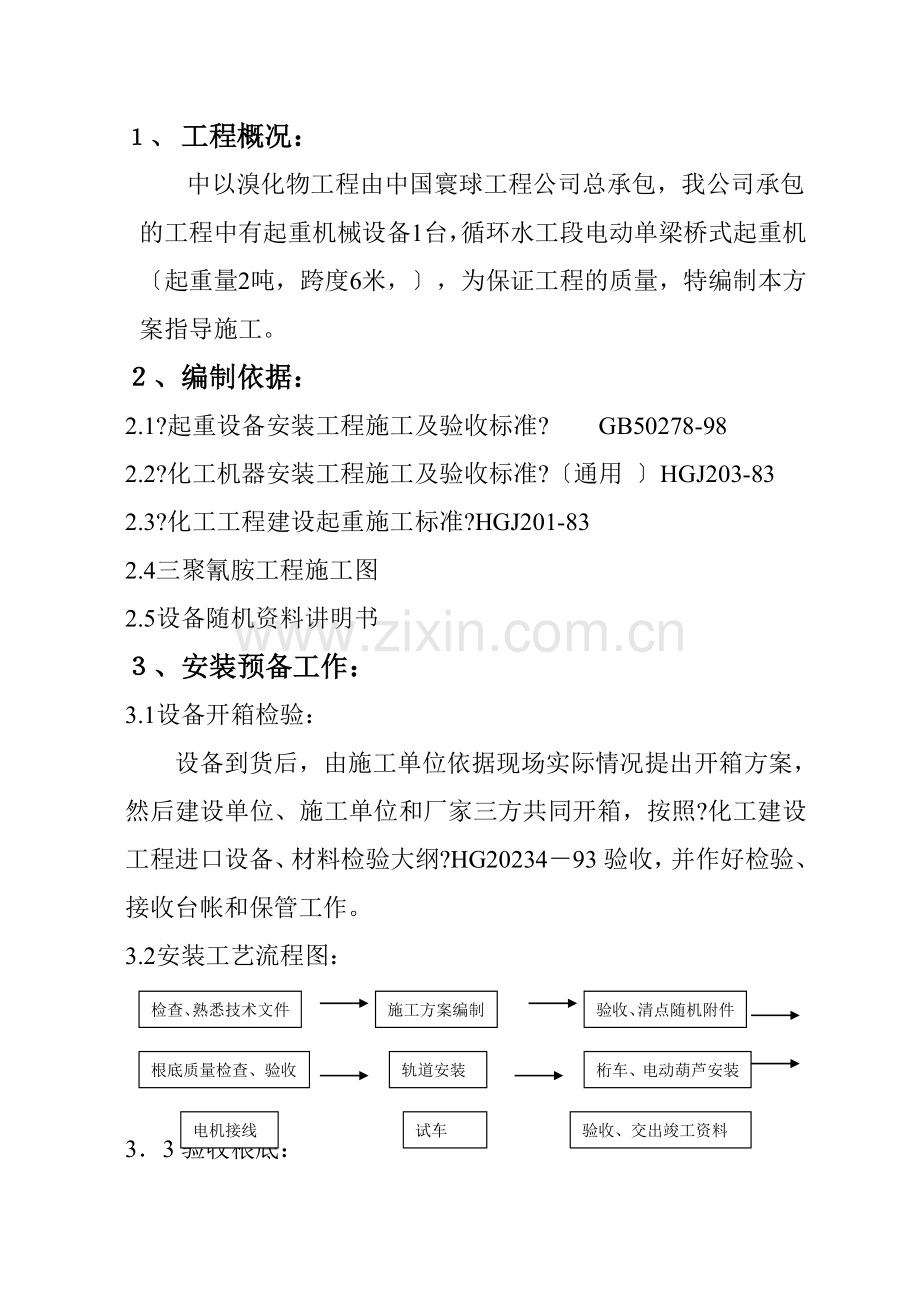

收藏 分销(赏)

起重机械安装方案.docx

上传人:a199****6536 文档编号:6865102 上传时间:2024-12-22 格式:DOCX 页数:6 大小:16.20KB 下载积分:6 金币
下载 相关 举报
起重机械安装方案.docx_第1页
第1页 / 共6页
起重机械安装方案.docx_第2页
第2页 / 共6页

点击查看更多>>
资源描述

1、 工程概况: 中以溴化物工程由中国寰球工程公司总承包,我公司承包的工程中有起重机械设备1台,循环水工段电动单梁桥式起重机〔起重量2吨,跨度6米,〕,为保证工程的质量,特编制本方案指导施工。 2、编制依据: 2.1?起重设备安装工程施工及验收标准?  GB50278-98 2.2?化工机器安装工程施工及验收标准?〔通用 〕HGJ203-83 2.3?化工工程建设起重施工标准?HGJ201-83 2.4三聚氰胺工程施工图 2.5设备随机资料讲明书 3、安装预备工作: 3.1设备开箱检验: 设备到货后,由施工单位依据现场实际情况提出开箱方案,然后建设单位、施工单位和厂家三方共同开箱,按照?化工建设工程进口设备、材料检验大纲?HG20234-93验收,并作好检验、接收台帐和保管工作。 3.2安装工艺流程图: 验收、清点随机附件 施工方案编制 检查、熟悉技术文件 桁车、电动葫芦安装 轨道安装 根底质量检查、验收 电机接线 试车 验收、交出竣工资料 3.3验收根底: 3.3.1轨道梁根底到达设计强度,外瞧检查不得有裂缝、蜂窝、空洞、露筋等缺陷 3.3.2轨道梁的纵横向中心线、标高基准线及相应的轴线应标出,且标高应有具体的数值。 3.3.3轨道梁的验收偏差必须满足以下要求: ①、 轨道梁上预留螺栓孔位置偏差均应≤5mm,螺栓孔直径应比螺栓孔直径大2~3mm; ②、 轨道梁中心线对设计定位轴线的位置偏差≤5mm; ③、 寻平层顶面必须寻平压光,不得有石子外露和凹凸不平现象,不得采纳在外表另展水泥砂浆的方法抹平; ④、 螺栓处400mm宽度范围内顶面不水平度≤2mm,任意6米长度内各螺栓处的顶面标高差≤±3mm; 4、设备安装: 4.1轨道安装: 4.1.1轨道展设前,应进行检查,合格前方得展设。 4.1.2吊装轨道前,应确定轨道的安装基准线;轨道的安装基准线即是吊车梁的安装基准线。 4.1.3轨道实际中线对安装基准线的位置偏差不应超过5毫米。 4.1.4轨道顶面相关于理论高度的极限偏差≤±5mm;两根轨道的高度差最大为10毫米,沿长度方向在垂直平面内的弯曲曲折折曲曲折折折折,每2米测量长度内不得大于2毫米。 4.1.5桥式起重机两轨道中心线间距偏差不应超过±5mm。 4.1.6厂房横向同一位置上两条轨道顶面的相对标高差:柱子处≤±10mm;其它处≤±5mm。 4.1.7两条平行轨道的接头位置应互相错开,其距离不小于600mm,也不应等于吊车前后轮子的轮距;小车轨道的接头处必须对准。轨道中心线的侧向直线度必须符合以下要求: ①、 每2米长度内的偏差不得大于1毫米〔见以以如下面图〕; ②、 在轨道全长范围内不得超过以下数值; S1≤10m时,b=6mm; S1>10m时,b=6+0.2*(S1-10)mm;且bmax=10mm。 4.1.8轨道顶面偏离理论位置的倾歪不得超过以下数值(见以以如下面图):长度方向:tgβ≤0.003;横向:tgβ≤0.005。 4.2车挡及挡板的施工安装要求: 4.2.1车挡制作前应先测定吊车梁上联结车挡的螺栓或螺栓孔的实际位置,以便相应调整车挡上螺栓孔的位置。 4.2.2同一跨度内两条平行轨道上的车挡与吊车缓冲器的接触面应在同一平面上,否那么应用橡胶板进行调整,使两者至定位轴线的偏差≤4mm。 4.2.3车挡及缓冲挡板安装完毕后,应立即安装吊车行程限位开关。 4.3电动葫芦安装: 4.3.1电动葫芦车轮的凸缘内侧与工字钢轨道翼缘间的间隙c应为3~5毫米。〔如以以如下面图〕 4.3.2电动葫芦进行额定负荷试验时,制动时刻内的下滑距离应符合下式要求: S≤V/100 式中  S ——下滑距离, 米; V——起升速度, 米/分。 4.4吊车梁安装: 4.4.1吊装电动单梁起重机前,应按下表的 进行复查; 项次 名称及代号 偏差不应超过〔mm〕 简图 1 起重机跨度L的偏差: L≤10米 L>10米 ±2 ±2+0.1*(L-10) 2 起重机跨度L1、L2的相对差: L≤10米 L>10米 3 5 3 对角线L3、L4的相对差 5 4 主梁上拱度F〔应为L/1000〕的偏差: L≤10米 L>10米 +3 +5 4.4.2同一端梁上两轮的同位差不得大于2毫米。 4.4.3空载起重机的主梁不应有下挠,即小车轨道不应偏离其水平面以下。 4.4.4不带小车的起重机轮轴线与水平方向的倾歪角〔垂直偏歪〕α〔见以以如下面图〕应符合: 0≤tgα≤ 5、质量保证体系: 5、1在工程经理部质量体系治理下,坚持质量体系运转,认真把好“五关〞,即“图纸会审、方案编制、材料验收、施工程序操纵、质量检查〞。 5、2实行质量目标操纵,以质量指标操纵为目的,加强质量操纵的“三期治理〞。 5、3施工中实施“三工序治理〞,监督上工序,保证本工序,效劳下工序,建立工序质量操纵点,制定操纵内容,责任到人。 5、4施工全过程严格执行“三检一评〞制,自检,互检,专业检查和质量评定表。质量责任跟踪效劳,建立健全质量保证资料档案。 6、技术、平安本卷须知: 6.1施工时严格按设计图纸和执行标准的要求操作,严格执行质量治理程序文件的所有 ,往除不合格工序和不合格产品的出现。 6.2设备安装就位以吊车配合的应严格执行审批后的设备吊装方案。 6.3平安本卷须知:进进现场应佩戴平安帽,2m以上的登高作业应佩戴平安带,高空作业配挂平安网。 6.4现场用电须有专业电工操作,现场动火须有动火证。 6.5各类计量器具有合格证,不得超周期使用。 7、机具用量方案: 序号 机具 规格 数量 机具使用次数 1 50T吊车 TG-500 1台 2台班 2 16T吊车 TG-160 1台 1台班 4 手动葫芦 5T 5T×10m 2台 3T 3T×9m 2台 7 条式水平尺 2台 8 经纬仪 1台 8、措施材料方案: 序号 名称 规格 数量 1 枕木 200×250×2500 30根 2 无缝钢管 ф89× ф76× 8m 10m 3 雨布 4m×6m 2块 9、文明施工措施: 9.1开工前应建好施工用水、电、气、道路、排水、通讯等设施,±3mm要往除现场障碍,平坦场地。 9.2对进进现场的车辆行驶速度不许超过30公里。 9.3钢足物架、卡具、道木等施工工具,使用、堆放、维修、及时清理回收。 9.4施工专业公司和班组必须做好本专业、本工序的成果保卫措施。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
