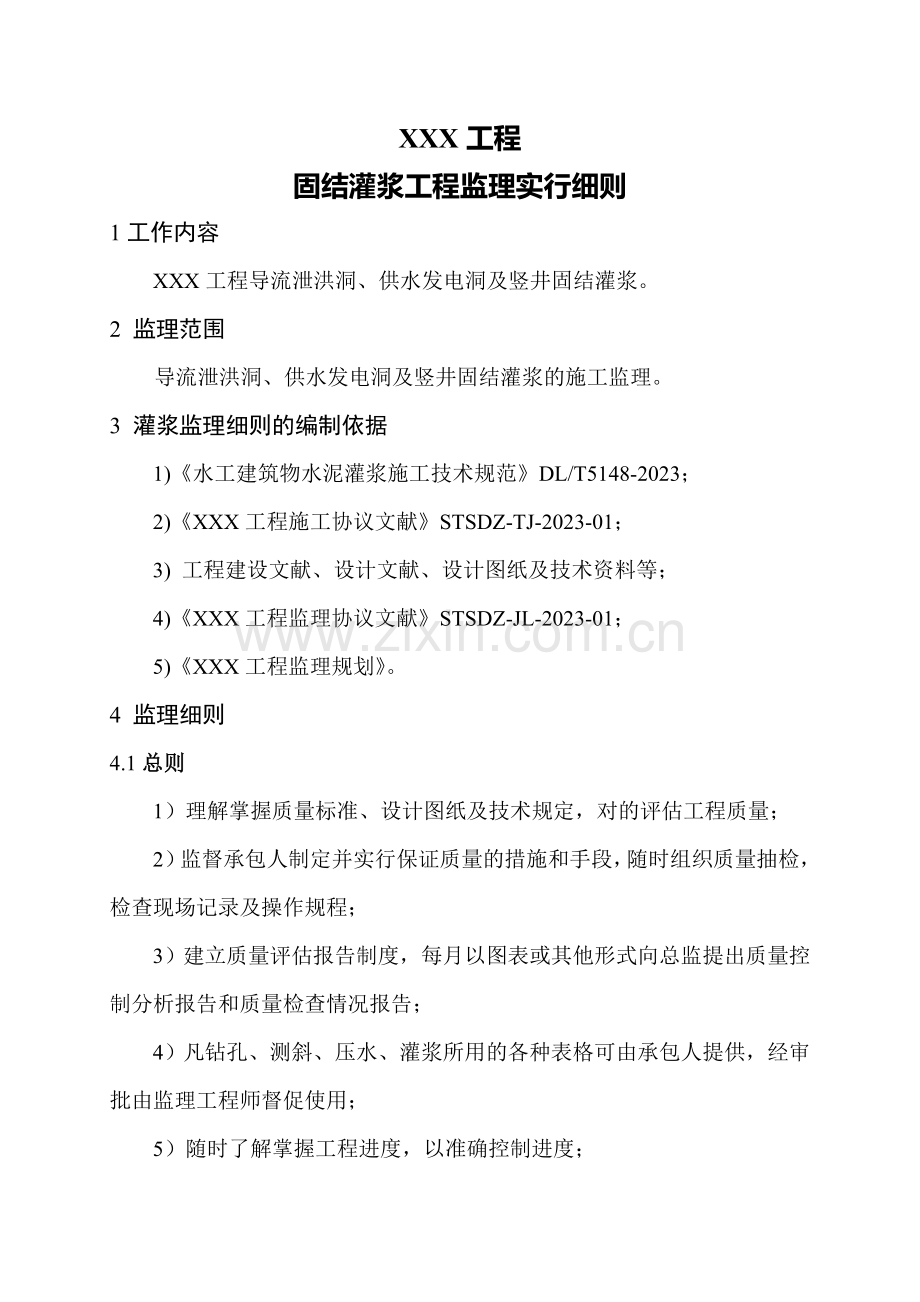

1、XXX工程固结灌浆工程监理实行细则1工作内容XXX工程导流泄洪洞、供水发电洞及竖井固结灌浆。2 监理范围导流泄洪洞、供水发电洞及竖井固结灌浆的施工监理。3 灌浆监理细则的编制依据1)水工建筑物水泥灌浆施工技术规范DL/T5148-2023;2)XXX工程施工协议文献STSDZ-TJ-2023-01;3) 工程建设文献、设计文献、设计图纸及技术资料等;4)XXX工程监理协议文献STSDZ-JL-2023-01;5)XXX工程监理规划。4 监理细则4.1总则 1)理解掌握质量标准、设计图纸及技术规定,对的评估工程质量;2)监督承包人制定并实行保证质量的措施和手段,随时组织质量抽检,检查现场记录及操

2、作规程;3)建立质量评估报告制度,每月以图表或其他形式向总监提出质量控制分析报告和质量检查情况报告;4)凡钻孔、测斜、压水、灌浆所用的各种表格可由承包人提供,经审批由监理工程师督促使用;5)随时了解掌握工程进度,以准确控制进度;6)随时了解材料进场数量和质量,以及消耗情况,作为核对支付申请的依据;7)对重大质量问题,报告总监发布开工、停工、返工告知等。8)灌浆、压水的汇总、记录、分析、评估等表格使用规范规定的统一表格,钻孔、洗孔、测斜、压水、灌浆、封孔等原始登记表格由承包人提供报监理部审核后实行。4.2开工申请控制1)灌浆作业施工前,承包人应按技术规范和设计文献规定,完毕灌浆现场实验。在满足设
3、计规定的条件下,模拟实际施工条件,通过实验调整、优化和拟定灌浆施工相关参数和施工工艺。生产实验部位、实验方案均应事先报经监理部批准。实验结束后,承包人应将灌浆实验成果的具体资料报送监理部审批。2)承包人应在灌浆作业前21天,根据灌浆实验成果及技术条款的规定,将施工措施计划报送监理部审批。施工措施计划应涉及以下内容(但不限于):钻孔和灌浆工程平面布置图。原材料(涉及水泥、外加剂等)。各种材料需有生产厂家的出厂合格证、实验报告、使用说明书等和承包人按协议或规范规定对上述材料进行抽样检测的资料。施工设备和机械,承包人应按协议规定组织施工设备进场,进场的各种机械设备、仪器仪表、计量观测装置和其他辅助设
4、备必须通过检查、率定、安装调试并经监理认证合格后方可使用。施工程序和工艺(涉及放样、造孔、终孔、制浆、灌浆作业等)。施工方法(涉及造孔、水泥浆的制备、灌浆作业工艺参数控制、接头的解决、特殊地质条件下的解决、施工中断后的解决等)。施工进度计划。质量控制和安全生产措施。3)承包人必须配备具有实际工作经验的灌浆专业工程师、施工机具和岗位技术工种,并制定重要技术工种操作规程和各工种岗位责任制,对所有上岗技工必须严格培训和安全教育。机具设备必须在施工前做好检修工作并保证其具有完好状态。4.3施工过程监理1)承包人必须按施工图纸规定预埋灌浆孔位,并在实地注明各孔序号与孔号。承包人在钻孔前应及时告知监理工程
5、师。钻孔应按设计序次进行,未经设计修改或监理工程师的批准,承包人不得随意改变钻孔序次。2)钻孔作业中,承包人应对孔斜、孔深及时进行检查,保证钻孔质量,并认真记录。 3)对于取芯钻孔(先导孔、检查孔),承包人还应及时填写“岩心相关表”,并出示保存完整的岩芯。将取出的岩芯统一编号、妥善保存,对于软弱与破碎带岩芯,还必须用石蜡封存,待竣工验收时移交给业主。在取芯钻孔完毕后,承包人应及时向监理部提供钻孔柱状图。4)钻孔结束后,承包人应及时将钻孔冲洗干净,并做好孔口保护直至灌浆完毕。5) 灌浆前,承包人应按技术规范规定先做钻孔冲洗、裂隙冲洗及压水实验。6)压水实验在裂隙冲洗后进行,采用“单点法”进行压水
6、实验的孔数不少于总孔数的5%,其余孔可结合裂隙冲洗进行简易压水。各检查孔的压水实验工作要有监理工程师在场时进行。压水时应保证栓塞位置准确,孔口、管道及接头等处不得有任何漏水现象,否则应暂停本段压水实验,将设备整修合格后再继续进行。7)钻孔冲洗与压水实验过程中,承包人应认真作好钻孔冲洗和压水实验记录。并在作业结束后,及时向监理部报送作业记录成果。8)灌浆段长和压力必须符合设计规定与规范规定,不允许超长、超压或欠压。若检查发现记录压力与实际压力不符合,施工作业人员应及时检查分析因素,进行调整,并在记录上注明。9)各孔段的灌浆必须连续进行。开灌前根据压水实验成果备足灌浆材料,若因故中断必须按规定规定
7、进行解决,并如实记录中断灌浆的时间、因素、解决措施、解决效果以及对灌浆质量的影响等情况。10)浆液变换和结束标准必须符合设计文献和技术规范规定。11)各孔段灌浆结束前,应报请监理工程师检查确认,每孔灌浆结束 后,要及时整理灌浆记录成果,并按各孔、段将登记表格分别装订成册。12)灌浆结束后,采用 “全孔灌浆封孔法”进行封孔,孔口表层150mm范围内用环氧砂浆封填密实。封孔作业中,应认真记录封孔情况。凡封孔不密实或发现有涌水处,必须返工扫孔,重灌重封。13)承包人必须向监理部提交灌浆工程原始记录、成果资料、地质柱状图、岩芯相关表等资料,以便于检查孔的布设。14)检查孔的施工必须有监理工程师在场,按
8、监理部批准的时间进行,无合法理由不得提前或推迟施工。15)灌浆工程施工期间,承包人应向监理部报送钻孔与灌浆工程的各项施工记录和质量报表,其内容应涉及:钻孔与灌浆工程各项目完毕工程量和累计工程量。灌浆工程原材料实验和质量检查成果及质量检查记录。质量事故解决记录。4.4施工质量控制1)灌浆工程所采用的水泥品种,应采用符合设计规定普通硅酸盐水泥,水泥强度等级不应低于P.O32.5,所有灌浆用水泥必须符合质量标准,不得使用受潮结块或出厂期超过3个月的水泥。2)灌浆用水应符合拌制水工混凝土用水的规定,拌浆水的温度不得高于40。3)灌浆使用纯水泥浆液,如需要掺入其他掺合物或外加剂时,必须通过实验拟定并报经
9、监理工程师批准。4)灌浆泵性能应与浆液类型、浓度相适应。其允许工作压力应大于最大灌浆压力的1.5倍,并应有足够的排浆量和稳定的工作性能。灌浆管路力求短、直,保证浆液流动畅通,并能承受1.5倍的最大灌浆压力。5)灌浆塞应和采用的灌浆方式、方法、灌浆压力及灌区地质条件相适应。胶塞(球)应具有良好的膨胀性和耐压性能,在最大灌浆压力下能可靠地封闭灌浆孔段,并且易于安装和卸除。6)搅拌机的转速和拌和能力应分别与所搅拌的类型和灌浆泵的排浆量相适应,保证能均匀、连续地拌浆。7)纯水泥浆液的搅拌时间,使用高速搅拌机时应大于30s;使用普通搅拌机应大于3min。浆液使用前应过筛。8)各种灌浆设备应加强维护保养,
10、保持其正常工作状态。各种计量器具如自动记录仪、流量计、压力表、比重计(称)等定期进行校验或检定保持量值准确。不合格和已损坏的自动记录仪、流量计、比重计(称)、压力表与千分表严禁使用。9)各种设备和计量器具应有足够的备用品,避免灌浆作业因缺少测量仪器而受阻。使用压力宜在压力表最大标值的1/43/4之间。压力表与管路之间应设有隔浆装置。10)钻孔孔位偏差不得大于10cm,实际孔位应有记录。11)钻孔过程中,遇岩层、岩性变化,发生掉钻、塌孔、钻速变化、回水变色、失水、涌水等异常情况,应具体进行记录。12)钻孔遇有洞穴、塌孔或掉块难以钻进时,可先进行灌浆待凝解决后继续钻进。如发现集中漏水,应查明漏水部
11、位、漏水量和漏水因素,经解决后再行钻进。13)所有的钻孔完毕后,应进行钻孔冲洗和裂隙冲洗。裂隙冲洗压力可为灌浆压力的80%,直到冲洗的回水清净为止。14)当邻近有正在灌浆或邻近灌浆孔结束局限性24h时,不得进行裂隙冲洗。15)固结灌浆采用孔内循环式自上而下分段灌浆法,射浆管距孔底不得大于50cm。16)灌浆孔互相串浆时,如串浆孔具有灌浆条件,可采用并联灌注,但并联孔不多于3个,并应注意控制灌浆压力,防止混凝土抬动。17)灌浆压力应符合设计规定,并应通过灌浆实验拟定。应尽快达成设计压力,但对注入率大或易于抬动的部位应分级升压。18)灌浆过程中应定期测记浆液密度,发现浆液性能偏离规定指标较大时,应
12、查明因素及时解决。19)灌浆浆液的浓度应由稀到浓,逐级变换。灌浆浆液变换原则为:当灌浆压力保持不变,注入率连续减少时,或注入率不变而压力连续升高时,不得改变水灰比。当某一比级浆液的注入量已达300L以上或灌浆时间已达30min而灌浆压力和注入率均无改变或改变不 显著时,应改浓一级。当注入率大于30L/min时,可根据具体情况越级变浓。20)灌浆过程中,灌浆压力或注入率忽然改变较大,或当水泥用量大于1t/m时,应立即查明因素,采用相应的措施解决。21)灌浆结束标准灌浆段的固结灌浆在0.5MPa压力下,注入率不大于1L/min时,继续灌注30min,灌浆可以结束。22)灌浆过程中,发现冒浆、漏浆、
13、串浆、涌水等情况,应及时向监理工程师报告,并提出解决措施报监理工程师批准后实行。23)灌浆作业必须连续进行,若因故中断,可按照下述原则进行解决:应及早恢复灌浆,否则应立即冲洗钻孔,而后恢复灌浆。若无法冲洗或冲洗无效,则应先进行扫孔,而后恢复灌浆。恢复灌浆时,应使用开灌比级的水泥浆继续灌注,如注入率与中断前的相近,即可改用中断前比级的水泥浆注继续灌注;如注入率较中断前的减少较多,则浆液应逐级加浓继续灌注。恢复灌浆后,如注入率较中断前减少很多,且在短时间内停止吸浆,应采用补救措施解决。24)灌浆段注入量大,灌浆难以结束时,可选用下列措施解决:低压、浓浆、限流、限量、间歇灌浆。灌注速凝浆液。灌注膏状
14、浆液或混合浆液。该段经解决后仍应扫孔,重新按照技术规定进行灌浆直至结束。25)灌浆过程中如回浆变浓,宜换用相同水灰比的新浆进行灌注。若效果不明显,延续灌注30min后,即可停止灌注。26)承包人必须按照协议及规范规定对灌浆材料的质量进行检查,涉及水泥标号、细度和灌浆中所采用的砂及外加剂,并应及时检查情况提交监理部审核。4.5记录1)灌浆工程为隐蔽工程。承包人必须作好各种现场记录。其格式与内容,可由承包人提出报监理部拟定。施工前应对记录人员、自动记录仪操作人员进行专门培训。2)现场记录应涉及以下内容(但不限于):钻孔记录:具体记录孔位、孔序、孔径、孔深、混凝土厚度和空腔尺寸以及特殊情况等。灌浆记
15、录:涉及各孔序号、孔号和孔深;裂隙冲洗及压水实验、进浆水灰比及比重、浆压;施灌起始时刻和中断时间及中断因素和解决措施;封孔记录;观测记录:涉及压力、抬动观测、气温、浆液温度等。 3)所有原始的文字记录应详实准确、数据清楚可靠,且资料齐全。严禁重抄和涂改。4)当监理工程师需抽查现场记录和有关资料时,承包人不得拒绝。5)原始记录和成果图表采用水工建筑物水泥灌浆施工技术规范DL5148-2023附录B中的表式。6)资料要及时整理、分析,为验收做准备。4.6质量检查1)灌浆施工结束后,承包人应根据施工的实际情况,按协议规定、技术规定或规范规定的数量对灌浆进行质量检查。2)固结灌浆质量的检查采用钻孔压水
16、实验的方法,检查应在灌浆结束37天后进行,实验采用“单点法”。3)固结灌浆压水实验检查的孔段合格率应在80%以上,不合格孔段的透水率不超过设计规定(q5Lu)的50%,且不集中。4)当发现灌浆检查不合格时,承包人应及时进行补灌,补灌作业施工方案应报监理部签审,并在监理工程师指定期间进行质量检查,由此导致的工期延误及损失由承包人承担协议责任。4.7单元工程质量评估每个灌浆单元工程施工结束后,承包人应及时填报灌浆单元工程质量评估表,并报监理工程师签认。4.8计量支付1)计量依据:施工协议、施工图以及工程变更。2)计量条件:承包人完毕单元工程,单元工程质量评估表已报监理工程师签认且质量合格。3)工程
17、计量支付,按协议文献和监理工作规程中的有关规定执行。5 安全与环保1)钻孔、灌浆施工中,施工单位要认真贯彻执行建设工程安全生产管理条例,建立安全生产责任制,严格执行操作规程,持证上岗,保证人身、机械、用电等安全。2)灌浆施工中,废水、废浆要按设计规定排放到指定地点,不得对潇河水和周边环境导致污染。3)施工单位要按安全防汛预案的总体计划按排施工。6其他1)本细则未尽事宜,按协议文献、设计文献和有关施工技术规程、规范及质量评估标准执行。2)监理单位对施工活动所进行的任何对照检查、检查、审核和批准,并不意味着可以减轻承包人所应负的协议责任。3)承包人必须严格按设计规定和技术规范规定,按报经批准的灌浆工程施工措施计划进行灌浆工程的施工。若有违反现象,监理工程师将发出违规警告告知,情节严重者,将视具体情况报请总监指令其停工整顿或返工解决,因此而导致的损失由承包人承担协议责任。4)对于违章操作或弄虚作假者,监理工程师将作违规解决,情节特别严重的孔、段必须重扫重灌。
