工程项目施工项目物资盘点工作方案
18
2020年4月19日
文档仅供参考,不当之处,请联系改正。

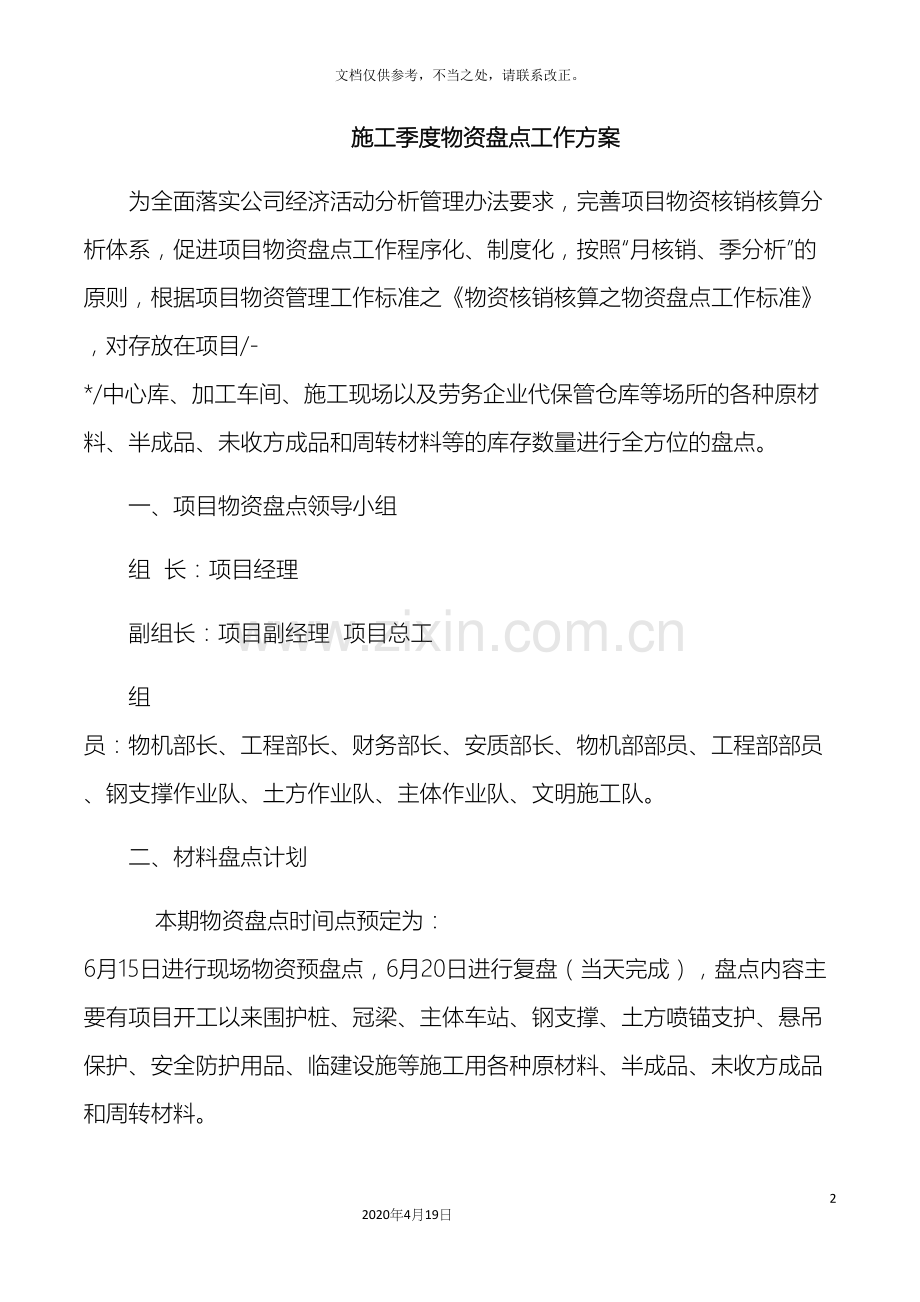

施工季度物资盘点工作方案
为全面落实公司经济活动分析管理办法要求,完善项目物资核销核算分析体系,促进项目物资盘点工作程序化、制度化,按照“月核销、季分析”的原则,根据项目物资管理工作标准之《物资核销核算之物资盘点工作标准》,对存放在项目/-*/中心库、加工车间、施工现场以及劳务企业代保管仓库等场所的各种原材料、半成品、未收方成品和周转材料等的库存数量进行全方位的盘点。
一、项目物资盘点领导小组
组 长:项目经理
副组长:项目副经理 项目总工
组 员:物机部长、工程部长、财务部长、安质部长、物机部部员、工程部部员、钢支撑作业队、土方作业队、主体作业队、文明施工队。
二、材料盘点计划
本期物资盘点时间点预定为: 6月15日进行现场物资预盘点,6月20日进行复盘(当天完成),盘点内容主要有项目开工以来围护桩、冠梁、主体车站、钢支撑、土方喷锚支护、悬吊保护、安全防护用品、临建设施等施工用各种原材料、半成品、未收方成品和周转材料。
三、材料盘点安排
根据在盘点前对现场材料的调查了解,现场钢筋、型钢、防水材料、土方车站支护材料、钢支撑主要用于前期围护桩施工和现阶段主体车站施工,原材料钢筋存放于钢筋车加工车间;型钢屯放于东侧端头和土方出土马道上;防水材料及钢支撑周转材料存放于车站结构北边环形场地;其它材料包括部分钢筋加工中心(东侧环形便道)半成品及施工现场绑扎未浇筑混凝土的半成品。根据现场材料的分布情况,现将盘点人员分为两组:
1、第一组:
①盘点时间:6月15日开始上午08:00开始,盘点范围:钢筋加工中心及现场钢筋半成品。
②项目部盘点人员:项目经理(小组长)、财务部长、物机部长、工程部长、安质部长、物机部员。
作业队人员:主体作业队
③具体人员安排:物机部长、物机部员、安质部长:负责钢加工中心原材料(包括成捆、成盘以及拆装未使用完的材料)原材料和现场三环线内侧环形便道的半成品、电力材料(照明、配电箱、电缆电线)、消防器材(包括应急物资库房)的盘点。
工程部长、工部部员、物机部部员:负责主体工程第一阶段已绑扎未浇筑部位的钢筋、套筒、防水材料、综合接地材料的盘点。
④盘点汇总:物机部员
2、第二组:
①盘点范围:钢支撑、土方喷锚作业施工的周转材料、钢筋、钢绞线(包括原材料和半成品)外加剂等盘点工作。
②项目部盘点人员:项目副经理(小组长)物机部部员、工程部部员。
作业队人员:钢支撑作业队、土方作业队、主体作业队
具体负责现场土方喷锚施工(东侧变压器旁)所有盘圆钢筋、钢绞线原材料和已加工的半成品材料,钢支撑制作的锚索围檩原材料(加工成品和半成品),周转材料(钢支撑、钢轨、贝雷片)、以及三吏堰环形便道上用的防水材料、速凝剂、钢支撑原材料及半成品的盘点。
③盘点汇总:物机部部员
3、盘点完成后工程部要提供本期收方结算工程量,物机部负责统计本期进场使用的材料明细,工经部提供相应材料的约定损耗情况。(在盘点完成后1天内完成)。
四、材料盘点注意事项
1、在此期间所有计量器具、测量所需的仪器由工程部统一安排配备(包括钢卷尺、石笔、油漆、测量仪器等),需要的起吊、称重设备统一由现场领工员协调配合。
2、材料必须按不同型号进行盘存。
3、半成品盘存时,原始记录表要求记录使用部位、图形、规格型号,并利用钢卷尺测量长度。
4、原材盘点时,对成捆钢筋钢牌掉落或半捆钢筋盘点时,严禁目测估计数量,应用粉笔逐根盘点。
5、材料盘点要求当天完成。
五、各部门协同配合事项
1、各作业队伍负责提前做好现场材料的堆码,满足盘点要求。工程部对已完工程量进行收方,截止日期为 6月20日。财务部确定账面数量,物机部负责统计本期进场使用的材料明细,工经部提供相应材料的约定损耗情况。
2、物资部门对各小组提供的签字版(项目部及作业队人员签字)盘点原始记录进行汇总,编制《物资盘点汇总表》、《材料盘点记录》,交各相关部门以及作业队有权领料人签字确认。
附表:
1.钢筋原材(棒材)盘点原始记录表
2.盘条、盘螺、钢绞线(整盘)盘点原始记录表
3.盘条、盘螺、钢绞线(半盘)盘点原始记录表
4.钢筋未收方成品盘点原始记录表
5.钢筋未收方半成品盘点原始记录表
6.周转材料原始盘点记录表
7.物资盘点汇总表
8.材料盘点记录
中铁八局集团有限公司
06月13日
附件:物资盘点表格
附表1
钢筋原材(棒材)盘点原始记录表
作业队名称: 盘点日期: 年 月 日
材料名称
规格
支(件)数
长度(M)
比重(Kg/M)
总重(Kg)
存放地点
螺纹钢
Φ16
螺纹钢
Φ22
螺纹钢
Φ28
…
…
…
…
物机部: 作业队有权领料人:
附表2
盘条、盘螺、钢绞线(整盘)盘点原始记录表
作业队名称: 盘点日期: 年 月 日
材料名称
规格
编号
铭牌重量(Kg)
实际验收重量(Kg)
存放地点
盘条
Φ8
盘条
Φ10
盘螺
Φ12
钢绞线
Φ15.2
…
…
物机部: 作业队有权领料人:
备注:整盘材料现场盘点时,只需记录材料验收编号与铭牌重量,盘点结束后由物资人员依据进料记录填写相应编号的实际验收重量。铭牌重量仅做为整盘材料盘点时交叉复核的数据,避免现场材料编号遗失造成数据不准确。
附表3
盘条、盘螺、钢绞线(半盘)盘点原始记录表
作业队名称: 盘点日期: 年 月 日
材料名称
规格
工具架
编号
皮重(Kg)
毛重(Kg)
净重(Kg)
存放地点
工具架重量
平板车重量
盘条
Φ8
盘条
Φ10
盘螺
Φ12
钢绞线
Φ15.2
…
…
物机部: 作业队有权领料人:
备注:用吊钩秤磅重时,现场记录各半盘材料的工具架编号及毛重,盘点结束后,物资人员查验各工具架重量并填入表格(皮重),计算净重。
用平板车过地磅磅重时,现场记录各半盘材料的工具架编号及毛重,平板车皮重,盘点结束后,物资人员查验各工具架重量并填入表格(皮重),计算净重。
附表4
钢筋未收方成品盘点原始记录表
作业队名称: 盘点日期: 年 月 日
分部分项工程类型
分部分项工程名称
材料名称
规格
数量(Kg)
图纸编号
存放地点
桩基
0-1#桩
螺纹钢
φ22
桩基
0-1#桩
螺纹钢
φ16
桩基
0-1#桩
盘条
φ10
…
工管部: 作业队有权领料人:
附表5
钢筋未收方半成品盘点原始记录表
作业队名称: 盘点日期: 年 月 日
部位
钢筋编号
简 图
材料名称
规格
数量(根)
单根重(Kg)
总重(Kg)
图纸编号
存放地点
1#承台
N1
螺纹钢
Φ20
1#承台
N2
螺纹钢
Φ28
1#承台
N3
螺纹钢
Φ12
…
工管部: 作业队有权领料人:
附表6
周转材料盘点原始记录表
年 月 日
序号
材料名称
规格型号
计量单位
存 量
在用
在库
合计
内租
外租
自购
合计
内租
外租
自购
数量
施工部位
数量
施工部位
数量
施工部位
数量
存放地点
数量
存放地点
数量
存放地点
物机部: 工程部: 作业队有权领料人:
附表7:
物资盘点汇总表
盘点单位:七公司XXX项目部 截止日期: 年 月 日
材料名称
规格
单位
作业队一
作业队二
…
合计
原材料
未收方成品
半成品
小计
原材料
未收方成品
半成品
小计
…
盘条
φ10
吨
螺纹钢
Φ12
吨
…
钢绞线
锚具
…
…
…
合计
物机部: 工管部: 作业队有权领料人:
附表8
材料盘点记录
表格编号
MBEC7-12-09
编制单位:
库别: 填报时间:
库存项数
金额
盘点项数
盘点率
点盈项数
点亏项数
盈亏率
材料编号
材料名称
规格型号
单位
单价
成分
账面
自点
盈
亏
原因
处理意见
数量
金额
数量
金额
数量
金额
数量
金额
合计
0.00
物机部长: 工程部: 工经部: 财务: 作业队有权领料人: 盘点人:
项目经理(审批): 总工程师(审核): 分管领导:
