收藏 分销(赏)

路面及绿化带拆除和修复方案样本.doc

上传人:可**** 文档编号:673437 上传时间:2024-01-29 格式:DOC 页数:5 大小:22KB 下载积分:11 金币
下载 相关 举报
路面及绿化带拆除和修复方案样本.doc_第1页
第1页 / 共5页
路面及绿化带拆除和修复方案样本.doc_第2页
第2页 / 共5页


点击查看更多>>
资源描述

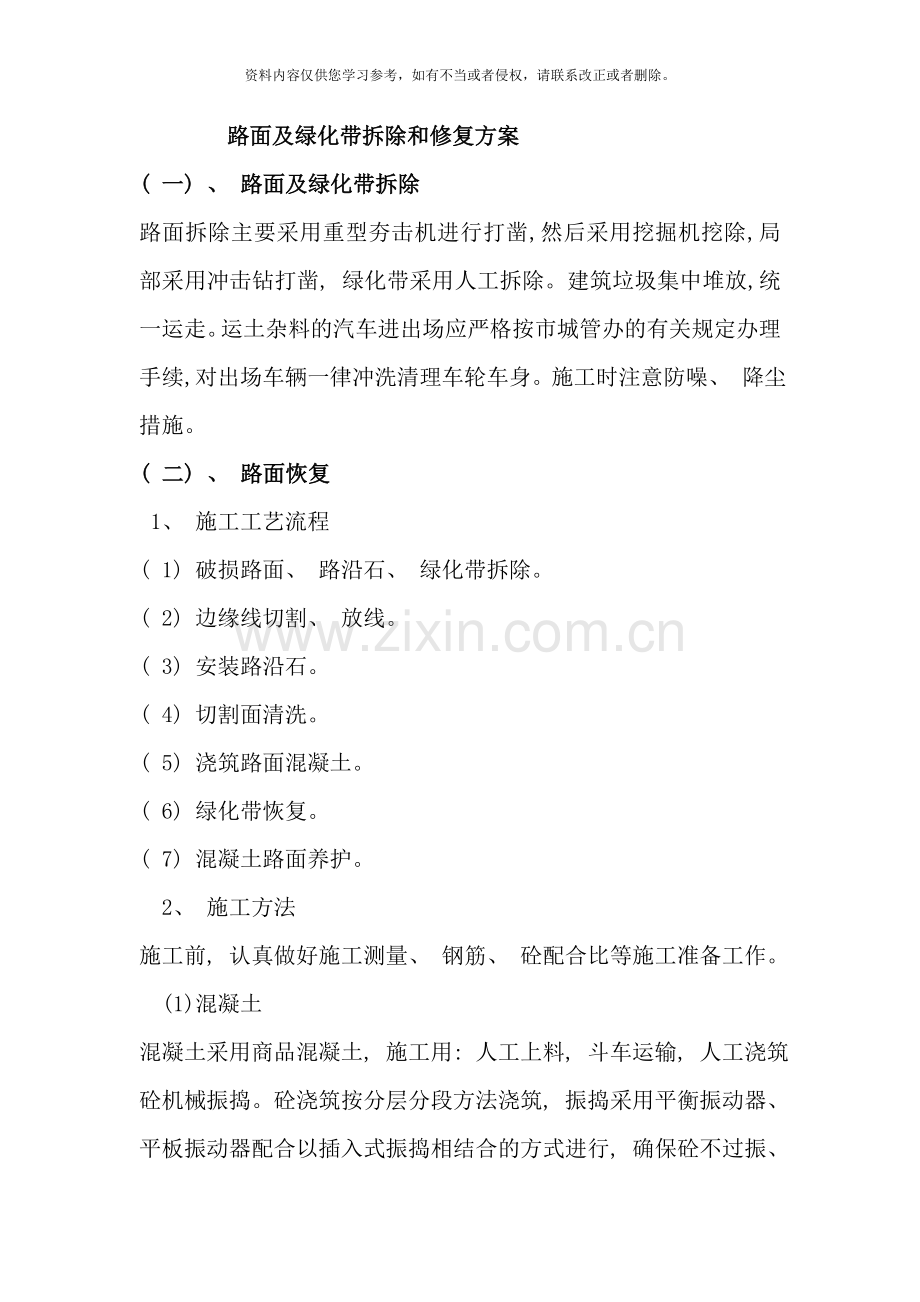

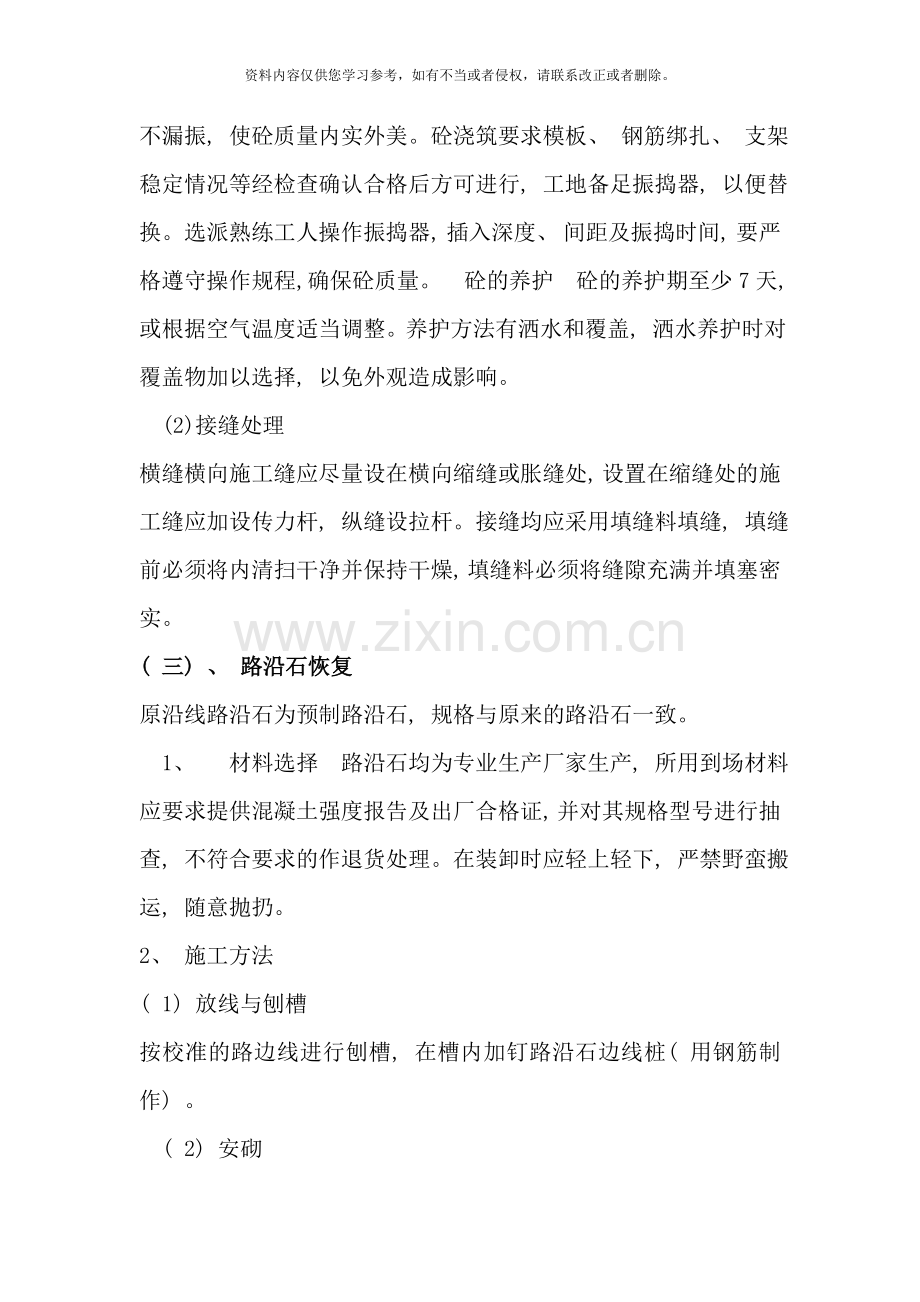

资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。 路面及绿化带拆除和修复方案  ( 一) 、 路面及绿化带拆除   路面拆除主要采用重型夯击机进行打凿,然后采用挖掘机挖除,局部采用冲击钻打凿, 绿化带采用人工拆除。建筑垃圾集中堆放,统一运走。运土杂料的汽车进出场应严格按市城管办的有关规定办理手续,对出场车辆一律冲洗清理车轮车身。施工时注意防噪、 降尘措施。 ( 二) 、 路面恢复 1、 施工工艺流程 ( 1) 破损路面、 路沿石、 绿化带拆除。 ( 2) 边缘线切割、 放线。 ( 3) 安装路沿石。 ( 4) 切割面清洗。 ( 5) 浇筑路面混凝土。 ( 6) 绿化带恢复。 ( 7) 混凝土路面养护。  2、 施工方法  施工前, 认真做好施工测量、 钢筋、 砼配合比等施工准备工作。  (1)混凝土  混凝土采用商品混凝土, 施工用: 人工上料, 斗车运输, 人工浇筑砼机械振捣。砼浇筑按分层分段方法浇筑, 振捣采用平衡振动器、 平板振动器配合以插入式振捣相结合的方式进行, 确保砼不过振、 不漏振, 使砼质量内实外美。砼浇筑要求模板、 钢筋绑扎、 支架稳定情况等经检查确认合格后方可进行, 工地备足振捣器, 以便替换。选派熟练工人操作振捣器, 插入深度、 间距及振捣时间, 要严格遵守操作规程, 确保砼质量。 砼的养护 砼的养护期至少7天, 或根据空气温度适当调整。养护方法有洒水和覆盖, 洒水养护时对覆盖物加以选择, 以免外观造成影响。  (2)接缝处理  横缝横向施工缝应尽量设在横向缩缝或胀缝处, 设置在缩缝处的施工缝应加设传力杆, 纵缝设拉杆。接缝均应采用填缝料填缝, 填缝前必须将内清扫干净并保持干燥, 填缝料必须将缝隙充满并填塞密实。  ( 三) 、 路沿石恢复  原沿线路沿石为预制路沿石, 规格与原来的路沿石一致。  1、  材料选择 路沿石均为专业生产厂家生产, 所用到场材料应要求提供混凝土强度报告及出厂合格证, 并对其规格型号进行抽查, 不符合要求的作退货处理。在装卸时应轻上轻下, 严禁野蛮搬运, 随意抛扔。  2、 施工方法  ( 1) 放线与刨槽  按校准的路边线进行刨槽, 在槽内加钉路沿石边线桩( 用钢筋制作) 。  ( 2) 安砌  在刨好的槽面上1㎝砂浆垫层, 按放线位置和高程先安砌平石再安砌路沿石, 用橡皮锤敲打牢固平稳, 线形直顺, 弯度圆滑, 顶面平顺, 并符合高程, 缝宽均匀。  ( 3) 回填   安砌好路沿石后, 对路沿石前的肥槽用道路基层材料填埋并夯打密实, 对路沿石背后, 取含水量合适的好土夯填密实后, 再进行下道工序, 夯实密度不小于90%。路沿石背后如为树洞或绿地, 应在路沿石背后作成低标号混凝土三角灰后背。  ( 4)  勾缝  宜在人行道路面完成后进行。勾缝前先校核路沿石的位置和高程, 顺制度和圆顺度, 对人行道铺砖后变形的予以调整后进行勾缝, 勾缝要将砂浆填满填实缝隙后勾抹平整, 并将缝边毛刺清扫干净。 ( 四) 、 绿化带的修复 1、 采用人工开挖和拆除, 挖土时注意花坛内的各种预埋设施, 对管道或管线采用保护性施工。 2、 填方施工采用水平地分层填筑, 以防填方夯实时产生横向移动。填方夯实后, 严格按要求现场测定土体密实度, 花坛内回填的土方, 需达到种植土的标准。施工时, 先在整平压实的路基上铺垫一层栽培壤土作垫层。壤土要求比较肥沃, 不含粗颗粒物, 铺垫厚度根据现场实际情况而定。 3、 种植方法: ( 1) 灌水渗透: 种植前3~4日, 应充分灌水渗透花坛种植土, 待土壤干湿度适宜再进行栽植。 ( 2) 苗木处理: 裸根苗在栽前宜切断部分须根以促生新根, 带土球苗应保持土球完整。种植前, 苗木均应存放在阴凉处。 ( 3) 栽植方法: 栽植穴、 坑应稍大于土球和联系, 保证苗根舒展; 花坛的栽植间距, 应以植株的高低、 分薜的多少、 冠丛的大小而定, 保证长成后具有良好的景观效果; 花苗的栽植深度应充分考虑植物的生物学特性, 一般以所理之土与根茎处相齐。栽植时, 高的苗栽中间, 矮的苗栽边缘, 使花坛突出景观效果。栽入后用手压实土壤, 同时将余土耙平, 栽后必须在当天淋透定根水。 4、 施工时对各种花草树木均应篱足基肥, 以确保绿地土壤肥力适合植物生长, 改良土壤, 以使花草树木恢复生长后能尽快见效。 5、 灌溉、 施肥: 根据植物的生长需要加强淋水、 初种植物坚持每天淋水, 淋水必须充分。根据植物生长势, 对基肥不足的植物及时追肥。 ( 五) 、 检查井的修复 1、 砌筑检查井时应做灌浆, 井壁与砼管接触部分填满砂浆。检查井内外壁采用1: 2水泥砂浆抹面, 抹面厚为20mm, 井外壁管口处应做好管箍。砌筑前将井位基础面洗刷干净, 定出井中点, 划上砌筑位置和砌筑高度, 以便操作。砌筑检查井所用的砖, 质量应符合设计、 规范要求。 在井下部干管伸入处, 特别是管底两侧, 用砂浆碎砖捣插密实, 其余逐层将砖砌包妥当, 务使不渗漏。砌筑检查井勿使上下皮对缝。每天的砌筑高度, 不超过2m。每天砌筑结束时, 清除跌落在井内的灰浆砖碎。整个井砌筑完成后, 清除井内脚手架、 垫脚砖、 临时堵水基或导槽, 并土封堵脚手眼。井砌完后, 及时装上预制井环, 安装前校核井环面标高与路面标高是否一致。无误后, 再坐浆垫稳。  2、 检查井砌筑质量要求: 圆井井身内径圆顺, 有足够的圆度。砖壁砌结保证灰浆饱满、 平整; 抹灰抹实压光, 无空鼓、 裂缝等现象; 井内流槽平顺; 内、 外批档光亮; 井环、 井盖完整无损, 安装平稳, 位置正确。  3、 检查井井盖修筑高程与所在位置道路修筑高程应保持一致, 砌筑检查井时, 为保证井盖与路面的平整度, 井盖高程受路面高程及坡度的控制。检查井分三次砌筑, 第一次砌筑高度至路基戗灰层底部, 并用木板或钢板封盖。第二次待结构层施作完毕后长至粗粒式砼底1cm。第三次铺筑细粒式砼后切圆反开铺筑细粒式沥青砼。 ( 六) 、 施工场地清理     所有建筑垃圾清扫完毕后统一运至渣场。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 应用文书 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
