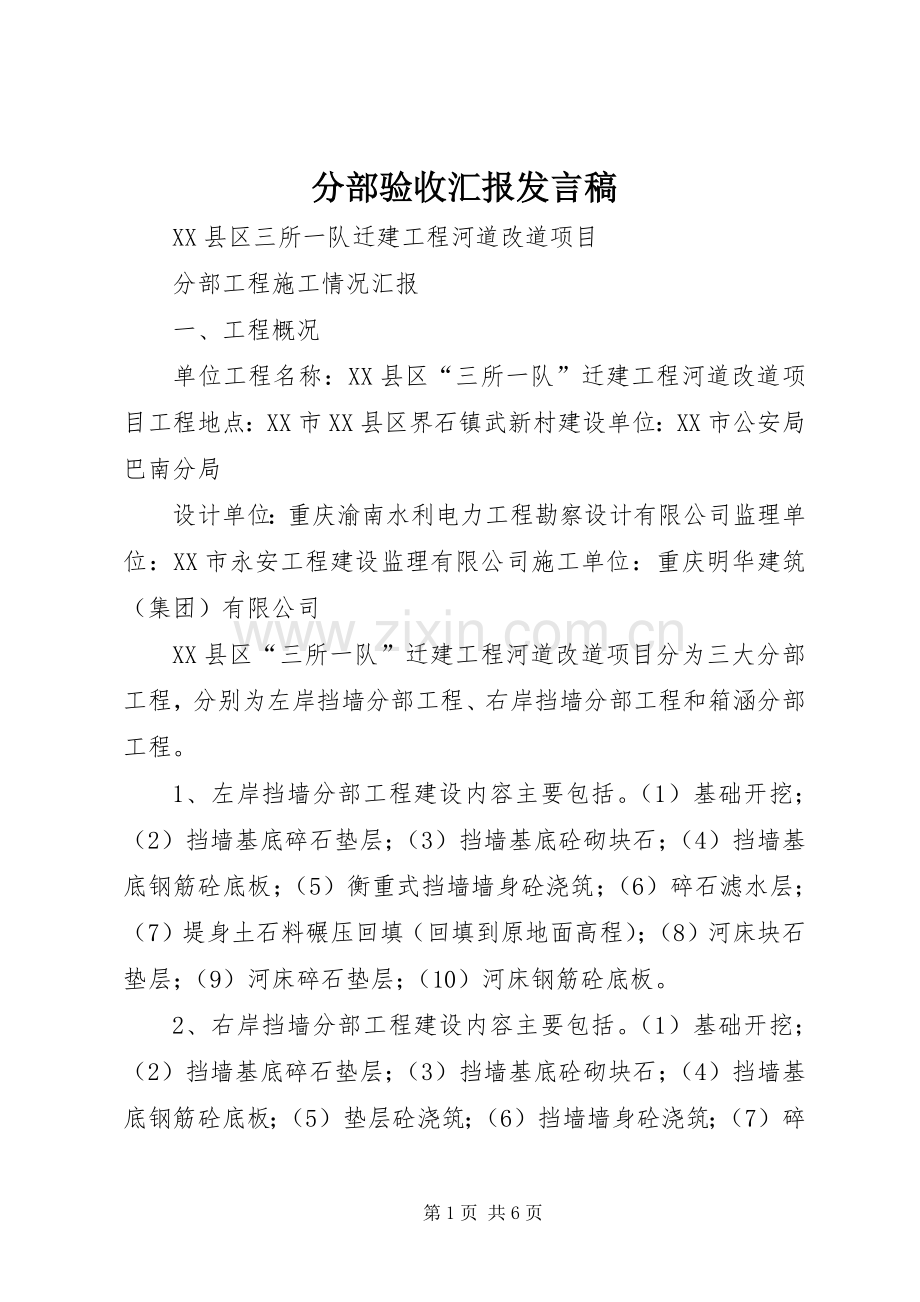

1、分部验收汇报发言稿 XX县区三所一队迁建工程河道改道项目 分部工程施工情况汇报 一、工程概况 单位工程名称:XX县区“三所一队”迁建工程河道改道项目工程地点:XX市XX县区界石镇武新村建设单位:XX市公安局巴南分局 设计单位:重庆渝南水利电力工程勘察设计有限公司监理单位:XX市永安工程建设监理有限公司施工单位:重庆明华建筑(集团)有限公司 XX县区“三所一队”迁建工程河道改道项目分为三大分部工程,分别为左岸挡墙分部工程、右岸挡墙分部工程和箱涵分部工程。 1、左岸挡墙分部工程建设内容主要包括。(1)基础开挖;(2)挡墙基底碎石垫层;(3)挡墙基底砼砌块石;(4)挡墙基底钢筋砼底板;(5)衡重式挡
2、墙墙身砼浇筑;(6)碎石滤水层;(7)堤身土石料碾压回填(回填到原地面高程);(8)河床块石垫层;(9)河床碎石垫层;(10)河床钢筋砼底板。 2、右岸挡墙分部工程建设内容主要包括。(1)基础开挖;(2)挡墙基底碎石垫层;(3)挡墙基底砼砌块石;(4)挡墙基底钢筋砼底板;(5)垫层砼浇筑;(6)挡墙墙身砼浇筑;(7)碎石滤水层;(8)堤脚块石防护;(9)堤身土石料碾压回填。 3、箱涵分部工程建设内容主要包括。(1)基础开挖;(2)基础换填处理;(3)垫层砼浇筑;(4)箱涵底板砼浇筑;(5)箱涵墙身、顶板砼浇筑;(6)土石料碾压回填。 二、分部工程开完工日期 左岸挡墙分部工程于2013年12月1
3、5日开工,2014年4月26日完工; 右岸挡墙分部工程于2013年12月15日开工,2014年4月25日完工;箱涵分部工程于2013年12月15日开工,2014年4月5日完工; 三、施工过程 左右岸挡墙工程施工过程。施工单位根据建设单位和监理单位提供的坐标原点对进行施工放线,并经监理复核无误后再进入下一道工序施工;土石方开挖;基坑槽验收;地基处理;挡土墙基础施工;挡土墙墙身施工;混凝土养护;土石料回填碾压和碎石滤水层施工;河道钢筋混凝土底板施工。 箱涵工程施工过程:施工单位根据建设单位和监理单位提供的坐标原点对进行施工放线,并经监理复核无误后再进入下一道工序施工;土石方开挖;基坑槽验收;地基处
4、理;箱涵垫层施工;箱涵底板施工;箱涵墙身和顶板施工;养护;土石料回填碾压施工; 四、主要施工时间节点 1、2013年12月5日对河道进行土石方开挖施工; 2、2013年12月27日河道基坑槽验收; 3、2013年12月27日,箱涵钢筋隐蔽验收; 4、2014年4月9日河道底板钢筋隐蔽验收; 5、2014年4月14日挡墙钢筋砼底板钢筋隐蔽验收; 6、2014年4月15日分部工程预验收; 五、施工情况简介 项目部各项质量管理制度、质量保证体系均已健全,并运行正常,项目管理人员职责分工明确,各项工作均有专人负责,考核奖罚措施到位。河道工程施工中,项目部严格按照规范、施工图组织精心施工,围绕“质量第一
5、”开展一系列工作,且严格各道工序管理,同时做好各道工序交接验收工作,确保工程总体质量。项目部主要从以下几方面进行质量控制: 1、原材料控制。有专人负责,材料进场有出厂合格证、检验报告,并与现场材料标识一致,进场后按规定进行外观质量自查,合格后上报监理单位复查,并随机见证取样送检,合格后才用于工程。 2、材料用量控制。本工程混凝土为商品混凝土,到场后均严格按施工规范进行施工,浇筑砼全过程跟踪值班、监督,并随时检查砼标高厚度及平整度。 3、施工过程控制。模板工程、钢筋工程、混凝土工程及每一工种项目部均有一人专职负责,全过程进行监督,并要求班组长每时到场协调、指挥,砼浇筑过程另外有木工、钢筋工、电工
6、全程值班,以保证砼的内在及外观质量。 4、事后控制。混凝土浇筑后均进行浇水养护,以保证混凝土前期强度。模板拆除均严格按规范要求进行施工,保证砼外观棱角方正及砼结构安全。 5、由于本工程地质变化复杂,在与设计图纸有不符合之处,多次请设计、地勘、建设及监理单位共同对相关部位进行实地勘察,并作出处理方案,施工合格后才进入下一个道工序施工。 六、检验试验情况 岩心试验报告:共6组,全部合格;钢筋原材料:共6组,全部合格;钢筋焊接试件:共2组,全部合格毛石抗压强度:共2组,全部合格; c20混凝土标养试件:121组,全部合格;同条件试件:82组,全部合格;c30混凝土标养试件:6组,全部合格;同条件试件
7、:6组,全部合格;墙背土石料压实度检测:365点,压实度符合设计要求;土工击实检测:2组 碎石原材料复检1组,合格; pvc泄水孔排水管: 检验报告1份;橡胶止水带: 检验报告1份;改性沥青防水卷材:检验报告1份; 2土工布。检验报告1份。 七、安全施工情况 自本工程项目组织结构建立之日起,项目部始终坚持“安全第 一、预防为主”的方针,以jgj59-2011标准为安全准则,全面实施标准化管理、施工,按标准建立各项安全制度、操作规程及各专项方案,且层层签订安全责任状,并进行每月的考核奖罚,均落实到人。进场人员均经三级安全教育后再上岗,特种作业人员均持证上岗,并发放个人劳保用品,交代使用方法,指定
8、奖罚措施,并与每月工资挂钩。现场施工机具、机械均经公司验收合格后方可投入使用,采用三相五线制,三级配电三级保护,电工每天检查能及时制止不安全用电行为,消除隐患,维修均有记录。现场重点防火部位均设置灭火器,且定期进行检查其可用性、安全性。生活设施齐全,结构安全,无违章用电现象。河道施工阶段未发生任何伤亡事故。 八、质量评定 左岸挡土墙分部工程共划分为10个单元工程,经验收,10个单元工程,全部合格,单位工程合格为率73.8。在施工过程中未发生任何质量事故。 右岸挡土墙分部工程共划分为9个单元工程,经验收,9个单元工程,全部合格,单位工程合格为率77.8。在施工过程中未发生任何质量事故。 箱涵分部工程共划分为6个单元工程,经验收,6个单元工程,全部合格,单位工程合格为率82.6。在施工过程中未发生任何质量事故。 九、结论 XX县区三所一队迁建项目河道改道工程左岸挡墙分部工程、右岸挡墙分部工程以及箱涵分部工程符合设计及规范要求,满足建设工程强制性标准,自评合格。提请分部验收组对分部工程进行验收 重庆明华建筑集团有限公司 2014年6月17日第6页 共6页
