收藏 分销(赏)

EPDM施工方案.doc

上传人:胜**** 文档编号:672798 上传时间:2024-01-29 格式:DOC 页数:10 大小:29KB
下载 相关 举报
EPDM施工方案.doc_第1页
第1页 / 共10页
EPDM施工方案.doc_第2页
第2页 / 共10页
EPDM施工方案.doc_第3页
第3页 / 共10页
EPDM施工方案.doc_第4页
第4页 / 共10页
EPDM施工方案.doc_第5页
第5页 / 共10页
点击查看更多>>
资源描述

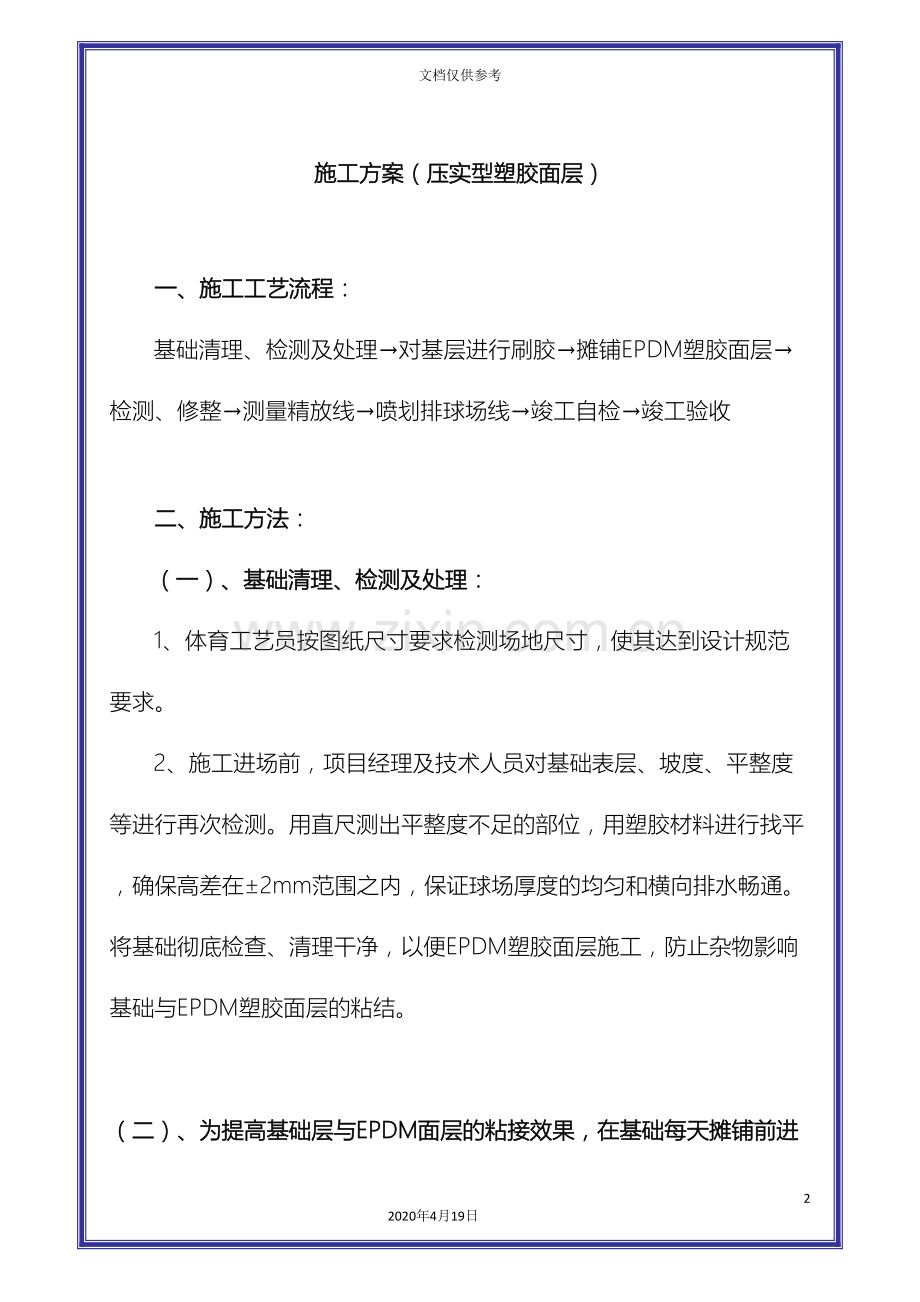

1、EPDM施工方案102020年4月19日文档仅供参考施工方案(压实型塑胶面层)一、施工工艺流程:基础清理、检测及处理对基层进行刷胶摊铺EPDM塑胶面层检测、修整测量精放线喷划排球场线竣工自检竣工验收二、施工方法:(一)、基础清理、检测及处理:1、体育工艺员按图纸尺寸要求检测场地尺寸,使其达到设计规范要求。2、施工进场前,项目经理及技术人员对基础表层、坡度、平整度等进行再次检测。用直尺测出平整度不足的部位,用塑胶材料进行找平,确保高差在2mm范围之内,保证球场厚度的均匀和横向排水畅通。将基础彻底检查、清理干净,以便EPDM塑胶面层施工,防止杂物影响基础与EPDM塑胶面层的粘结。 (二)、为提高基

2、础层与EPDM面层的粘接效果,在基础每天摊铺前进行整体刷胶处理。(三)、搅拌作业:1、将胶水与EPDM胶粒按配合比用搅拌机进行拌料(保证计量准确),拌料时间不得低于10min/次。、专人负责计量配料及操作搅拌机;、认真做好搬运、称料、搅拌、倒料等工作;、料桶每次要清底;2、材料员负责每天材料用量的记录(品种、数量);3、胶桶每天完工后要清洗干净;4、把搅拌好的材料送至指定区域。(四)、摊铺EPDM塑胶面层:1、摊铺前将摊铺机移至划好的工作线内,正确接入电源,进行加温和震动测试后,将震动板的高度和倾角按设计的高度进行定位。2、摊铺机采用双侧找平,机控标高。3、摊铺过程中应随时检查摊铺厚度及场地坡

3、度,不符合要求时根据铺设情况及时进行调整(接缝平整,边缘部分包边要挺刮、牢实)。4、摊铺EPDM混合料应缓慢、均匀、连续摊铺。摊铺过程中不得随意变换速度或中途停顿、转动,两侧应保持有不少于送料器高度2/3的混合料,当振动板按所需厚度固定后,不得随意调整。5、机械摊铺不到的部位,应用人工进行修整。6、接缝的处理:、每道铺设长度不宜超过100m,一道铺设结束后应将机械断电移到下一道进行铺设,以便利于施工缝的搭接,避免出现明显接缝现象。、摊铺中可根据气温条件变化来控制摊铺距离的延伸,当气温高于20,摊铺距离不宜过长,当气温低于20可适当的延长摊铺距离。、摊铺过程中的接缝衔接处,为达到平整和美观,用加

4、热后的刮板热量进行人工平整。、第二天工作开始前或在前一道基层凝固后,应把基层边缘用刀划齐,避免接缝明显。 (五)、检测、修整: 检测平整度并加以修整,特别要注意排球场的平整度及坡度,以保证排水。发现明显超出规范要求,高处用打磨机进行打磨平整,底处进行喷涂处理。(六)、划线部分:、划线材料:选用聚氨酯划线漆;、材料特点:耐磨、耐水解、粘合力强、保色性强;、放线和测量:用鉴定过的经纬仪(型号J2B1002)和100m钢卷尺放设点位线,各点位线应符合标准排球场的要求,内控指标相对误差01/10000;、标志线的测划:按照 排球竞赛规则进行放线测量,由建设方体育部门确认后,喷划出排球场线(点、位、线)

5、,划线要求清晰、准确。 标志线的喷划注意事项:、按划线数据测量,确定各种标志线的位置,重复测量,校核确认无误已达要求的精确度,方可用大头针在EPDM面层上做划线记号,用墨线弹出底线;、放线后须经体育工艺员复核,角度部分用放射线长度进行校核,直线部分用鉴定过的钢尺(包括尺长校正、温度校正)进行复核,确认符合标准后,方可进行喷线;、喷线时,要重复检查喷线的宽度是否符合田联的规定,如不符合必须及时调整;、喷线操作人员应掌握好喷枪离塑胶面距离和角度,以便线条美观、色泽均匀。施工方案(复合型光面塑胶面层) 一、施工工艺:基础清理、检测及修整对基层进行刷胶底层摊铺检测、修整底层面层摊铺测量精放线喷划篮球场

6、线竣工自检竣工验收二、施工方法:(一)、基础清理、检测及修整:1、体育工艺员按图纸尺寸要求复测基准桩,检测场地尺寸,使其达到设计规范要求。2、施工进场前,项目经理及技术人员对基础表层、坡度、平整度等进行再次检测。用3m直尺测出平整度不足的部位,高处进行打磨,低处用塑胶材料进行填平,确保高差在3mm范围之内,保证塑胶厚度的均匀和横向排水畅通。将基础彻底检查、清理干净,以便塑胶面层施工,防止杂物影响基础与塑胶层的粘结。(二)、为提高基础层与塑胶层的粘接效果,在基础每天摊铺前进行整体刷胶处理。(三)、搅拌作业:1、将胶水与黑胶粒按配合比用搅拌机进行拌料(保证计量准确),拌料时间不得低于10min/次

7、。、专人负责计量配料及操作搅拌机;、认真做好搬运、称料、搅拌、倒料等工作;、料桶每次要清底;2、材料员负责每天材料用量的记录(品种、数量);3、胶桶每天完工后要清洗干净;4、把搅拌好的底材送至指定区域。(四)、底层摊铺:1、摊铺前将摊铺机移至划好的工作线内,正确接入电源,进行加温和震动测试后,将震动板的高度和倾角按设计的高度进行定位。2、摊铺机采用双侧找平,机控标高。3、摊铺过程中应随时检查摊铺厚度及场地坡度,不符合要求时根据铺设情况及时进行调整(接缝平整,边缘部分包边要挺刮、牢实)。4、摊铺胶粒混合料应缓慢、均匀、连续摊铺。摊铺过程中不得随意变换速度或中途停顿、转动,两侧应保持有不少于送料器

8、高度2/3的混合料,当振动板按所需厚度固定后,不得随意调整。5、机械摊铺不到的部位,应用人工进行修整。6、接缝的处理:、每道铺设长度不宜超过100m,一道铺设结束后应将机械断电移到下一道进行铺设,以便利于施工缝的搭接,避免出现明显接缝现象。、摊铺中可根据气温条件变化来控制摊铺距离的延伸,当气温高于20,摊铺距离不宜过长,当气温低于20可适当的延长摊铺距离。、摊铺过程中的接缝衔接处,为达到平整和美观,用加热后的刮板热量进行人工平整。、第二天工作开始前或在前一道基层凝固后,应把基层边缘用刀划齐,避免接缝明显,并把底层摊铺中跑道上的接缝处做为道宽的划线处。 (五)、检测、修整底层:检测平整度并加以修

9、整,特别要注意篮球场的平整度及坡度,以保证排水。发现明显超出规范要求,高处用打磨机进行打磨平整,底处进行喷涂处理。(六)面层铺设:、第一层(底层)铺装:塑胶施工尺寸按照标准篮球场的要求固定模条,并用纯PU(聚氨酯)摊铺塑胶底层(封底),成胶后为保证场地不积水,进行放水试验,检测其平整度,如有积水处用PU材料进行找平、补平。、第二层(面层)铺装:用纯PU(聚氨酯)材料铺设塑胶面层,并同时进行消泡处理,确保平整度及厚度,面层总厚度3mm。篮球场的赛区采用绿色塑胶加以区别,因此铺设面层时,应将赛区用模条固定,摊铺绿色塑胶面层,篮球场中圈、罚球场及辅助赛区为红色。、施工缝留在篮球场划线位置。 四、划线工作:1、按规定尺寸放出篮球场底线并重复核对无误后,贴牛皮胶带,需压实、压紧、压直,然后喷刷白色聚氨酯漆(喷刷前须由建设单位对所划底线进行确认);划线尺寸准确、线条清晰;2、划线工作完成后,项目经理负责全方位检查工程质量,确认无误后,报建设单位进行场地验收。五、质量标准:1、篮球场质量达到优良。2、篮球场划线按 篮球竞赛规则,确认无误后,报建设方进行场地验收。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 应用文书 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
