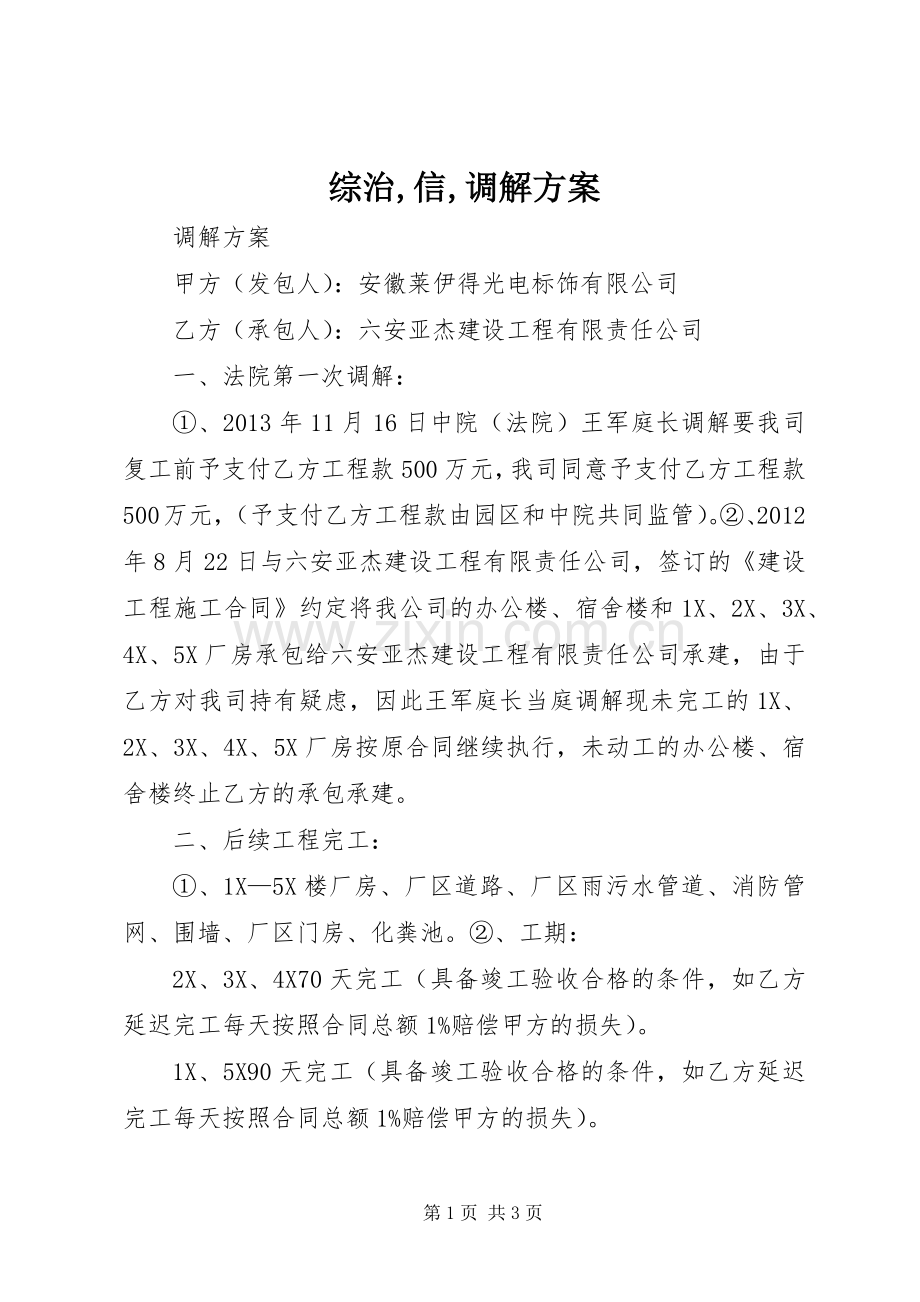

1、综治,信,调解方案 调解方案 甲方(发包人):安徽莱伊得光电标饰有限公司 乙方(承包人):六安亚杰建设工程有限责任公司 一、法院第一次调解: 、2013年11月16日中院(法院)王军庭长调解要我司复工前予支付乙方工程款500万元,我司同意予支付乙方工程款500万元,(予支付乙方工程款由园区和中院共同监管)。、2012年8月22日与六安亚杰建设工程有限责任公司,签订的建设工程施工合同约定将我公司的办公楼、宿舍楼和1X、2X、3X、4X、5X厂房承包给六安亚杰建设工程有限责任公司承建,由于乙方对我司持有疑虑,因此王军庭长当庭调解现未完工的1X、2X、3X、4X、5X厂房按原合同继续执行,未动工的办

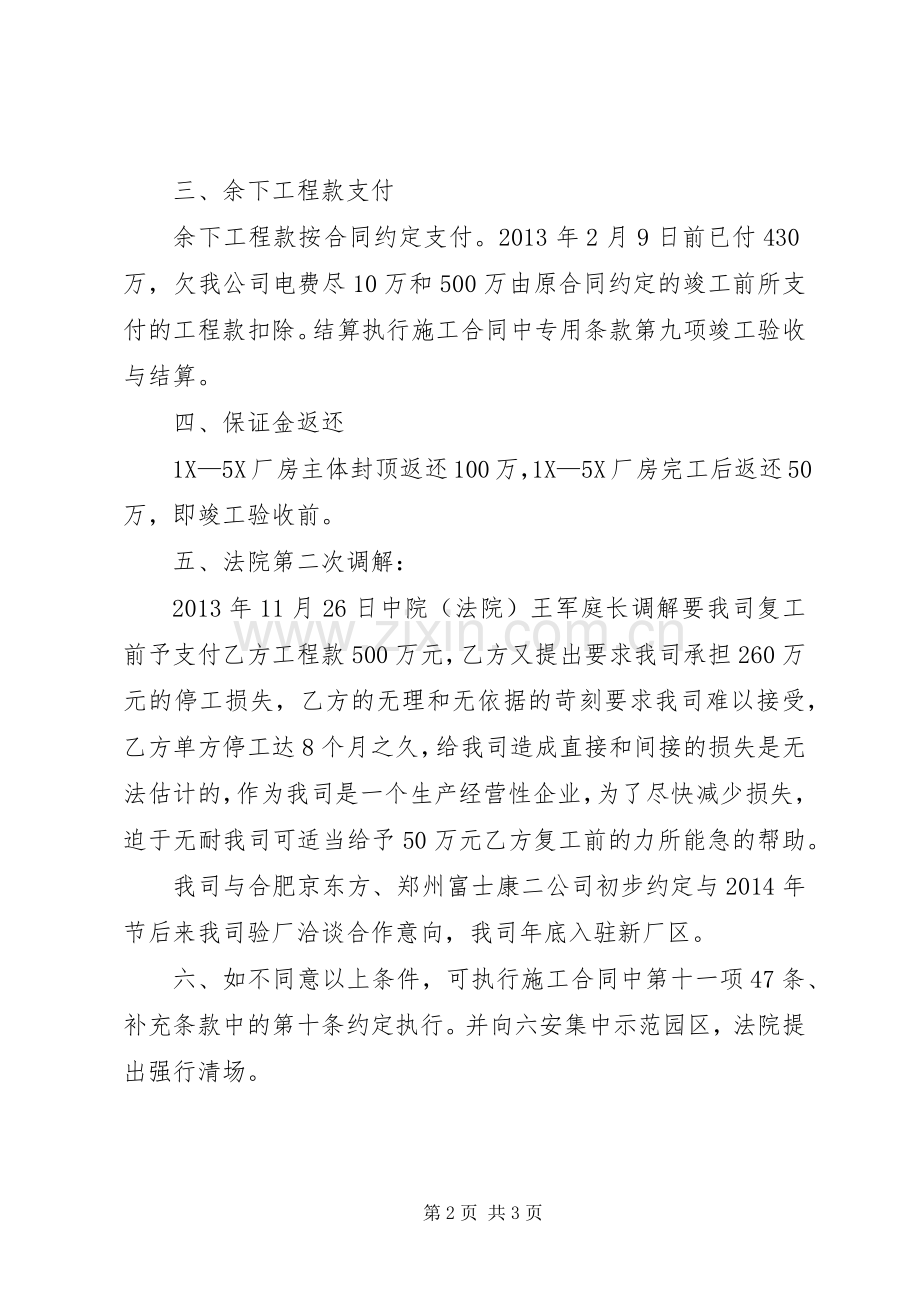

2、公楼、宿舍楼终止乙方的承包承建。 二、后续工程完工: 、1X5X楼厂房、厂区道路、厂区雨污水管道、消防管网、围墙、厂区门房、化粪池。、工期: 2X、3X、4X70天完工(具备竣工验收合格的条件,如乙方延迟完工每天按照合同总额1%赔偿甲方的损失)。 1X、5X90天完工(具备竣工验收合格的条件,如乙方延迟完工每天按照合同总额1%赔偿甲方的损失)。 三、余下工程款支付 余下工程款按合同约定支付。2013年2月9日前已付430万,欠我公司电费尽10万和500万由原合同约定的竣工前所支付的工程款扣除。结算执行施工合同中专用条款第九项竣工验收与结算。 四、保证金返还 1X5X厂房主体封顶返还100万,1
3、X5X厂房完工后返还50万,即竣工验收前。 五、法院第二次调解: 2013年11月26日中院(法院)王军庭长调解要我司复工前予支付乙方工程款500万元,乙方又提出要求我司承担260万元的停工损失,乙方的无理和无依据的苛刻要求我司难以接受,乙方单方停工达8个月之久,给我司造成直接和间接的损失是无法估计的,作为我司是一个生产经营性企业,为了尽快减少损失,迫于无耐我司可适当给予50万元乙方复工前的力所能急的帮助。 我司与合肥京东方、郑州富士康二公司初步约定与2014年节后来我司验厂洽谈合作意向,我司年底入驻新厂区。 六、如不同意以上条件,可执行施工合同中第十一项47条、补充条款中的第十条约定执行。并向六安集中示范园区,法院提出强行清场。 安徽莱伊得光电标饰有限公司 二0一三年十一月二十七日第3页 共3页
