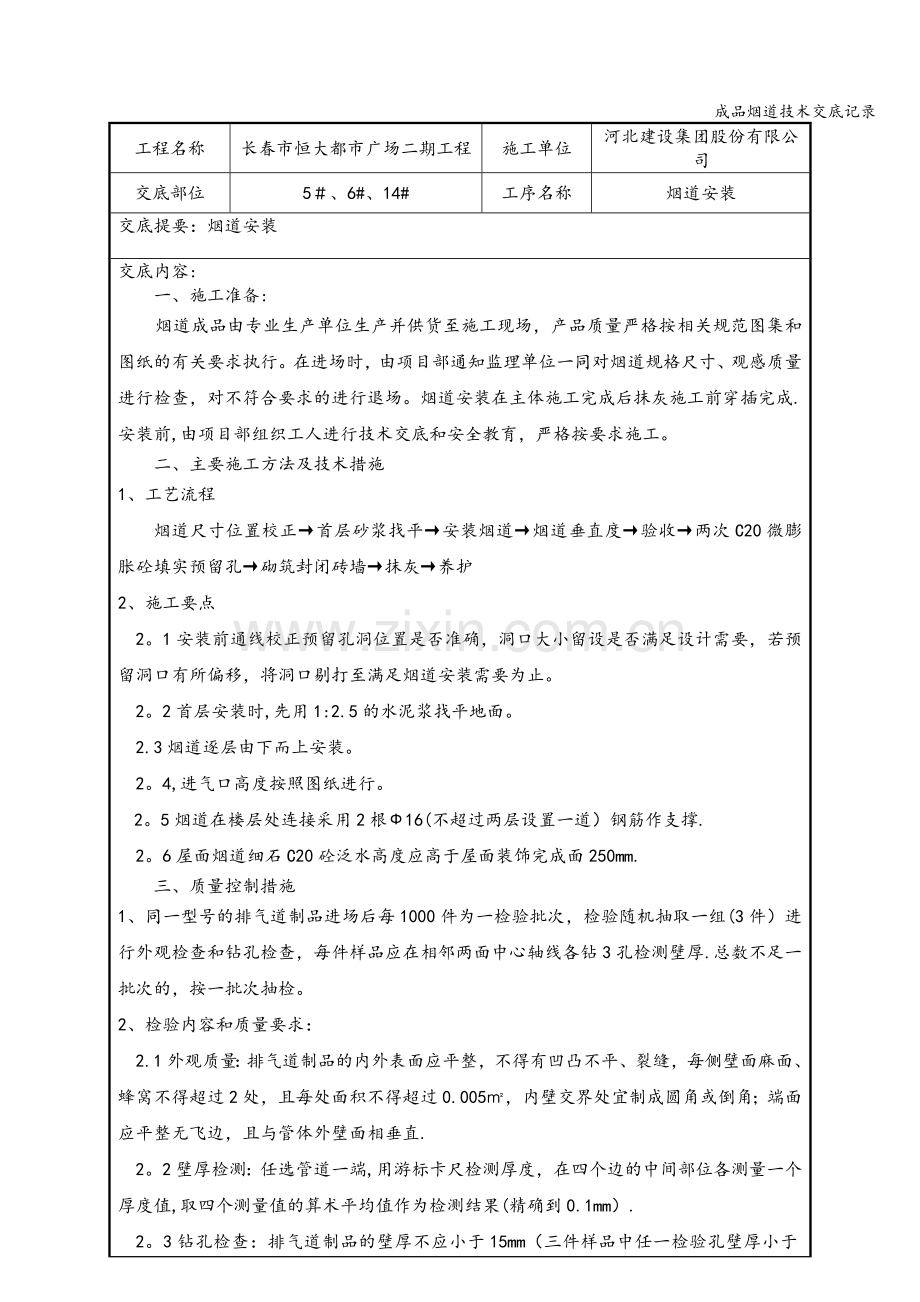

成品烟道技术交底记录
工程名称
长春市恒大都市广场二期工程
施工单位
河北建设集团股份有限公司
交底部位
5#、6#、14#
工序名称
烟道安装
交底提要:烟道安装
交底内容:
一、施工准备:
烟道成品由专业生产单位生产并供货至施工现场,产品质量严格按相关规范图集和图纸的有关要求执行。在进场时,由项目部通知监理单位一同对烟道规格尺寸、观感质量进行检查,对不符合要求的进行退场。烟道安装在主体施工完成后抹灰施工前穿插完成.安装前,由项目部组织工人进行技术交底和安全教育,严格按要求施工。
二、主要施工方法及技术措施
1、工艺流程
烟道尺寸位置校正→首层砂浆找平→安装烟道→烟道垂直度→验收→两次C20微膨胀砼填实预留孔→砌筑封闭砖墙→抹灰→养护
2、施工要点
2。1安装前通线校正预留孔洞位置是否准确,洞口大小留设是否满足设计需要,若预留洞口有所偏移,将洞口剔打至满足烟道安装需要为止。
2。2首层安装时,先用1:2.5的水泥浆找平地面。
2.3烟道逐层由下而上安装。
2。4,进气口高度按照图纸进行。
2。5烟道在楼层处连接采用2根Ф16(不超过两层设置一道)钢筋作支撑.
2。6屋面烟道细石C20砼泛水高度应高于屋面装饰完成面250mm.
三、质量控制措施
1、同一型号的排气道制品进场后每1000件为一检验批次,检验随机抽取一组(3件)进行外观检查和钻孔检查,每件样品应在相邻两面中心轴线各钻3孔检测壁厚.总数不足一批次的,按一批次抽检。
2、检验内容和质量要求:
2.1外观质量:排气道制品的内外表面应平整,不得有凹凸不平、裂缝,每侧壁面麻面、蜂窝不得超过2处,且每处面积不得超过0.005㎡,内壁交界处宜制成圆角或倒角;端面应平整无飞边,且与管体外壁面相垂直.
2。2壁厚检测:任选管道一端,用游标卡尺检测厚度,在四个边的中间部位各测量一个厚度值,取四个测量值的算术平均值作为检测结果(精确到0.1mm).
2。3钻孔检查:排气道制品的壁厚不应小于15mm(三件样品中任一检验孔壁厚小于13mm,应再随机抽取3件进行钻孔检验,三件中任一检验孔小于15mm即视为该批次不合格)。
3、现场复验:按检验批抽样复检,垂直承载力、抗柔性冲击等性能复检按设计引用图集所示要求进行,复检为见证取样送检,检测结果应满足设计要求.
4、排气管道安装应严格按设计要求,其配件应由生产厂家配套供应,安装前应进行技术交底,形式交底记录,并留好影像记录,杜绝破损管件和配件现场使用;形成烟气(风)道的隐蔽验收记录。
5、烟道口四周应对称、分两次浇筑混凝土。排水通气管不得与烟道相连.在非标准层烟道安装时可用两节制作,连接处应采用玻纤网拉接,搭接宽度不应小于300mm,防止出现裂缝。烟道安装时必须固定牢固。
四、成品保护
1、严禁吊装时撞击烟道且锤击烟道。
2、安装好后立即做好保护措施,防止烟道被损坏。
五、安全文明施工
1、每个操作工人严格执行安全施工操作规程,新工人进入现场前要做好现场三级安全教育,必须戴安全帽。
2、施工时做好洞口下方的安全措施,并防止安装时从洞口落物,并严禁穿高跟鞋、拖鞋上班.
3、严格按要求做到“工完场清"。
4、烟道应整齐堆放,并堆放在对施工面影响小、易运输的位置,并做好标识牌.
5、严禁酒后上岗,严禁在楼层嬉戏、打闹.
6、夜间施工,要有照明设施,确保灯光照明正常.
7、安全用电,禁止私拉乱设,用电有电工专人接线, 专人看护.
8、施工人员必须服从命令听指挥,加强纪律,按操作规程作业,出现违章事故,追查责任,赏罚严明。
9、进入现场必须戴好安全帽。
10、楼层严禁大小便,违者1000元重罚;
11、楼层严禁烟火,严禁生火做饭;
12、并注意楼层的洞口、临边防护等处,避免安全事故发生;
