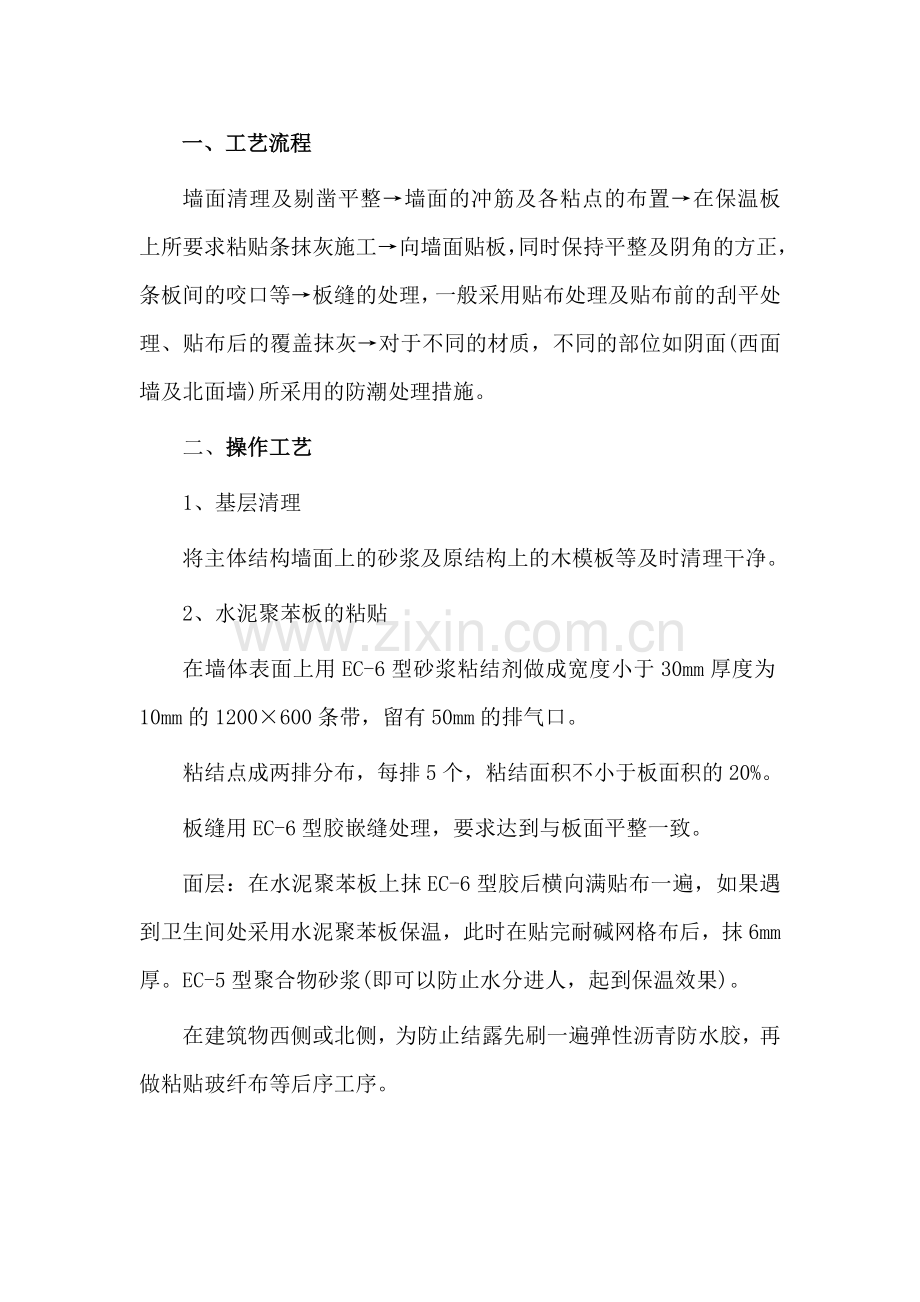

一、工艺流程
墙面清理及剔凿平整→墙面的冲筋及各粘点的布置→在保温板上所要求粘贴条抹灰施工→向墙面贴板,同时保持平整及阴角的方正,条板间的咬口等→板缝的处理,一般采用贴布处理及贴布前的刮平处理、贴布后的覆盖抹灰→对于不同的材质,不同的部位如阴面(西面墙及北面墙)所采用的防潮处理措施。
二、操作工艺
1、基层清理
将主体结构墙面上的砂浆及原结构上的木模板等及时清理干净。
2、水泥聚苯板的粘贴
在墙体表面上用EC-6型砂浆粘结剂做成宽度小于30mm厚度为10mm的1200×600条带,留有50mm的排气口。
粘结点成两排分布,每排5个,粘结面积不小于板面积的20%。
板缝用EC-6型胶嵌缝处理,要求达到与板面平整一致。
面层:在水泥聚苯板上抹EC-6型胶后横向满贴布一遍,如果遇到卫生间处采用水泥聚苯板保温,此时在贴完耐碱网格布后,抹6mm厚。EC-5型聚合物砂浆(即可以防止水分进人,起到保温效果)。
在建筑物西侧或北侧,为防止结露先刷一遍弹性沥青防水胶,再做粘贴玻纤布等后序工序。
在两道墙交接处要使组砌的水泥聚苯板相互咬搓,同时做一遍玻纤布的附加层,防止墙面裂缝。
三、施工要点
1、拌合聚合物干粉砂浆
聚合物干粉粘接砂浆和聚合物干粉砂浆在施工现场直接加水拌合就可使用,拌合时在搅拌筒内先加聚合物干粉砂浆,然后使用手提钻式搅拌器在搅拌筒内进行搅拌到胶浆均匀为止,胶浆静止十分钟之后再次进行搅拌,其中用作粘结的胶浆稠度略稠以防止聚苯板滑移、松动、下坠而用作抹灰的胶浆稠度略稀以满足抹灰和易性为主,拌合好的砂浆必须用塑料布覆盖防晒防水分蒸发,并在一个小时内用完,使用中不得加水。
2、涂抹聚合物干粉粘接砂浆
在密度大于18kg/立方米聚苯板上,按点框法布设粘接点,聚苯板边部满抹50mm宽10mm厚的聚合物干粉粘接砂浆饼,当墙体不平时厚度适当增加,不得在聚苯板侧面涂抹砂浆,聚苯板与墙
体以30%粘结面积为宜,墙体终止部位以50%粘接面积为宜,粘结聚苯板聚合物干粉砂浆使用量不得低于3.5kg/m2。
3、粘贴聚苯板
聚苯板应按顺砌方式粘贴,竖缝应逐行错缝,聚苯板在阴阳角处应交错互锁,并保证墙角垂直度,粘贴时双手应用力左右均匀揉动,使砂浆点与基层墙体粘牢,粘结层厚度3-4mm,边粘贴边找平聚苯板,垫上木条用橡皮榔头均匀敲打,并用铝合金靠尺检验,使聚苯板接缝紧密平整,聚苯板粘结固化时间至少24小时。
4、聚苯板修补打磨
聚苯板粘结固化后对聚苯板接缝处用打磨抹子做轻柔圆周磨平,松动的聚苯板应该取下重粘,大于2 mm板间隙用相应宽度的聚苯板填塞紧修平,小缝用聚苯板界面剂修补勾平,最后用刷子清理碎屑。
5、安装膨胀锚栓
需要用膨胀锚栓固定聚苯板,膨胀锚栓的安装必须每平方米4-6个,膨胀锚栓固定可在聚苯板粘结同时进行。
在使用膨胀锚栓时,可选用合适的冲击钻用10mm的钻头在基层墙体上钻孔,孔的深度应比设计膨胀锚栓要锚固的深度深10mm,否则在紧固时膨胀锚栓有断裂的危险,根据墙体材料,膨胀锚栓在墙体内锚固的深度至少为30-50 mm。
6、抹聚合物干粉抹面砂浆并压入耐碱玻纤网格布
在聚苯板表面均匀涂抹一层聚合物干粉抹面胶浆,面积略大于一块网格布的面积,抹面砂浆的厚度必须一次性的抹够3-4 mm,将网格布置于其上,网格布凹面朝向墙面,从中央向四周先左右后上下铺平,将玻纤网格布压入胶浆中,并把网格布中挤出的胶浆抹平,并遮盖网格布看到网格布的格子而看不到网格布的颜色为准,网格布不应外露和皱褶,注意边涂抹压入,防止砂浆硬化无法压入。铺贴网格布遇有搭接时,必须满足横向100 mm、纵向80 mm的要求。面层砂浆表面只需抹平,不必压光或收光。薄抹灰总厚度不大于4 mm。
门窗洞口、阴阳角、增强层部位,伸缩缝及装饰灯具体做法,严格参照自治区工程建设标准设计DBJT27-49《聚苯板薄抹面外墙外保温体系构造图集》、《聚苯板薄抹面外保温施工技术操作规程》等图集和规程。
7、抹面层养护
由于薄抹面灰层3-5 mm很薄,水分极易挥发,为保障薄抹灰层强度,抹面砂浆上墙后的2个小时就及时用喷雾器喷水保湿养护,保证面层湿润,注意不得用水直接冲刷,并连续养护3天以上,养护时注意用防护网遮盖,避免阳光直射。
8、饰面
七天后即可在聚苯板薄抹灰层上进行装饰层施工;粉刷柔性耐水腻子和弹性涂料。
四、成品保护
在水泥聚苯板上墙后粘结未达到强度前严禁碰动水泥聚苯板。以免为将来的空裂造成隐患。
五、应注意的质量问题
由于大量的组砌,可能不平整,一般在贴耐碱网格布前,要求处理一下接缝。可以用刨子刮一下接缝,达到尽量平滑,再贴耐碱网格布。,防止造成面层的空鼓。
两个面相交时,一定要注意组砌水泥聚苯板的咬搓。同时外侧另附一层耐碱网格布。
