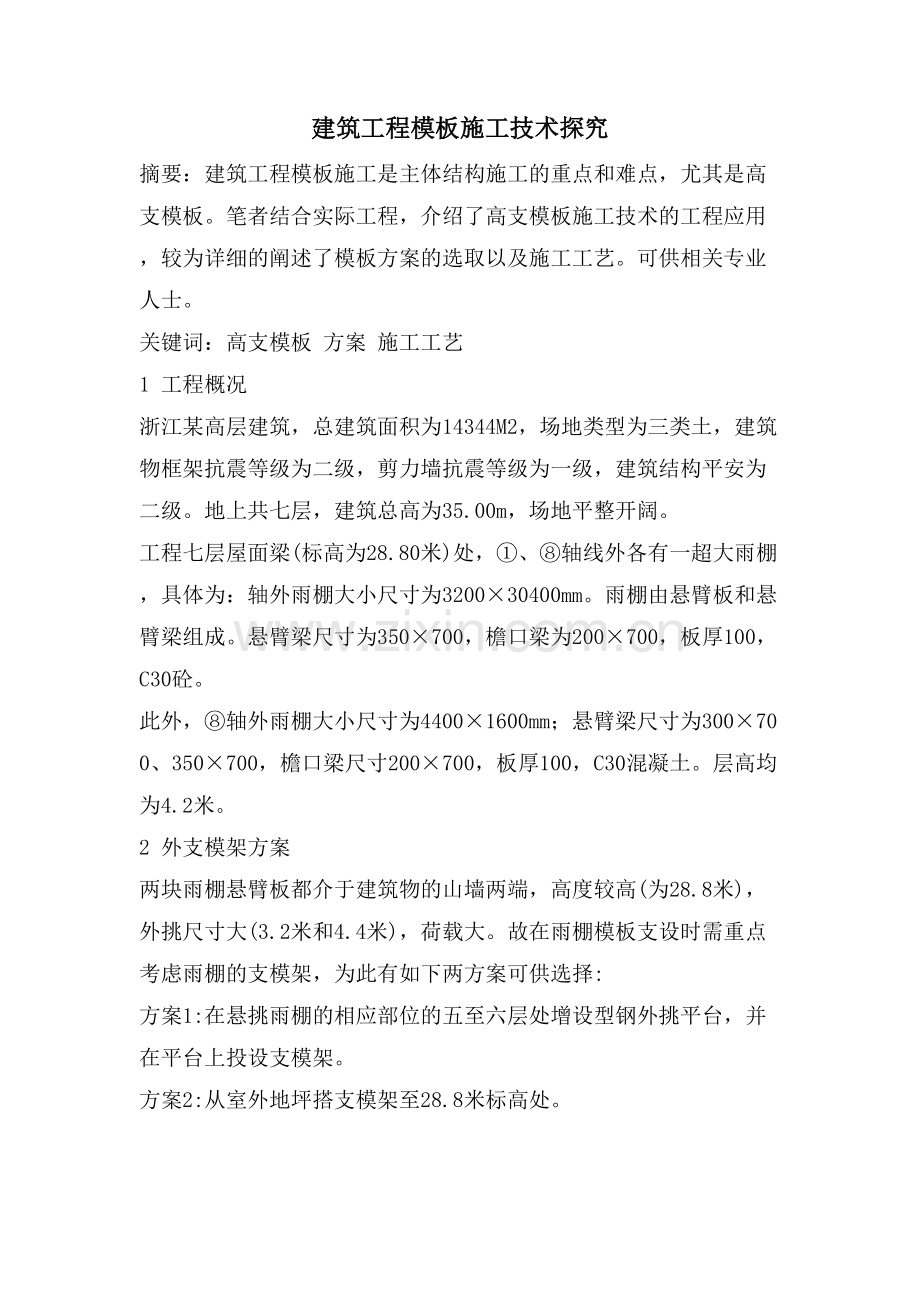

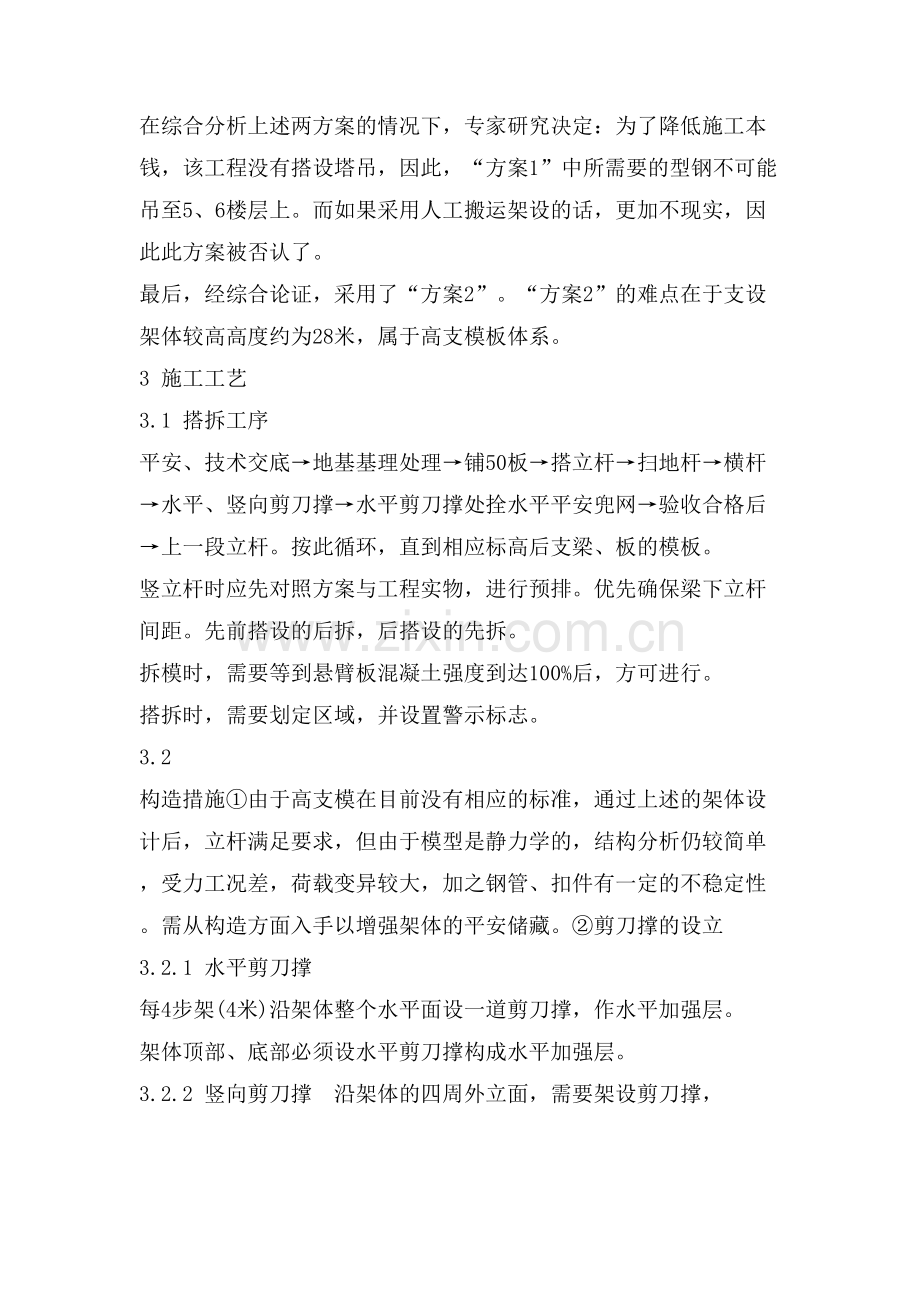

建筑工程模板施工技术探究 摘要:建筑工程模板施工是主体结构施工的重点和难点,尤其是高支模板。笔者结合实际工程,介绍了高支模板施工技术的工程应用,较为详细的阐述了模板方案的选取以及施工工艺。可供相关专业人士。 关键词:高支模板 方案 施工工艺 1 工程概况 浙江某高层建筑,总建筑面积为14344M2,场地类型为三类土,建筑物框架抗震等级为二级,剪力墙抗震等级为一级,建筑结构平安为二级。地上共七层,建筑总高为35.00m,场地平整开阔。 工程七层屋面梁(标高为28.80米)处,①、⑧轴线外各有一超大雨棚,具体为:轴外雨棚大小尺寸为3200×30400mm。雨棚由悬臂板和悬臂梁组成。悬臂梁尺寸为350×700,檐口梁为200×700,板厚100,C30砼。 此外,⑧轴外雨棚大小尺寸为4400×1600mm;悬臂梁尺寸为300×700、350×700,檐口梁尺寸200×700,板厚100,C30混凝土。层高均为4.2米。 2 外支模架方案 两块雨棚悬臂板都介于建筑物的山墙两端,高度较高(为28.8米),外挑尺寸大(3.2米和4.4米),荷载大。故在雨棚模板支设时需重点考虑雨棚的支模架,为此有如下两方案可供选择: 方案1:在悬挑雨棚的相应部位的五至六层处增设型钢外挑平台,并在平台上投设支模架。 方案2:从室外地坪搭支模架至28.8米标高处。 在综合分析上述两方案的情况下,专家研究决定:为了降低施工本钱,该工程没有搭设塔吊,因此,“方案1”中所需要的型钢不可能吊至5、6楼层上。而如果采用人工搬运架设的话,更加不现实,因此此方案被否认了。 最后,经综合论证,采用了“方案2”。“方案2”的难点在于支设架体较高高度约为28米,属于高支模板体系。 3 施工工艺 3.1 搭拆工序 平安、技术交底→地基基理处理→铺50板→搭立杆→扫地杆→横杆→水平、竖向剪刀撑→水平剪刀撑处拴水平平安兜网→验收合格后→上一段立杆。按此循环,直到相应标高后支梁、板的模板。 竖立杆时应先对照方案与工程实物,进行预排。优先确保梁下立杆间距。先前搭设的后拆,后搭设的先拆。 拆模时,需要等到悬臂板混凝土强度到达100%后,方可进行。 搭拆时,需要划定区域,并设置警示标志。 3.2 构造措施①由于高支模在目前没有相应的标准,通过上述的架体设计后,立杆满足要求,但由于模型是静力学的,结构分析仍较简单,受力工况差,荷载变异较大,加之钢管、扣件有一定的不稳定性。需从构造方面入手以增强架体的平安储藏。②剪刀撑的设立 3.2.1 水平剪刀撑 每4步架(4米)沿架体整个水平面设一道剪刀撑,作水平加强层。 架体顶部、底部必须设水平剪刀撑构成水平加强层。 3.2.2 竖向剪刀撑 沿架体的四周外立面,需要架设剪刀撑, 轴梁下架体增设剪刀撑,剪刀撑应从底部扫地杆起搭至28.8m标高板或梁底模下。 支架顶部伸出板模下顶层水平杆的悬挑立杆的长度不宜超过400mm,按1.2的步高距搭至板模下时,假设上述悬挑立杆长度大于400mm。时应增设一道横杆,使之满足400mm以内的要求。 由于连墙件架体横向约束比拟差,故在 或 回轴柱处用钢管扣件为柱箍,将柱与架体作刚性拉结。每步架均拉结,即竖向距离为1.2m。水平方向的拉结由于柱距8.4米大于7米的要求,可采用楼层梁内预埋拉筋与架体拉结,再用钢管抵至主体结构梁侧面碱上后用扣件将钢管与架体扣紧。
