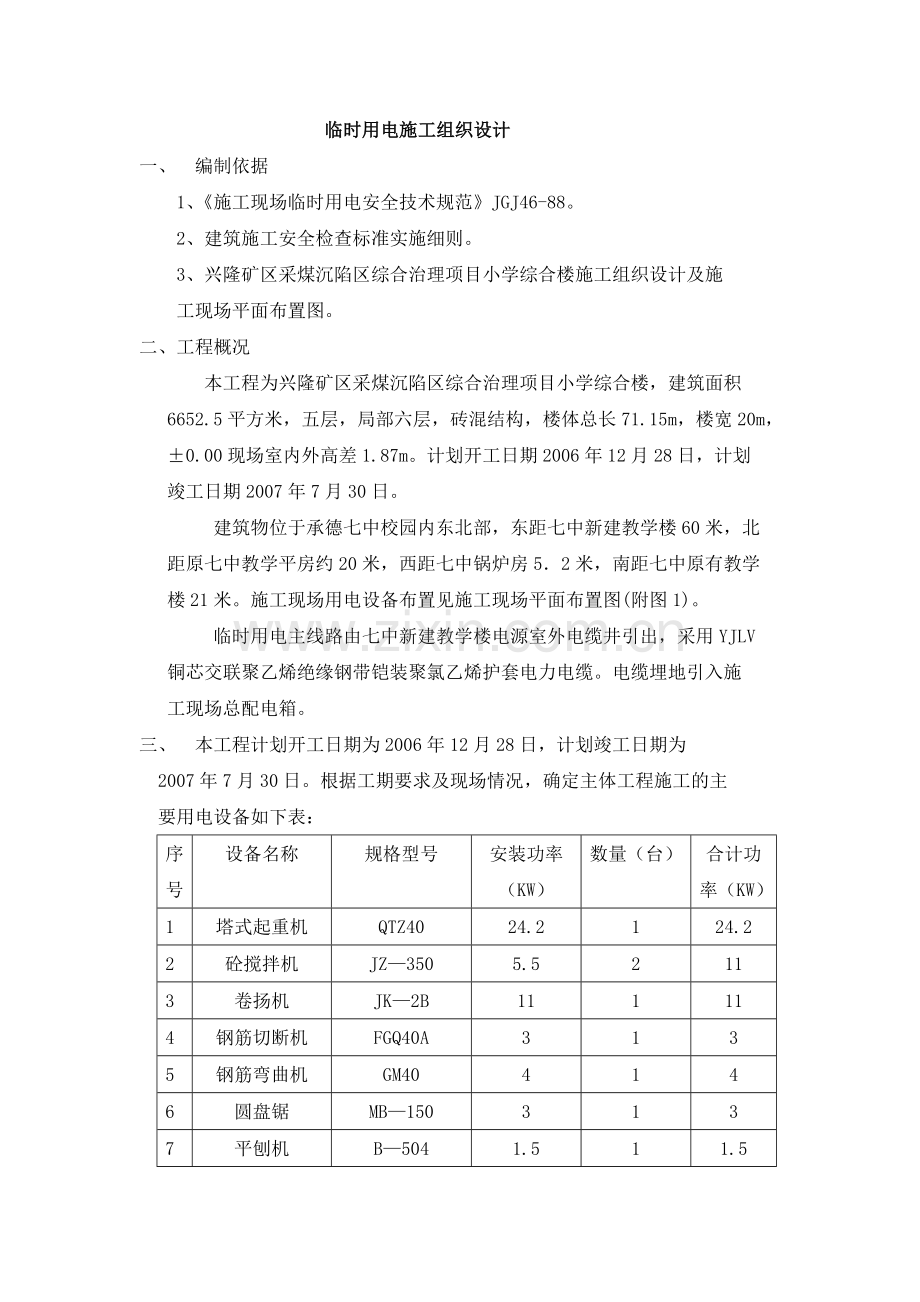

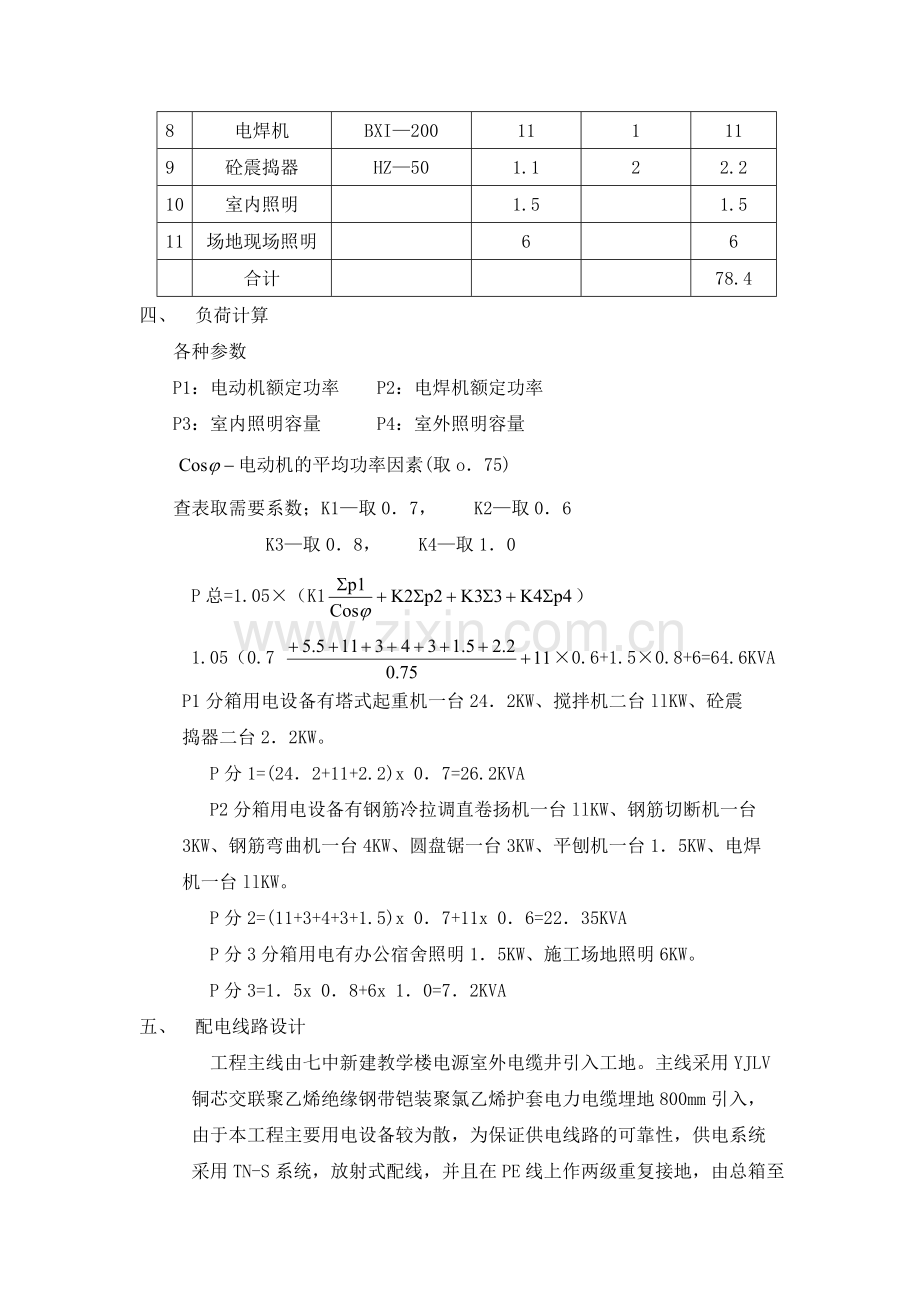

临时用电施工组织设计 一、 编制依据 1、《施工现场临时用电安全技术规范》JGJ46-88。 2、建筑施工安全检查标准实施细则。 3、兴隆矿区采煤沉陷区综合治理项目小学综合楼施工组织设计及施 工现场平面布置图。 二、工程概况 本工程为兴隆矿区采煤沉陷区综合治理项目小学综合楼,建筑面积 6652.5平方米,五层,局部六层,砖混结构,楼体总长71.15m,楼宽20m, ±0.00现场室内外高差1.87m。计划开工日期2006年12月28日,计划 竣工日期2007年7月30日。 建筑物位于承德七中校园内东北部,东距七中新建教学楼60米,北 距原七中教学平房约20米,西距七中锅炉房5.2米,南距七中原有教学 楼21米。施工现场用电设备布置见施工现场平面布置图(附图1)。 临时用电主线路由七中新建教学楼电源室外电缆井引出,采用YJLV 铜芯交联聚乙烯绝缘钢带铠装聚氯乙烯护套电力电缆。电缆埋地引入施 工现场总配电箱。 三、 本工程计划开工日期为2006年12月28日,计划竣工日期为 2007年7月30日。根据工期要求及现场情况,确定主体工程施工的主 要用电设备如下表: 序号 设备名称 规格型号 安装功率(KW) 数量(台) 合计功率(KW) 1 塔式起重机 QTZ40 24.2 1 24.2 2 砼搅拌机 JZ—350 5.5 2 11 3 卷扬机 JK—2B 11 1 11 4 钢筋切断机 FGQ40A 3 1 3 5 钢筋弯曲机 GM40 4 1 4 6 圆盘锯 MB—150 3 1 3 7 平刨机 B—504 1.5 1 1.5 8 电焊机 BXI—200 11 1 11 9 砼震捣器 HZ—50 1.1 2 2.2 10 室内照明 1.5 1.5 11 场地现场照明 6 6 合计 78.4 四、 负荷计算 各种参数 P1:电动机额定功率 P2:电焊机额定功率 P3:室内照明容量 P4:室外照明容量 电动机的平均功率因素(取o.75) 查表取需要系数;K1—取0.7, K2—取0.6 K3—取0.8, K4—取1.0 P总=1.05×(K1) 1.05(0.7 ×0.6+1.5×0.8+6=64.6KVA P1分箱用电设备有塔式起重机一台24.2KW、搅拌机二台llKW、砼震 捣器二台2.2KW。 P分1=(24.2+11+2.2)x 0.7=26.2KVA P2分箱用电设备有钢筋冷拉调直卷扬机一台llKW、钢筋切断机一台 3KW、钢筋弯曲机一台4KW、圆盘锯一台3KW、平刨机一台1.5KW、电焊 机一台llKW。 P分2=(11+3+4+3+1.5)x 0.7+11x 0.6=22.35KVA P分3分箱用电有办公宿舍照明1.5KW、施工场地照明6KW。 P分3=1.5x 0.8+6x 1.0=7.2KVA 五、 配电线路设计 工程主线由七中新建教学楼电源室外电缆井引入工地。主线采用YJLV 铜芯交联聚乙烯绝缘钢带铠装聚氯乙烯护套电力电缆埋地800mm引入, 由于本工程主要用电设备较为散,为保证供电线路的可靠性,供电系统 采用TN-S系统,放射式配线,并且在PE线上作两级重复接地,由总箱至 分箱以及分箱至开关箱均采用埋地敷设,具体线路走向的配置见施工组 织设计平面布置图(附图1)及管线设计。 1、主引入线的设计 按允许电流选择:查表得K=0.37 Cos=0.75 查表导线为VLV3x 50+2x 25铠装电缆埋地敷设。 2、总闸箱至分1箱的线路选择: 主要用电设备有塔吊、搅拌机及砼震捣用移动箱,此段选用铝芯绝缘 电缆埋地敷设。 按允许电流选择: 查表选择导线为VLV3x16+2x10电缆,考虑到塔吊频繁起动瞬间电 流增加及预备增容因素,适当增加导线截面,选用VLV3x 35+2x16铠装 电缆埋地敷设。 3、总闸箱至分2箱的线路选择: 主要用电设备有钢筋冷拉卷扬机、钢筋切断机、钢筋弯曲机、圆盘锯、 平刨机、电焊机,此段选用铜芯绝缘电缆埋地敷设。 按允许电流选择: 查表选择导线为3x10+2x 6铜芯橡套电缆穿DN32PVC管埋地敷设。 4、总闸箱至照明分线箱的线路选择: 该段线路主要有办公、宿舍照明,施工现场照明,此段选择铜芯绝缘 电缆埋地敷设。 (1)按机械强度选择不小于4mm2。 (2)按允许电流选择: 查表选择导线为3x10+2x 6铜芯橡套电缆穿DN32PVC管埋地敷设。 六、 配电箱及开关刀闸、保护器的选择 1、开关刀闸、保护器均选择由承德三宝商行销售的天津三维电气有 限公司生产的SLX-6(MD)A,SLX-7(MD),SLX-8(MD),SLX-10(MD), SLX-15(MD),SLX-01-1(MD)型施工现场专用临电箱作为该工程临时用 电配电箱。 2、施工现场临时用电TN-S系统示意图见附图2。 3、总配电箱电器及其他用电设备的选择见施工现场临时用电系统示 意图(附图3)。 七、 施工现场的接地装置与避雷装置接地设计 1、工现场在总闸箱处设置重复接地,接地体与接地极连接,因用电 设备较分散,所以在线路尾端即分闸箱,加设一级重复接地,接地电阻 值不大于4Ω,经测试合格后方可进行用电运行。 2、场内塔机高度量大,物料提升机高度又在塔机避雷的安全范围内, 所以只在塔机上设一组避雷接地,接闪器与接地装置连接的引下线采用 BVl0 mm 黄绿双色塑铜线,塔机的避雷接地电阻值不大于10Ω,经测 试合格后方可使用。 八、 安全用电技术措施 本工程采用TN-S系统,实行三级配电三级保护,为了安全用电,制 定以下技术措施: 1、总配电箱引出一根专用PE线,各箱不得把N线和PE线连接,PE 线上不许安装开关和熔断器,PE线不得进入漏电保护器,电气设备的金 属外壳与保护零线连接。 2、设漏电保护器: 1)总配电箱、分线箱和开关箱设三级漏电保护器,其动作电流和额 定漏电动作时间应作合理配合,使之具有分级保护的功能。 2)开关内的漏电保护器,漏电动作电流应不大于30mA,动作时间应 小于0.1s,潮湿场所,动作电流应不大于15Ma,动作时间小于0.1s。 3、电气设备设置: 1)开关箱实行“一机、一箱、一闸、一漏电”制。 2)分线箱应装设在用电设备相对集中的地区,分线箱到开关箱距离 不大于30m,开关箱与设备距离不应大于3m。 3)配电箱、开关箱周围不得放杂物,箱体安装牢固,固定式距地 1.4—1.6m,依动式距地0.8m,进出线在箱体底面。 4、电气设备的安装: 1)电气应装在金属或非木质绝缘板上,箱内设零线、地线接线端子, 分线箱做重复接地。 2)箱体及箱内电气正常不带电的金属底座做保护接零。 5、电缆埋深不小于0.6m,下铺50mm厚细砂,覆盖砖等硬质保护层。 6、电气设备的操作,使用与维护: 1)严禁设备带“病”运转。 2)配电箱应分路标记,要求盘面清晰、条理,应按时检查和维护, 总箱、分箱及开关箱应配锁专人管理。 3)定期对接地电阻值、漏电保扩器动作参数进行检测。 7、建立健全安全用电制度: 1)必须由持证上岗的专职电工负责。 2)检修工作必须遵循停电—验电—放电一临时接地线—设备遮栏、 标挂警示牌,进行不停电检修时,由专人监护。 七、电气防火预防措施: 1、保护装置认真选择,导线压牢、压实。 2、使用碘钨灯时,与易燃物间距大于30cm。 3、使用电焊周围不能有易燃物,并备齐消防设备。 4、塔吊做好防雷接地。 5、导线放设、灯具安装、导线与设备连接都应满足规范要求。 6配电箱、开关箱严禁存放杂物及易燃物,在电气集中地方要配置 灭火器,在非动火区内禁止用火。 7、施工现场一旦发生电气火灾时,应立即切断电源,当电源因其他 原因不能及时切断,需派人去供电端拉闸,另一方灭火时,人体应与带 电体保持一定距离,必须穿戴绝缘用品,扑灭电气火灾时要用绝缘性能 好的灭火器,如干粉灭火器、1211灭火器或干砂子,严禁用导电灭火剂 进行扑救。 八、安全用电组织措施 1、建立安全用电检修制度,加强日常管理,临时用电从开工到竣工 要定期检修,并做好计录。 2、建立安全用电责任制,对临时用电的各个部位落实到人,并建立 奖罚制度。 3、建立技术交底制度,向各种用电人员介绍临时电的技术内容和各 类设备的安全注意事项,并履行签字手续。
