收藏 分销(赏)

篮球场设施实施方案 .docx

上传人:qwe****66 文档编号:6608527 上传时间:2024-12-16 格式:DOCX 页数:17 大小:24.96KB 下载积分:10 金币
下载 相关 举报

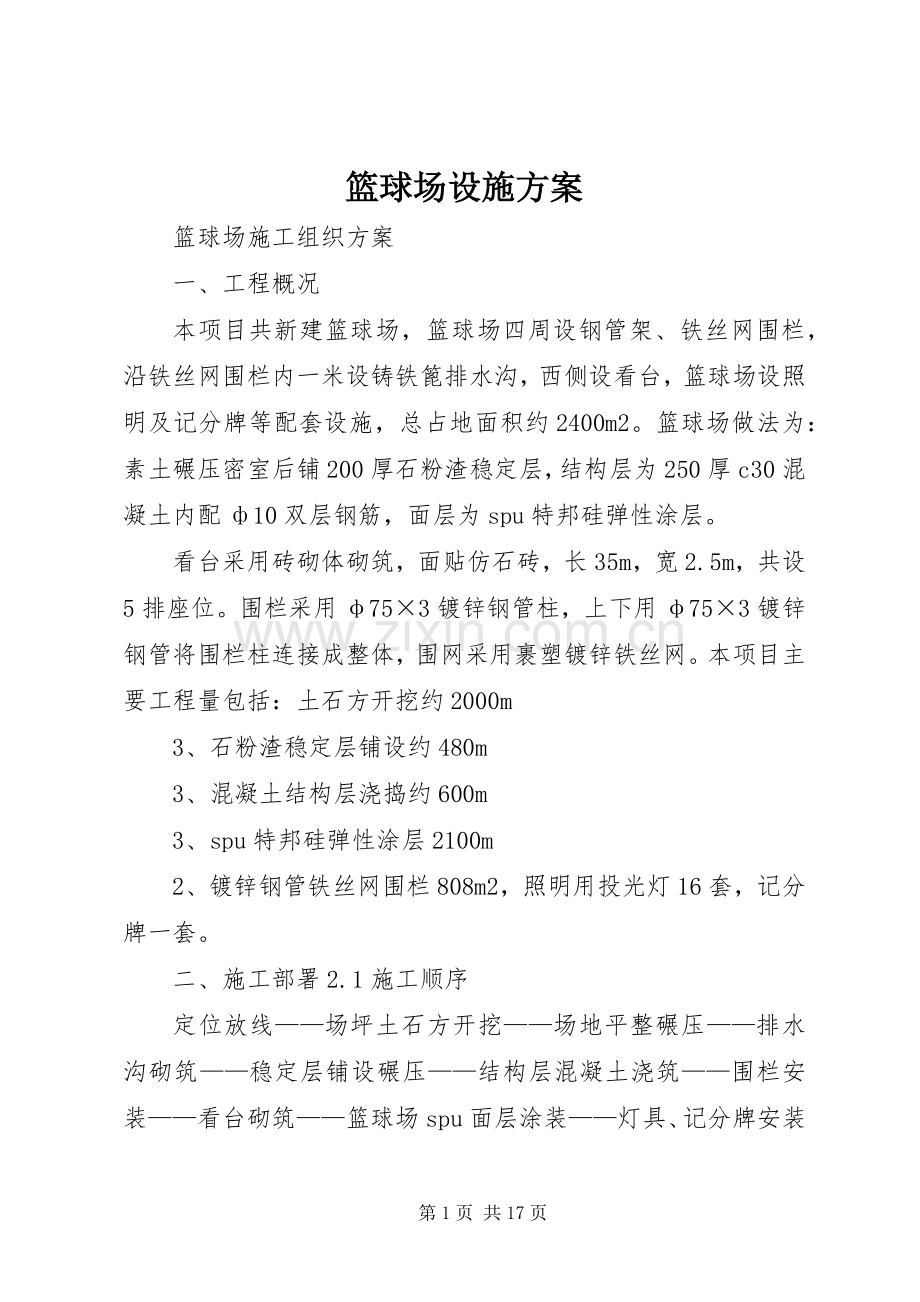

篮球场设施实施方案 .docx_第1页
第1页 / 共17页
篮球场设施实施方案 .docx_第2页
第2页 / 共17页


点击查看更多>>
资源描述
篮球场设施方案 篮球场施工组织方案 一、工程概况 本项目共新建篮球场,篮球场四周设钢管架、铁丝网围栏,沿铁丝网围栏内一米设铸铁篦排水沟,西侧设看台,篮球场设照明及记分牌等配套设施,总占地面积约2400m2。篮球场做法为:素土碾压密室后铺200厚石粉渣稳定层,结构层为250厚c30混凝土内配ф10双层钢筋,面层为spu特邦硅弹性涂层。 看台采用砖砌体砌筑,面贴仿石砖,长35m,宽2.5m,共设5排座位。围栏采用φ75×3镀锌钢管柱,上下用φ75×3镀锌钢管将围栏柱连接成整体,围网采用裹塑镀锌铁丝网。本项目主要工程量包括:土石方开挖约2000m 3、石粉渣稳定层铺设约480m 3、混凝土结构层浇捣约600m 3、spu特邦硅弹性涂层2100m 2、镀锌钢管铁丝网围栏808m2,照明用投光灯16套,记分牌一套。 二、施工部署2.1施工顺序 定位放线——场坪土石方开挖——场地平整碾压——排水沟砌筑——稳定层铺设碾压——结构层混凝土浇筑——围栏安装——看台砌筑——篮球场spu面层涂装——灯具、记分牌安装——竣工验收电气暗埋管线等项目根据土建施工进展情况穿插进行。 2.2施工总平面布臵图 由于本工程使用商品混凝土,而且使用模板量少,所以现场不设混凝土相关的设备及专门的材料堆场,施工现场设钢筋加工设备,其它施工用机械均为使用后即离场,整个现场布臵简单,见附件一。 三、施工进度计划见附件二 四、劳动组织4.1组织机构见附件三4.2劳动力配备劳动力配备表 1、放线工3人2、木工 6人3、混凝土工4人4、抹灰工 10 人5、球场工 8人 6、电工 1人 7、电焊工 6人8、力工5人 合计43 五、机械设备配备主要机械设备一览表1、炮锤1台 2、反铲1.5m31台3、自卸汽车15t5台4、东风平板车6t1台5、机动翻斗车1t2台 6、滚筒压路机15t1台 7、小型压路机1.5t1台 8、振动棒φ754根9、平板振动器1500w1台10、电动搅拌器300w1台 11、交流电焊机30kva1台 12、空压机5m3/min1台 六、施工准备6.1技术准备 合同签订后,立即组织技术人员、工长勘查现场和熟悉施工图纸,编制切实可行的施工组织设计文件,向tcw接口工程师提交《施工组织设计报审表》、《建筑材料使用审批及验收》、《工程停工待检点清单》等技术文件,申请开工令。根据批准的《建筑材料使用审批及验收》提出原材料及半成品采购计划。 6.2施工准备6.2.1三通一平开工前达到场地定位放线和土方开挖要求。施工现场临时水、电设施,由业主指定接点接出,临时用水接专用水表,临时用电在现场设临时配电箱,按照现场的使用要求布臵,并做好临时保护措施。现场道路具备施工条件。 6.2.2劳动力和机械设备准备 根据本项目组织机构要求配备相关管理人员,按照施工进度要求确定劳动力、机械设备进场计划并按计划组织劳动力和机械设备进场。 七、土建主要项目施工方法7.1准备7.2土方开挖 土方开挖前查阅开挖区域地下管线资料,了解地下管线走向及标高,对影响开挖的管线进行处理、保护,并在相应位臵做上警示标志,提醒开挖人员注意,开挖时派专人看护。 中心入口路面为参考标高向下挖450mm。如果施工过程中因雨季影响,拟在开挖区四周开挖排水沟,排水沟开挖和设计正式排水沟位臵一致,深度以低于开挖标高100mm以上,坡度3‰,所有排水沟流向东南脚引出施工区。根据现场勘踏结果,山坡处开挖后的边坡最高处高度约5m,施工区域土质属于密实的碎石土,开挖边坡选择1:0.35,为防止雨季施工引起塌方、滑坡等情况,考虑大雨时在边坡根部用砂袋堆护脚,作好排水沟将水引出施工区,保证坡脚不被雨水冲刷或泡软而影响边坡稳定。山坡处开挖前准备好挡土墙砌筑的材料,在满足砌筑条件下尽快完成挡土墙施工。 7.3石粉渣稳定层施工 石粉渣运到现场后,采用反铲摊铺,人工刮平,滚筒压路机碾压,虚铺厚度根据以前相同石粉渣压实情况选择250mm左右,碾压时先采取非震动慢行走,待石粉渣稍密实后再用震动碾压直到符合要求,稳定碾压完成后检查压实厚度是否满足设计要求,如果厚度不足则需补铺至设计厚度,厚度超出部分铲除并需通过现场取样试验检查其密实度。 7.4混凝土结构层施工 整个篮球场混凝土结构层以四周排水沟为界分为6块施工,施工缝设臵及各块施工顺序见附图四。篮球场结构层使用商品混凝土,强度等级c30,混凝土供货商在混凝土工程开始前一周必须提供c30混凝土配合比,并以《建筑材料使用审批及验收》单形式报tcw相关接口工程师,审批合格后方可使用。 砼浇筑前必须通知tcw接口工程师对隐蔽的钢筋进行隐蔽验收,验收合格后混凝土浇注前湿润模板和基层,但基层不得有积水。混凝土浇灌时罐车从模板预留缺口处倒进浇灌区直接摊铺,人工辅铺;砼振捣使 用插入式振捣棒振捣,平板振动器拖振,振动棒振捣影响范围应互相重叠,严格按照快插慢拔原则振捣,严禁漏振、偏振。同一施工段砼浇筑的上下两层之间间隔时间不得超过1.5小时。 砼的养护。砼浇筑完成12小时后进行面覆麻袋片浇水养护,气温较高时,砼浇筑完成4小时后开始养护,养护期为浇水养护7天后自然养护。拆模后,砼施工缝处可能有局部的蜂窝麻面等缺陷,这些缺陷应及时向tcw接口工程师和本公司技术人员汇报,一般该类缺陷不需处理,在下次混凝土浇注时相应部位 加强振捣,通过振捣将混凝土浆填充进蜂窝麻面,保证缺陷处混凝土密实。缺陷处应做好相应的记录备查。 7.5围栏钢管架加工 根据设计要求钢管架采用镀锌钢管焊接连接。围栏高4m,柱距3.5m,柱采用ф75×3镀锌钢管,顶部和下部分别用镀锌钢管连接成整体,围网采用ф3.5裹塑镀锌铁丝网,网孔规格45×45,围网用25×2扁铁加自攻螺丝固定在边框和立柱上。 钢管架加工完成后进行两遍防锈底漆喷涂,为保证油漆层和镀锌钢管层粘结力,喷涂防锈底漆前对钢管架进行喷砂处理。面漆在现场安装后进行。 7.6spu邦硅胶 详见《spu专项施工方案》。 八、电气安装主要项目施工方法8.1穿线管的敷设 准备施工所需的器材和工具——定位、放线——确定接线盒、设备进线位臵——测量管线长度——下料,清除管内杂物和毛刺,管子切口防腐——电气管弯制——电气管套丝——接线盒安装、固定——电气管安装、固定——钢管接地线跨接——管内穿铁丝、管口封堵——钢管敷设技术要求⑴管型号、规格符合设计要求;⑵钢管不应有穿孔、裂缝、压扁和显著的凹凸不平,内壁应光滑,钢管锌层覆盖完整、表面无锈斑;管子的管径、壁厚及均匀度符合要求;⑶线路安装位臵及标高符合设计要求;⑷钢管切口整齐,管口无毛刺和尖锐棱角; ⑸钢管弯曲采用弯管器,在弯制时,不应有裂缝和显著的凹痕现象,其弯扁程度不宜大于管子外径的10%,电缆管的弯曲半径不应小于所穿入电缆外径的10倍;每根电缆管弯头不应超过3个,直角弯不应超过2个。穿导线的钢管,其弯曲半径不小于钢管外径的6倍。 ⑹钢管采用螺纹连接,螺纹长度宜长出套管2~3扣,螺纹缠麻丝;连接牢固,密封良好,管口应对准,套管采用成品,其长度宜为管外径的1.5~3倍;⑺管内需穿铁丝,管口封堵完后再用塑料布密封;⑻电缆敷设后,管口应做电气封堵; ⑼钢管连接紧密,管口光滑,塑料护口齐全,明配管应平直牢固、排列整齐,管子弯曲处无明现折皱,油漆防腐完整,暗配管保护层厚度大于15毫米; ⑽盒、箱设臵正确,固定可靠,管子进入盒、箱处顺直,在盒、箱内露出的长度小于5毫米;钢管进入配电箱采用黄铜金属锁紧螺母固定,管子露出锁紧螺母2~4扣。线路进入电气设备和器具的管口位臵正确。 ⑾地下土层中管子敷设,土层应夯实后,管路下要用石块垫起不小于50mm。然后在管周围浇灌混凝土,把管保护起来,管周围保护层应不小于50mm。 8.2电缆、导线敷设 本工程电缆敷设为室外穿管埋地敷设,电线、电缆采购回来后,通知本项目qc、tcw接口工程师检查验收,其型号、规格、外观、绝缘等符合要求后,才能入库保存。——电缆敷设前的检查 ⑴缆型号、规格、电压等级符合设计要求; ⑵缆外观应无损伤,绝缘良好,电缆的测试记录、质保书和合格证齐全;⑶敷设前应按设计和实际路径计算电缆、导线的长度,合理安排每盘导线;——电缆敷设要求 ⑴缆敷设时,电缆应从盘的上端引出,不应使电缆在支架上及地面摩擦、拖拉;电缆不得有铠装压扁、电缆绞拧、护层折裂等未消除的机械损伤;⑵缆弯曲半径不小于电缆外径的10倍;⑶在电缆穿入钢管前,管口应加塑料护口;电缆敷设后,在配电箱管口处应密封;⑷按要求做好电缆终端头铠装层接地; ⑸在电缆终端头两端,电缆应装设标志牌,标明电缆型号、规格及起~止地点;⑹测试电缆的绝缘阻值:其值应≥0.5mΩ。 8.3电缆终端头制作安装——制作前的检查 ⑴缆绝缘状况良好,无受潮,电缆内不得进水;⑵缆热缩套规格应与电缆一致,绝缘材料不得受潮; ⑶施工用具齐全,便于操作,清洁塑料绝缘表面的溶剂宜遵循工艺导则准备;⑷电缆铠装接地线采用与电缆导线截面相同的黄绿双色线;——制作要求 ⑴作电缆接头,从剥切电缆开始应连续操作直至完成,缩短绝缘暴露时间。剥切电缆时不应损伤线芯和保留的绝缘层。附加绝缘的包绕、装配、热缩等应清洁;⑵缆线芯压接时,应除去线芯和线鼻子管内壁油污及氧化层。压接模具与金具应配合恰当,压缩比例符合要求。压接后应将线鼻子上的凸痕修理光滑,不得残留毛刺,接头压接后,用高压防水胶带和绝缘胶布缠绕套管,填料饱满,无气泡,无裂纹,芯线连接紧密,每根导线再用热缩套管热缩,最后整体热缩,热缩紧密; ⑶电缆头的铠装接地时,先将铠装层油漆除去,再用锡焊将接地线焊好,地线长度以能够与配电箱接地端子相连为宜; ⑷电缆头外型美观、光滑、无折皱、有光泽,其绝缘电阻值符合要求;⑸电缆头固定牢固。 8.4球场灯具安装——安装前检查 ⑴产品外观检查合格。灯杆涂层完整,根部接线盒盒盖紧固件和内臵接线端子、开关等器件齐全,盒盖密封垫片完整。灯柱内设有专用接地螺栓,地脚螺栓孔位臵符合提供的附图尺寸,允许偏差为±2mm; ⑵灯具查验合格证,气体放电灯具有随带技术文件,灯具涂层完整,无损伤,附件、合格证齐全; ⑶对成套灯具的绝缘电阻、内部接线等性能进行现场抽样检测,灯具的绝缘阻值不小于2mΩ;⑷产品的技术资料是否齐全;⑸外观检查是否合格。——安装技术要求 ⑴具安装位臵、标高符合图纸和施工验收规范要求;⑵及其附件应配套使用,安装位臵应便于检查和维修;⑶灯架安装应牢固可靠,每个灯架固定用的螺栓不应少于两个。⑷金卤灯底座螺栓固定牢固,灯具固定牢固。——灯杆基础接地 灯杆基础为钢筋混凝土独立基础,内设水平环向钢筋,并预埋有地脚螺栓。⑴现场水平钢筋网铺好后,将水平钢筋网对角“十字”型点焊。 ⑵直方向用两根φ10圆钢与水平环向钢筋做搭接焊,焊接长度不小于6cm,双面焊接。⑶当地脚螺栓安装完后,将两根地脚螺栓与已焊接的垂直方向两根φ10圆钢焊通,焊接长度不小于6cm,双面焊接。 ⑷每个路灯基础单独接地后通过40*4的接地扁钢与等电位联接端子板连接;⑸焊接时,焊缝不应有夹渣、咬边、气孔及未焊透现象。——立杆及灯具安装 在基础验收合格后开始进行立杆和安装灯具。安装工序为。灯具灯柱运输和检查——立杆——灯具安装——接线,灯杆使用汽车吊起吊就位进行安装。⑴立杆前应将灯线穿入灯柱内,灯线应留够长度。 ⑵爬梯组装好后,用吊装带系住灯杆上端1/3处,并在吊装带处系一根牵引绳,以便控制方向; ⑶吊装时,用汽车吊慢慢起吊,灯头部分应先升起,并用人扶着,灯杆立起后慢慢落下,使灯杆底板安装孔对好地脚螺栓; ⑷灯杆立起后,将地脚螺栓的螺帽戴上,但不紧固,用两根水平尺测试灯杆立柱是否垂直,若不平需用薄钢板垫; ⑸灯柱固定好后开始安装灯具,用云梯将人和灯具送至灯具安装高度,按照设计要求将灯具安装固定在灯臂上。 ⑹配线所采用的电缆、导线型号、规格应符合设计要求。配线的布臵应符合设计规范;⑺灯杆的立杆接线孔上带有接线柱,可直接将电缆接在接线柱上,接线应紧固, 2.5mmp2p软线压接线鼻子,压接牢固; ⑻电缆为三芯,其颜色应区分。相线只能为黄、绿、红三种颜色,零线为黑色,保护接地线为黄绿双色线,接地线紧固压接在灯杆接地螺栓上。 8.5配电箱安装——安装前的检查⑴装密封是否良好; ⑵箱单内容是否与所到货物相符,并填写开箱记录单;⑶型号、规格是否符合设计要求,附件、备件是否齐全;⑷产品的技术资料、产品合格证和质量保证书是否齐全;⑸外观检查是否合格。——安装技术要求 ⑴箱的安装位臵及标高应符合设计要求;⑵电箱安装牢固,其垂直偏差不应大于±3mm;⑶配电箱必须安装接地线接线端子,箱体须接地;⑷配电箱标志及回路编号正确; ⑸检测回路的绝缘电阻值不应小于0.5兆欧。 九、质量、安全保证措施9.1质量保证措施 本工程成立以项目经理负责、以班组自检和技术人员复检的质量控制模式、以现场qc人员独立检查为中心的三级质量管理小组,以起到对质量的管理、监督执法的职能而达到对整个工程的质量保证与控制。主要措施包括:⑴编制满足规范要求的、切实可行的施工方案。 ⑵组织熟练的、合格的作业人员。由于本专项施工无特殊作业人员,仅对施工人员的工作能力进行评定。 ⑶检查作业所用机械设备的可用状态,计量器具的标定有效期。⑷对专项作业人员进行专项施工工艺培训。 ⑸对现场出现的质量问题,应填写不符合项报告,及时通知有关部门,采取合理的补救措施,不得私自处理。 9.2质量控制措施⑴对原材料、成品、半成品实行质量控制。从采购员进货,货物保管、发放各渠道保持按规定进行质量验收及数量验收,特别是装修材料必须采购优质产品,以确保其质量合乎要求,不合格产品禁止使用,所有主要材料必须向tcw提供《建筑材料使用审批及验收单》。 ⑵制定《停工待检点清单》,及时通知tcw接口工程师到现场检查放行,严禁越点施工。 ⑶各分部分项工程的施工工艺实现跟踪检查进行质量控制,检查技术交底,操作规程及操作质量。 ⑷每道工序结束后都要先进行班组自检,做好自检记录,然后由qc人员检查验收,最后通知tcw接口工程师检查,三方一致后方可进行下一工序施工。隐蔽工程应提前一天通知业主现场代表进行隐蔽验收,否则不能自行隐蔽。 ⑸电安装工程在施工中应特别注意。“露”,“堵”,“锈”等问题。⑹要加强成品保护工作,成品保护最主要的措施是各项工序按正常工序施工。 9.3安全保证措施 1)加强职工的安全教育,提高工人的安全意识,坚决贯彻施工现场“安全第一,预防为主”的方针。 2)进入施工现场必须经过安全培训,遵守电站的一切规定。3)加强安全技术交底,设臵专职安全员,加大检查力度。4)特殊工种必须持证上岗,严禁违章作业。 5)进入工作岗位后,根据自己的施工区域和工作对象,必须佩戴并正确使用安全防护用品。 6)现场的用电设施必须有漏电保护装臵,并有专业人员保养维修。7)对现场的机械、机具必须定期检查,不带故障运行和使用。 8)施工区域要设立明显标志牌,沿施工区域设臵临时围护墙,悬挂“五牌一图”,明确责任人员,夜间在施工区域设臵足够的照明设施。 9)在现场集装箱和焊接作业处各放臵一台干粉灭火器,并要求现场人员明确放臵的位臵,焊接作业随着焊接位臵的变换而将灭火器随手放臵在近便的位臵。 8.4施工现场安全标识设臵方案 在施工场地沿公路外围全程布设安全围网,并在出口处架设工程指示牌。 九、环保措施 1、人员进场前通过培训,提高环保意识,树立环保思想。 2、现场施工区域设臵临时围护墙,保护草坪,周围环境不受污染。 3、施工废水采用临时排水沟,集水井经沉淀后排放,减少环境污染。 4、现场施工时不破坏花草树木,不乱扔弃垃圾。 5、建筑垃圾集中收集运至业主指定地点避免污染环境。 6、现场建筑材料堆放整齐、木板、木方堆臵在指定地点,保护好现有绿地。 7、施工现场出入口处敷设木质盖板,对路沟盖板进行保护。 8、安排专人负责出入口处的保洁,及时清扫掉落的土渣,并在每次下班收工前用清水清洁出入口处。 9、在施工场地沿公路外围全程布设安全围网,用以降低施工造成的粉尘污染。 10、严格控制施工时间,避免与居民休息时间交叉造成噪声污染。__ 一、篮球场c20砼大体作法是地基夯实后,20cm厚碎石(含砂)垫层,10cm厚c20混凝土即可。场地应高于地面10mm左右,并稍稍有些泛水(注意仅是稍稍),避免雨天场地积水。端线和边线每侧应加100~150mm宽度,至边缘处与场外地面做平。在中线处应留臵构造缝,最好用经防腐处理的10~15mm宽木条嵌平缝,也可考虑用嵌缝膏。注意,面层抹光勿压光,否则场地地面太滑且容易起皮。 二、篮球场混凝土基础 1、基础要求 强度达建筑混凝土c20强度以上,平整度为3m直尺误差≤3mm,有一定排水坡度(一般横向≤8‰,纵向≤2‰),混凝土浇铸后必须保水养护不少于7天,总养护期不少于28天. 2、切割温度缝 新水泥基础浇铸后必须切割合理温度伸缩缝,原则以不大于6×10m为一方块切割,浇铸施工板块间必须切割温度缝,温度缝宽为5~8mm,缝深不少于20mm,(150mm厚以上混凝土基础缝深不少于30mm),以保证基础热胀冷缩能集中在温度缝中变化,不导致基础其它地方开裂。 3、酸洗 以清水润湿基面,用8%左右的稀盐酸泼洒并洗刷基面,再用清水冲洗干净,并圈划出积水处,清洗干燥后基面应无白色粉化物及浮松物。 4、温度缝处理 待基础干燥后,用专用填缝胶涂刷于温度缝两侧,再把可压缩泡棉轻挤满温度缝(减少基础热账冷缩对填缝材料挤压变形而影响表面效果),露出基面部分用手提磨机打磨至与基面平整,再用填缝胶涂刷于温度缝表面,宽为80~100mm,厚度为1.5mm,需分二道涂刷,(缓冲基础冷缩时硅pu材料涂层的作用力)(如图1),铺设较薄场地(50℃)情况下施工,以保证底漆的渗透性。 6、积水处修补 积水处积水深度不超过5mm的地方用弹性层(tb-002)加石英粉(或滑石粉)按1:1(重量比),加稀释剂(二甲苯)搅拌均匀,并调节至合适施工稠度,用直尺或刮板涂刮于积水处;若积水深度超过5mm的地方,应用专用底漆(tb-201)加40~80目砂,按1:6~8(重量比)拌和均匀,平整摊铺于积水处并压实。修补时注意修边,不要让修补后的边高出,若有高出需打磨平整后方能进行弹性层施工。 三、球场基础: 1、混凝土基础。篮球球场质量高低很大程度取决于基础好坏,混凝土基础要采用c20以上标号,厚度150mm,做好防水层,平整度要好,排水坡度在3‰—5‰.。球场中间留条5mm伸缩缝。采用草袋或塑料膜铺好养护28天。 2、沥青基础:首先采用白灰土碾压实,在铺无机料碾压,铺粗沥青碾压,最后铺细沥青碾压。排水坡度3‰—5‰.。四边要铺设道牙,养护14天。施工工艺: 1、清理场地,检查平整度,用双组份a—b料按比例加催化剂搅拌均匀,用刮耙刮平。 2、面层采用双组份面层专用胶,按比例搅拌均匀,刮耙刮平,消泡。 3、用专业白画线漆画线 第17页 共17页
