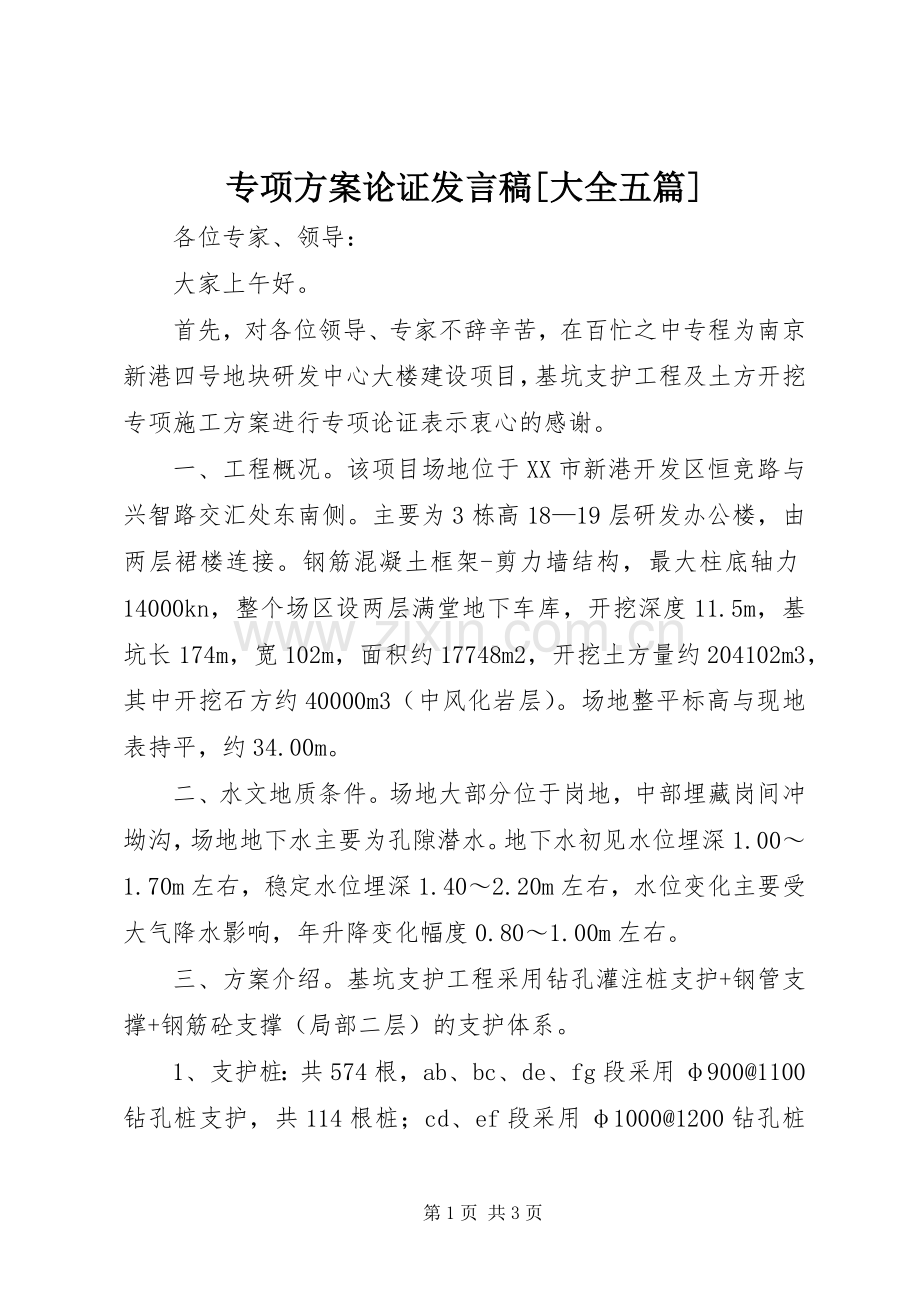

1、专项方案论证发言稿大全五篇 各位专家、领导: 大家上午好。 首先,对各位领导、专家不辞辛苦,在百忙之中专程为南京新港四号地块研发中心大楼建设项目,基坑支护工程及土方开挖专项施工方案进行专项论证表示衷心的感谢。 一、工程概况。该项目场地位于XX市新港开发区恒竞路与兴智路交汇处东南侧。主要为3栋高1819层研发办公楼,由两层裙楼连接。钢筋混凝土框架-剪力墙结构,最大柱底轴力14000kn,整个场区设两层满堂地下车库,开挖深度11.5m,基坑长174m,宽102m,面积约17748m2,开挖土方量约204102m3,其中开挖石方约40000m3(中风化岩层)。场地整平标高与现地表持平,约34.00m

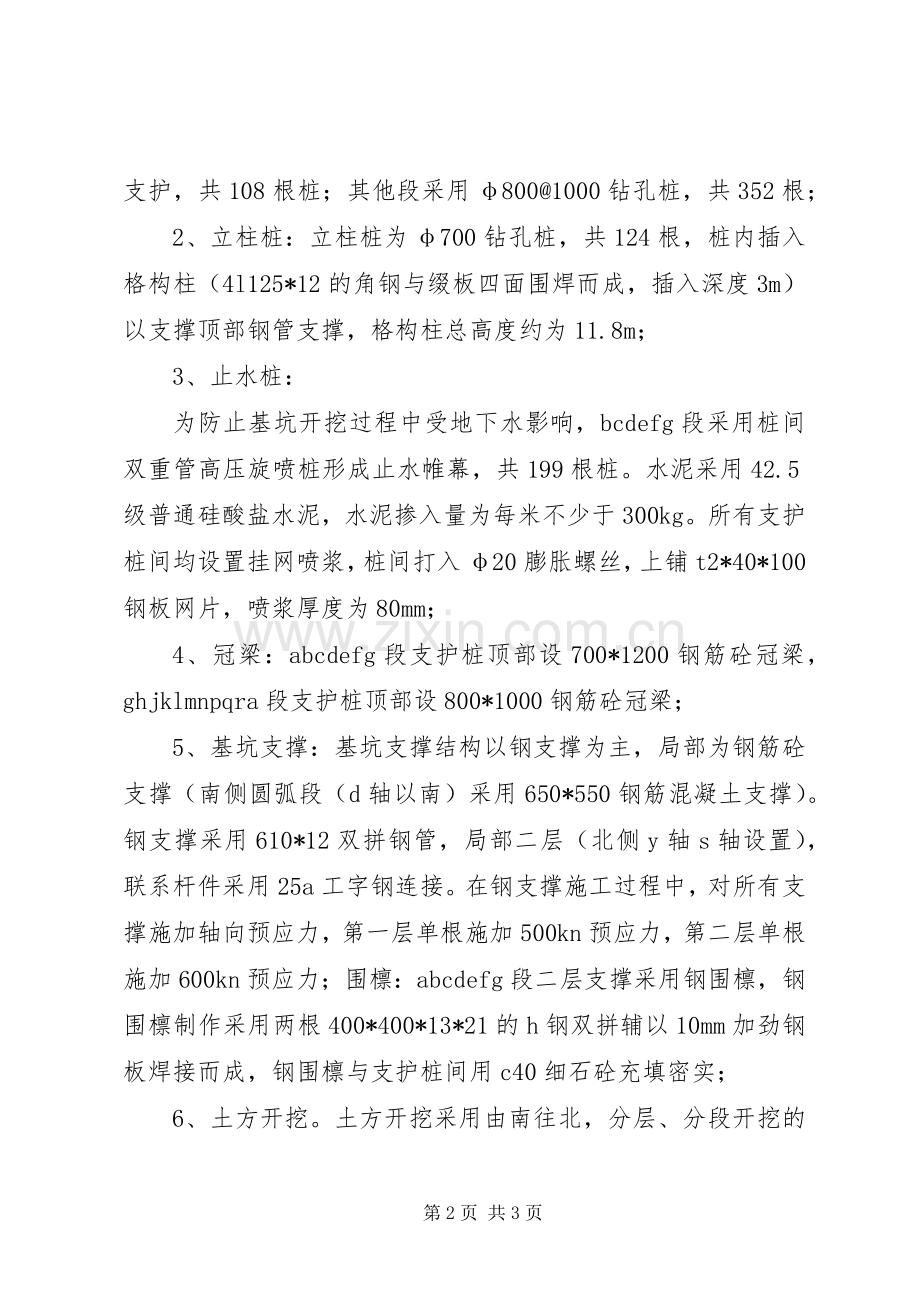

2、。 二、水文地质条件。场地大部分位于岗地,中部埋藏岗间冲坳沟,场地地下水主要为孔隙潜水。地下水初见水位埋深1.001.70m左右,稳定水位埋深1.402.20m左右,水位变化主要受大气降水影响,年升降变化幅度0.801.00m左右。 三、方案介绍。基坑支护工程采用钻孔灌注桩支护+钢管支撑+钢筋砼支撑(局部二层)的支护体系。 1、支护桩:共574根,ab、bc、de、fg段采用9001100钻孔桩支护,共114根桩;cd、ef段采用10001200钻孔桩支护,共108根桩;其他段采用8001000钻孔桩,共352根; 2、立柱桩:立柱桩为700钻孔桩,共124根,桩内插入格构柱(4l125*12
3、的角钢与缀板四面围焊而成,插入深度3m)以支撑顶部钢管支撑,格构柱总高度约为11.8m; 3、止水桩: 为防止基坑开挖过程中受地下水影响,bcdefg段采用桩间双重管高压旋喷桩形成止水帷幕,共199根桩。水泥采用42.5级普通硅酸盐水泥,水泥掺入量为每米不少于300kg。所有支护桩间均设置挂网喷浆,桩间打入20膨胀螺丝,上铺t2*40*100钢板网片,喷浆厚度为80mm; 4、冠梁:abcdefg段支护桩顶部设700*1200钢筋砼冠梁,ghjklmnpqra段支护桩顶部设800*1000钢筋砼冠梁; 5、基坑支撑:基坑支撑结构以钢支撑为主,局部为钢筋砼支撑(南侧圆弧段(d轴以南)采用650*
4、550钢筋混凝土支撑)。钢支撑采用610*12双拼钢管,局部二层(北侧y轴s轴设置),联系杆件采用25a工字钢连接。在钢支撑施工过程中,对所有支撑施加轴向预应力,第一层单根施加500kn预应力,第二层单根施加600kn预应力;围檩:abcdefg段二层支撑采用钢围檩,钢围檩制作采用两根400*400*13*21的h钢双拼辅以10mm加劲钢板焊接而成,钢围檩与支护桩间用c40细石砼充填密实; 6、土方开挖。土方开挖采用由南往北,分层、分段开挖的方法。设置两个出土口,分别在基坑东侧l-k轴、h-g轴。第一段土方开挖长度为53m(y-s轴),土方开挖量为62169m3;第二段土方开挖长度为72m(s-h轴),土方开挖量为84456m3;第三段土方开挖长度为51m(h-a轴),土方开挖量为59823m3。第一层土方开挖至第一道钢支撑底标高-4.5m处,开挖深度为3.1m;第二层支撑开挖至二层支撑底标高-9.1m处,开挖深度为4.6m;剩余土方一次开挖至底板标高-12.9m,开挖深度为3.8m。土方开挖遵循“先撑后挖”的原则,开挖至支撑底标高后及时施工支撑。 以上是我部对基坑专项施工方案的大致介绍。肯请各位专家对我部编制的专项方案进行研究、论证,提出宝贵意见,以便我部基坑支护工程的顺利施工。第3页 共3页
