收藏 分销(赏)

商品混凝土浇筑安全技术交底.doc

上传人:w****g 文档编号:6595506 上传时间:2024-12-16 格式:DOC 页数:3 大小:27.04KB 下载积分:5 金币
下载 相关 举报
商品混凝土浇筑安全技术交底.doc_第1页
第1页 / 共3页
商品混凝土浇筑安全技术交底.doc_第2页
第2页 / 共3页


点击查看更多>>
资源描述

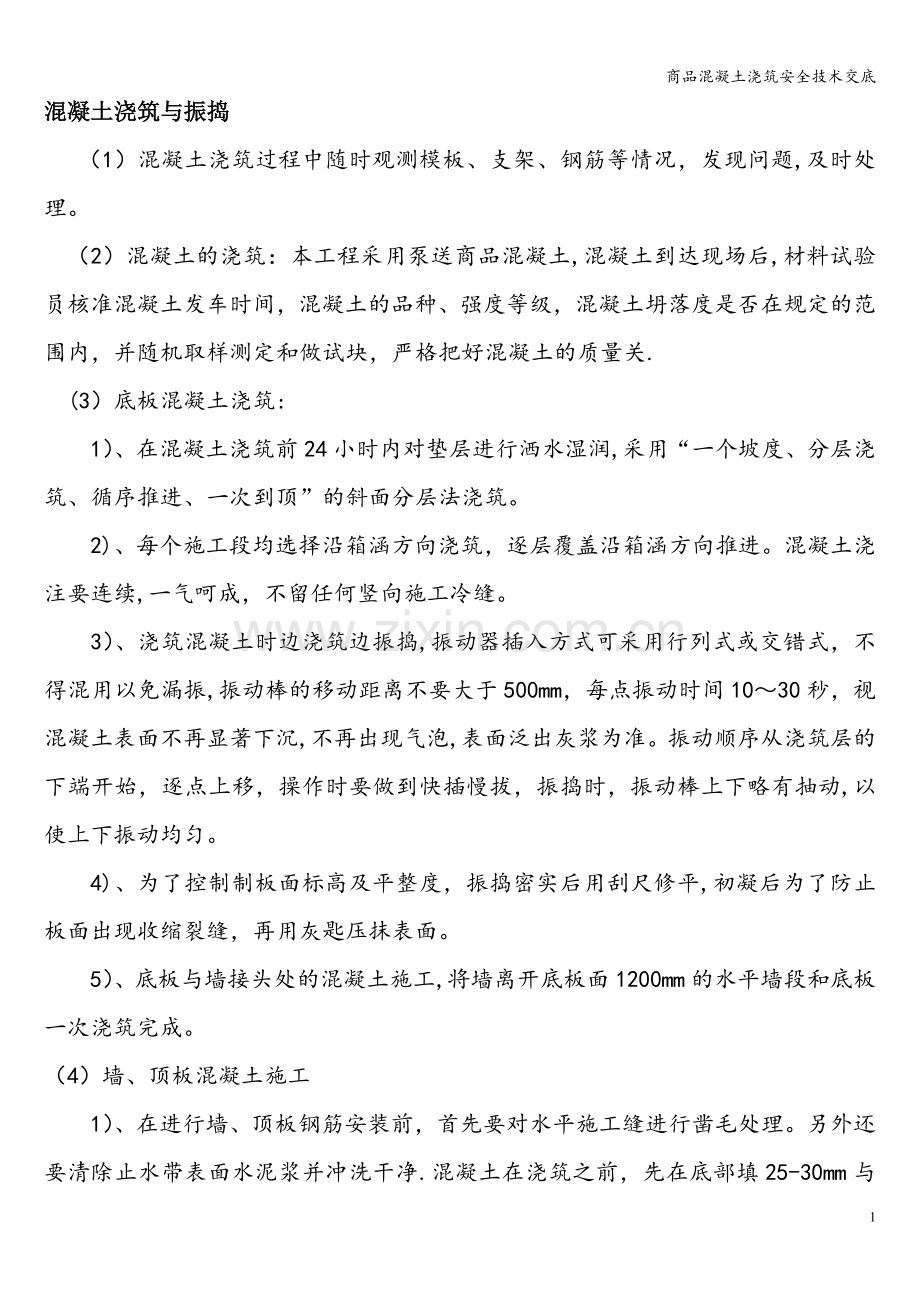

商品混凝土浇筑安全技术交底 混凝土浇筑与振捣 (1)混凝土浇筑过程中随时观测模板、支架、钢筋等情况,发现问题,及时处理。 (2)混凝土的浇筑:本工程采用泵送商品混凝土,混凝土到达现场后,材料试验员核准混凝土发车时间,混凝土的品种、强度等级,混凝土坍落度是否在规定的范围内,并随机取样测定和做试块,严格把好混凝土的质量关. (3)底板混凝土浇筑: 1)、在混凝土浇筑前24小时内对垫层进行洒水湿润,采用“一个坡度、分层浇筑、循序推进、一次到顶”的斜面分层法浇筑。 2)、每个施工段均选择沿箱涵方向浇筑,逐层覆盖沿箱涵方向推进。混凝土浇注要连续,一气呵成,不留任何竖向施工冷缝。 3)、浇筑混凝土时边浇筑边振捣,振动器插入方式可采用行列式或交错式,不得混用以免漏振,振动棒的移动距离不要大于500mm,每点振动时间10~30秒,视混凝土表面不再显著下沉,不再出现气泡,表面泛出灰浆为准。振动顺序从浇筑层的下端开始,逐点上移,操作时要做到快插慢拔,振捣时,振动棒上下略有抽动,以使上下振动均匀。 4)、为了控制制板面标高及平整度,振捣密实后用刮尺修平,初凝后为了防止板面出现收缩裂缝,再用灰匙压抹表面。 5)、底板与墙接头处的混凝土施工,将墙离开底板面1200mm的水平墙段和底板一次浇筑完成。 (4)墙、顶板混凝土施工 1)、在进行墙、顶板钢筋安装前,首先要对水平施工缝进行凿毛处理。另外还要清除止水带表面水泥浆并冲洗干净.混凝土在浇筑之前,先在底部填25-30mm与混凝土同标号的水泥砂浆,然后分薄层连续浇筑. 2)、混凝土浇筑时要考虑混凝土的塌落度和初凝时间,保证混凝土浇筑的密实度.墙混凝土采用分层平铺法施工,分散操作点施工,操作点间距约为2。5米。 3)、 采用泵送混凝土浇筑,两侧墙对称同时浇筑,保证支撑受力均匀,防止模板走位。每工作面配备2~3台插入式振捣器进行振捣,振捣过程中,必须避免直接碰撞模板,防止模板走位。 4)、在浇筑过程中始终采用“一个坡度、薄层浇筑、循序推进”的斜面分层法浇筑.选用插入式振捣器同步跟进振捣,其中要特别保证水平施工缝结合处的混凝土振捣密实. (5)梁、板、柱混凝土施工 本工程砼浇筑采用梁、板、柱一次浇筑成型,砼浇筑时应连续进行,如必须间歇,时间要尽量缩短,砼振捣采用插入式高频振动棒,振动棒插点要均匀,采用交错式的次序,移动距离不得超过作用半径的1。5倍,振动棒要快插慢拨, 振动时间控制在20~30S。 (6)混凝土振捣 捣应按规定执行:振捣方式与砼面垂直或斜向振捣,振捣器插入下层10cm左右.振动棒的排列应按行列式或交错式排列。振捣时间按每插一点的振捣时间为20~30 秒,并以不出现气泡为止,对于拌和物不能直接到达的边、角等部位应采用人工平仓,严禁采用振动器平仓。对于振动后砼表面出现的泌水,可用及时人工清除。 (7)雨天施工措施:混凝土施工前要密切与气象台联系,注意天气变化,要备足防雨遮盖材料,在浇筑过程中如遇雨天,必须及时将已浇的尚未终凝的混凝土用塑料薄膜全部遮盖严密,以免雨水冲刷,并派专人负责沟槽排水。通知搅拌站适当调整混凝土的塌落度。 (8)、混凝土养护 1)、在浇筑完成后,12h以内应进行养护.初凝以前严禁任何人在上面行走、安装模板支架,更不得作冲击性或上面任何劈打的操作。 2)、初凝以后开始覆盖养护,常用的混凝土常温条件下应不少于7天;掺有加剂或有抗渗、抗冻要求的项目,应不少与14天。 3
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
