收藏 分销(赏)

钢管脚手架搭建施工方案.doc

上传人:可**** 文档编号:657328 上传时间:2024-01-24 格式:DOC 页数:7 大小:53KB
下载 相关 举报
钢管脚手架搭建施工方案.doc_第1页
第1页 / 共7页
钢管脚手架搭建施工方案.doc_第2页
第2页 / 共7页
钢管脚手架搭建施工方案.doc_第3页
第3页 / 共7页
钢管脚手架搭建施工方案.doc_第4页
第4页 / 共7页
钢管脚手架搭建施工方案.doc_第5页
第5页 / 共7页
点击查看更多>>
资源描述

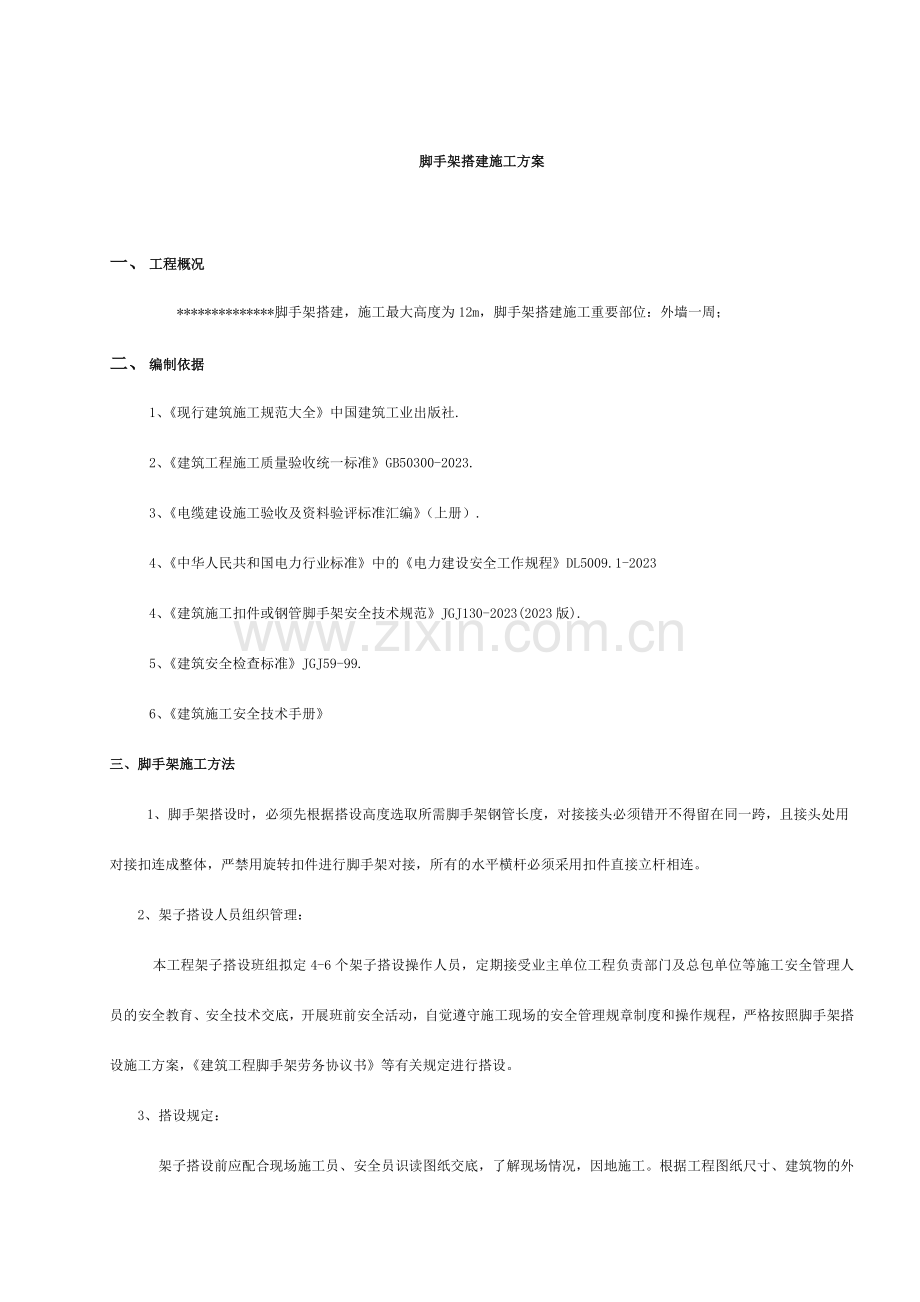

1、脚手架搭建施工方案一、 工程概况*脚手架搭建,施工最大高度为12m,脚手架搭建施工重要部位:外墙一周;二、 编制依据1、现行建筑施工规范大全中国建筑工业出版社.2、建筑工程施工质量验收统一标准GB50300-2023.3、电缆建设施工验收及资料验评标准汇编(上册).4、中华人民共和国电力行业标准中的电力建设安全工作规程DL5009.1-20234、建筑施工扣件或钢管脚手架安全技术规范JGJ130-2023(2023版).5、建筑安全检查标准JGJ59-99.6、建筑施工安全技术手册三、脚手架施工方法1、脚手架搭设时,必须先根据搭设高度选取所需脚手架钢管长度,对接接头必须错开不得留在同一跨,且接

2、头处用对接扣连成整体,严禁用旋转扣件进行脚手架对接,所有的水平横杆必须采用扣件直接立杆相连。2、架子搭设人员组织管理:本工程架子搭设班组拟定4-6个架子搭设操作人员,定期接受业主单位工程负责部门及总包单位等施工安全管理人员的安全教育、安全技术交底,开展班前安全活动,自觉遵守施工现场的安全管理规章制度和操作规程,严格按照脚手架搭设施工方案,建筑工程脚手架劳务协议书等有关规定进行搭设。3、搭设规定: 架子搭设前应配合现场施工员、安全员识读图纸交底,了解现场情况,因地施工。根据工程图纸尺寸、建筑物的外形、高度、结构形式和架子的使用规定拟定架子搭设尺寸。架子搭设后应具有足够的牢固性和稳定性,保证在施工

3、期间能有效承受所规定的荷载,做到不变形、不摇摆、不倾斜,保持较好的垂直度和平整度,保证架子上施工操作人员的安全。4、材料规定:1)、钢管:应采用现行国家标准中规定的3号普通钢管,其质量应符GBT700标准中的规定,新钢管应有产品质量合格证和质量检查报告,并进行验收。钢管规格采用外径48mm、壁厚3.5mm,表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,并须涂有防锈漆。用于立杆、大横杆的钢管长度为4-4.5m,每根钢管的最大质量不应大于25kg,以适合人工操作。所采用的钢管必须规格统一。2)、扣件:应采用可锻铸铁制作的扣件,其材质应符合GB15831中的标准规定,采购

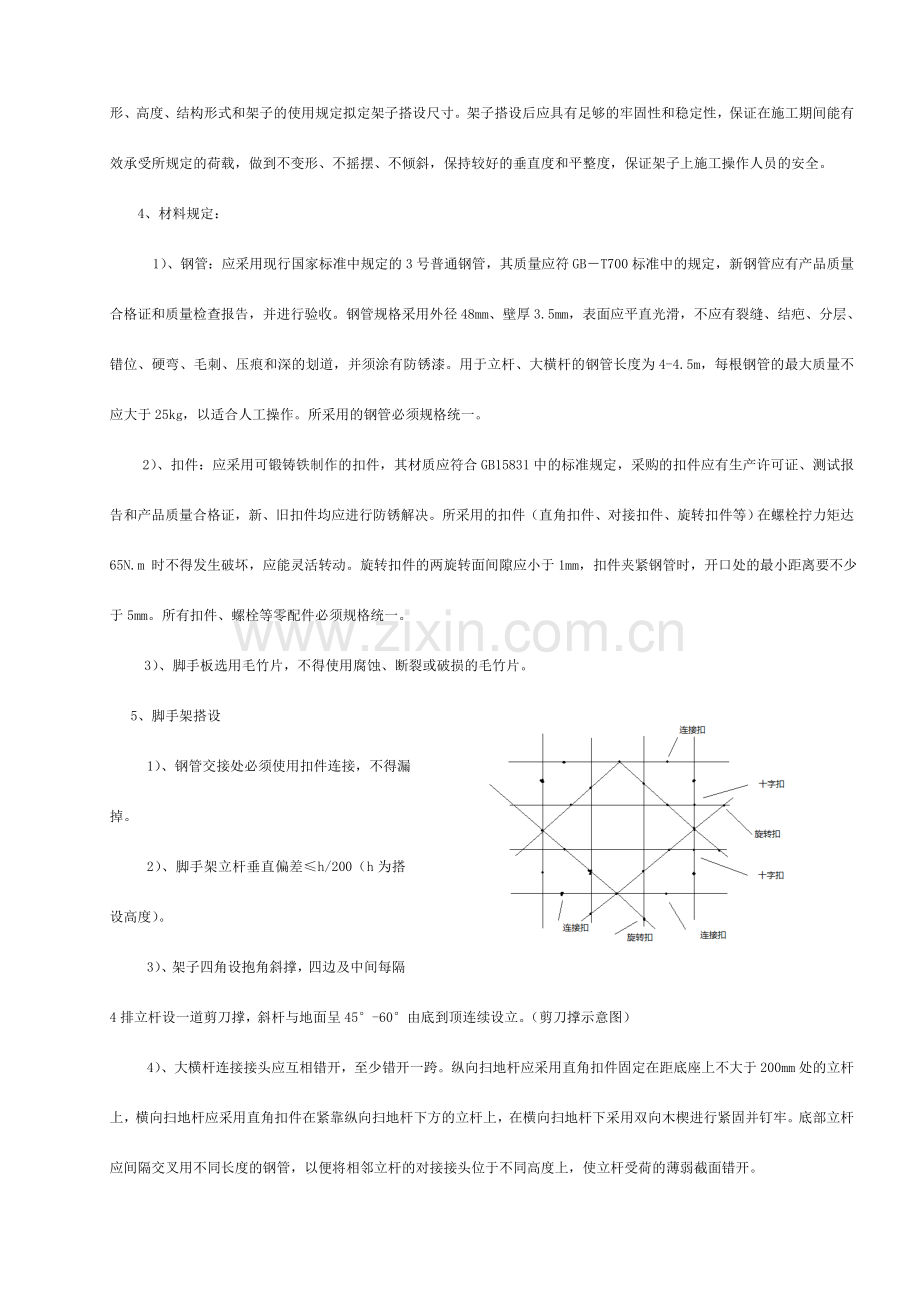

4、的扣件应有生产许可证、测试报告和产品质量合格证,新、旧扣件均应进行防锈解决。所采用的扣件(直角扣件、对接扣件、旋转扣件等)在螺栓拧力矩达65N.m 时不得发生破坏,应能灵活转动。旋转扣件的两旋转面间隙应小于1mm,扣件夹紧钢管时,开口处的最小距离要不少于5mm。所有扣件、螺栓等零配件必须规格统一。 3)、脚手板选用毛竹片,不得使用腐蚀、断裂或破损的毛竹片。 5、脚手架搭设1)、钢管交接处必须使用扣件连接,不得漏掉。2)、脚手架立杆垂直偏差h/200(h为搭设高度)。3)、架子四角设抱角斜撑,四边及中间每隔4排立杆设一道剪刀撑,斜杆与地面呈45-60由底到顶连续设立。(剪刀撑示意图)4)、大横杆

5、连接接头应互相错开,至少错开一跨。纵向扫地杆应采用直角扣件固定在距底座上不大于200mm处的立杆上,横向扫地杆应采用直角扣件在紧靠纵向扫地杆下方的立杆上,在横向扫地杆下采用双向木楔进行紧固并钉牢。底部立杆应间隔交叉用不同长度的钢管,以便将相邻立杆的对接接头位于不同高度上,使立杆受荷的薄弱截面错开。5)、脚手架搭设时先立立杆,并先设立里侧立杆,后立外侧立杆,树立杆时要临时加固。纵向水平杆应设立在立杆内侧,其长度不小于3跨。纵向水平杆的接长宜采用对接扣件连接,对接扣件应交错布置,两根相邻纵向水平杆的接头不宜设立在同步或通跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头

6、中心至最近主节点的距离不宜大于纵距的1/3。6)、脚手架搭设顺序:树立杆第一步纵向水平杆并与各立杆扣紧安第一步小横杆安第二步大横杆第二步小横杆上端与第二步大横杆扣紧(在装设连墙杆后拆除)安第三、第四步大横杆和小横杆安连壁杆铺毛竹片挂设水平防护网循环上升搭设(靠近墙壁钢管应与墙壁保持30mm距离、与大梁上部保持30mm距离)。7)、脚手板铺设:作业层毛竹片应满铺、铺稳。 跳板应设立在三根横向水平杆上。当竹排长度小于2m时,可采用两根横向水平杆支承,但应将跳板两端与其可靠固定,严防倾翻。跳板对接平铺时,接头处必须设两根横向水平杆,跳板外伸长应取130150mm,两块木板外伸长度的和不应大于300m

7、m;跳板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于200mm,其伸出横向水平杆的长度不应小于100mm。作业层端部毛竹片探头长度不大于150mm,其两端采用不得小于#12镀锌铁丝绑扎,绑扎必须穿过毛竹片内的螺栓间隙扎牢;所作业层的铁毛竹片在没有特殊规定的情况下,采用满铺。8)、脚手架拆除:按先搭后拆,后搭先拆原则进行,拆除施工时必须设专责安全员监护,且监护人不少于2人,并必须设警戒线。 四、质量技术规定1、脚手架的荷载不得超过270kg/。搭设好的脚手架应经施工部门及使用部门验收合格并挂牌后方可交付使用,使用中应定期检查和维护。2、荷载超过270km/的脚手架或形式特殊的脚手架应进行

8、设计,并经技术负责人批准后方可搭设。3、在构物上搭设脚手架应验算构筑物的强度。 4、脚手架不得钢、木混搭。5、脚手架的两端、转角处以及每隔6根-7根立杆,应设支杆及剪刀撑。支杆和剪刀撑与地面的夹角不得大于60。支杆埋入地下深度不得小于30cm。架子高度在7m必须与建筑物连接牢固。6、脚手板的铺设1)、脚手板应铺满,不应有空隙和探头板。脚手板与墙面的间距不得大20cm。2)、脚手板的搭接长度不得小于20cm。对头搭接处应设双排小横杆。双排小横杆的间距不得大于20cm。3)、在架子拐弯处,脚手板应交错搭接。4)、脚手板应铺设平稳并用铁丝绑牢,不平处用木板垫平并钉牢,不得用砖垫。5)、在架子上翻转脚

9、手板时,应由两人从里向外按顺序翻转。工作时必须系好安全带,下方应设安全网。8、脚手架的外侧、斜道和平台应搭设由上下两道横杆及栏杆组成的防护栏杆。上杆离地高度1.05m1.2m,下杆离地高度0.5m0.6m。并设18cm高的挡脚板或设防护网;里脚手架的高度应低于外墙20cm。9、斜道板、毛竹片的坡度不得大于1:3,宽度不得小于1.5m,并应钉防滑条。防滑条的间距不得大于30cm。10、采用直立爬梯时档应绑扎牢固,间距不应大于30cm。严禁手中拿物攀爬。不得在梯子上运送、传递材料及物品。直爬梯的高度超过2m时应使用攀登自锁器。11、在通道及扶梯处的脚手架横杆不得阻碍通行,应抬高并加固。在搬运器材的

10、或有车辆通过的通道处的脚手架,立柱应设围栏及警示牌。12、脚手架应经常检查,在大风、暴雨后及解冻期应加强检查。长期停用的脚手架,恢复使用前应经检查、鉴定合格后方可使用。13、非专业工种人员不得搭、拆脚手架。搭设脚手架时作业人员应挂好安全带,递杆、撑杆作业人员应密切配合。施工区周边设围栏或警告标志,并由专人监护,严禁无关人员入内。14、拆除脚手架应自上而下顺序进行,严禁上下同时作业或将脚手架整体推到。15、脚手架的立杆、大横杆及小横杆的间距不得大于表1的规定。表 1 脚手架的立杆、大横杆及小横杆的间距脚手架类型立杆大横杆小横杆钢管脚手架21.21.5 五、人员计划和工器具(防护用品) 人员计划:

11、名称数量安全负责人1架子工3杂工2 六、安全保证措施进入施工现场,人员必须戴好安全帽。从事高处作业人员必须拴好安全带,并挂在作业面上方牢固可靠处,在危险的地方作业还必须挂好安全网。现场使用的电器设备必须安装漏电保护器,严禁私接电源,严禁用碘钨灯取暖,电源线严禁直接搁置固定在脚手架上。在孔洞、深坑四周设警示牌,并设围栏和盖板。脚手架搭设必须牢固可靠,跳板铺好,不允许出现探头板、瞎子跳、单跳。严禁在跳板上放过重的东西。在高处作业时使用的工器具必须放在工具袋内,以防下掉,严禁从高处向下抛掷物体。夜间施工应有充足的照明,严禁酒后上岗,在四级以上大风和下大雨天气时不得从事高处作业。施工现场使用的安全“三

12、宝”要做到定期检查、更换,加强四口、五临边的防护措施。施工现场设立明显的防火标志,制定防火制度,责任到人,配备足够的消防器材,防火疏散道路畅通。七、安全管理及文明施工1、安全施工方针与目的班组及个人在施工过程中必须严格执行“安全第一、防止为主”的方针参照施工管理规定进行内部自检。安全方针:安全第一,以人为本,文明施工,防治污染,遵守法规,改善。安全文明目的:消灭轻伤,杜绝人身重伤、死亡和群伤事故,事故率为零目的,杜绝一般机械设备、交通和火灾的事故,安全文明施工争创一流水平。2、安全管理措施7.2.1建立以项目经理为首工地主任亲自挂帅的安全保证体系,每周召开一次安全工作例会。7.2.2项目部所属

13、职工签写“安全责任协议书”逐步分层贯彻责任到人。所有安全措施必须全员交底,全员签字,手续齐全后主可进行施工。7.2.3实现安全防护设施标准化、规范化,特别是高处作业、交叉作业、安全通道,安全隔离措施必须到位,保证万无一失。7.2.4高空作业时,施工人员配置工具袋,各种小型工具、材料用完后放入工具袋或配备安全绳,以防坠物伤人。7.2.5天天施工前班组长必须检查工作环境,安全设施是否齐全,有无安全隐患,并对工人进行有针对性的安全技术交底。7.2.6使用电动工具要有漏电保护装置,严禁裸线使用,以防发生触电、火灾事故。7.2.7电焊、气割等作业,必须按有关规程执行。7.2.8、打磨时必须戴好护目镜,防

14、护面具,防止高处焊渣溅落伤人。施工现场严禁吸烟。八、安全应急预案 一旦发生紧急事故时,假如是你亲眼所见,必须立即按前面的规定进行报告并尽量多的告诉你所碰到的任何人。同时运用所掌握的急救知识开展伤员急救,有序地撤离现场人员,避免伤害的进一步扩大,假如不是你亲眼所见,你将会听到紧急事故发生时的警报声。警报规定:警报将是一个声音信号,并由紧急事件解决组织指挥者发出,警报拉响后,所有员工立即到集合地集中。维护现场秩序,等待救援力量的到来,你需要做一下工作: 1.紧急事故发生时,所有人员立即进入紧急状态。 2. 假如事故就发生在你的身边,你认为能采用措施控制吗?假如能就立即执行。假如不能立即告诉你周边的

15、人,赶紧准备撤离。 3.先拟定自身周边的环境如安全情况下辨认伤患人员的伤情进行进一步的救治。 4.如有伤者存在外伤出血的情况应及时的进行控制出血量。 5.移动伤者前必须拟定是否存在骨折或创伤部位进行加固。 6.切断你正在使用的设备的电源,或关闭你正在使用的气源阀门;假如你是车辆的驾驶员,必须紧急停车并把车辆的钥匙放在车辆的点火孔上,然后撤离。 7.在你的班组长的指挥下,尽也许快地,安静有序地向集合地集中。撤离过程中不必惊恐。 8.特别是正在进行高空作业、地下作业和吊装作业的人员应临危不乱。 9.到达集合地后,班组长应立即清点各自的人数,并向你的指挥者报告。假如发现有人没有到达。 10.应在你的指挥者的安排下,派出两人一组去寻找,直至找到。 11.指挥者应尽也许快地向总指挥报告情况,并与总指挥保持联系。等待进一步的指示。 12.假如有受伤者,应尽快采用急救措施,并与总指挥取得联系。9.绿色施工方案1.现场施工人员必须佩戴临时工作证,严格执行保卫部门的管理制度。2.施工现场的设备、材料等物品必须由定点码放整齐,施工垃圾要定点存放。3.作业区内照明设立合理,光线充足,保证安全施工。4.施工废料严禁随意丢弃,应集中存放,及时清运,做到“工完、料尽、场地清”。5.施工现场应由防火措施,严防火灾的发生,如遇有电气设备起火时,应立即切断电源,然后去灭火。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 施工管理/施工技术

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
