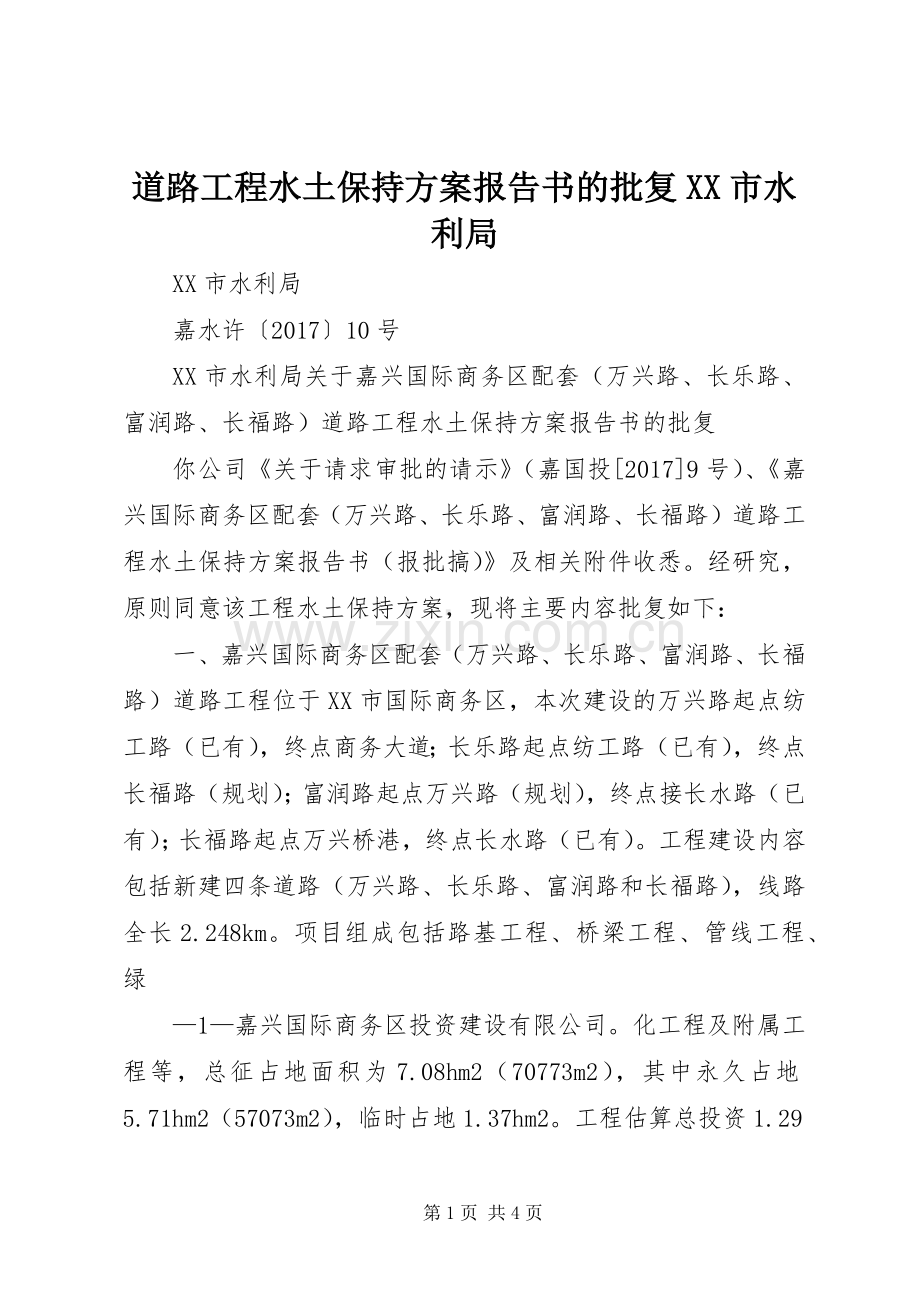

1、道路工程水土保持方案报告书的批复XX市水利局 XX市水利局 嘉水许201710号 XX市水利局关于嘉兴国际商务区配套(万兴路、长乐路、富润路、长福路)道路工程水土保持方案报告书的批复 你公司关于请求审批的请示(嘉国投20179号)、嘉兴国际商务区配套(万兴路、长乐路、富润路、长福路)道路工程水土保持方案报告书(报批搞)及相关附件收悉。经研究,原则同意该工程水土保持方案,现将主要内容批复如下: 一、嘉兴国际商务区配套(万兴路、长乐路、富润路、长福路)道路工程位于XX市国际商务区,本次建设的万兴路起点纺工路(已有),终点商务大道;长乐路起点纺工路(已有),终点长福路(规划);富润路起点万兴路(规划

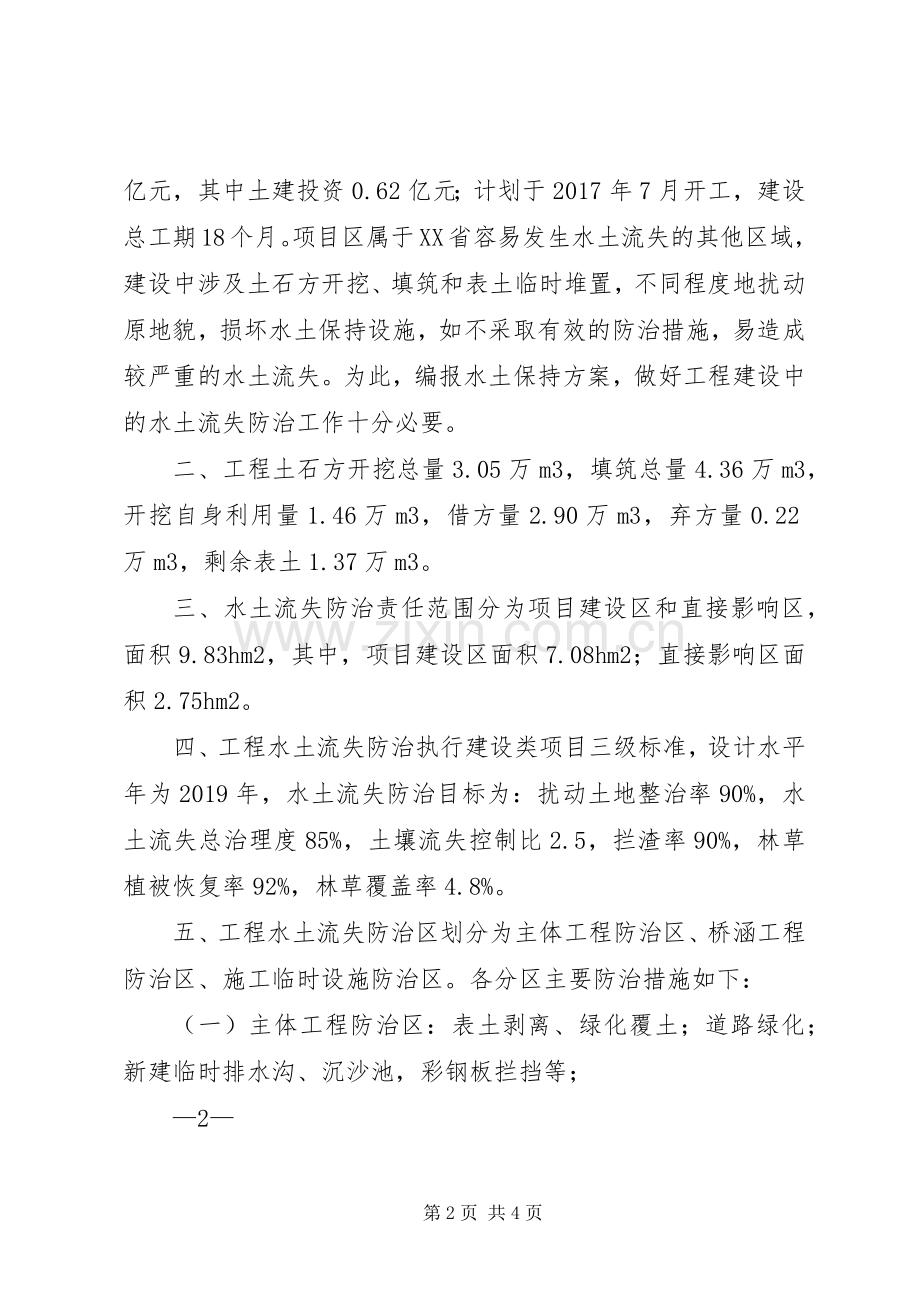

2、),终点接长水路(已有);长福路起点万兴桥港,终点长水路(已有)。工程建设内容包括新建四条道路(万兴路、长乐路、富润路和长福路),线路全长2.248km。项目组成包括路基工程、桥梁工程、管线工程、绿 1嘉兴国际商务区投资建设有限公司。化工程及附属工程等,总征占地面积为7.08hm2(70773m2),其中永久占地5.71hm2(57073m2),临时占地1.37hm2。工程估算总投资1.29亿元,其中土建投资0.62亿元;计划于2017年7月开工,建设总工期18个月。项目区属于XX省容易发生水土流失的其他区域,建设中涉及土石方开挖、填筑和表土临时堆置,不同程度地扰动原地貌,损坏水土保持设施,如

3、不采取有效的防治措施,易造成较严重的水土流失。为此,编报水土保持方案,做好工程建设中的水土流失防治工作十分必要。 二、工程土石方开挖总量3.05万m3,填筑总量4.36万m3,开挖自身利用量1.46万m3,借方量2.90万m3,弃方量0.22万m3,剩余表土1.37万m3。 三、水土流失防治责任范围分为项目建设区和直接影响区,面积9.83hm2,其中,项目建设区面积7.08hm2;直接影响区面积2.75hm2。 四、工程水土流失防治执行建设类项目三级标准,设计水平年为2019年,水土流失防治目标为:扰动土地整治率90%,水土流失总治理度85%,土壤流失控制比2.5,拦渣率90%,林草植被恢复率

4、92%,林草覆盖率4.8%。 五、工程水土流失防治区划分为主体工程防治区、桥涵工程防治区、施工临时设施防治区。各分区主要防治措施如下: (一)主体工程防治区:表土剥离、绿化覆土;道路绿化;新建临时排水沟、沉沙池,彩钢板拦挡等; 2 (二)桥涵工程防治区:复耕;新建沉淀池,开挖土方,填土编织袋围护等; (三)施工临时设施防治区。表土剥离,绿化覆土,复耕;施工场地防护等。 六、水土保持措施应与主体工程同步实施,确保水土保持设施与主体工程同时设计、同时施工、同时投入使用。 七、水土保持估算总投资217.66万元(其中主体设计109.49万元,方案新增108.17万元),水土保持补偿费5.66184万

5、元,新增的水土保持投资应列入工程总投资并确保到位。 八、水土保持方案的实施由嘉兴经济技术开发区(国际商务区)建设交通局负责监督检查,水土保持补偿费由XX市水利局征收。工程竣工验收前,由XX市水利局组织对水土保持设施进行验收。 九、建设单位在工程建设过程中应做好以下工作: (一)水土保持方案的设计深度为可行性研究阶段深度,下阶段在编制主体工程初步设计、施工图设计时,要据此进行水土保持专章设计。 (二)在主体工程招标文件中,将水土保持工程建设内容纳入正式条款,在施工合同中明确承包商的水土流失防治责任,以确保水土保持设施与主体工程同时施工、同时投入使用。 (三)将水土保持设施建设监理纳入主体工程监理

6、中,并加强对水土保持设施建设合同、质量、进度、资金的管理。 3 (四)自行或委托有相应水土保持监测资质的单位承担水土保持监测任务,并按季度向嘉兴经济技术开发区(国际商务区)建设交通局报告监测成果。 (五)水土保持后续设计应报XX市水利局备案,部分水土保持措施需要变更的,应向XX市水利局办理报批或备案手续。 (六)工程建设涉及水行政主管部门管理事项的,在初步设计报告报批前,向水行政主管部门办理行政许可审批手续。 (七)积极配合水行政主管部门对工程水土保持方案实施的监督检查,工程开工前,及时到XX市水利局办理水土保持补偿费缴纳手续。工程竣工验收前,向XX市水利局申请水土保持设施验收。 XX市水利局 2017年8月2日 抄送。省水利厅水资源水保处,嘉兴经济技术开发区(国际商务区)建设交通局,浙江中冶勘测设计有限公司。 4 XX市水利局办公室2017年8月2日印发 5第4页 共4页

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
