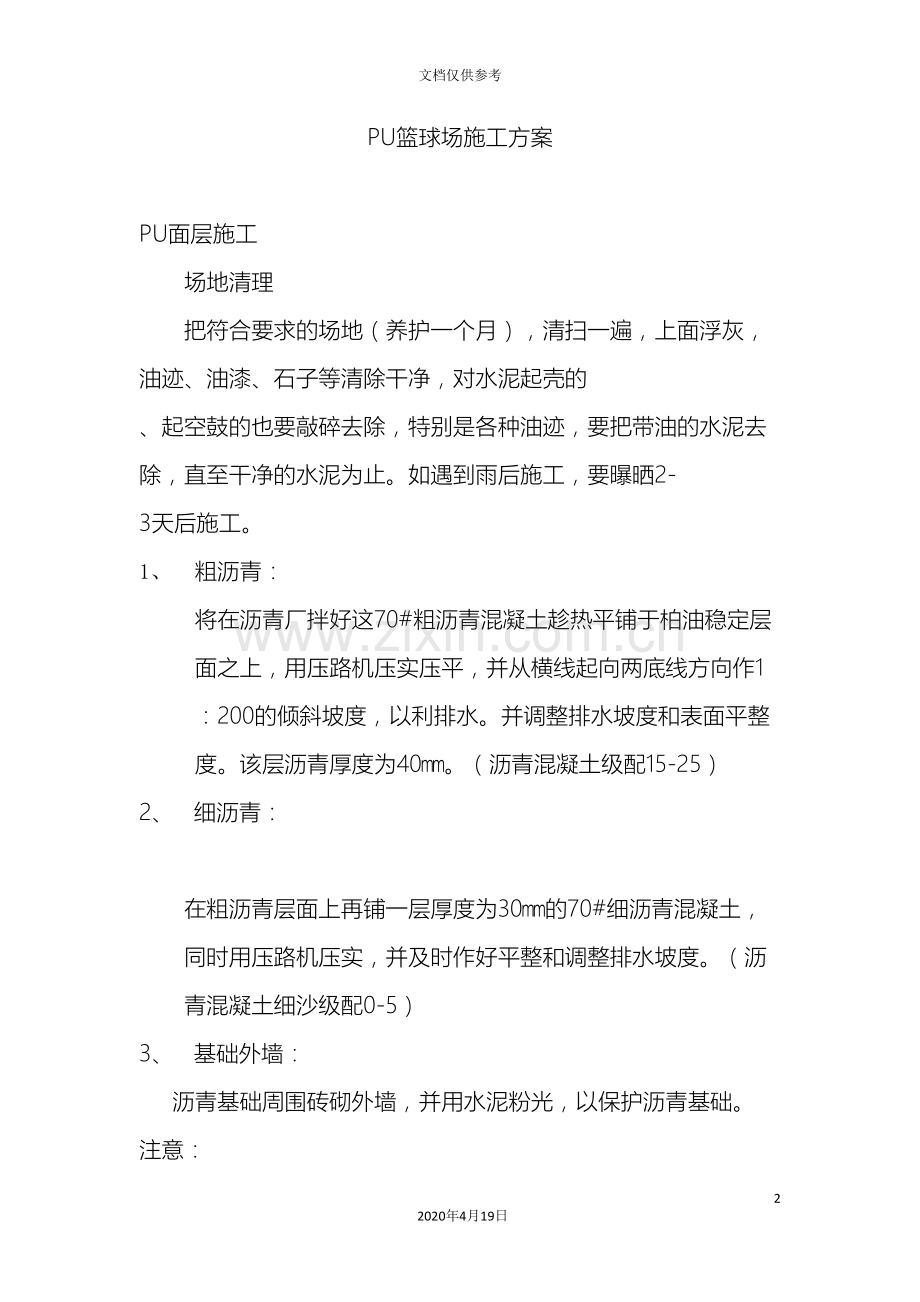

1、PU篮球场施工方案沥青基础62020年4月19日文档仅供参考PU篮球场施工方案PU面层施工场地清理把符合要求的场地(养护一个月),清扫一遍,上面浮灰,油迹、油漆、石子等清除干净,对水泥起壳的 、起空鼓的也要敲碎去除,特别是各种油迹,要把带油的水泥去除,直至干净的水泥为止。如遇到雨后施工,要曝晒2-3天后施工。1、 粗沥青:将在沥青厂拌好这70#粗沥青混凝土趁热平铺于柏油稳定层面之上,用压路机压实压平,并从横线起向两底线方向作1:200的倾斜坡度,以利排水。并调整排水坡度和表面平整度。该层沥青厚度为40。(沥青混凝土级配15-25)2、 细沥青: 在粗沥青层面上再铺一层厚度为30的70#细沥青混

2、凝土,同时用压路机压实,并及时作好平整和调整排水坡度。(沥青混凝土细沙级配0-5)3、 基础外墙: 沥青基础周围砖砌外墙,并用水泥粉光,以保护沥青基础。注意: 沥青混凝土出厂运至施工现场时,温度须保持在146左右,才能进行铺设施工;温度过高过低会直接影响施工质量。进行沥青铺设时,气温应在10以上,方能保证沥青层的质量良好。 整个基础完工后,表面应平整、坚实,检验密度达90%左右,用3 m直尺随意度量,不应有超逾2的凹陷处;所做的倾斜度应使场内积水大部分能排除。沥青层完成后,至少需有十四天以上的稳定期,才能进行下一步的面层涂料铺设工作。涂底油一般用滚筒、用聚氨酯级稀释、催化剂可加可不加。一般水泥

3、不要露白,每平方为0.2kg/而喷涂为0.15kg/。刮平用直尺适平一下将凹底的地方标出,然后调球场料补平特别厚的地方两次或三次不等补平如出现鼓泡挖去再补,对下水道口隔离栏等东西要用透明胶带和薄膜保护好。球场施工一般球场厚度为4-6m/m左右,为了尽量做平分两次施工为好第一层为2-3m/m第二次2-3m/m每平方为3 kg/左右。1、检查设备材料是否齐全、存放位置是否合理称、配料、运送、批刮、辅助等。各人员是否到位工具是否准备好特别是电器和催化剂不能出错,不然搅拌正当中出故障,会造成拼缝明显,且严重一釜料报废或搅拌不均,造成固化不均,返工,向以上准备工作、开工前头天晚上负责人就应该准备一下,不

4、能临阵准备,假如缺少没有充分时间去准备。2、放料前,每一桶必先放气、防料冲出而造成浪费或出事故。先称好固化剂、再称色浆、两者混合后、再加入一定量的催化剂,然后搅拌、充分混合、分两次釜两次搅拌,搅拌时间为3-5分钟,如想流动性好可加一些溶剂。3、经充分搅拌好的胶料用专用小车运送到施工点,由两人抬起呈长条,拉长均匀倒下多少料不论但尽量在施工的宽度以内都要有料,这样就不会出现分两次倒料而会造成拼缝,如天气热、会造成凝胶不好刮现象。4、在一批一批施工当中,随时检查厚度,如发现出现不匀要随时调整,千万不要露底,特别高处尽量少刮一点盖住后第二遍再刮一次即可,不然使用时,此处最容易损坏破皮。5、施工当中,修

5、边的人一定跟上步调在保证质量的前提下尽量与刮料人同步施工。6、第二层施工如上,一般经过第一层施工后,各人员配合会更好、手更熟练,此时一定小心尽量匀速铺设,不然会造成时快时慢而造成不必要的拼缝或高、低,新、旧之分。面油施工在已经完成的胶面上,滚涂或喷涂一层面油5,根据客户需要、颜色、平面都在此时一次到位,一次成功,因此应注意以下几点:1、根据场地需要多少料尽量一次配成功以防止出现各种色差。2、施工时,一定要人在旁边不停搅拌以防止出现沉淀而造成前后成分不同。3、滚涂时,速度要均匀搭接缝自然,面种不同颜色的拼缝,要用纸胶带贴好另一边用东西保护好以防止飞溅到另一边而造成花斑。4、各下水口,灯柱隔离栏等一定用薄膜保护好以免造成不必要的污染。划线这是最后一道工序,把尺寸先量好,做好标记,在正时刷白漆之前,应由另外两人复核,以免前后出现同样错误。清场1、施工完毕后仔细清理场地(包括搅拌站材料堆放点、生活区、周围环境)2、拆除临时设施并及时退场,尽量使场地整洁干净,使人看得舒服。施工流程 清洁场地做好保护设施 上底油 各人员材料到位 搅拌固化剂色浆、溶剂、催化剂 运送施工处 修边均匀铺刮材料工作流程 清洁场地 底油 铺第一层 第二层 面油 划线 清理垃圾 退场

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 施工管理/施工技术

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
