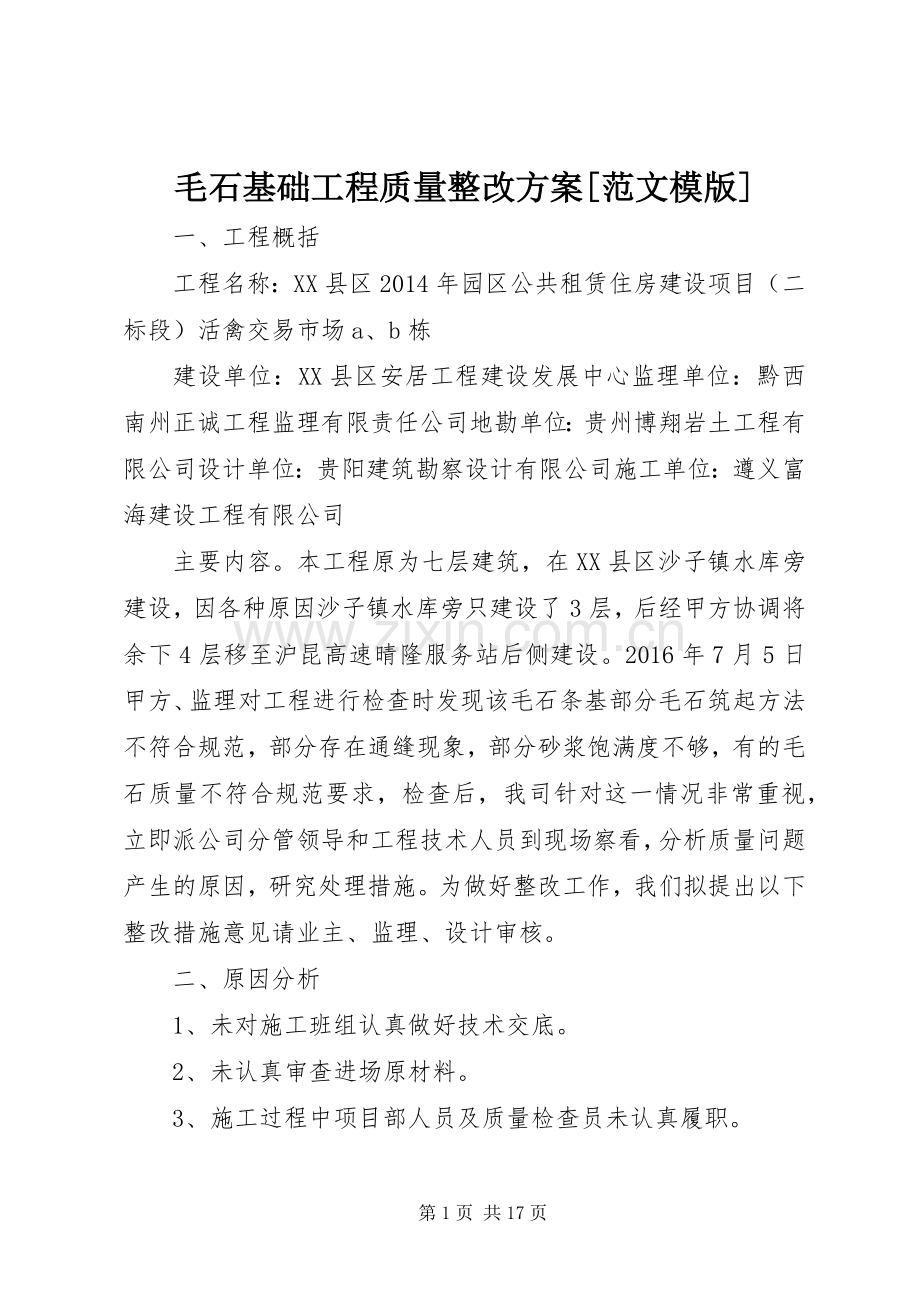

1、毛石基础工程质量整改方案范文模版 一、工程概括 工程名称:XX县区2014年园区公共租赁住房建设项目(二标段)活禽交易市场a、b栋 建设单位:XX县区安居工程建设发展中心监理单位:黔西南州正诚工程监理有限责任公司地勘单位:贵州博翔岩土工程有限公司设计单位:贵阳建筑勘察设计有限公司施工单位:遵义富海建设工程有限公司 主要内容。本工程原为七层建筑,在XX县区沙子镇水库旁建设,因各种原因沙子镇水库旁只建设了3层,后经甲方协调将余下4层移至沪昆高速晴隆服务站后侧建设。2016年7月5日甲方、监理对工程进行检查时发现该毛石条基部分毛石筑起方法不符合规范,部分存在通缝现象,部分砂浆饱满度不够,有的毛石质量

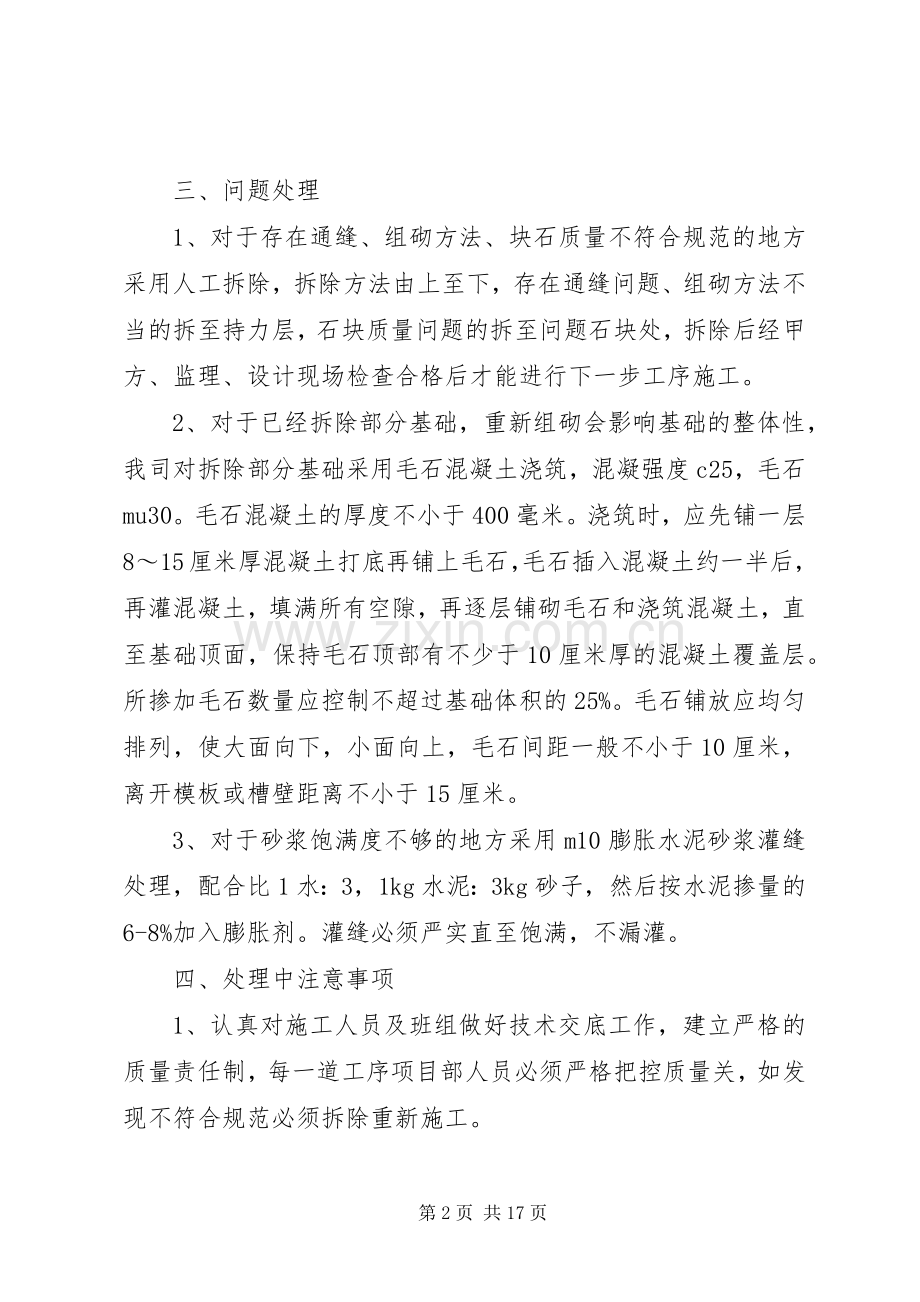

2、不符合规范要求,检查后,我司针对这一情况非常重视,立即派公司分管领导和工程技术人员到现场察看,分析质量问题产生的原因,研究处理措施。为做好整改工作,我们拟提出以下整改措施意见请业主、监理、设计审核。 二、原因分析 1、未对施工班组认真做好技术交底。 2、未认真审查进场原材料。 3、施工过程中项目部人员及质量检查员未认真履职。 三、问题处理 1、对于存在通缝、组砌方法、块石质量不符合规范的地方采用人工拆除,拆除方法由上至下,存在通缝问题、组砌方法不当的拆至持力层,石块质量问题的拆至问题石块处,拆除后经甲方、监理、设计现场检查合格后才能进行下一步工序施工。 2、对于已经拆除部分基础,重新组砌会影响

3、基础的整体性,我司对拆除部分基础采用毛石混凝土浇筑,混凝强度c25,毛石mu30。毛石混凝土的厚度不小于400毫米。浇筑时,应先铺一层815厘米厚混凝土打底再铺上毛石,毛石插入混凝土约一半后,再灌混凝土,填满所有空隙,再逐层铺砌毛石和浇筑混凝土,直至基础顶面,保持毛石顶部有不少于10厘米厚的混凝土覆盖层。所掺加毛石数量应控制不超过基础体积的25%。毛石铺放应均匀排列,使大面向下,小面向上,毛石间距一般不小于10厘米,离开模板或槽壁距离不小于15厘米。 3、对于砂浆饱满度不够的地方采用m10膨胀水泥砂浆灌缝处理,配合比1水:3,1kg水泥:3kg砂子,然后按水泥掺量的6-8%加入膨胀剂。灌缝必须

4、严实直至饱满,不漏灌。 四、处理中注意事项 1、认真对施工人员及班组做好技术交底工作,建立严格的质量责任制,每一道工序项目部人员必须严格把控质量关,如发现不符合规范必须拆除重新施工。 2、每完成一道工序必须报验监理单位,监理单位验收合格后方能进行下一步工序施工。 3、整改过程中实行3检,即班主自检、互检、工序交接检,工长负责组织质量评定,项目部质检员负责质量等级评定,确保整改后的基础一次性验收合格。 2016遵义富海建设工程有限公司年7月5日 第二篇:工程质量整改方案篇一:工程质量整改方案3doc清流西苑南北地块质量检查问题整改方案 一、编制目的 2013年4月9日质监部门对清流西苑南北地块工

5、程质量存在的一些问题,我项目十分重视,立即召开了针对这次检查的专项会议,对这次查出的问题进行逐一整改并编制了有针对性的有效整改方案。 二、编制依据 清流西苑施工组织设计 混凝土结构工程施工质量验收规范-gb50204-2002混凝土质量控制标准-jgjt50164-2011钢筋焊接及验收规程-jgj18-2010XX市质量通病防治导则 建筑抗震设计规范-gb50011-2010建筑变形测量规范-jgj8-2007施工图集11g101-1及相关设计文件 三、存在的问题: 1、未严格执行XX市住宅工程质量通病防治导则,质量通病防治专项方案无针对性。 2、15X楼五层顶无同条件试块及拆模试块报告,但

6、模板已拆除;电渣压力焊接头豁边,成型差,未做处理。 3、15X楼七层楼面干缩裂缝严重,操作面现浇板养护不足两天就进行钢筋安装,存在隐患。 4、后浇带拆除过早,存在质量安全隐患。 5、个别型号钢筋进场时验收不到位,如批号1212028300直径12mm的hrb400的钢筋未见质量合格证明文件。 6、施工单位未对工程进行沉降观测。 7、工程未办理施工许证手续。 四、整改措施: 1、未严格执行XX市住宅工程质量通病防治导则,质量通病防治专项方案无针对性。 1.1补救措施 关于现场15X楼未严格按照XX市住宅工程质量通病防治导则相关规定执行,项目立即组织相关技术人员及管理人员重新把XX市住宅工程质量通

7、病防治导则学习了一遍,并加强了内部管理,严格按照通病防治导则去执行,并对现场存在的一些问题,有针对性的重新编制了通病防治施工方案。 2、15X楼五层顶无同条件试块及拆模试块报告,但模板已拆除;电渣压力焊接头豁边,成型差,未做处理。 2.1补救措施 五层顶同条件试块等养护龄期可取按日平均温度逐日累计达到600d时所对应的龄期,且等效养护龄期不应小于14d,也不宜大于60d,后委托有资质的检测中心到现场用回弹仪对楼面混凝土进行回弹,把得出的结果并入同条件试块评定;关于无拆模试块就把楼面模板拆除一事项目部很重视已委托有资质的检测中心到现场用回弹仪对楼面混凝土进行回弹,后根据结果推算出拆模时的强度符合

8、规范要求强度达到75%,并且加强对项目的管理,已杜绝此类问题再次发生。对电渣压力焊接头有豁边、夹渣、焊苞不均匀、成型较差等超出规范要求的全部用氧气割除,用磨光机把割下来的钢筋头打磨平,再重新焊接; 3、15X楼七层楼面干缩裂缝严重,操作面现浇板养护不足两天就进行钢筋安装,存在隐患。 3.1补救及预防措施3.1.1、将裂缝处用水冲洗干净,用水和防水剂放入桶内,再放水泥进行搅拌混合均匀(水灰比控制在0.71:1之间),后用配制好水泥浆抹刮,将缝隙填满再抹平。针对操作面现浇板养护不足两天就进行钢筋安装,时刻密切关注楼层表面变化,如有裂缝采取干缩裂缝处理方法处理,且项目部加强内部管理,在以后的施工中混

9、凝土强度未达到1.2n/mm2坚决不上荷载。 4、后浇带拆除过早,存在质量安全隐患。 4.1补救及预防措施 已拆除的后浇带模板重新支设,等楼层全部施工完毕后及后浇带应在两侧混凝土龄期达到60d后,再把后浇带清理干净,用高一个级别的膨胀混凝土浇筑好。 5、个别型号钢筋进场时验收不到位,如批号121202800直径12mm的hrb400的钢筋未见质量合格证明文5.1补救措施 对个别钢筋铭牌炉批号与复试报告不相符的这块钢筋,在现场监理的见证下重新取样送至检测中心复试。 6、施工单位未对工程进行沉降观测6.1补救措施 建设单位已安排有资质的专业检测单位进场每半个月对各楼栋的沉降观察,并附有沉降观察报告

10、。项目部在专业检测单位的基础上对每栋楼每上一层也做了观察,并附有观察记录。 7、工程未办理施工许证手续。 由于南地块没有土地指标导致建设相关手续未能办理,北地块的施工许可证正在建委窗口办理中。 针对这些现场出现的问题,项目部制定了相关责任措施,加大工程的控制力,对易出现质量的问题部位施工时再次进行技术交底,确保每位实际施工人员熟悉操作工艺。 XX省建筑工程集团有限公司清流西苑项目部 2013年4月16日篇二:某工程质量整改方案某工程质量整改方案 工程于2010年5月开工,2010年9月完成。该XX工程为重力俯斜式路肩墙,选用图集号为04j008-fja3/ 57、fja4/ 57、fja5/5

11、7进行施工,由墙身和底板构成,主要依靠XX工程的自身重量以维持稳定起挡土的作用。在业主对XX工程的砌筑质量检查中,发现墙体内侧局部存在质量问题,如有的断面尺寸不能满足设计要求,有的水泥砂浆饱满度不够,有的块石砌筑不符合施工规范,有孔洞、块石松动等现象。检查后,我司针对这一情况非常重视,立即派公司分管领导和工程技术人员到现场察看,分析质量问题产生的原因,研究处理措施。为做好XX工程整改工作,我们拟提出以下整改措施意见请业主、监理审核: 1、用挖机、装载机并配以人工,分段清除墙后临时填土到自然地坪(双方一致认为质量合格的一段除外),然后清扫并用水把XX工程内侧面粘有泥土的块石及浆面清洗干净,以查清

12、整个XX工程存在的质量问题并分段与业主、监理共同提出现场整改意见。 2、对发现存在质量隐患的XX工程,采用以下措施进行整改: (1)对有大面积孔洞的墙段,若孔洞深大部分到了或超过挡墙的中线,则拆除墙身按施工规范要求重新砌筑;若孔洞不深则采取塞浆并选用合适的块石用榔头打紧的办法修补;(2)如发现墙的断面尺寸不够,采用外包方法处理:首先从现有自然地坪处超出原有断面尺寸300-500mm分层砌筑同时对施工缝随砌随灌浆,隔层设臵丁砌料石隔层伸入至原XX工程内,且长度不小于200mm。按规范埋设泄水管。 (3)对断面尺寸符合要求仅砂浆不饱满的地方,用高标号的水泥砂浆灌实修补,对有少量孔洞的墙段用塞浆法灌

13、满砂浆后填满石块至满足规范要求。 (4)对砌体中块石粒径超过一米的部分墙体,拆除不合要求的墙体,将块石解小至符合要求后重砌。 3、为保证墙后填土区大气降水入渗土体后泄水畅通,首先检查现有泄水管埋设是否满足要求,其次建议XX工程内侧设臵10-15公分厚砂石料做过滤导渗层,随XX工程墙后填土的升高逐步实施到位;并控制墙身后两至三米距离内的回填土密实度,填土随上述处理措施分段分层逐层填筑,人工夯实。 4、为保证此次整改质量,我司成立由公司副总经理、公司副总工程师、项目负责人组成的整改领导小组。现场施工具体有负责,做到每天在现场对进场材料和操作人员施工质量、安全、进度进行管理。 5、每段XX工程整改完

14、毕后,请业主工程管理人员和监理工程师到现场进行验收。 6、待整改方案确定后,三天内准时开工。为尽快完成整改任务,每天安排12名以上施工人员施工,整个整改计划约30天完成。 以上意见妥否,请业主和监理工程师审定。 江西 有限公司 2011年3月14日篇三:质量整改方案 金海世纪城17X、18X楼质量问题整改方案 一、概况 2012年2月22日,建设单位会同监理、施工、劳务四方单位对我单位施工的17X、18X楼工程外墙砖粘贴、内墙抹灰进行了质量检查,提出了一些工程施工中存在的质量问题,针对所提出的问题,我单位确定了整改方案,主要整改措施如下: 二、存在问题及整改方案: 存在问题1。外墙砖阴阳角线缝

15、不顺直碰角不协调;外墙滴水线未按设计要求及相关规范施工。 处理办法:返工处理。具体方法为:先将不合要求的外墙砖踢打干净,提前1d用水充分湿润墙面,修补时,先在底面及四周刷水灰比为0.40.5的素水泥浆一遍,大墙面和四角、门窗口边弹线找规矩,必须由顶层到底一次进行,弹出垂直线。横线则以楼层为水平基线交圈控制,竖向线则以四周大角和柱子为基线控制。使其底层灰做到横平竖直,达到线条大小一致,并且贴面砖合模数。同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度。存在问题2:室内阳台墙面砖粘贴垂直度平整度达8,阳台两边宽尺寸2;阳台窗边线条不顺直,窗边墙平整度超规范。 处理办法:返工处理。具体方法为

16、:先将不合要求的外墙砖踢打干净,提前1d用水充分湿润墙面,修补时,先在底面及四规矩,横线则以楼层为水平基线交圈控制,竖向线则以四周大角和通天垛、柱子为基线控制。每层打底时则以此灰饼做为基准点进行,使其底层灰做到横平竖直。 存在问题3:内抹灰局部墙面垂直度、平整度超规范。处理办法:返工处理。具体方法为:先将墙面凿毛,提前1d用水充分湿润墙面,修补时,先在底面及四周刷水灰比为0.40.5的素水泥浆一遍,然后分两次用和原面层相同材料的1:2水泥砂浆填补并槎平。 存在问题4:局部有裂纹、空鼓现象、阴阳角不顺直。处理办法:返工处理。具体方法为:先将空鼓部分凿去,四周凿成方块形或圆形,并凿进结合良好处30

17、50mm,边缘凿成斜坡形,处理时,水泥采用硅酸盐水泥,严禁混用不同品种、不同强度等级的水泥,砂采用中、粗砂,过8mm孔径筛子,含泥量不大于3%。底层表面适当凿毛,凿好后,将修补处周围100mm范围内清理干净。修补前1d,用水冲洗,使其充分湿润。修补时,先在底面及四周刷水灰比为0.40.5的素水泥浆一遍,然后分两次用和原面层相同材料的1:2水泥砂浆填补并槎平。存在问题5:窗边墙面砖粘贴平整度超规范;窗边不方正;楼梯间窗边上下接错不平整:楼梯间窗台无压顶。处理办法:返工处理。具体方法为:先将不合要求的外墙砖踢打干净,提前1d用水充分湿润墙面,修补时,先在底面及四规矩,必须由顶层到底一次进行,弹出垂

18、直线,并决定面砖出墙尺寸分层设点、做灰饼。 存在问题6。花架墙面不平整,阴阳角碰角不协调。 处理办法:返工处理。具体方法为:先将不合要求的外墙砖踢打干净,提前1d用水充分湿润墙面,修补时,先在底面及四周刷水灰比为0.40.5的素水泥浆一遍,按图纸要求进行分段分格弹线,同时进行面层贴标准点的工作,以控制面层出墙尺寸及墙面垂直、平整。存在问题8:沉降缝处飘窗板平整度超规范,板与板之间线条不统 一、不顺直。 处理办法:返工处理。具体方法为:先将不合要求的外墙砖踢打干净,提前1d用水充分湿润墙面,修补时,先在底面及四周刷水灰比为0.40.5的素水泥浆一遍,按图纸要求进行分段分格弹线,达到线条大小一致,

19、并且贴面砖合模数存在问题8:外墙面砖未送检,水泥未送检合格。 处理办法。严把建筑材料进场报验关和见证取样送检关,遵循“先检验、后使用”的原则,严格审核进场材料的出厂合格证书、出厂检验报告等资料。在以上资料齐全和产品外观质量合格的基础上,按照国家现行规范、标准要求,进行见证取样送检。 以上问题,我公司非常重视,决定认真整改,保证达到相关要求。为确保整改工作的顺利进行,由项目技术负责人带领各栋号施工员督促劳务公司,负责整改工作的安排和具体组织整改施工,和内部质量验收。经综合考虑天气、物资条件、劳动力状况等因素,整改计划从2月22日开始3月4日基本完工。在施工过程中专人负责跟班检查,认真抓好每一个施

20、工环节,完工后首先进行自检,自检合格后报请建设、监理单位组织验收。金海世纪城17X、18X楼质量问题整改方案 一、概况 2012年2月22日,建设单位会同监理、施工、劳务四方单位对我单位施工的17X、18X楼工程外墙砖粘贴、内墙抹灰进行了质量检查,提出了一些工程施工中存在的质量问题,针对所提出的问题,我单位确定了整改方案,主要整改措施如下: 二、存在问题及整改方案: 存在问题1。外墙砖阴阳角线缝不顺直碰角不协调;外墙滴水线未按设计要求及相关规范施工。 存在问题2。室内阳台墙面砖粘贴垂直度平整度达8,阳台两边宽尺寸2;阳台窗边线条不顺直,窗边墙平整度超规范。 存在问题3:窗边墙面砖粘贴平整度超规

21、范;窗边不方正;楼梯间窗边上下接错不平整:楼梯间窗台无压顶。存在问题4:花架墙面不平整,阴阳角碰角不协调。处理办法:返工处理。具体方法为:先将不合要求的外墙砖踢打干净,提前1d用水充分湿润墙面,修补时,先在底面及四周刷水灰比为0.40.5的素水泥浆一遍,用1:3水泥砂浆扫毛。再用水平仪测出外墙各阴阳角处的水平控制点,弹上水平线使外墙水平线四周交圈,再根据面砖的皮数尺寸,弹出各施工段水平 第三篇:4号楼基础工程质量整改方案大全4号楼基础工程质量整改方案 针对2012年10月30日基础验收检查发现的质量存在的问题整改如下: 1、基础梁面平整度较差,处理方案。对原用砂浆找平厚度超过40mm的找平层全

22、部打掉,选用粗骨料的细石混凝土严格按标高控制保证水平一致找平。 2、楼梯的三步浇筑成型后,留槎不规范,处理方案:在踢面处垂直于板面位置打平后,如板厚度未满足17公分,则将三步楼梯全部打掉后重新按设计要求进行施工,保证板厚有17公分、构造钢筋和受力钢筋的间距12公分、保护层为 2.5公分。 3、基础梁和构造柱的轴线位移4公分n轴-20轴、f轴-10轴轴线位移2公分、j轴-10轴轴线位移2公分处理方案:向下打掉20公分砼,将钢筋校正,然后在钢筋弯曲位置采用植筋方式植入钢筋,然后再用混泥土浇筑的整改到位。 铜仁诚信建筑工程有限公司2012年10月30日 第四篇:某工程质量整改方案某工程质量整改方案

23、工程于2010年5月开工,2010年9月完成。该XX工程为重力俯斜式路肩墙,选用图集号为04j008-fja3/ 57、fja4/ 57、fja5/57进行施工,由墙身和底板构成,主要依靠XX工程的自身重量以维持稳定起挡土的作用。在业主对XX工程的砌筑质量检查中,发现墙体内侧局部存在质量问题,如有的断面尺寸不能满足设计要求,有的水泥砂浆饱满度不够,有的块石砌筑不符合施工规范,有孔洞、块石松动等现象。检查后,我司针对这一情况非常重视,立即派公司分管领导和工程技术人员到现场察看,分析质量问题产生的原因,研究处理措施。为做好XX工程整改工作,我们拟提出以下整改措施意见请业主、监理审核: 1、用挖机、

24、装载机并配以人工,分段清除墙后临时填土到自然地坪(双方一致认为质量合格的一段除外),然后清扫并用水把XX工程内侧面粘有泥土的块石及浆面清洗干净,以查清整个XX工程存在的质量问题并分段与业主、监理共同提出现场整改意见。 2、对发现存在质量隐患的XX工程,采用以下措施进行整改: (1)对有大面积孔洞的墙段,若孔洞深大部分到了或超过挡墙的中线,则拆除墙身按施工规范要求重新砌筑;若孔洞不深则采取塞浆并选用合适的块石用榔头打紧的办法修补; (2)如发现墙的断面尺寸不够,采用外包方法处理。首先从现有自然地坪处超出原有断面尺寸300-500mm分层砌筑同时对施工缝随砌随灌浆,隔层设臵丁砌料石隔层伸入至原XX

25、工程内,且长度不小于200mm。按规范埋设泄水管。 (3)对断面尺寸符合要求仅砂浆不饱满的地方,用高标号的水泥砂浆灌 实修补,对有少量孔洞的墙段用塞浆法灌满砂浆后填满石块至满足规范要求。 (4)对砌体中块石粒径超过一米的部分墙体,拆除不合要求的墙体,将块石解小至符合要求后重砌。 3、为保证墙后填土区大气降水入渗土体后泄水畅通,首先检查现有泄水管埋设是否满足要求,其次建议XX工程内侧设臵10-15公分厚砂石料做过滤导渗层,随XX工程墙后填土的升高逐步实施到位;并控制墙身后两至三米距离内的回填土密实度,填土随上述处理措施分段分层逐层填筑,人工夯实。 4、为保证此次整改质量,我司成立由公司副总经理、

26、公司副总工程师、项目负责人组成的整改领导小组。现场施工具体有负责,做到每天在现场对进场材料和操作人员施工质量、安全、进度进行管理。 5、每段XX工程整改完毕后,请业主工程管理人员和监理工程师到现场进行验收。 6、待整改方案确定后,三天内准时开工。为尽快完成整改任务,每天安排12名以上施工人员施工,整个整改计划约30天完成。 以上意见妥否,请业主和监理工程师审定。 江西 有限公司 2011年3月14日 第五篇:挡墙工程质量整改方案挡墙工程质量整改方案 二标段29X毛石砼挡墙工程于2012年10月开工,2010年11月完成。此挡墙设计为俯斜式挡墙(路肩墙)及衡重式挡墙(路肩墙),选用图集号为04j

27、008-57p(fja7)、75p(hja10)进行施工,由墙身和底板构成,主要依靠挡墙的自身重量以维持稳定起挡土的作用。在业主对挡墙工程质量检查中,发现29c29b断面尺寸不能满足设计要求。检查后,我司针对这一情况非常重视,立即派公司分管领导和工程技术人员到现场察看,分析问题产生的原因,研究处理措施。为做好砼挡墙工程整改工作,我们拟提出以下整改措施意见请业主、监理审核: 1、衡重式挡墙(路肩墙)29c29b段已回填部分人工清掏干净。319.7 2、对清掏干净后的砼表面进行凿打;采用500mm16钢筋植入墙体200mm,间距500mm*500mm。 3、h1设计底标高为319.7,现底标高为317.83318.70;以上工序完成 后将砼原槽浇筑至319.7 4、上述每个工序整改完毕后,请业主工程管理人员和监理工程师到现场进行验收。 5、待整改方案确定后,尽快完成整改任务,整个整改计划约10天完成。以上意见妥否,请业主和监理工程师审定。 重庆渝康建设(集团)有限公司 2012年11月22日第17页 共17页

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
