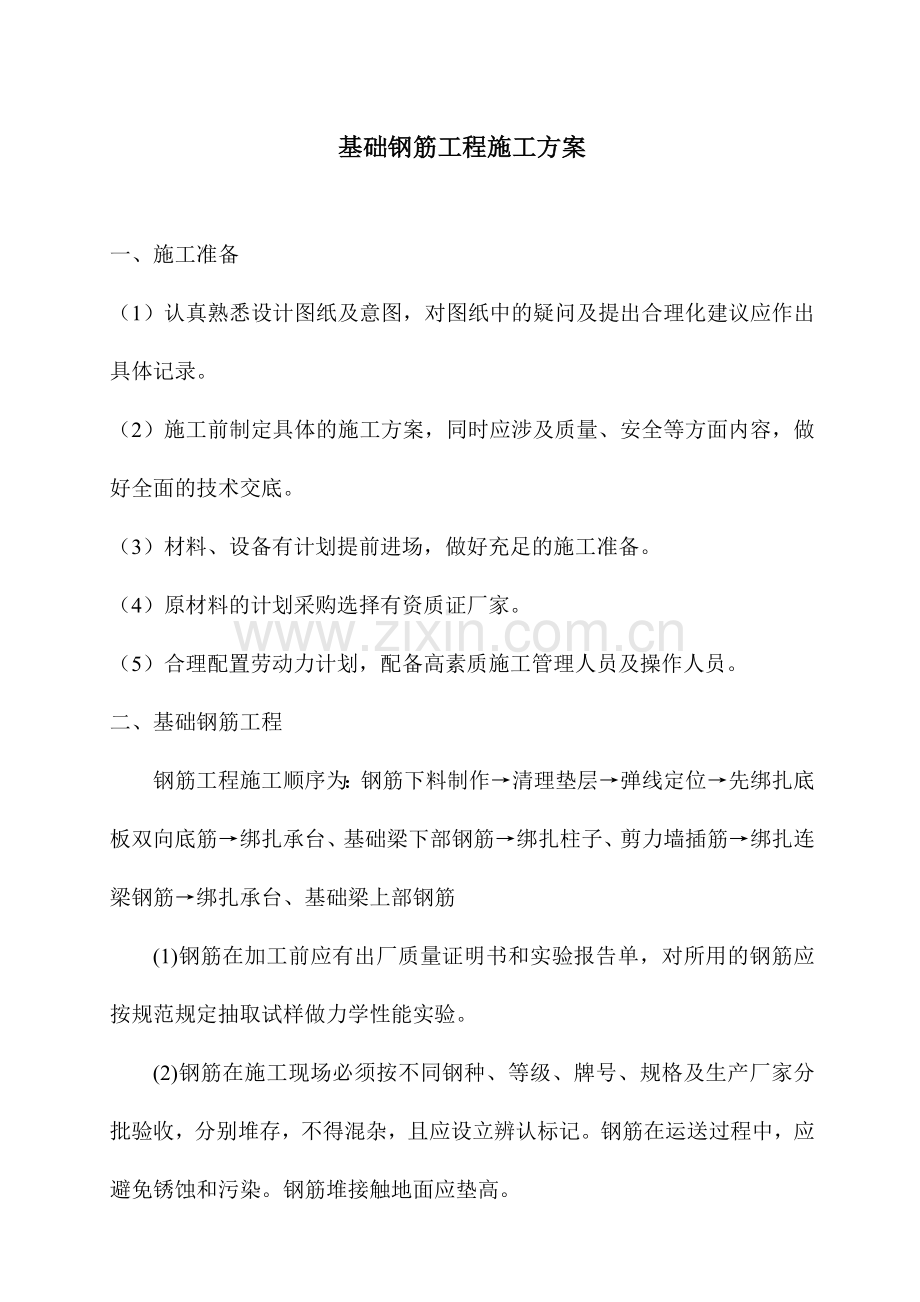

1、基础钢筋工程施工方案 一、施工准备(1)认真熟悉设计图纸及意图,对图纸中的疑问及提出合理化建议应作出具体记录。(2)施工前制定具体的施工方案,同时应涉及质量、安全等方面内容,做好全面的技术交底。(3)材料、设备有计划提前进场,做好充足的施工准备。(4)原材料的计划采购选择有资质证厂家。(5)合理配置劳动力计划,配备高素质施工管理人员及操作人员。二、基础钢筋工程钢筋工程施工顺序为:钢筋下料制作清理垫层弹线定位先绑扎底板双向底筋绑扎承台、基础梁下部钢筋绑扎柱子、剪力墙插筋绑扎连梁钢筋绑扎承台、基础梁上部钢筋(1)钢筋在加工前应有出厂质量证明书和实验报告单,对所用的钢筋应按规范规定抽取试样做力学性能

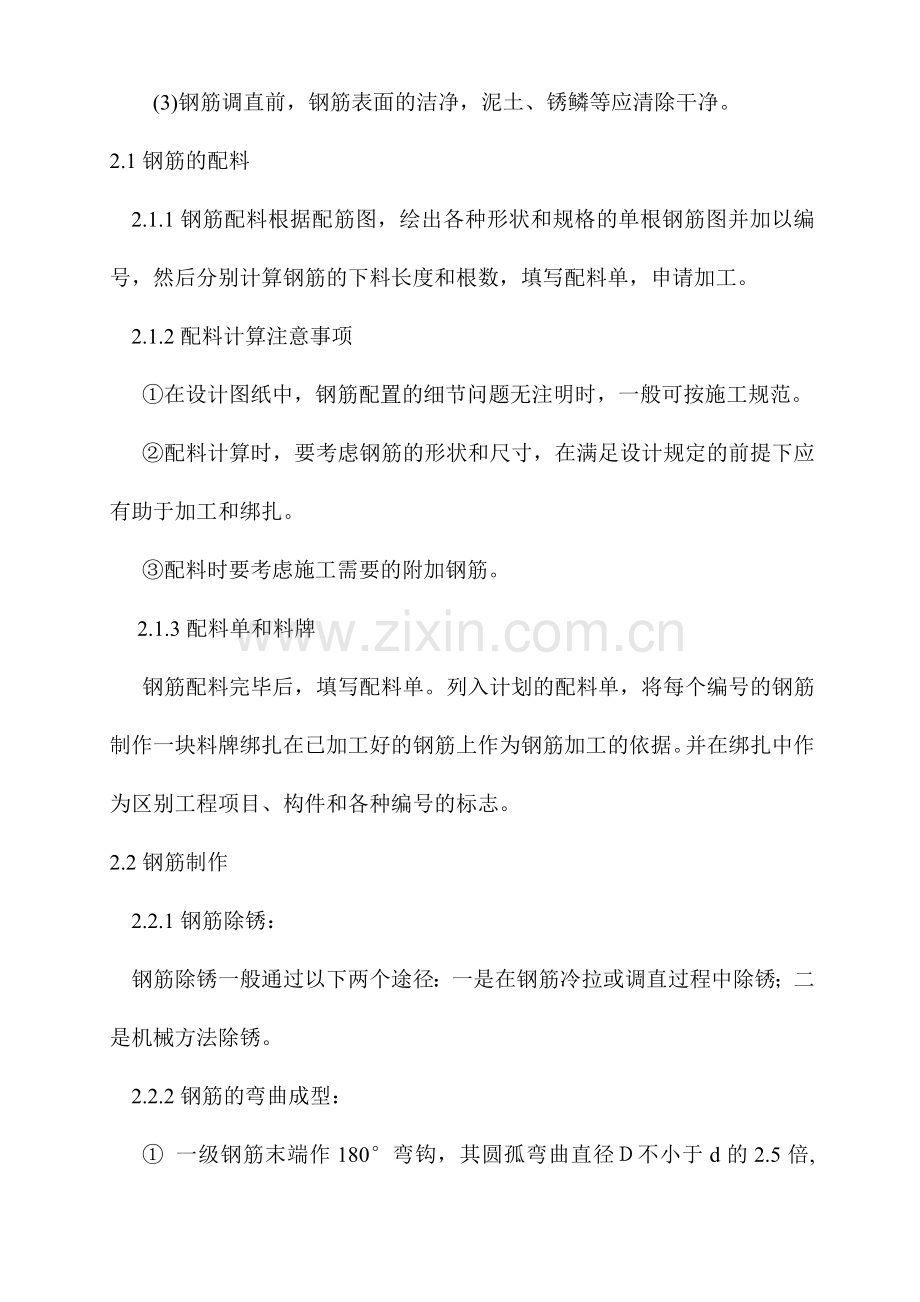

2、实验。(2)钢筋在施工现场必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂,且应设立辨认标记。钢筋在运送过程中,应避免锈蚀和污染。钢筋堆接触地面应垫高。(3)钢筋调直前,钢筋表面的洁净,泥土、锈鳞等应清除干净。2.1钢筋的配料2.1.1钢筋配料根据配筋图,绘出各种形状和规格的单根钢筋图并加以编号,然后分别计算钢筋的下料长度和根数,填写配料单,申请加工。 2.1.2配料计算注意事项 在设计图纸中,钢筋配置的细节问题无注明时,一般可按施工规范。 配料计算时,要考虑钢筋的形状和尺寸,在满足设计规定的前提下应有助于加工和绑扎。 配料时要考虑施工需要的附加钢筋。2.1.3配料单和料

3、牌 钢筋配料完毕后,填写配料单。列入计划的配料单,将每个编号的钢筋制作一块料牌绑扎在已加工好的钢筋上作为钢筋加工的依据。并在绑扎中作为区别工程项目、构件和各种编号的标志。2.2钢筋制作2.2.1钢筋除锈:钢筋除锈一般通过以下两个途径:一是在钢筋冷拉或调直过程中除锈;二是机械方法除锈。2.2.2钢筋的弯曲成型: 一级钢筋末端作180弯钩,其圆孤弯曲直径不小于d的2.5倍, 平直部分长度不小于钢筋直径d的3倍。箍筋弯成135。其直线段长度不小于10d。 二级钢筋末端做90或135弯曲时,弯曲直径D不小于钢筋直径d的4倍。 弯起钢筋中部位弯折直径D不小于钢筋直径d的5倍。2.2.3钢筋的连接筏板、基

4、础梁、承台钢筋采用闪光对焊和局部直螺纹连接,0.000以下d22mm剪力墙、柱纵向受力钢筋采用直螺纹连接,0.000以下d22mm剪力墙、柱纵向受力钢筋采用电渣压力焊。2.2.3.1 闪光对焊本工程采用连续闪光焊。连续闪光焊的工艺过程涉及:连续闪光和顶锻过程。施焊时,先闭合一次电路,使两根钢筋端面轻微接触,此时端面的间隙中即喷射出火花般熔化的金属微粒闪光,接着渐渐移动钢筋使两端面仍保持轻微接触,形成连续闪光。当闪光到预定的长度,使钢筋端头加热到将近熔点时,就以一定的压力迅速进行顶锻。1、工艺要点:(1)对焊前应将端头150mm范围内清除干净,钢筋端头有弯曲,应予以调直或切除。(2)夹紧钢筋时,

5、应使两钢筋端面的凸出部分相接以利于均匀受热和保证焊缝与钢筋直径轴线垂直。(3)焊接完毕后,应待接头变为黑红色,才干松开夹具,平稳取出钢筋。(4)焊接场地应有防风、防雨措施。2、质量标准:钢筋闪光对焊接头的外观检查应符合下列规定:(1)接头处不得有横向裂纹。(2)与电极接触处的钢筋表面不得有明显的烧伤。(3)接头处的弯折不得大于4O(4)接头处钢筋轴线偏移不得大于2mm。3、实验与检查:以300个同钢筋级别接头为一批,从每批接头中随机取6个接头分别3个作拉伸、3个作冷弯实验。规定三个试件的强度均不得低于该级别钢筋的抗拉强度标准值。2.2.3.2 剥肋滚压直螺纹连接工艺原理:将钢筋待连接部分剥肋滚

6、压成螺纹,运用连接套筒进行连接,使钢筋丝头与连接套筒连接为一体,从而实现了等强度连接的目的。采用钢筋剥肋滚丝机,先将钢筋的横肋和纵肋进行剥切解决后,使钢筋滚丝前的柱体直径达成同一尺寸,然后再进行螺纹滚压成型。此法螺纹精度高,接头质量稳定,施工速度快,具有较大的发展前景。钢筋剥肋滚丝机由台钳、剥肋机构、滚丝头、减速机、涨刀机构、冷却系统、电器控制系统、机座等组成。其工作过程:将待加工钢筋夹持在夹钳上,开动机器,扳动进给装置,使动力头向前移动,开始剥肋滚压螺纹,待滚压到调定位置后,设备自动停机并反转,将钢筋端部退出滚压装置,扳动给进装置将动力头复位停机,螺纹即加工完毕。2.2.3.2.1材料及设备

7、1、材料:钢筋钢套筒的材质与被连接钢筋性能相匹配。2、设备:钢筋套丝机、量规、扭力扳手(经标定后合格)、砂轮切割机2.2.3.2.2施工工艺做直螺纹接头试件现场钢筋母材检查螺纹加工螺纹丝扣检查拧保护套存放施工安装接头检查1、钢筋下料和套丝钢筋端面平头:平头的目的是让钢筋端面与母材轴线方向垂直,并不得弯曲。宜采用砂轮切割机或其它专用切割设备,严禁气割。钢筋在套螺纹丝扣前,必须对钢筋规格及外形进行检查,经检查合格的钢筋才干在套丝机上加工螺纹。钢筋套丝工必须持证上岗,套丝操作前应先调整好定位尺的位置,并按照钢筋规格配制相应的加工导向套。钢筋套丝时,必须采用水溶性切削冷却润滑液。钢筋套丝的质量,必须由

8、操作工人逐个用形规和卡规进行检查。钢筋的牙形必须与牙形规相吻合,其小端直径必须在卡规的允许范围内,不合格的丝头要切掉重新加工。在操作人员自检丝扣的基础上,由质检人员应逐个检查,并做检查记录,所有的丝头必须符合规定。达成质量规定的丝头,用与钢筋规格相同的塑料保护帽拧上存放待用。也可钢筋规格相同的塑料保护帽,另一端装上带塑料密封盖的钢筋套筒,存放待用。2、钢套筒连接套的加工钢套筒一般在厂家加工。钢套筒必须有材质的化验分析报告,套筒采用直形螺纹塞规检查其加工质量。合格的套筒,应用相应规格的直形塑料密封盖,将套筒两端锥孔封严,也可一端与相应规格的螺纹按规定的力矩值拧紧,以备待用。3、钢筋的连接连接之前

9、,先将钢筋待连接端的塑料保护帽和连接套上的密封盖去掉,并检查钢筋规格是否与连接套规格相同。检查螺纹丝扣是否完好无损、清洁。发现杂物或锈蚀,用铁刷清除干净。连接钢筋时,把已拧好连接套的一头钢筋拧到被连接的钢筋上,直螺纹并用扭力扳手按规定的力矩把钢筋接头拧紧,直到扭力扳手在调定的力矩值发出响声。并随手画上油漆标记,以防止有钢筋接头漏拧。直螺纹将螺纹丝所有套筒。剥肋直螺纹钢筋接头拧紧力矩值钢筋直径(mm)16182022252832拧紧力矩(Nm)1002002502803204、接头的检查抽验前,目测已做油漆标记的钢筋接头丝扣,看外露丝扣是否有一个完整扣外露。若有则为连接不合格,必须重新拧紧或加固

10、解决。抽检时,用质检的力矩扳手按规定的力矩值加以检查,规定钢筋接头连接质量100%达成规定的力矩值。实验与检查:直螺纹接头的单向拉伸强度实验按验收批进行。同一施工条件下采用同一批材料的同等级、同形式、同规格接头,以500个为一个验收批进行检查,每一验收批随机抽取3个试件做单向拉伸实验。当3个试件强度均不小于A级接头的强度规定期,该验收批判为合格。2.2.3.2.3其他注意事项1、操作工人必须通过技术培训,经考试合格后方可上岗,并遵守钢筋套丝及连接的有关规定。2、安装螺纹接头的力矩扳手应采用有制造计量器具许可证的专业厂家生产的产品。3、力矩扳手的力矩值必须在规定的允许误差范围内,力矩扳手必须经标

11、定后方可使用。4、钢筋螺纹加工及连接时,注意安全生产。5、现场拧掉的塑料保护帽要妥善回收,严禁乱扔,做到文明施工。对其进场套筒、现场套丝加工、施工安装及成品保护,每一道工序都做逐个检查,经自检合格后,再请监理工程师复验。凡是达不到规定的,不得用于工程,对因质量问题导致材料损失的个人,要进行处罚制度,保证直螺纹连接质量。2.2.3.3电渣压力焊电渣压力焊的工艺过程:闭合回路引弧电弧过程电渣过程挤压断电1、施焊操作要点:闭合回路、引弧:通过操纵杆或操纵盒上的开关,先后接通焊机的焊接电流回路和电源的输入回路,在钢筋端面之间引燃电弧,开始焊接。电弧过程:引燃电弧后,应控制电压值。借助操纵杆使上下钢筋端

12、面之间保持一定的间距进行电弧过程的延时,使焊剂不断熔化而形成必要深度的渣池。电渣过程:随后逐渐下送钢筋,使上钢筋端部插入渣池,电弧熄灭,进入电渣过程的延时,使钢筋全断面加速熔化。挤压断电:电渣过程结束,迅速下送上钢筋,使其端面与下钢筋端面互相接触,趁热排除熔渣和熔化金属,同时切断焊接电源。接头焊毕,应停歇20一30s后(在寒冷地区施焊时,停歇时间应适当延长),才可回收焊剂和卸下焊接夹具。质量检查:在钢筋电渣压力焊的焊接生产中,焊工应认真进行自检,若发现偏心、弯折、烧伤、焊包不饱满等焊接缺陷,应切除接头重焊,并查找因素,及时消除。切除接头时,应切除热影响区的钢筋,即离焊缝中心约为1.1倍钢筋直径

13、的长度范围内的部分应切除。2、质量标准焊包较均匀,突出部分最少高出钢筋表面4mm。电极与钢筋接触处,无明显的烧伤缺陷。接头弯折处角度不大于40。接头处的轴线偏移应不超过0.1倍钢筋直径,同时不大于2mm.3、检查和实验:以300个同钢筋级别接头为一批,从每批接头中随机取3个接头作拉伸实验。2.2.3钢筋绑扎与安装1、准备工作 核对成品钢筋的钢号直径、形状、尺寸和数量是否与料单料牌相符。 准备绑扎用的铁丝、绑扎工具、绑扎架等。、 准备控制砼保护层用的5050水泥砂浆垫块,其厚度应等于砼保护层厚度。2、按弹出的钢筋位置线,先铺底板下层钢筋。根据底板受力情况,先铺长向钢筋,再铺短向钢筋。3、钢筋绑扎

14、时,靠近外围两行的相交点,每点都绑扎,中间部分的相交点可相隔交错绑扎,双向受力的钢筋必须将钢筋交叉点所有绑扎,保证钢筋不位移。4、摆放底板混凝土保护层用砂浆垫块,垫块厚度等于保护层厚度,按每1m左右距离梅花型摆放。5、底板钢筋如有绑扎接头时,钢筋的搭接长度及搭接位置应符合施工规范规定,钢筋搭接处应用铁丝在中心及两端扎牢。6、根据弹好的墙、柱位置线,将剪力墙、柱伸入基础的插筋绑扎牢固,插入基础深度要符合设计规定,甩出长度不宜过长,其上端应采用措施保证甩筋垂直,不歪斜、变位。柱、剪力墙钢筋的竖向直螺纹连接插筋时注意保护好丝头。2.2.4钢筋绑扎技术规定1、柱子钢筋,其位置规定下插准确,固定牢固,下

15、插长度要满足设计规定。2、钢筋施工中应按设计规定完毕防雷接地连接。3、钢筋的绑扎要点如下:(1)底板砼C35 三级钢28 41d 锚固1.15米 二级钢25 31d 锚固0.75米 二级钢18 31d 锚固0.6米 (2)保护层厚3.5公分,搭接长度1.4L (3)垫块规定5分分见方,厚度3.5公分,所有套丝头要拧紧。(4)底板下层钢筋二级钢筋22200要画线,先放东西长向,后放南北方向,同时要将承台与底板同方向钢筋二级筋钢20200放上,不得漏绑。(5)地梁(主梁)先绑扎南北方向,焊点50调开,箍筋加密3米由柱边开始100,到次梁口处主梁两侧各附加4根50箍筋,每根次梁口要放18根三级钢筋2

16、8吊筋,口朝下,腰筋分布均匀,挂钩400上下错开并弯成1350钩,有二层钢筋时要用28或25垫块垫上。(6)后绑扎东西主梁,焊点50调开,箍筋加密3米由柱边开始100,到次梁口处主梁两侧各附加4根50箍筋,每根次梁口要放18根三级钢筋28吊筋,口朝下,腰筋分布均匀,挂钩400上下错开并弯成1350钩,有二层钢筋时要用28或25垫块垫上。(7)次梁要先绑扎东西方向,箍筋150,焊点50调开,到南北次梁口处照放箍筋并且两侧各附加根50箍筋,腰筋分布均匀,挂钩300上下错开并弯成1350钩。(8)次梁要后绑扎南北方向,箍筋150,焊点50调开,到东西次梁口处两侧各附加根50箍筋,腰筋分布均匀,挂钩3

17、00上下错开并弯成1350钩。(9)底板上层钢筋二级钢筋22200,先放南北长向,后放东西方向,焊点50调开,马凳筋规定1.5米1.5米均匀放置。(10)承台二层钢筋二级钢筋16500双向,先放南北方向,后放东西方向,上部二级钢筋25200钢筋先放南北方向,后放东西方向。(11)剪力墙、柱、插筋要保持一个平面,丝头保护好,下部要固定好。(12)柱与地梁夹角筋为:立筋、水平筋均为14300三、成品保护及环境保护运送钢筋时要注意保护施工好的防水层,搬运钢筋时要抬起钢筋,避免钢筋在底板上拖拉。同时钢筋卸料处垫木模板,起到保护作用。施工中注意文明施工,保护施工好的成品,规定工人不随手丢弃杂物,以便于浇筑砼之前的清理。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 施工管理/施工技术

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
