资源描述

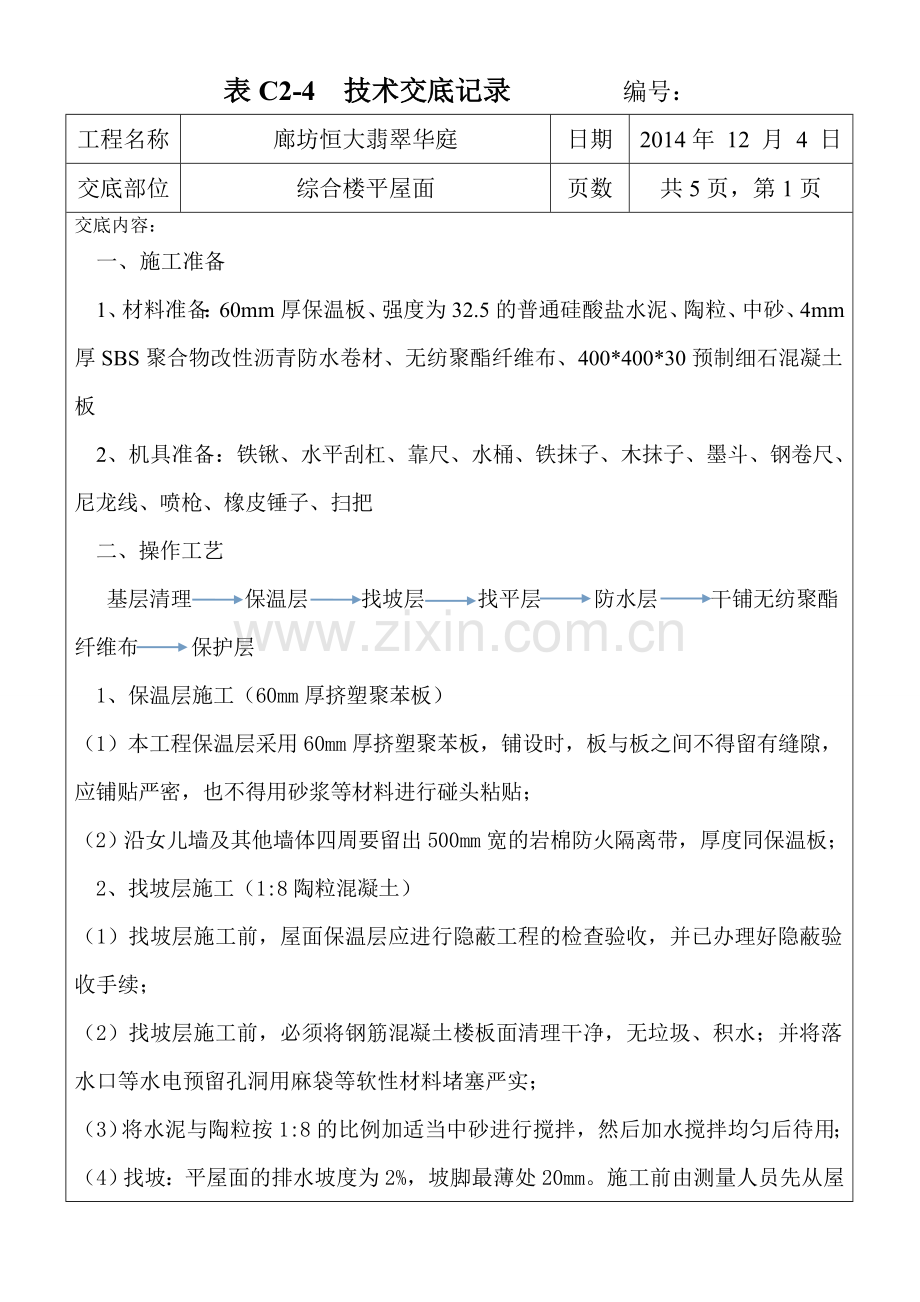

表C2-4 技术交底记录 编号:
工程名称
廊坊恒大翡翠华庭
日期
2014年 12 月 4 日
交底部位
综合楼平屋面
页数
共5页,第1页
交底内容:
一、施工准备
1、材料准备:60mm厚保温板、强度为32.5的普通硅酸盐水泥、陶粒、中砂、4mm厚SBS聚合物改性沥青防水卷材、无纺聚酯纤维布、400*400*30预制细石混凝土板
2、机具准备:铁锹、水平刮杠、靠尺、水桶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、喷枪、橡皮锤子、扫把
二、操作工艺
基层清理 保温层 找坡层 找平层 防水层 干铺无纺聚酯纤维布 保护层
1、 保温层施工(60mm厚挤塑聚苯板)
(1) 本工程保温层采用60mm厚挤塑聚苯板,铺设时,板与板之间不得留有缝隙,应铺贴严密,也不得用砂浆等材料进行碰头粘贴;
(2) 沿女儿墙及其他墙体四周要留出500mm宽的岩棉防火隔离带,厚度同保温板;
2、 找坡层施工(1:8陶粒混凝土)
(1) 找坡层施工前,屋面保温层应进行隐蔽工程的检查验收,并已办理好隐蔽验收手续;
(2) 找坡层施工前,必须将钢筋混凝土楼板面清理干净,无垃圾、积水;并将落水口等水电预留孔洞用麻袋等软性材料堵塞严实;
(3) 将水泥与陶粒按1:8的比例加适当中砂进行搅拌,然后加水搅拌均匀后待用;
(4) 找坡:平屋面的排水坡度为2%,坡脚最薄处20mm。施工前由测量人员先从屋

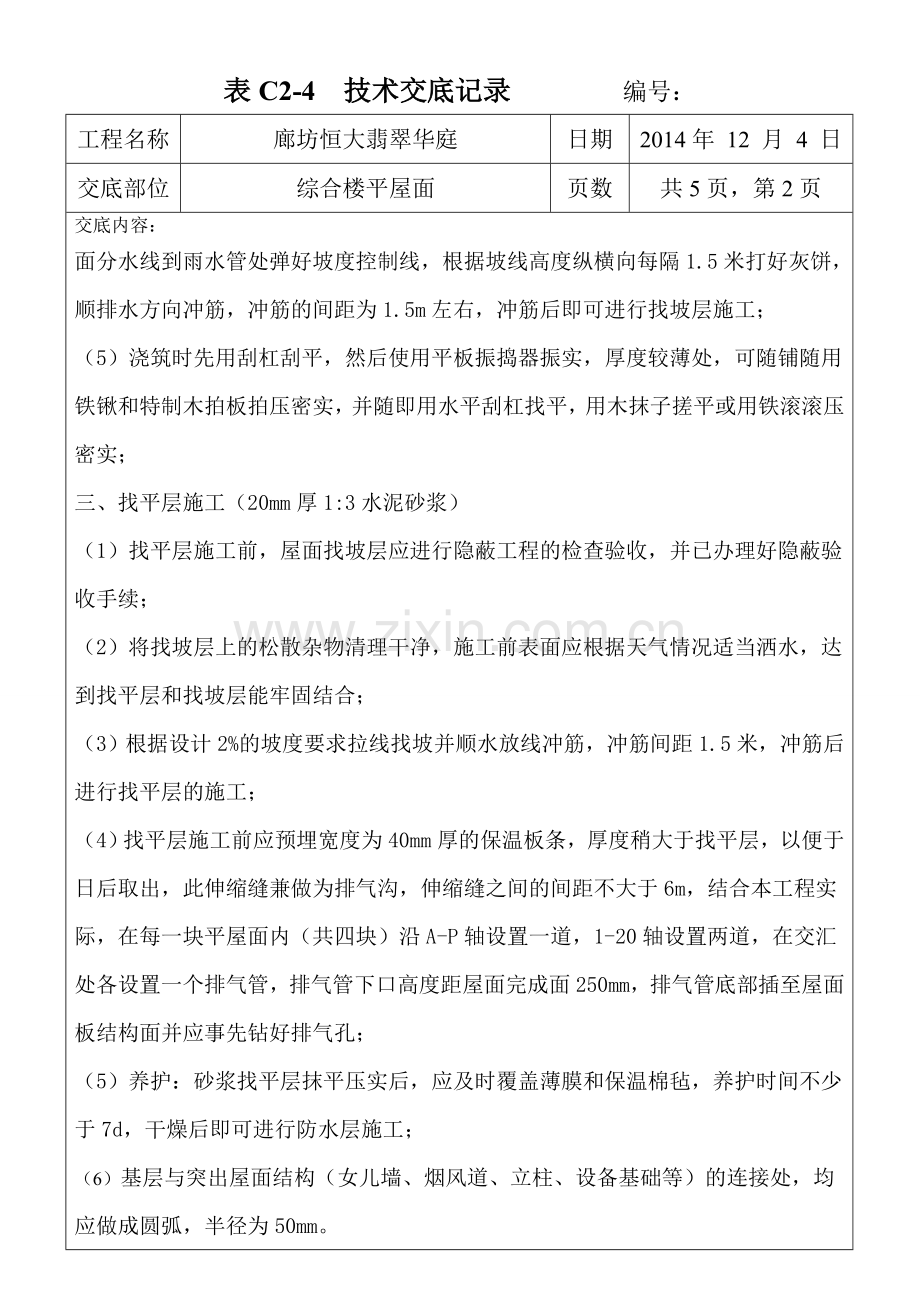

表C2-4 技术交底记录 编号:
工程名称
廊坊恒大翡翠华庭
日期
2014年 12 月 4 日
交底部位
综合楼平屋面
页数
共5页,第2页
交底内容:
面分水线到雨水管处弹好坡度控制线,根据坡线高度纵横向每隔1.5米打好灰饼,
顺排水方向冲筋,冲筋的间距为1.5m左右,冲筋后即可进行找坡层施工;
(5) 浇筑时先用刮杠刮平,然后使用平板振捣器振实,厚度较薄处,可随铺随用铁锹和特制木拍板拍压密实,并随即用水平刮杠找平,用木抹子搓平或用铁滚滚压密实;
三、 找平层施工(20mm厚1:3水泥砂浆)
(1) 找平层施工前,屋面找坡层应进行隐蔽工程的检查验收,并已办理好隐蔽验收手续;
(2) 将找坡层上的松散杂物清理干净,施工前表面应根据天气情况适当洒水,达到找平层和找坡层能牢固结合;
(3) 根据设计2%的坡度要求拉线找坡并顺水放线冲筋,冲筋间距1.5米,冲筋后进行找平层的施工;
(4) 找平层施工前应预埋宽度为40mm厚的保温板条,厚度稍大于找平层,以便于日后取出,此伸缩缝兼做为排气沟,伸缩缝之间的间距不大于6m,结合本工程实际,在每一块平屋面内(共四块)沿A-P轴设置一道,1-20轴设置两道,在交汇处各设置一个排气管,排气管下口高度距屋面完成面250mm,排气管底部插至屋面板结构面并应事先钻好排气孔;
(5) 养护:砂浆找平层抹平压实后,应及时覆盖薄膜和保温棉毡,养护时间不少于7d,干燥后即可进行防水层施工;
(6) 基层与突出屋面结构(女儿墙、烟风道、立柱、设备基础等)的连接处,均应做成圆弧,半径为50mm。
表C2-4 技术交底记录 编号:
工程名称
廊坊恒大翡翠华庭
日期
2014年 12 月 4 日
交底部位
综合楼平屋面
页数
共5页,第3页
交底内容:
四、 防水层施工(4mm厚SBS聚合物改性沥青防水卷材)
(1) 基层处理:处理前基层以进行隐蔽工程的检查验收,并已办理好隐蔽验收手续。基层上的表面尘土,杂物应清理干净,表面应干燥,含水率不得大于8%;
(2) 卷材铺设前,刷同材性底胶漆一道,涂刷应均匀不露底,待基层达到干燥程度后方可进行卷材铺设;
(3) 在铺贴卷材的过程中,不允许拉伸卷材,也不得有褶皱存在;
(4) 附加层施工:管根、阴阳角、伸缩缝等部位应加铺一层同材质同型号的卷材,按规范及设计要求将卷材裁成相应的形状进行铺贴。
(5) 铺贴卷材卷:卷材的层数、厚度应符合设计要求,将改性沥青防水卷材剪成相应尺寸,用原卷心卷好备用,铺贴时随放卷随用火焰喷枪加热基层和卷材的交界处,喷枪距加热面300mm左右,经往返均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴,搭接部位应满粘牢固,搭接宽度满粘法为80mm。每铺完一张卷材,应立即用干净松软的长把滚刷从卷材一端开始,朝横向顺序用力滚压一遍,以彻底排除卷材与基层之间的空气。卷材沿女儿墙、立柱等上翻高度不得低于屋面完成面250mm;
(6) 热熔封边:将卷材搭接处用喷枪加热,趁热使二者粘结牢固,以边缘刚挤出沥青为度,末端收头用密封膏嵌填严密;
(7) 蓄水试验:蓄水试验时间不少于24h,蓄水高度应高出最高点处20-30mm,若无渗漏现象,则为合格。
五、保护层施工(预制细石混凝土板)
(1)预制细石混凝土板铺装前,防水层应进行隐蔽工程的检查验收,并已办理好
表C2-4 技术交底记录 编号:
工程名称
廊坊恒大翡翠华庭
日期
2014年 12 月 4 日
交底部位
综合楼平屋面
页数
共5页,第4页
交底内容:
隐蔽验收手续,并以干铺无纺聚酯纤维布;
(2)在分水线及最低点雨水口处各铺一块预制板,然后拉线,根据设计要求调整好坡度(2%),准确无误后方可继续施工,每块砖要跟线,使缝线顺直,并严格控制其坡度、标高,注意将雨水口处500mm范围内坡度加大;
(3)施工时要随时用靠尺检查平整度,同时保证缝隙宽度一致,缝宽5~8mm。铺砌时由外墙向中心,在区格内由里往外,逐排、逐列退着铺贴,不踩踏已铺好的地砖,并根据天气情况及时覆盖毛毡进行保温;
(4)在边角处和与管道相接的部位采用非整砖铺砌时,应事先根据大小尺寸利用切割机和线锯加工成形后,然后进行铺砌,使达到表面完整美观的效果;
(5)勾缝:在铺贴后1-2昼夜进行勾缝。将缝口清理干净,刷水湿润后,采用1:1的水泥砂浆用铁抹子抹于砖的表面,压入缝内,然后用缝钎沿纵横缝进行勾缝,缝采用平缝,深为3mm。随即用棉丝团蘸水擦洗干净。铺砌完的地砖接缝达到缝宽均匀,整齐划一,地砖面层要求密实、平整、光滑的效果;
(6)养护:勾缝完成后,将地砖表面清扫干净并把毛毡恢复(根据天气情况使用),养护时间不少于7d。养护期间不得上人走动,不宜在面层上穿插其他作业,以防影响质量;
(7)预制板面层的允许偏差
项次
项目
允许偏差(mm)
检验方法
1
表面平整度
2
用2m靠尺和楔形塞尺检查
2
缝格平直
3
拉5m线和钢尺检查
3
接槎高低差
0.5
用钢尺和楔形塞尺检查
4
板块间隙宽度
2
用钢尺检查
表C2-4 技术交底记录 编号:
工程名称
廊坊恒大翡翠华庭
日期
2014年 12 月 4 日
交底部位
综合楼平屋面
页数
共5页,第5页
交底内容:
六、 质量措施及成品保护
(1) 所有进场材料都必须随车携带检测报告等合格证明材料,需要复试的,需等到复试报告合格后方可使用;
(2) 屋面工程施工中,上层施工时对下层造成成品污染或破损,应立即上报并查明原因,制定处理措施及时处理完善;
(3) 屋面防水施工完工后应清理干净,做到屋面干净,排水畅通;
(4) 不得在防水屋面上堆放材料、杂物、机具;
(5) 雨水口等部位应采取临时措施保护好,防止堵塞和杂物进入;
(6) 每道工序施工时,都应严格控制上人时间,在未达到强度前严禁上人;
(7) 屋顶设备基础应先施工完毕后再进行保温层施工,若情况紧急,可延后,但也必须得在防水层前施工完毕。
七、 安全文明措施
(1) 对各个工种分别进行安全技术交底工作,严格班前交底工作,加强职业健康意识;
(2) 仓库及施工现场内严禁吸烟,如须动用明火,必须开具动火证且采取防火措施;
(3) 进入施工现场,需正确佩戴安全帽,作业高度超过两米时,需系安全带;
(4) 全体职工必须熟悉本工种安全技术操作规程;
(5) 严禁酒后操作;禁止高空抛物。
(6) 施工面做到活完场地清;
签字栏
技术负责人: 交底人: 接交人:
展开阅读全文
