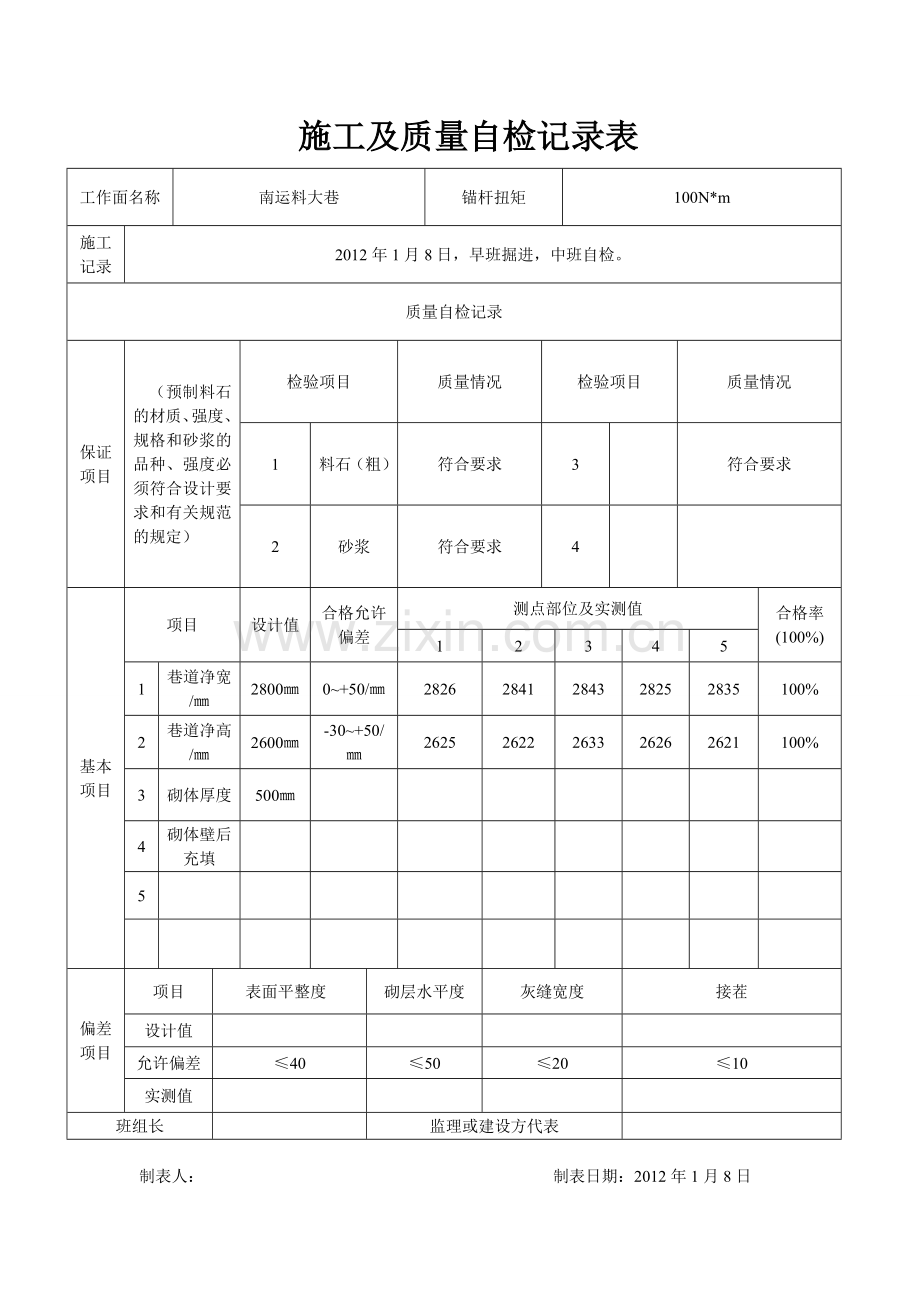

施工及质量自检记录表
工作面名称
南运料大巷
锚杆扭矩
100N*m
施工记录
2012年1月8日,早班掘进,中班自检。
质量自检记录
保证项目
(预制料石的材质、强度、规格和砂浆的品种、强度必须符合设计要求和有关规范的规定)
检验项目
质量情况
检验项目
质量情况
1
料石(粗)
符合要求
3
符合要求
2
砂浆
符合要求
4
基本项目
项目
设计值
合格允许偏差
测点部位及实测值
合格率(100%)
1
2
3
4
5
1
巷道净宽/㎜
2800㎜
0~+50/㎜
2826
2841
2843
2825
2835
100%
2
巷道净高/㎜
2600㎜
-30~+50/㎜
2625
2622
2633
2626
2621
100%
3
砌体厚度
500㎜
4
砌体壁后充填
5
偏差项目
项目
表面平整度
砌层水平度
灰缝宽度
接茬
设计值
允许偏差
≤40
≤50
≤20
≤10
实测值
班组长
监理或建设方代表
制表人: 制表日期:2012年1月8日
施工及质量自检记录表
工作面名称
南运料大巷
锚杆扭矩
100N*m
施工记录
2012年1月13日,早班掘进,中班自检。
质量自检记录
保证项目
(各种支架及其构件、配件的材质、品质、规格、强度、结构必须符合设备要求)
检验项目
质量情况
检验项目
质量情况
1
锚杆
符合要求
3
金属网
符合要求
2
锚固剂
符合要求
4
基本项目
项目
设计值
合格允许偏差
测点部位及实测值
合格率(100%)
1
2
3
4
5
1
巷道净宽/㎜
2800㎜
-50~+150/㎜
2826
2865
2835
2852
2856
100%
2
巷道净高/㎜
2600㎜
-30~+150/㎜
2651
2620
2626
2662
2612
100%
3
铺网(安梁)质量
网间压接牢固,连接压茬(80—150㎜)
128
145
133
144
102
100%
4
锚杆施工质量
密贴壁面
密贴
密贴
密贴
密贴
密贴
100%
偏差项目
项目
锚杆间排距/㎜
孔深/㎜
锚杆角度/度
外露长度/㎜
设计值
800㎜
1950㎜
垂直巷壁≤15º
露出行板≤50
允许偏差
±100㎜
0—50㎜
≤15º
露出行板≤50
实测值
842
1956
83º
45
班组长
监理或建设方代表
制表人: 制表日期:2012年1月13日
施工及质量自检记录表
工作面名称
南运料大巷
锚杆扭矩
100N*m
施工记录
2012年2月18日,早班掘进,夜班自检。
质量自检记录
保证项目
(各种支架及其构件、配件的材质、品质、规格、强度、结构必须符合设备要求)
检验项目
质量情况
检验项目
质量情况
1
锚杆
符合要求
3
金属网
符合要求
2
锚固剂
符合要求
4
基本项目
项目
设计值
合格允许偏差
测点部位及实测值
合格率(100%)
1
2
3
4
5
1
巷道净宽/㎜
2800㎜
-50~+150/㎜
2828
2845
2855
2872
2866
100%
2
巷道净高/㎜
2600㎜
-30~+150/㎜
2615
2622
2612
2652
2642
100%
3
铺网(安梁)质量
网间压接牢固,连接压茬(80—150㎜)
146
145
124
143
128
100%
4
锚杆施工质量
密贴壁面
密贴
密贴
密贴
密贴
密贴
100%
偏差项目
项目
锚杆间排距/㎜
孔深/㎜
锚杆角度/度
外露长度/㎜
设计值
800㎜
1950㎜
垂直巷壁≤15º
露出行板≤50
允许偏差
±100㎜
0—50㎜
≤15º
露出行板≤50
实测值
852
1974
80º
42
班组长
监理或建设方代表
制表人: 制表日期:2012年2月18日
施工及质量自检记录表
工作面名称
南运料大巷
锚杆扭矩
100N*m
施工记录
2012年2月23日,早班掘进,中班自检。
质量自检记录
保证项目
(各种支架及其构件、配件的材质、品质、规格、强度、结构必须符合设备要求)
检验项目
质量情况
检验项目
质量情况
1
锚杆
符合要求
3
金属网
符合要求
2
锚固剂
符合要求
4
基本项目
项目
设计值
合格允许偏差
测点部位及实测值
合格率(100%)
1
2
3
4
5
1
巷道净宽/㎜
2800㎜
-50~+150/㎜
2866
2852
2852
2852
2846
100%
2
巷道净高/㎜
2600㎜
-30~+150/㎜
2652
2644
2633
2655
2625
100%
3
铺网(安梁)质量
网间压接牢固,连接压茬(80—150㎜)
135
125
110
133
145
100%
4
锚杆施工质量
密贴壁面
密贴
密贴
密贴
密贴
密贴
100%
偏差项目
项目
锚杆间排距/㎜
孔深/㎜
锚杆角度/度
外露长度/㎜
设计值
800㎜
1950㎜
垂直巷壁≤15º
露出行板≤50
允许偏差
±100㎜
0—50㎜
≤15º
露出行板≤50
实测值
868
1962
82º
47
班组长
监理或建设方代表
制表人: 制表日期:2012年2月23日
施工及质量自检记录表
工作面名称
南运料大巷
锚杆扭矩
100N*m
施工记录
2012年2月28日,早班支护,中班自检。
质量自检记录
保证项目
(各种支架及其构件、配件的材质、品质、规格、强度、结构必须符合设备要求)
检验项目
质量情况
检验项目
质量情况
1
锚杆
符合要求
3
金属网
符合要求
2
锚固剂
符合要求
4
基本项目
项目
设计值
合格允许偏差
测点部位及实测值
合格率(100%)
1
2
3
4
5
1
巷道净宽/㎜
2800㎜
-50~+150/㎜
2835
2845
2851
2870
2871
100%
2
巷道净高/㎜
2600㎜
-30~+150/㎜
2665
2652
2622
2652
2625
100%
3
铺网(安梁)质量
网间压接牢固,连接压茬(80—150㎜)
125
145
128
128
122
100%
4
锚杆施工质量
密贴壁面
密贴
密贴
密贴
密贴
密贴
100%
偏差项目
项目
锚杆间排距/㎜
孔深/㎜
锚杆角度/度
外露长度/㎜
设计值
800㎜
1950㎜
垂直巷壁≤15º
露出行板≤50
允许偏差
±100㎜
0—50㎜
≤15º
露出行板≤50
实测值
828
1985
82º
46
班组长
监理或建设方代表
制表人: 制表日期:2012年2月28日
